Projektleiter: Christian Schwartz
Aufgabe 4 Projektplanung 2 SLidea Resourcen und Kostenplanung Projektleiter: Christian Schwartz David Stezenbach,Tobias Habermann, Johannes Wischert, Christian Schwartz, Roland Plaß
2
Professionelles Projektmanagement in der Praxis -- Team 5
Gliederung Gemischter PSP Resourcenplan Vor dem Kapazitätsausgleich Nach dem Kapazitätsausgleich Kostenpläne Stand der Umsetzung Erfahrungen in der Projektarbeit Projektarbeit MS Project 2003 Professionelles Projektmanagement in der Praxis -- Team 5
3
Professionelles Projektmanagement in der Praxis -- Team 5
1. Gemischter PSP 1. Gemischter PSP Professionelles Projektmanagement in der Praxis -- Team 5 3
4
Professionelles Projektmanagement in der Praxis -- Team 5
2. Ressourcenplan Vor dem Kapazitätsabgleich Nr. Ressourcen Name Arbeit 1 Stezenbach, David 187 h 2 Habermann, Tobias 182.4 h 3 Wischert, Johannes 174.4 h 4 Plaß, Roland 166.4 h 5 Schwartz, Christian 175 h Nach dem Kapazitätsabgleich Nr. Ressourcen Name Arbeit 1 Stezenbach, David 166.2 h 2 Habermann, Tobias 157.6 h 3 Wischert, Johannes 163.2 h 4 Plaß, Roland 169.6 h 5 Schwartz, Christian 162.6 h Professionelles Projektmanagement in der Praxis -- Team 5
5
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten SKM 4 Std. 80,00 € SKM Planen 2 Std. 40,00 € Schwartz, Christian SKM Implementieren 1 Std. 20,00 € QA Planen Projekt Strukturplan erstellen 36,8 Std. 736,00 € Arbeitspakete identifizieren 23 Std. 460,00 € Stezenbach, David 5 Std. 100,00 € Habermann, Tobias Wischert, Johannes Plaß, Roland Struktur planen 13,8 Std. 276,00 € 3 Std. 60,00 € 2,4 Std. 48,00 € Professionelles Projektmanagement in der Praxis -- Team 5
6
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Requirements analysieren 14 Std. 280,00 € User Stories aufnehmen 4 Std. 80,00 € Wischert, Johannes User Stories analysieren 9 Std. 180,00 € Stezenbach, David 3 Std. 60,00 € Schwartz, Christian Requirements festlegen 1 Std. 20,00 € Analyse durchführen 88 Std. 1.760,00 € Use Cases erstellen 8 Std. 160,00 € Habermann, Tobias Use Cases analysieren 60 Std. 1.200,00 € 12 Std. 240,00 € Plaß, Roland Analyse reviewen 20 Std. 400,00 € Professionelles Projektmanagement in der Praxis -- Team 5
7
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Habermann, Tobias 4 Std. 80,00 € Wischert, Johannes Plaß, Roland Schwartz, Christian Design 152 Std. 3.040,00 € OOD 128 Std. 2.560,00 € 64 Std. 1.280,00 € Widget OOD 16 Std. 320,00 € Stezenbach, David 8 Std. 160,00 € Mockup Datenformat Datenformat festlegen User-Interface 160 Std. 3.200,00 € Editor 144 Std. 2.880,00 € Widgets erstellen 80 Std. 1.600,00 € Professionelles Projektmanagement in der Praxis -- Team 5
8
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Stezenbach, David 40 Std. 800,00 € Habermann, Tobias Benutzerinteraktion 64 Std. 1.280,00 € 32 Std. 640,00 € Viewer 16 Std. 320,00 € Plaß, Roland Server 68 Std. 1.360,00 € Benutzerverwaltung 8 Std. 160,00 € Fernbedienung 12 Std. 240,00 € Import / Export Datenhaltung Wischert, Johannes Schwartz, Christian Dokumentation 60 Std. 1.200,00 € Entwicklerdokumentation 36 Std. 720,00 € Professionelles Projektmanagement in der Praxis -- Team 5
9
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Habermann, Tobias 8 Std. 160,00 € Plaß, Roland 20 Std. 400,00 € Anwenderdokumentation 24 Std. 480,00 € Anzeigebeispiele Themes 12 Std. 240,00 € Templates Viewer Prototyp erstellen Editor Prototyp erstellen 32 Std. 640,00 € Stezenbach, David 16 Std. 320,00 € Review Design 4 Std. 80,00 € Wischert, Johannes Schwartz, Christian Professionelles Projektmanagement in der Praxis -- Team 5
10
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Entwicklung 96 Std. 1.920,00 € Releasecandidate 1 32 Std. 640,00 € Stezenbach, David 6,4 Std. 128,00 € Habermann, Tobias Wischert, Johannes Plaß, Roland Schwartz, Christian Releasecandidate 2 Releasecandidate 3 Abnahme vorbereiten Professionelles Projektmanagement in der Praxis -- Team 5
11
Professionelles Projektmanagement in der Praxis -- Team 5
3.1 Kostenplan - Vorgänge AP-Name Dauer Kosten Wischert, Johannes 16 Std. 320,00 € Schwartz, Christian Abschlusspräsentation erstellen 8 Std. 160,00 € Professionelles Projektmanagement in der Praxis -- Team 5
12
Professionelles Projektmanagement in der Praxis -- Team 5
3.2 Kostenplan - Ressourcen Stezenbach, David 3.324,00 € 166,2 Std. Use Cases analysieren 240,00 € 12 Std. Arbeitspakete identifizieren 100,00 € 5 Std. Struktur planen 60,00 € 3 Std. User Stories analysieren Analyse reviewen 80,00 € 4 Std. Widgets erstellen 800,00 € 40 Std. Benutzerinteraktion 640,00 € 32 Std. Entwicklerdokumentation 160,00 € 8 Std. Fernbedienung Editor Prototyp erstellen 320,00 € 16 Std. Review Design Widget OOD Releasecandidate 1 128,00 € 6,4 Std. Releasecandidate 2 Releasecandidate 3 Professionelles Projektmanagement in der Praxis -- Team 5
13
Professionelles Projektmanagement in der Praxis -- Team 5
3.2 Kostenplan - Ressourcen Habermann, Tobias 3.152,00 € 157,6 Std. Use Cases erstellen 160,00 € 8 Std. Arbeitspakete identifizieren 80,00 € 4 Std. Struktur planen 48,00 € 2,4 Std. Use Cases analysieren 240,00 € 12 Std. Analyse reviewen Widgets erstellen 800,00 € 40 Std. Benutzerinteraktion 640,00 € 32 Std. Entwicklerdokumentation Editor Prototyp erstellen 320,00 € 16 Std. Review Design Widget OOD Releasecandidate 1 128,00 € 6,4 Std. Releasecandidate 2 Releasecandidate 3 Professionelles Projektmanagement in der Praxis -- Team 5
14
Professionelles Projektmanagement in der Praxis -- Team 5
3.2 Kostenplan - Ressourcen Wischert, Johannes 3.264,00 € 163,2 Std. Arbeitspakete identifizieren 100,00 € 5 Std. Struktur planen 60,00 € 3 Std. User Stories aufnehmen 80,00 € 4 Std. User Stories analysieren Requirements festlegen 20,00 € 1 Std. Datenformat festlegen Use Cases analysieren 240,00 € 12 Std. Analyse reviewen OOD 1.280,00 € 64 Std. Datenhaltung 320,00 € 16 Std. Review Design Releasecandidate 1 128,00 € 6,4 Std. Releasecandidate 2 Releasecandidate 3 Abschlusspräsentation erstellen 160,00 € 8 Std. Rollout 0,00 € 0 Std. Abnahme vorbereiten Professionelles Projektmanagement in der Praxis -- Team 5
15
Professionelles Projektmanagement in der Praxis -- Team 5
3.2 Kostenplan - Ressourcen Plaß, Roland 3.392,00 € 169,6 Std. Arbeitspakete identifizieren 80,00 € 4 Std. Struktur planen 48,00 € 2,4 Std. Use Cases analysieren 240,00 € 12 Std. Analyse reviewen Mockup 160,00 € 8 Std. Viewer 320,00 € 16 Std. Import / Export Benutzerverwaltung Themes Templates Anwenderdokumentation 480,00 € 24 Std. Entwicklerdokumentation 400,00 € 20 Std. Viewer Prototyp erstellen Review Design Releasecandidate 1 128,00 € 6,4 Std. Releasecandidate 2 Releasecandidate 3 Professionelles Projektmanagement in der Praxis -- Team 5
16
Professionelles Projektmanagement in der Praxis -- Team 5
3.2 Kostenplan - Ressourcen Schwartz, Christian 3.244,00 € 162,2 Std. Datenformat festlegen 80,00 € 4 Std. SKM Planen 40,00 € 2 Std. SKM Implementieren 20,00 € 1 Std. QA Planen Arbeitspakete identifizieren 100,00 € 5 Std. Struktur planen 60,00 € 3 Std. User Stories analysieren Use Cases analysieren 240,00 € 12 Std. Analyse reviewen OOD 1.280,00 € 64 Std. Datenhaltung 320,00 € 16 Std. Review Design Releasecandidate 1 128,00 € 6,4 Std. Releasecandidate 2 Releasecandidate 3 Abschlusspräsentation erstellen 160,00 € 8 Std. Rollout 0,00 € 0 Std. Abnahme vorbereiten Professionelles Projektmanagement in der Praxis -- Team 5
17
Professionelles Projektmanagement in der Praxis -- Team 5
3.3 Kostenplan - Gesamtkosten Dauer: 35,96 t Arbeit: 886,8 h Kosten: ,00 € Professionelles Projektmanagement in der Praxis -- Team 5
18
Professionelles Projektmanagement in der Praxis -- Team 5
4. Stand der Umsetzung Fertiggestellte APs : AP2 : SKM Planen. AP3 : SKM Implementieren. AP4 : QA Planen. AP7 : Arbeitspakete identifizieren. AP8 : Struktur planen. AP12 : User Stories aufnehmen. AP13 : User Stories analysieren. AP14 : Requirements festlegen. AP17 : Use Cases erstellen. AP18 : Use Cases analysieren. AP19 : Analyse reviewen. AP23 : Widget OOD. AP24 : Mockup Professionelles Projektmanagement in der Praxis -- Team 5
19
5. Erfahrungen in der Projektarbeit
Terminfindung immer noch schwierig Professionelles Projektmanagement in der Praxis -- Team 5
20

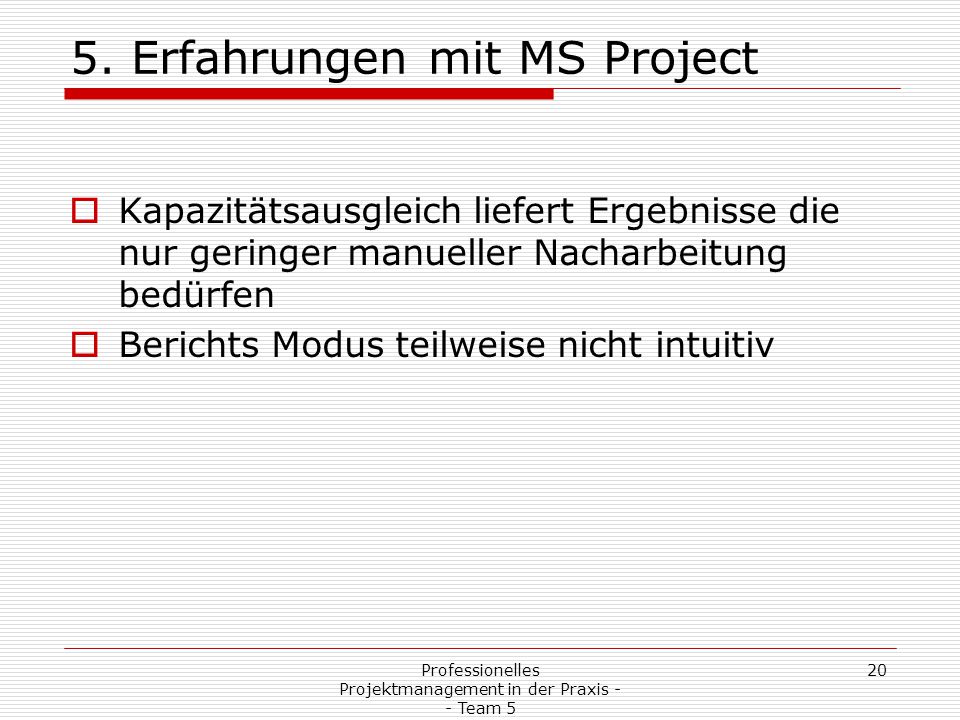

5. Erfahrungen mit MS Project
Kapazitätsausgleich liefert Ergebnisse die nur geringer manueller Nacharbeitung bedürfen Berichts Modus teilweise nicht intuitiv Professionelles Projektmanagement in der Praxis -- Team 5
