1 Aufgabe 3 Projektplanung 1 SLidea Projektleiter: Johannes Wischert David Stezenbach,Tobias Habermann, Johannes Wischert, Christian Schwartz, Roland Plaß

Ähnliche Präsentationen

Präsentation zum Thema: "1 Aufgabe 3 Projektplanung 1 SLidea Projektleiter: Johannes Wischert David Stezenbach,Tobias Habermann, Johannes Wischert, Christian Schwartz, Roland Plaß"—  Präsentation transkript:

1 1 Aufgabe 3 Projektplanung 1 SLidea Projektleiter: Johannes Wischert David Stezenbach,Tobias Habermann, Johannes Wischert, Christian Schwartz, Roland Plaß

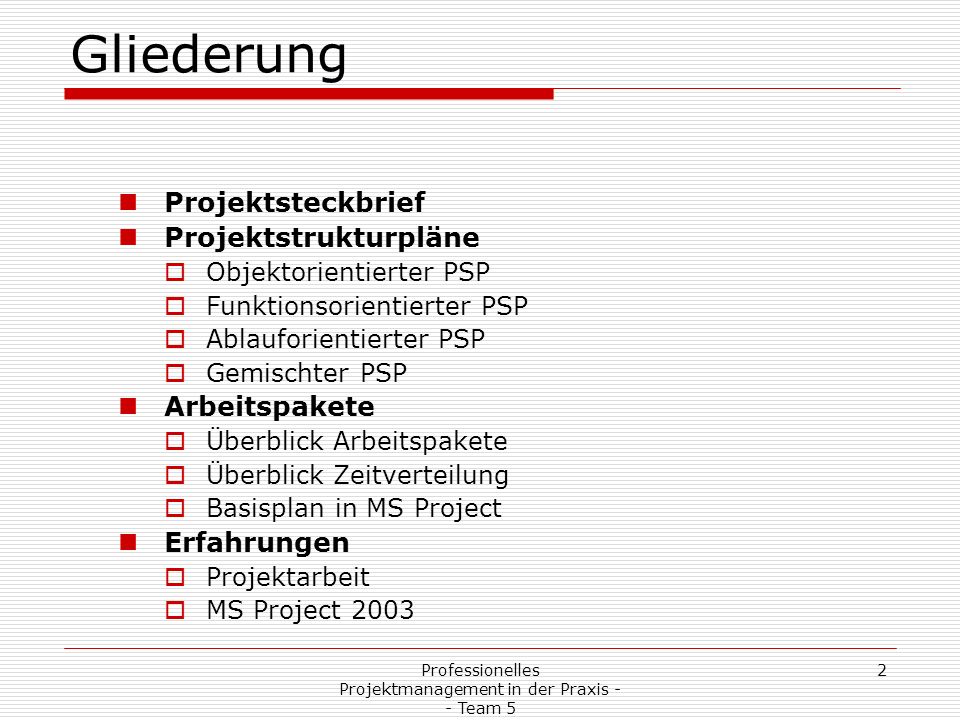

2 Professionelles Projektmanagement in der Praxis - - Team 5 2 Gliederung Projektsteckbrief Projektstrukturpläne Objektorientierter PSP Funktionsorientierter PSP Ablauforientierter PSP Gemischter PSP Arbeitspakete Überblick Arbeitspakete Überblick Zeitverteilung Basisplan in MS Project Erfahrungen Projektarbeit MS Project 2003

3 Professionelles Projektmanagement in der Praxis - - Team 5 3 1. Projektsteckbrief - SLidea Rich Online Application zur Erstellung von Präsentationen Team gestütztes Erstellen und Bearbeiten von Dokumenten Finanzierung durch kontextabhängige Werbe- Einblendungen während des Editierens, aber nicht während des Präsentierens Intuitives, Einsteigerfreundliches WYSIWYG Editieren Zugriff auf die Präsentation zum Editieren und Anzeigen zu jeder Zeit von Überall. Benutzbar ohne zusätzliche Software, aus dem Internet Browser.

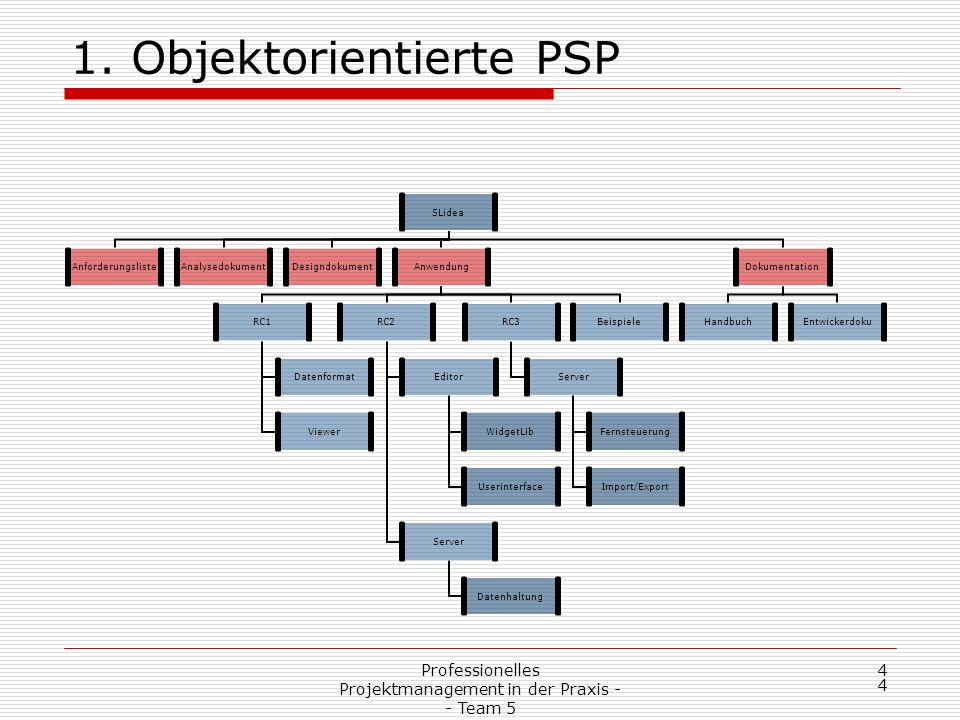

4 Professionelles Projektmanagement in der Praxis - - Team 5 4 4 1. Objektorientierte PSP SLidea AnforderungslisteAnalysedokumentDesigndokumentAnwendung RC1 Datenformat Viewer RC2 Editor WidgetLib Userinterface Server Datenhaltung RC3 Server Fernsteuerung Import/Export Beispiele Dokumentation HandbuchEntwickerdoku

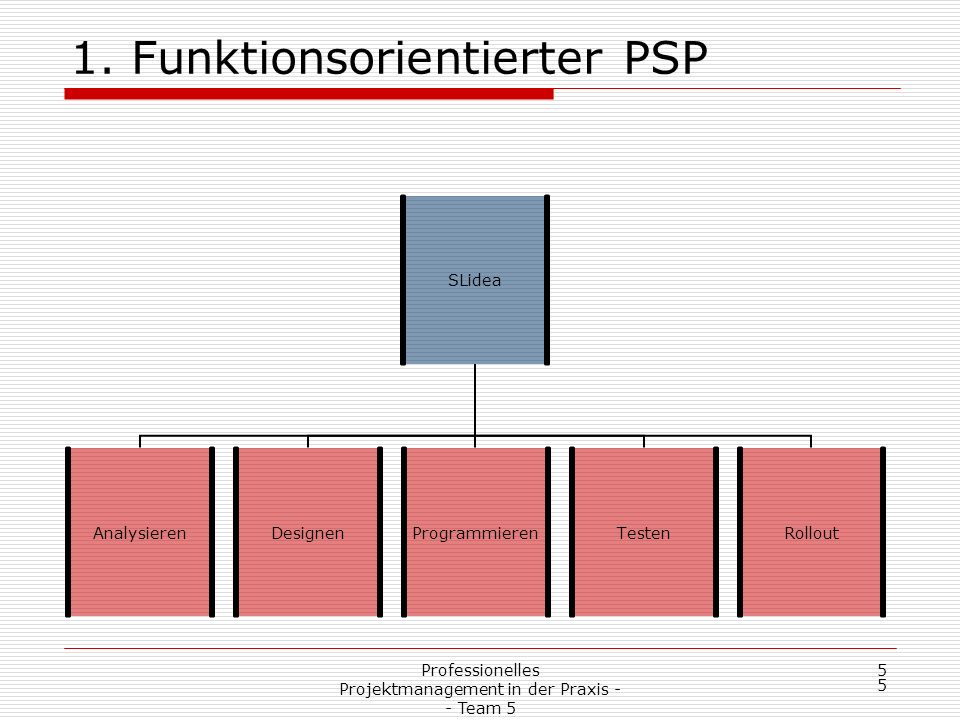

5 Professionelles Projektmanagement in der Praxis - - Team 5 5 5 1. Funktionsorientierter PSP SLidea AnalysierenDesignenProgrammierenTestenRollout

6 Professionelles Projektmanagement in der Praxis - - Team 5 6 6 1. Ablauforientierter PSP SLidea AnalysierenDesignenRC 1 Programmieren Testen RC 2 Programmieren Testen RC 3 Programmieren Testen AbnahmeRollout

7 Professionelles Projektmanagement in der Praxis - - Team 5 7 7 1. Gemischter PSP SLidea Analysieren Anforderungs dokument Analyse dokument Designen Design dokument RC 1 Datenformat Viewer RC 2 Editor WidgetLib UserInterface Server Datenhaltung RC 3 Server Fernsteuerung Import/Export AbnahmeRollout

8 Professionelles Projektmanagement in der Praxis - - Team 5 8 2. Überblick Abhängigkeiten AP NrAP NameDauerVerantwortlicherEndeAbhängigkeit 2SKM Planen2 StundeSchwartz24.05.2006 3SKM Implementieren1 StundeSchwartz24.05.2006 4QA Planen1 StundeSchwartz24.05.2006 MS 1SKM und Quality Assurance0 Stunde24.05.20063 7Arbeitspakete identifizieren5 StundeWischert24.05.2006 8Struktur planen3 StundeWischert25.05.20067 MS 2Projekt Strukturplan0 Tage24.05.20065 12User Stories aufnehmen4 StundeWischert29.05.200610 13User Stories analysieren3 StundeWischert29.05.200612 14Requirements festlegen1 StundeWischert30.05.200613 MS 3Requirements festgestellt0 Tage30.05.200611 17Use Cases erstellen1 TagHabermann31.05.200615 18Use Cases analysieren12 StundeHabermann01.06.200617 19Analyse reviewen4 StundeHabermann02.06.200618 MS 4Analyse fertiggestellt0 Tage02.06.200616 22OOD10 TageSchwartz16.06.200620 23Widget OOD1,67 TageHabermann05.06.200616 24Mockup0,5 TagePlaß02.06.2006 MS 5Design fertiggestellt0 Tage02.06.200620

9 Professionelles Projektmanagement in der Praxis - - Team 5 9 2. Überblick Abhängigkeiten AP NrAP NameDauerVerantwortlicherEndeAbhängigkeiten 31Benutzerinteraktion4 TageHabermann22.06.200630;26 32Viewer2 TagePlaß20.06.200626 34Benutzerverwaltung1 TagPlaß05.06.200620 35Fernbedienung1,5 TageStezenbach22.06.200632;34 36Import / Export2 TagePlaß20.06.200626 37Datenhaltung2 TageSchwartz20.06.200626;20 39Entwicklerdokumentation2 TageSchwartz20.06.2006 40Anwenderdokumentation3 TagePlaß27.06.200628 42Themes3 TagePlaß21.06.2006 43Templates3 TagePlaß21.06.2006 44Viewer Prototyp erstellen1 TagPlaß21.06.200632 45Editor Prototyp erstellen2 TageStezenbach26.06.200629 MS 6Release Viewer Prototype0 Tage21.06.200644 MS 7Release Editor Prototype0 Tage26.06.200645 48Review Design4 StundeStezenbach27.06.200621;47;46 50Releasecandidate 12 TageSchwartz22.06.200627;30;32 51Releasecandidate 22 TageSchwartz26.06.200650;31;34;37 52Releasecandidate 32 TageSchwartz28.06.200651;28;33 MS 8Release RC10 Tage22.06.200650

10 Professionelles Projektmanagement in der Praxis - - Team 5 10 2. Überblick Abhängigkeiten AP NrAP NameDauerVerantwortlicherEndeAbhängigkeiten MS 9Release RC20 Tage26.06.200651 MS 10Release RC30 Tage28.06.200652 56Abnahme vorbereiten2 TageSchwartz30.06.200638;21;55 MS 11Abnahme0 Tage28.06.200655 58Abschlusspräsentation erstellen1 TagSchwartz29.06.200657 MS 12Abschlusspräsentation0 Tage29.06.200658 60Rollout vorbereiten1 TagSchwartz29.06.200657 MS 13Rollout0 Tage29.06.200660

11 Professionelles Projektmanagement in der Praxis - - Team 5 11 2. Überblick Zeitverteilung AP NrAP NameStezenbachHabermannWischertPlaßSchwartzGesamt 2SKM Planen2,0 3SKM Implementieren1,0 4QA Planen1,0 MS 1SKM und Quality Assurance0,0 7Arbeitspakete identifizieren5,04,0 5,022,0 8Struktur planen3,02,4 3,013,2 MS 2Projekt Strukturplan0,0 12User Stories aufnehmen4,0 13User Stories analysieren3,0 9,0 14Requirements festlegen1,0 MS 3Requirements festgestellt0,0 17Use Cases erstellen8,0 18Use Cases analysieren12,0 60,0 19Analyse reviewen4,0 20,0 MS 4Analyse fertiggestellt0,0 22OOD32,0 128,0 23Widget OOD8,0 16,0 24Mockup4,0 8,0 MS 5Design fertiggestellt0,0

12 Professionelles Projektmanagement in der Praxis - - Team 5 12 2. Überblick Zeitverteilung AP NrAP NameStezenbachHabermannWischertPlaßSchwartzGesamt 27Datenformat festlegen4,0 8,0 30Widgets erstellen40,0 80,0 31Benutzerinteraktion32,0 64,0 32Viewer16,0 34Benutzerverwaltung8,0 35Fernbedienung12,0 36Import / Export16,0 37Datenhaltung16,0 32,0 39Entwicklerdokumentation16,0 80,0 40Anwenderdokumentation24,0 42Themes24,0 43Templates24,0 44Viewer Prototyp erstellen8,0 45Editor Prototyp erstellen16,0 32,0 MS 6Release Viewer Prototype0,0 MS 7Release Editor Prototype0,0 48Review Design4,0 20,0 50Releasecandidate 116,0 32,0 51Releasecandidate 216,0 32,0

13 Professionelles Projektmanagement in der Praxis - - Team 5 13 2. Überblick Zeitverteilung AP NrAP NameStezenbachHabermannWischertPlaßSchwartzGesamt 52Releasecandidate 316,0 32,0 MS 8Release RC10,0 MS 9Release RC20,0 MS 10Release RC30,0 56Abnahme vorbereiten16,0 32,0 MS 11Abnahme0,0 58Abschlusspräsentation erstellen8,0 16,0 MS 12Abschlusspräsentation0,0 60Rollout vorbereiten8,0 16,0 MS 13Rollout0,0 Gesamt187182 166183901

14 Professionelles Projektmanagement in der Praxis - - Team 5 14 2. Basisplan

15 Professionelles Projektmanagement in der Praxis - - Team 5 15 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 2 AP-Name: SKM Planen AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: SKM Dokument Voraussetzungen: Beteiligte: Aufwand (in Std.) Schwartz. 1x2 Gesamt: 2 Kosten: (in ) 1x40 Gesamt: 40 AP Start: 24.05.06AP Ende: 24.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

16 Professionelles Projektmanagement in der Praxis - - Team 5 16 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 3 AP-Name: SKM Implementieren AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: SKM Infrastruktur Voraussetzungen: SKM Dokument Beteiligte: Aufwand (in Std.) Schwartz: 1x1 Gesamt: 1 Kosten: (in ) 1x20 Gesamt: 20 AP Start: 24.05.06AP Ende:24.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

17 Professionelles Projektmanagement in der Praxis - - Team 5 17 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 4 AP-Name: QA Planen AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: QA Dokument Voraussetzungen: Beteiligte: Aufwand (in Std.) Schwartz: 1x1 Gesamt: 1 Kosten: (in ) 1x20 Gesamt: 20 AP Start: 24.05.06AP Ende: 24.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

18 Professionelles Projektmanagement in der Praxis - - Team 5 18 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 7 AP-Name: Arbeitspakete identifizieren AP-Verantwortlicher: Wischert Erwartete Ergebnisse: Auflistung von Arbeitspakete Voraussetzungen: Beteiligte: Aufwand (in Std.) Stezenbach, Schwartz: 2x5 Habermann, Wischert, Plaß: 3x4 Gesamt: 22 Kosten: (in ) 2x100 3x80 Gesamt: 440 AP Start: 24.05.06AP Ende: 24.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

19 Professionelles Projektmanagement in der Praxis - - Team 5 19 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 8 AP-Name: Projektstrukurplan Erstellen AP-Verantwortlicher: Wischert Erwartete Ergebnisse: Projektstrukturplan Voraussetzungen: Auflistung von Arbeitspaketen Beteiligte: Aufwand (in Std.) Stezenbach, Schwartz: 2x3 Habermann, Plaß, Wischert: 3x2.4 Gesamt: 13.2 Kosten: (in ) 2x60 3x48 Gesamt: 246 AP Start: 24.05.06AP Ende: 24.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

20 Professionelles Projektmanagement in der Praxis - - Team 5 20 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 12 AP-Name: User Stories aufnehmen AP-Verantwortlicher: Wischert Erwartete Ergebnisse: Formal festgehaltene User Stories Voraussetzungen: Beteiligte: Aufwand (in Std.) Wischert: 1x4 Gesamt: 4 Kosten: (in ) 1x80 Gesamt: 80 AP Start: 29.05.06AP Ende: 29.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

21 Professionelles Projektmanagement in der Praxis - - Team 5 21 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 13 AP-Name: User Stories analysieren AP-Verantwortlicher: Wischert Erwartete Ergebnisse: User Stories Analyse Voraussetzungen: Formal festgehaltene User Stories Beteiligte: Aufwand (in Std.) Wischert, Stezenbach, Schwartz: 3x3 Gesamt: 9 Kosten: (in ) 3x60 Gesamt: 180 AP Start: 29.05.06AP Ende: 29.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

22 Professionelles Projektmanagement in der Praxis - - Team 5 22 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 14 AP-Name: Requirements festlegen AP-Verantwortlicher: Wischert Erwartete Ergebnisse: Pflichtenheft Voraussetzungen: User Stories Analyse Beteiligte: Aufwand (in Std.) Wischert: 1x1 Gesamt: 1 Kosten: (in ) 1x20 Gesamt: 20 AP Start: 29.05.06AP Ende: 29.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

23 Professionelles Projektmanagement in der Praxis - - Team 5 23 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 17 AP-Name: Use Cases erstellen AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Use Case Dokument Voraussetzungen: Pflichtenheft Beteiligte: Aufwand (in Std.) Habermann, Stezenbach, Schwartz, Plaß, Wischert: 5x8 Gesamt: 40 Kosten: (in ) 5x160 Gesamt: 800 AP Start: 31.05.06AP Ende: 31.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

24 Professionelles Projektmanagement in der Praxis - - Team 5 24 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 18 AP-Name: Use Cases analysieren AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Analyse Dokument Voraussetzungen: Use Case Dokument Beteiligte: Aufwand (in Std.) Habermann, Stezenbach, Schwartz, Plaß, Wischert: 5x12 Gesamt: 60 Kosten: (in ) 5x240 Gesamt: 1200 AP Start: 31.05.06AP Ende: 31.05.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

25 Professionelles Projektmanagement in der Praxis - - Team 5 25 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 19 AP-Name: Analyse Reviewen AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Analyse Review Dokument und überarbeitetes Analyse Dokument Voraussetzungen: Analyse Dokument Beteiligte: Aufwand (in Std.) Habermann, Stezenbach, Schwartz, Plaß, Wischert: 5x4 Gesamt: 20 Kosten: (in ) 5x80 Gesamt: 400 AP Start: 1.06.06AP Ende: 1.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

26 Professionelles Projektmanagement in der Praxis - - Team 5 26 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 22 AP-Name: OOD AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Design Dokument Voraussetzungen: Überarbeitetes Analyse Dokument Beteiligte: Aufwand (in Std.) Schwartz, Stezenbach, Habermann, Plaß, Wischert: 5x32 Gesamt: 128 Kosten: (in ) 5x640 Gesamt: 2560 AP Start: 2.06.06AP Ende: 16.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

27 Professionelles Projektmanagement in der Praxis - - Team 5 27 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 23 AP-Name: Widget OOD AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Design Dokument für die Widget Bibliothek Voraussetzungen: Überarbeitetes Analyse Dokument Beteiligte: Aufwand (in Std.) Habermann, Stezenbach: 2x8 Gesamt: 16 Kosten: (in ) 2x160 Gesamt: 320 AP Start: 2.06.06AP Ende: 6.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

28 Professionelles Projektmanagement in der Praxis - - Team 5 28 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 24 AP-Name: Mockup AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Mockup Website Voraussetzungen: Überarbeitetes Analyse Dokument Beteiligte: Aufwand (in Std.) Plaß, Habermann: 2x4 Gesamt: 8 Kosten: (in ) 2x80 Gesamt: 160 AP Start: 2.06.06AP Ende: 2.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

29 Professionelles Projektmanagement in der Praxis - - Team 5 29 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 27 AP-Name: Datenformat festlegen AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Datenformat Spezifikation Voraussetzungen: Design Dokument Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x4 Gesamt: 8 Kosten: (in ) 2x80 Gesamt: 160 AP Start: 16.06.06AP Ende: 16.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

30 Professionelles Projektmanagement in der Praxis - - Team 5 30 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 30 AP-Name: Widgets erstellen AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Widget Bibliothek Voraussetzungen: Design Dokument für die Widget Bibliothek Beteiligte: Aufwand (in Std.) Habermann, Stezenbach: 2x40 Gesamt: 80 Kosten: (in ) 2x800 Gesamt: 1200 AP Start: 5.06.06AP Ende: 12.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

31 Professionelles Projektmanagement in der Praxis - - Team 5 31 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 31 AP-Name: Benutzerinteraktion AP-Verantwortlicher: Habermann Erwartete Ergebnisse: Editorkomponente Voraussetzungen: Widget Bibliothek erstellt, Datenformat Spezifikation Beteiligte: Aufwand (in Std.) Habermann, Stezenbach: 2x32 Gesamt: 64 Kosten: (in ) 2x640 Gesamt: 1280 AP Start: 16.06.2006AP Ende: 22.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

32 Professionelles Projektmanagement in der Praxis - - Team 5 32 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 32 AP-Name: Viewer AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Viewerkomponente Voraussetzungen: Datenformat Spezifikation Beteiligte: Aufwand (in Std.) Plaß: 1x16 Gesamt: 16 Kosten: (in ) 1x320 Gesamt: 320 AP Start: 16.06.06AP Ende: 20.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

33 Professionelles Projektmanagement in der Praxis - - Team 5 33 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 34 AP-Name: Benutzerverwaltung AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Benutzerverwaltungskomponente Voraussetzungen: Design Dokument Beteiligte: Aufwand (in Std.) Plaß: 1x8 Gesamt: 8 Kosten: (in ) 1x160 Gesamt: 160 AP Start: 2.06.06AP Ende: 5.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

34 Professionelles Projektmanagement in der Praxis - - Team 5 34 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 35 AP-Name: Fernbedienung AP-Verantwortlicher: Stezenbach Erwartete Ergebnisse: Fernbedienungskomponente Voraussetzungen: Benutzerverwaltungs- und Viewerkomponente Beteiligte: Aufwand (in Std.) Stezenbach: 1x12 Gesamt: 12 Kosten: (in ) 1x240 Gesamt: 240 AP Start: 20.06.06AP Ende: 22.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

35 Professionelles Projektmanagement in der Praxis - - Team 5 35 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 36 AP-Name: Import/Export AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Import- und Exportkomponente Voraussetzungen: Datenformat Spezifikation Beteiligte: Aufwand (in Std.) Plaß: 1x16 Gesamt: 16 Kosten: (in ) 1x320 Gesamt: 320 AP Start: 16.06.06AP Ende: 20.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

36 Professionelles Projektmanagement in der Praxis - - Team 5 36 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 37 AP-Name: Datenhaltung AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Datenhaltungskomponente Voraussetzungen: Datenformat Spezifikation, Benutzerverwaltungskomponente Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 16.06.06AP Ende: 20.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

37 Professionelles Projektmanagement in der Praxis - - Team 5 37 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 39 AP-Name: Entwickler Dokumentation AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Bibliotheks- und Schnittstellendokumentation Voraussetzungen: Design Dokument Beteiligte: Aufwand (in Std.) Schwartz, Habermann, Stezenbach, Wischert, Plaß: 5x16 Gesamt: 80 Kosten: (in ) 5x320 Gesamt: 1600 AP Start: 16.06.06AP Ende: 20.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

38 Professionelles Projektmanagement in der Praxis - - Team 5 38 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 40 AP-Name: Anwender- Dokumentation AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Anwenderdokumentation Voraussetzungen: Userinterface Beteiligte: Aufwand (in Std.) Plaß: 1x24 Gesamt: 24 Kosten: (in ) 1x480 Gesamt: 480 AP Start: 22.06.06AP Ende: 27.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

39 Professionelles Projektmanagement in der Praxis - - Team 5 39 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 42 AP-Name: Themes AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Grafische Assets (Themes) Voraussetzungen: Datenformat Spezifikation Beteiligte: Aufwand (in Std.) Plaß: 1x24 Gesamt: 24 Kosten: (in ) 1x480 Gesamt: 480 AP Start: 16.06.06AP Ende: 21.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

40 Professionelles Projektmanagement in der Praxis - - Team 5 40 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 43 AP-Name: Templates AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Grafische Assets (Templates) Voraussetzungen: Datenformat Spezifikation Beteiligte: Aufwand (in Std.) Plaß: 1x24 Gesamt: 24 Kosten: (in ) 1x480 Gesamt: 480 AP Start: 16.06.06AP Ende: 21.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

41 Professionelles Projektmanagement in der Praxis - - Team 5 41 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 44 AP-Name: Viewer Prototyp erstellen AP-Verantwortlicher: Plaß Erwartete Ergebnisse: Prototyp (Viewer) Voraussetzungen: Viewerkomponente Beteiligte: Aufwand (in Std.) Plaß: 1x8 Gesamt: 8 Kosten: (in ) 1x160 Gesamt: 160 AP Start: 20.06.06AP Ende: 21.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

42 Professionelles Projektmanagement in der Praxis - - Team 5 42 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 45 AP-Name: Editor Prototyp erstellen AP-Verantwortlicher: Stezenbach Erwartete Ergebnisse: Prototyp (Editor) Voraussetzungen: Editorkomponente Beteiligte: Aufwand (in Std.) Stezenbach, Habermann: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 22.06.06AP Ende: 26.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

43 Professionelles Projektmanagement in der Praxis - - Team 5 43 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 48 AP-Name: Review Design AP-Verantwortlicher: Stezenbach Erwartete Ergebnisse: Überarbeitetes Design Dokument Voraussetzungen: Prototyp (Viewer), Prototyp (Editor) Beteiligte: Aufwand (in Std.) Stezenbach, Habermann, Wischert, Schwartz, Plaß: 5x4 Gesamt: 20 Kosten: (in ) 5x80 Gesamt: 400 AP Start: 26.06.06AP Ende: 27.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

44 Professionelles Projektmanagement in der Praxis - - Team 5 44 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 50 AP-Name: Release Candidate 1 AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Release Candidate 1 Voraussetzungen: Datenformat Spezifikation, Widget Bibliothek, Viewer Komponente Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 20.06.06AP Ende: 20.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

45 Professionelles Projektmanagement in der Praxis - - Team 5 45 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 51 AP-Name: Release Candidate 2 AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Release Candidate 2 Voraussetzungen: Editor-, Benutzerverwaltungs- und Datenhaltungskomponente, Release Candidate 2 Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 22.06.06AP Ende: 26.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

46 Professionelles Projektmanagement in der Praxis - - Team 5 46 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 52 AP-Name: Release Candidate 3 AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Release Candidate 3 Voraussetzungen: Fernbedienungs- und Import/Exportkomponente, Release Candidate 2 Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 26.06.06AP Ende: 28.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

47 Professionelles Projektmanagement in der Praxis - - Team 5 47 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 56 AP-Name: Abnahme Vorbereiten AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Fertiges Produkt Voraussetzungen: Anwender- und Entwicklerdokumentation, Release Candidate 3 Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x16 Gesamt: 32 Kosten: (in ) 2x320 Gesamt: 640 AP Start: 27.06.06AP Ende: 29.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

48 Professionelles Projektmanagement in der Praxis - - Team 5 48 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 58 AP-Name: Abschlusspräsentation erstellen AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Abschluss Präsentation Voraussetzungen: Fertiges Produkt Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x8 Gesamt: 16 Kosten: (in ) 2x160 Gesamt: 320 AP Start: 28.06.06AP Ende: 29.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

49 Professionelles Projektmanagement in der Praxis - - Team 5 49 2. Arbeitspakete Projekt Nr: 5Projektname: SLideaProjektleiter: Johannes Wischert AP Nr: 61 AP-Name: Rollout AP-Verantwortlicher: Schwartz Erwartete Ergebnisse: Deploytes Produkt Voraussetzungen: Fertiges Produkt Beteiligte: Aufwand (in Std.) Schwartz, Wischert: 2x8 Gesamt: 16 Kosten: (in ) 2x160 Gesamt: 320 AP Start: 29.06.06AP Ende: 29.06.06 Unterschrift Projektleiter:Unterschrift AP-Verantwortlicher:

50 Professionelles Projektmanagement in der Praxis - - Team 5 50 3. Erfahrungen in der Projektarbeit Terminfindung schwierig Zeitabschätzung der einzelnen APs Erfahrungssache und deswegen für Anfänger schwierig Ausgeglichenes Arbeitspensum der Teammitglieder herstellen problematisch Teammitglieder können nun eindeutig erkennen, wann sie was zu erledigen haben Breakdown macht Projektablauf klarer Klare Struktur im Projekt nun vorhanden

51 Professionelles Projektmanagement in der Praxis - - Team 5 51 3. Erfahrungen mit MS Project MS-Project zum Teil nicht intuitiv bedienbar Zuwenig Möglichkeiten zum Exportieren der Daten Importieren der Resourcen aus anderen Directory Servern nicht möglich Volle Funktionalität ohne MS Project Server nicht gegeben Proprietär
