1 3. Bau- und Informationsdialog 2017 RB Süd
Stand Großbaumaßnahmen 2017 und 2018 DB Netz AG | Koordination Betrieb / Bau | München |

2 Agenda 1. ABS Hanau - Nantenbach 2. VDE 8.1 (Ausbauabschnitt)
DB Netz AG | Koordination Betrieb / Bau |

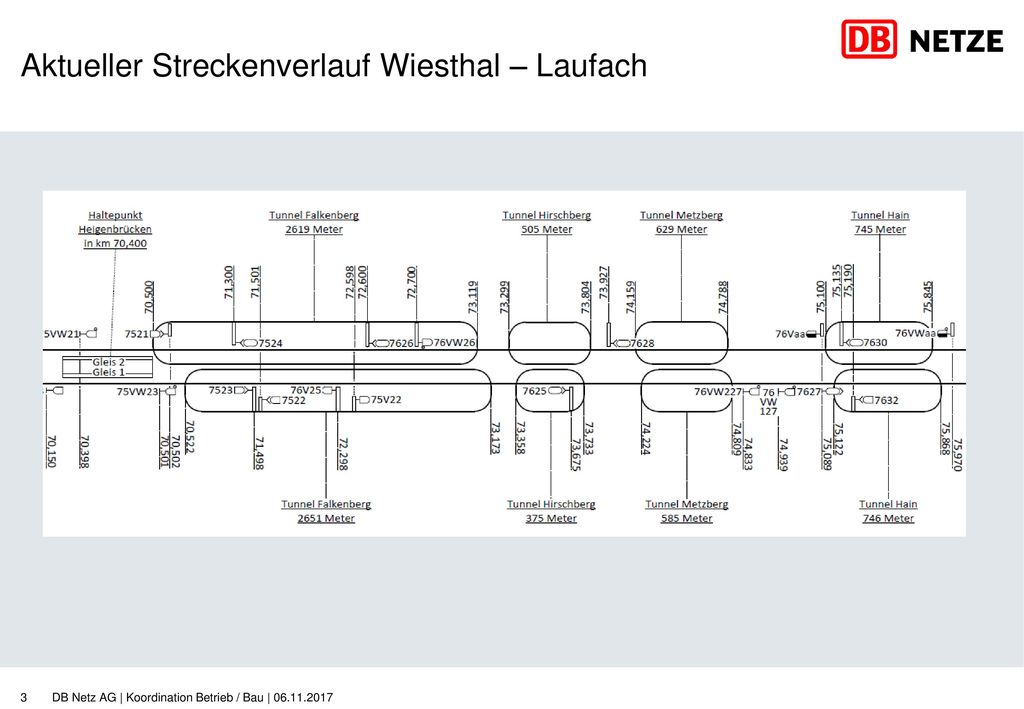

3 Aktueller Streckenverlauf Wiesthal – Laufach
DB Netz AG | Koordination Betrieb / Bau |

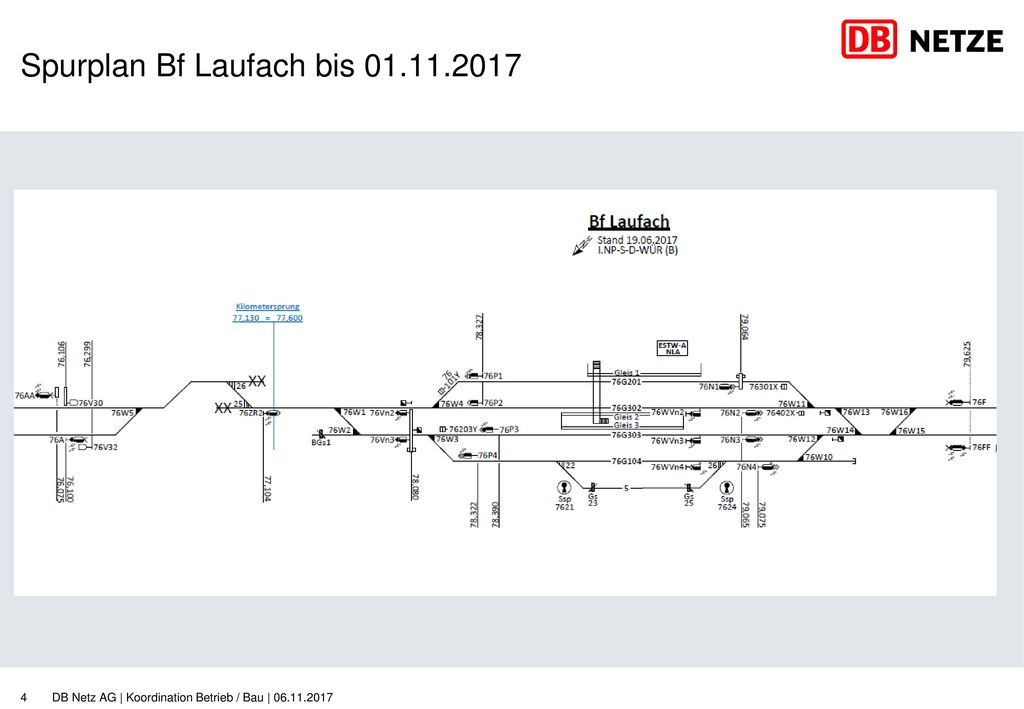

4 Spurplan Bf Laufach bis 01.11.2017
DB Netz AG | Koordination Betrieb / Bau |

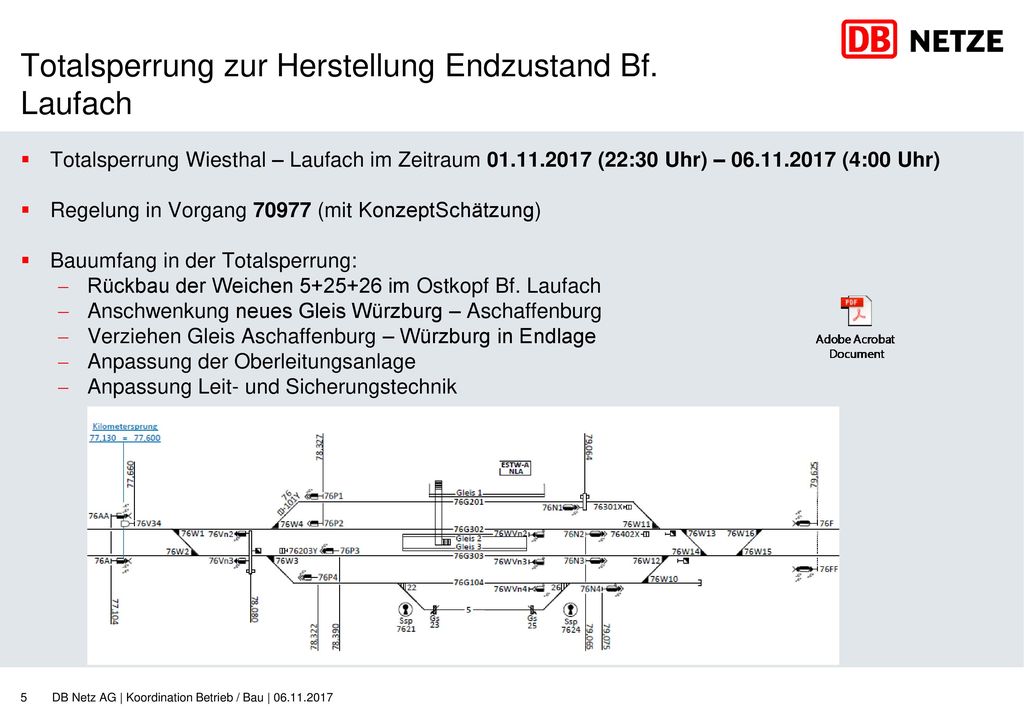

5 Totalsperrung zur Herstellung Endzustand Bf. Laufach
Totalsperrung Wiesthal – Laufach im Zeitraum (22:30 Uhr) – (4:00 Uhr) Regelung in Vorgang (mit KonzeptSchätzung) Bauumfang in der Totalsperrung: Rückbau der Weichen im Ostkopf Bf. Laufach Anschwenkung neues Gleis Würzburg – Aschaffenburg Verziehen Gleis Aschaffenburg – Würzburg in Endlage Anpassung der Oberleitungsanlage Anpassung Leit- und Sicherungstechnik DB Netz AG | Koordination Betrieb / Bau |

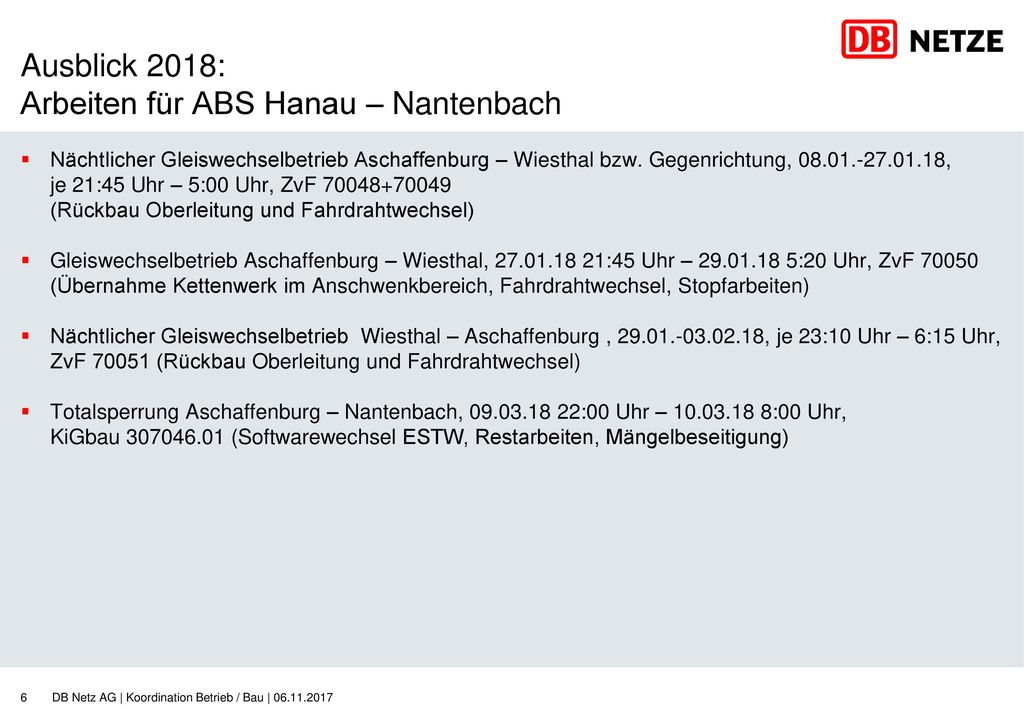

6 Ausblick 2018: Arbeiten für ABS Hanau – Nantenbach
Nächtlicher Gleiswechselbetrieb Aschaffenburg – Wiesthal bzw. Gegenrichtung, , je 21:45 Uhr – 5:00 Uhr, ZvF (Rückbau Oberleitung und Fahrdrahtwechsel) Gleiswechselbetrieb Aschaffenburg – Wiesthal, :45 Uhr – :20 Uhr, ZvF (Übernahme Kettenwerk im Anschwenkbereich, Fahrdrahtwechsel, Stopfarbeiten) Nächtlicher Gleiswechselbetrieb Wiesthal – Aschaffenburg , , je 23:10 Uhr – 6:15 Uhr, ZvF (Rückbau Oberleitung und Fahrdrahtwechsel) Totalsperrung Aschaffenburg – Nantenbach, :00 Uhr – :00 Uhr, KiGbau (Softwarewechsel ESTW, Restarbeiten, Mängelbeseitigung) DB Netz AG | Koordination Betrieb / Bau |

7 Agenda 1. ABS Hanau - Nantenbach 2. VDE 8.1 (Ausbauabschnitt)
DB Netz AG | Koordination Betrieb / Bau |

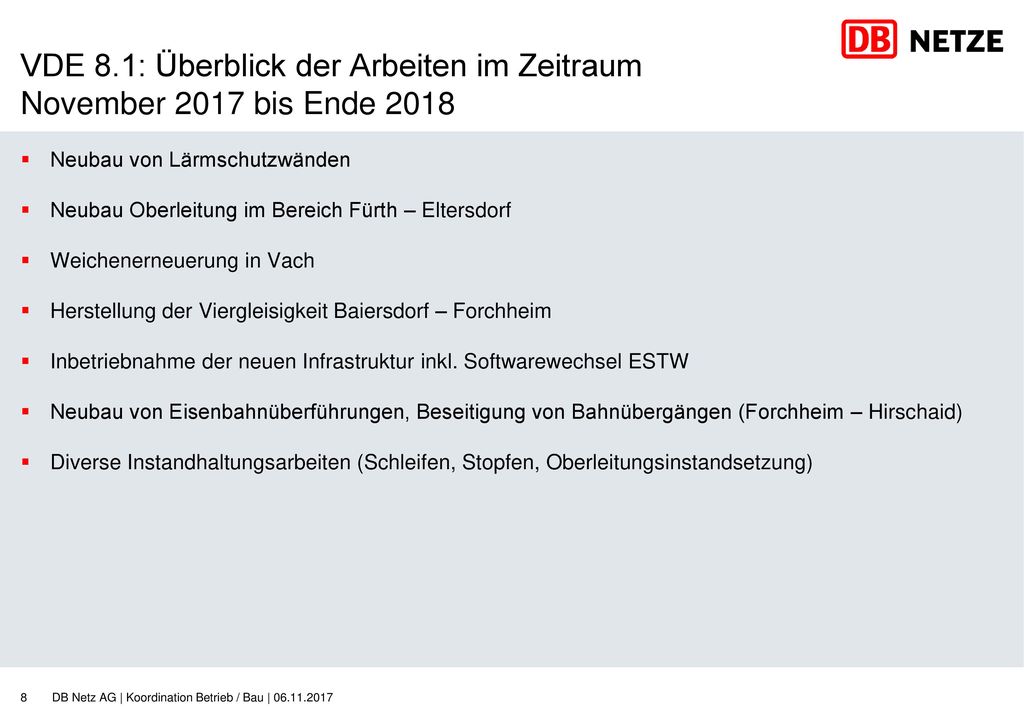

8 VDE 8.1: Überblick der Arbeiten im Zeitraum November 2017 bis Ende 2018
Neubau von Lärmschutzwänden Neubau Oberleitung im Bereich Fürth – Eltersdorf Weichenerneuerung in Vach Herstellung der Viergleisigkeit Baiersdorf – Forchheim Inbetriebnahme der neuen Infrastruktur inkl. Softwarewechsel ESTW Neubau von Eisenbahnüberführungen, Beseitigung von Bahnübergängen (Forchheim – Hirschaid) Diverse Instandhaltungsarbeiten (Schleifen, Stopfen, Oberleitungsinstandsetzung) DB Netz AG | Koordination Betrieb / Bau |

9 Übersicht der wesentlichen Sperrungen November 2017 bis Ende 2018
Abschnitt November 2017 Oktober/November 2018 Unterleiterbach - Bamberg Bamberg - Fürth WoE WoE Esp Baiersdorf – Erlangen ZvF 72349 Esp Eltersdorf – Vach, Esp Vach – Fürth ZvF 72464 wechselnde Esp Vach – Eltersdorf bzw. Gegenrichtung und Eltersdorf – Fürth bzw. Gegenrichtung KiGbau / (z.T. unter Deckung Tsp) Tsp Erlangen – Forchheim KiGbau (KS) Tsp Erlangen – Hirschaid, Tsp Fürth Bamberg KiGbau (KS) DB Netz AG | Koordination Betrieb / Bau |

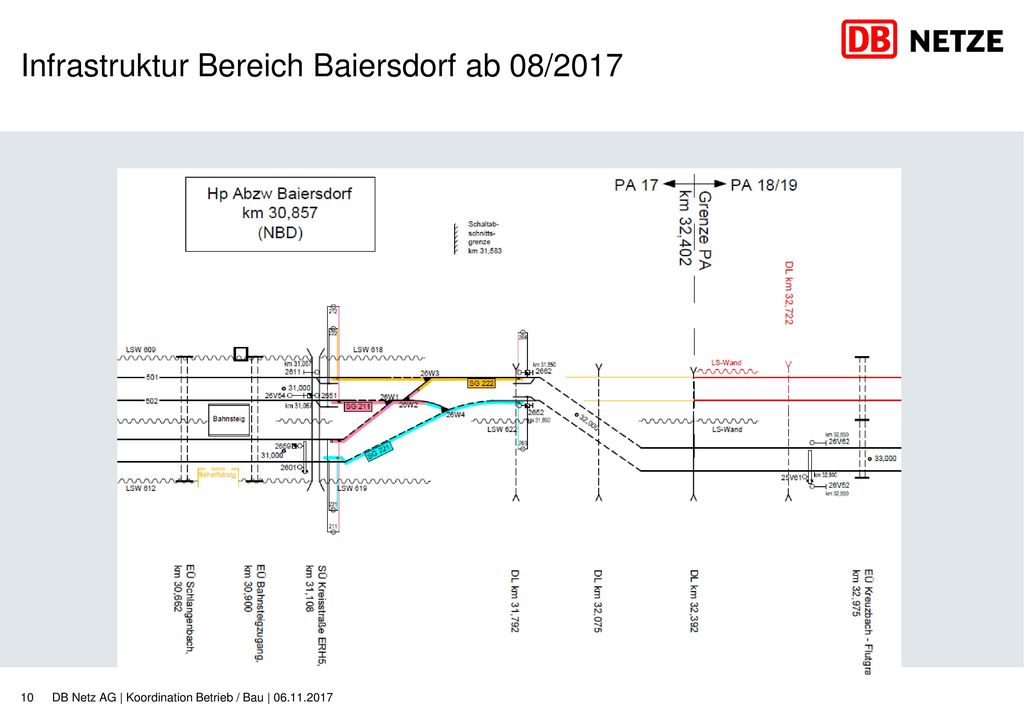

10 Infrastruktur Bereich Baiersdorf ab 08/2017
DB Netz AG | Koordination Betrieb / Bau |

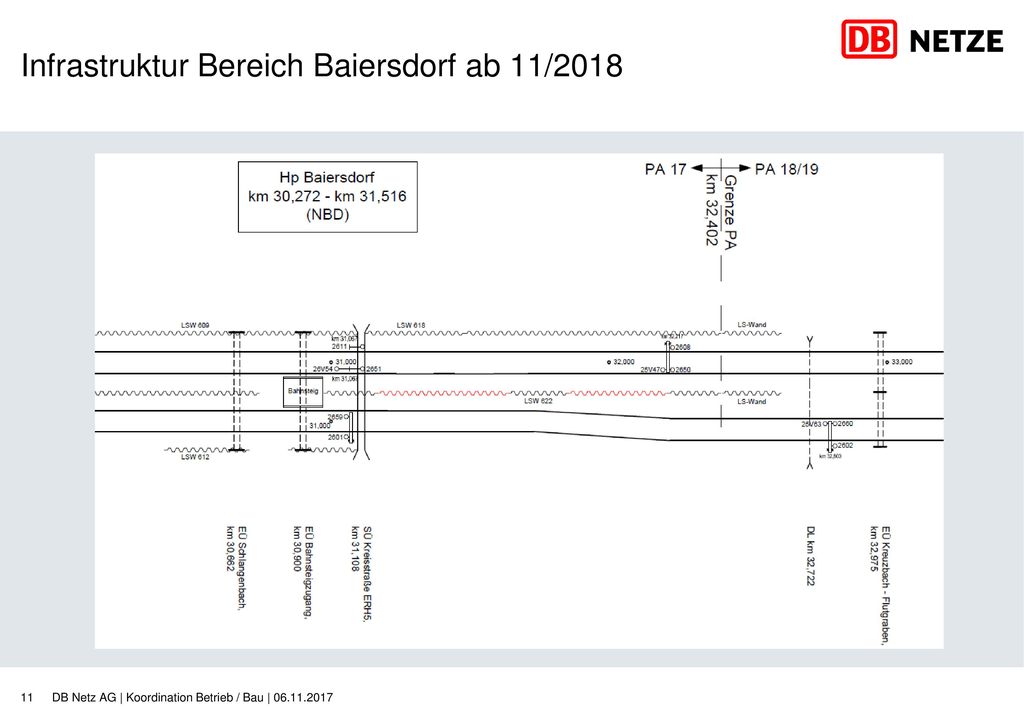

11 Infrastruktur Bereich Baiersdorf ab 11/2018
DB Netz AG | Koordination Betrieb / Bau |

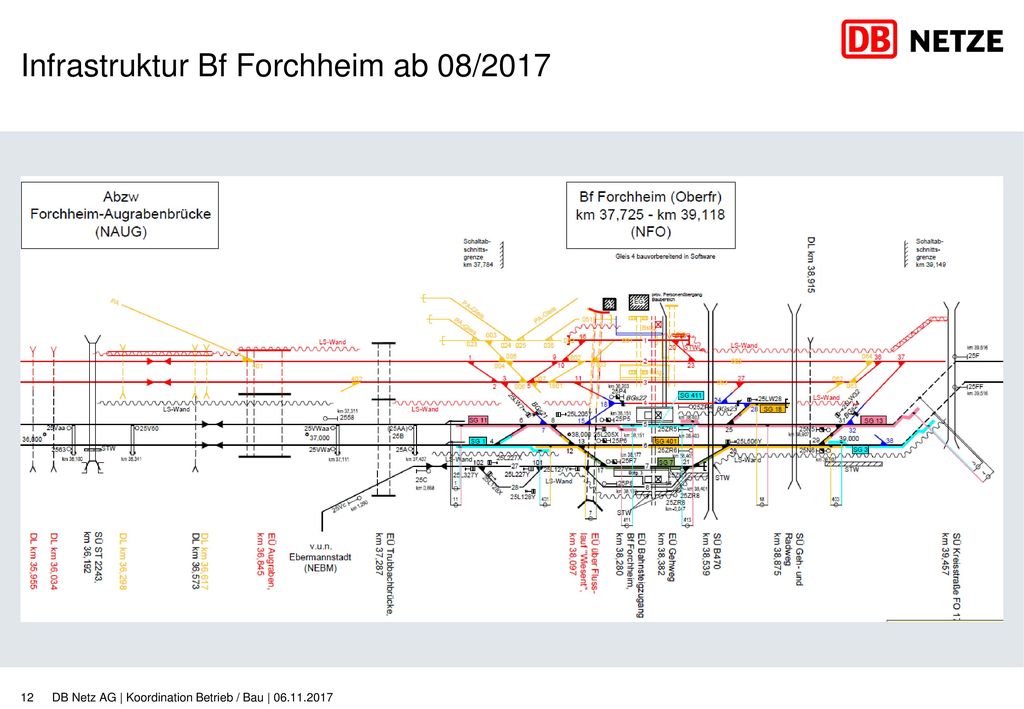

12 Infrastruktur Bf Forchheim ab 08/2017
DB Netz AG | Koordination Betrieb / Bau |

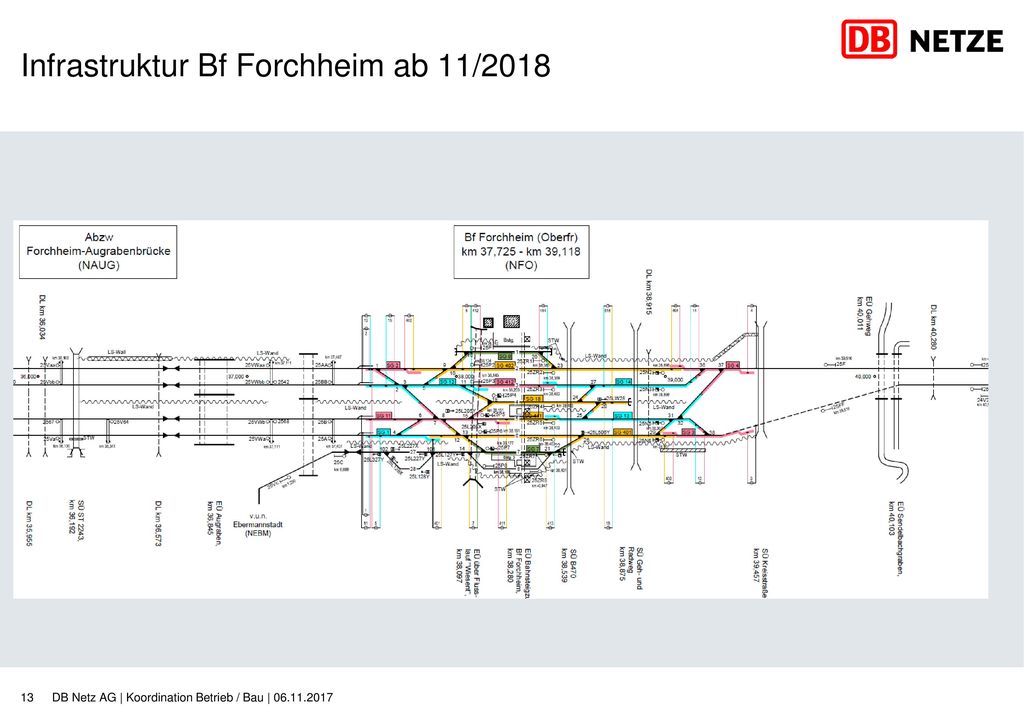

13 Infrastruktur Bf Forchheim ab 11/2018
DB Netz AG | Koordination Betrieb / Bau |

14 Vielen Dank für Ihre Aufmerksamkeit
