Ortsbeiratssitzung Gantikow 10.06.2016
Straßenbeleuchtung Gantikow
2
Notwendigkeit der Erneuerung der Straßenbeleuchtung

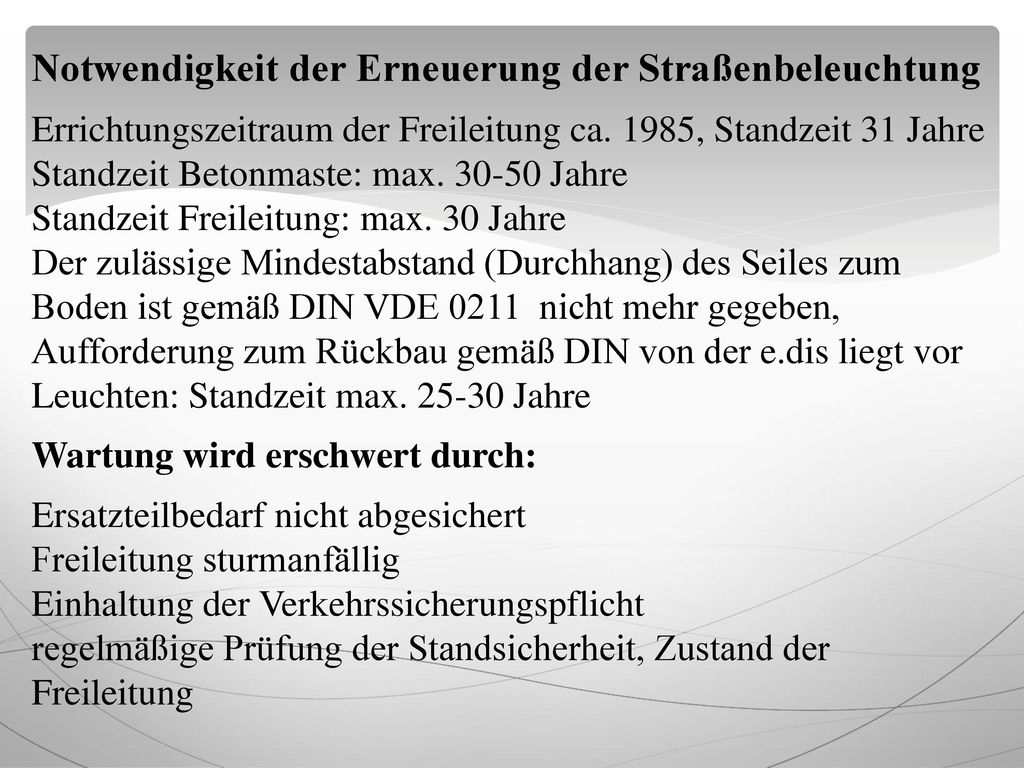

Errichtungszeitraum der Freileitung ca. 1985, Standzeit 31 Jahre Standzeit Betonmaste: max Jahre Standzeit Freileitung: max. 30 Jahre Der zulässige Mindestabstand (Durchhang) des Seiles zum Boden ist gemäß DIN VDE nicht mehr gegeben, Aufforderung zum Rückbau gemäß DIN von der e.dis liegt vor Leuchten: Standzeit max Jahre Wartung wird erschwert durch: Ersatzteilbedarf nicht abgesichert Freileitung sturmanfällig Einhaltung der Verkehrssicherungspflicht regelmäßige Prüfung der Standsicherheit, Zustand der Freileitung
3
Ein Teil der Freileitungsanlage steht noch im Eigentum der e

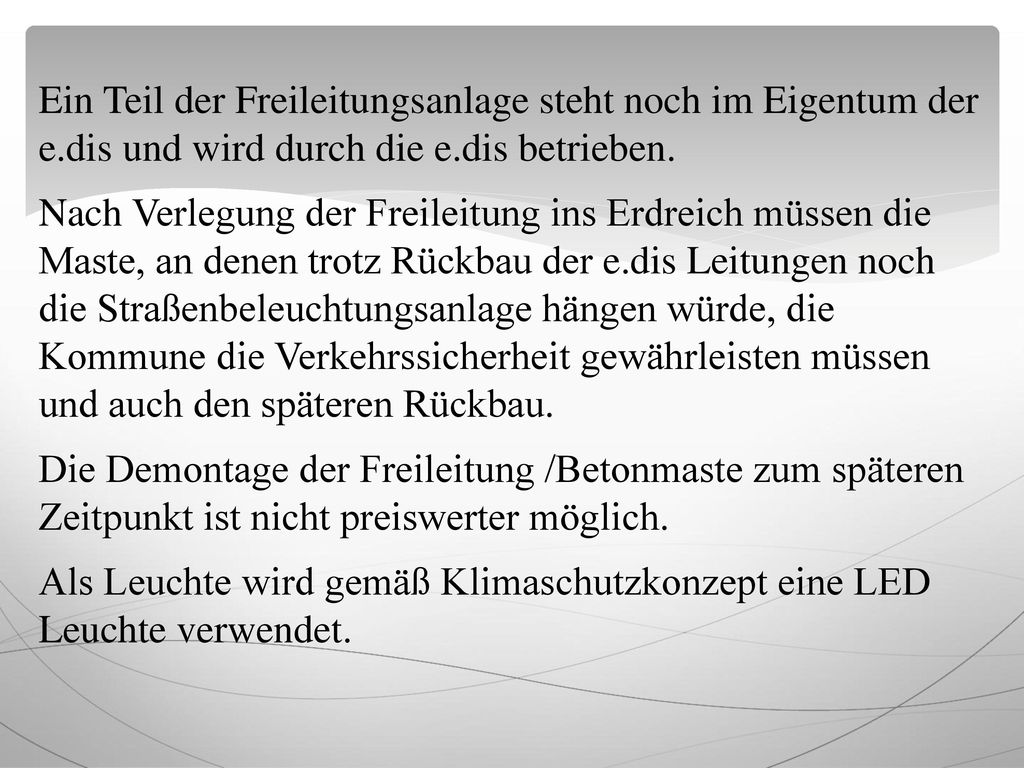

Ein Teil der Freileitungsanlage steht noch im Eigentum der e.dis und wird durch die e.dis betrieben. Nach Verlegung der Freileitung ins Erdreich müssen die Maste, an denen trotz Rückbau der e.dis Leitungen noch die Straßenbeleuchtungsanlage hängen würde, die Kommune die Verkehrssicherheit gewährleisten müssen und auch den späteren Rückbau. Die Demontage der Freileitung /Betonmaste zum späteren Zeitpunkt ist nicht preiswerter möglich. Als Leuchte wird gemäß Klimaschutzkonzept eine LED Leuchte verwendet.
4
Aktueller Zustand
14
Ablauf Verwaltungsverfahren
3. Fragebogen Ablauf Verwaltungsverfahren Informationsveranstaltung mit den Anliegern Beschluss Ausbauprogramm Anpassung des Leistungsverzeichnis Aufforderung zu Abgabe des Angebotes nach 16 Tagen Submission Auswertung Submission Erarbeitung Vergabevorschlag Zustimmung mit Auftragsvergabe (abhängig von der Bausumme ist ein Vergabebeschluss von der STVV notwendig Bauablaufplan
15

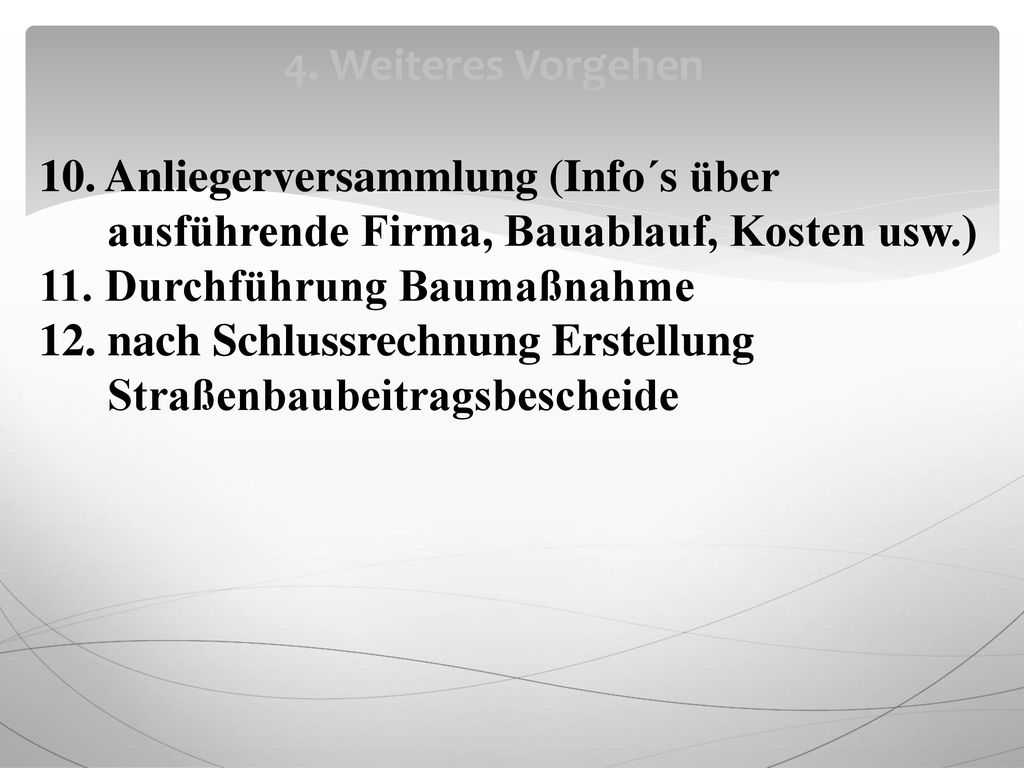

4. Weiteres Vorgehen 10. Anliegerversammlung (Info´s über ausführende Firma, Bauablauf, Kosten usw.) 11. Durchführung Baumaßnahme 12. nach Schlussrechnung Erstellung Straßenbaubeitragsbescheide
17
Die Umsetzung ist in zwei Bauabschnitten für 2017 geplant
Die Umsetzung ist in zwei Bauabschnitten für 2017 geplant. Die Maßnahme ist im HH 2016 unter der Investnummer , Produkt: mit der Planung für 2016 und der Ausführung für 2017 benannt. Die Einbeziehung der Bürger hat bereits mit der Haushaltsplanung und später mit der Haushaltsdiskussion für den Haushalt 2016 mit dem Ortsbeirat bei den öffentlichen Ortsbeiratsversammlungen begonnen. Die Vorstellung des Projektes mit der Planung soll in der Ortsbeiratsversammlung am beginnen und im Herbst mit einer ersten Infoveranstaltung der Anwohner mit Bekanntgabe der möglichen Kostenschätzung und daraus resultierenden Anliegerbeiträgen weitergeführt werden. Als Planungsbüro wurde das Büro IBM-Elektro Ing. Marquardt, Kyritzer Str. 3, Stüdenitz-Schönermark gebunden. Mit diesem Büro haben wir bereits mehrere Baumaßnahmen (u. a. Rathaus, Waldkolonie) abgearbeitet.
