Präsentation LBL Sicherung und Sanierung Landtag Saarbrücken Konzeptvorstellung am 20. Januar 2005 Dr. Dipl. Ing. H. T. Schweer
2
Inhalt Veranlassung und Baubeteiligte 1 Umfang 1. Bauabschnitt
Brandschutzkonzept Terminlicher Ablauf 1 2 3 4 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
3
Inhalt Veranlassung und Baubeteiligte 1 Umfang 1. Bauabschnitt
Brandschutzkonzept Terminlicher Ablauf 1 2 3 4 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
4
Veranlassung 1 Planungsauftrag vom 30.09.2003
Modifiziert mit Planungsauftrag vom Planungsauftrag umfasst: Erneuerung des Dachtragwerks incl. Dacheindeckung, Wärme- und Brandschutz Erneuerung der Räume des 2. OG incl. Radio und TV Räume Interimsmaßnahmen für Parlament während der Bauphase Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
5

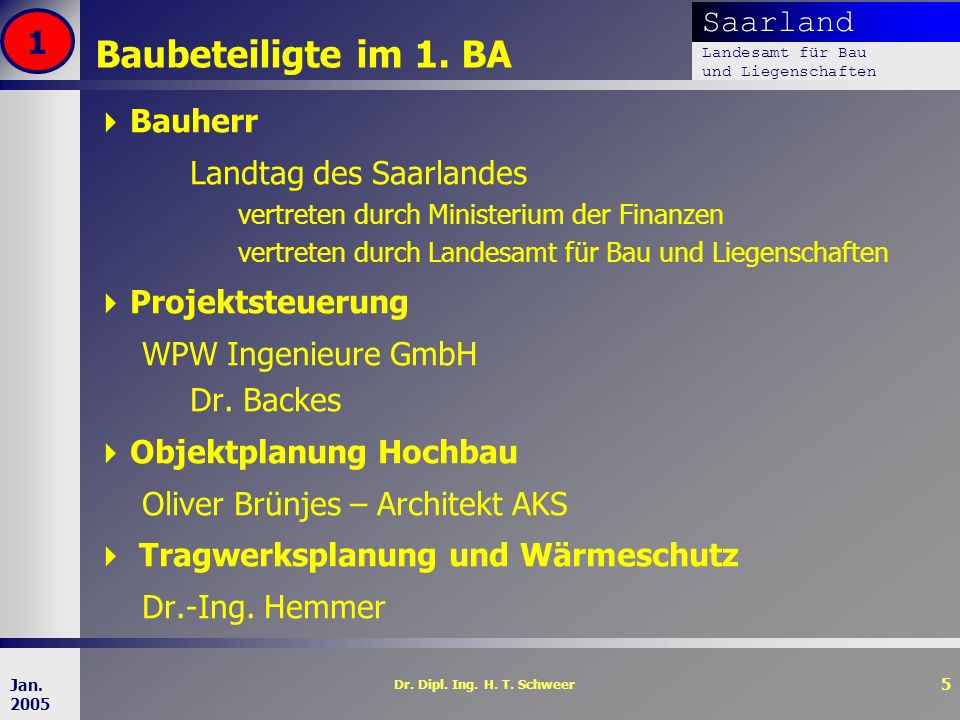

Baubeteiligte im 1. BA 1 Bauherr Landtag des Saarlandes
vertreten durch Ministerium der Finanzen vertreten durch Landesamt für Bau und Liegenschaften Projektsteuerung WPW Ingenieure GmbH Dr. Backes Objektplanung Hochbau Oliver Brünjes – Architekt AKS Tragwerksplanung und Wärmeschutz Dr.-Ing. Hemmer Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
6
Baubeteiligte im 1. BA 1 Planung TA Mechanik (Heizung, Lüftung, Sanitär) Ingenieurbüro ITG Dipl.-Ing. Gerhard Braun Planung TA Elektrotechnik PKC Ingenieure GmbH Dipl.-Ing. Wolfgang Planta Brandschutz Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
7
Baubeteiligte im 1. BA 1 Schallschutz und Raumakustik
Ingenieurbüro für techn. Akustik und Bauphysik Dipl.-Ing. Christian Hammel SiGe-Koordination Ingenieurbüro Schäfer + Schorr GmbH Dipl.-Ing. Karl-Heinz Schäfer Prüfung Tragwerksplanung Dipl.-Ing. F. W. Tobien für Ing. Holzbau Prof. Dr. Dipl.-Ing. Steinmetz Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
8
Umfang 1. Bauabschnitt 2 Interimsmaßnahmen für Parlament während der Bauphase Klimatisierung des „großen Restaurants“ Arbeiten wurden im Dez abgeschlossen und sind nicht mehr Bestandteil des 1. BA Verlegung und Erneuerung des Datennetzes Voraussetzung für Betrieb während der Baumaßnahme Arbeiten werden im Febr angefangen Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
9
Umfang 1. Bauabschnitt 2 Grundriss 2. OG (schematisiert)
Plenarsaal Archiv-/Lagerräume Stenographenbüros Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
10

Umfang 1. Bauabschnitt 2 Schnitt (schematisiert) Jan. 2005
Dr. Dipl. Ing. H. T. Schweer
11

Umfang 1. Bauabschnitt 2 Traggerüstes innerhalb des Plenarsaals
Wetterschutz über dem bestehenden Dach Entfernung der Dachhaut und des Dachtragwerks incl. der Decke über dem 2. OG Entfernen der Trennwände im Bereich der Stenographenbüros Demontage der Lüftung des Plenarsaals der Elektroversorgung incl. Peripherie Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
12
Umfang 1. Bauabschnitt 2 Schnitt (schematisiert) Jan. 2005
Dr. Dipl. Ing. H. T. Schweer
13
Umfang 1. Bauabschnitt 2 Einbau der Decken über Archiv- und Lagerräumen Einbau der Decke über zukünftigen Stenographenbereich Anschluss der Außenwände an den neuen Decken Aufbau des neuen Dachtragwerks Dacheindeckung Fertigstellung des Gebäudeabschlusses nach oben Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
14
Umfang 1. Bauabschnitt 2 Schnitt (schematisiert) Jan. 2005
Dr. Dipl. Ing. H. T. Schweer
15
Statisches Konzept - Decke über Plenarsaal
Umfang 1. Bauabschnitt 2 Statisches Konzept - Decke über Plenarsaal Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
16
Umfang 1. Bauabschnitt 2 Statisches Konzept - Decke – Wandanschluss
Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
17
Umfang 1. Bauabschnitt 2 Statisches Konzept - Detail Decke – Wandanschluss Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
18
Umfang 1. Bauabschnitt 2 Ing.büro Dr. Hemmer Jan. 2005
Dr. Dipl. Ing. H. T. Schweer Ing.büro Dr. Hemmer
19

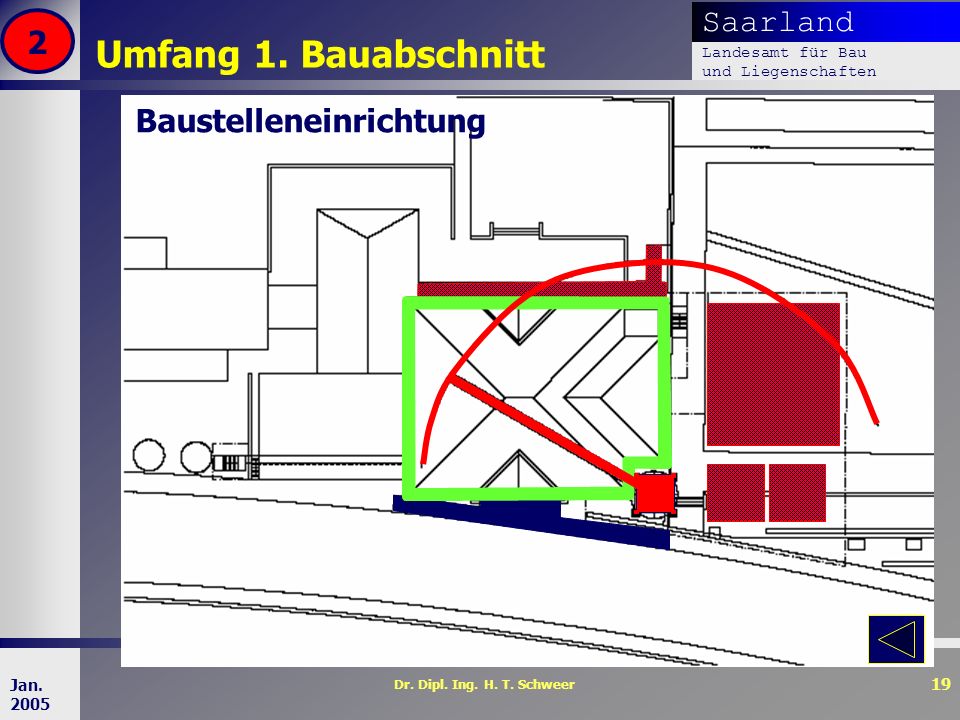

Umfang 1. Bauabschnitt 2 Baustelleneinrichtung Jan. 2005
Dr. Dipl. Ing. H. T. Schweer
20
Umfang 1. Bauabschnitt 2 Brandschutz
Sanierung der technischen Gebäudeausrüstung z.B. Klimaanlage im Plenarsaal Einbau / Renovierung von Stenographenbüros Zuschauertribüne Bereich Presse / TV Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
21
Brandschutzkonzept 3 Schnitt (schematisiert) Abschnitt Abschnitt
Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
22

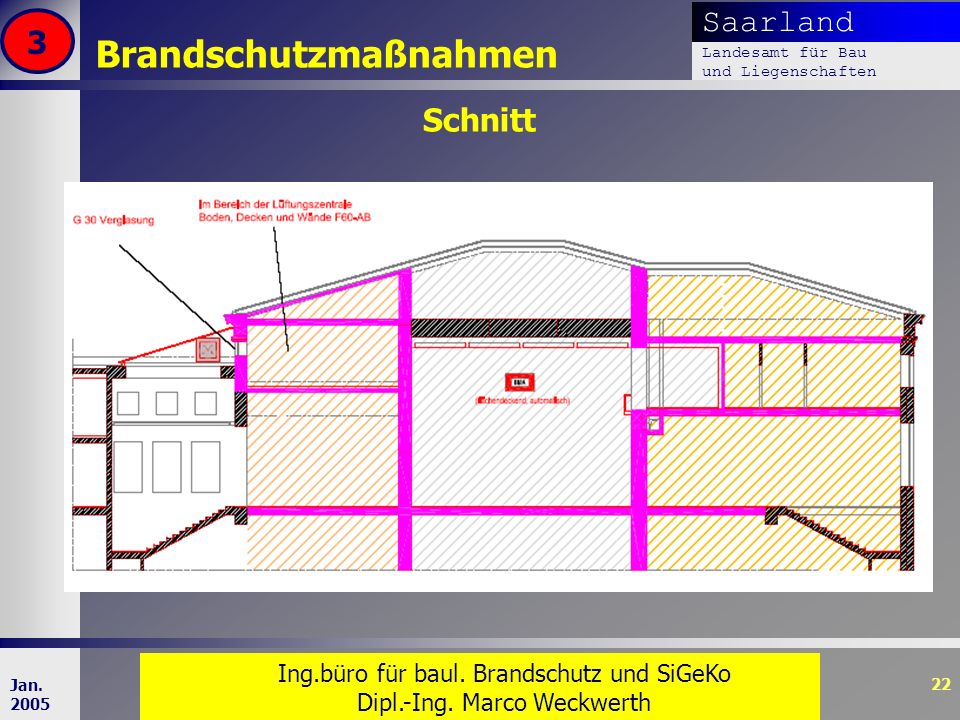

Brandschutzmaßnahmen
3 Schnitt Jan. 2005 Dr. Dipl. Ing. H. T. Schweer Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth
23
Brandschutzmaßnahmen EG
3 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth
24
Brandschutzmaßnahmen 1. OG
3 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth
25
Brandschutzmaßnahmen 2. OG
3 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth
26

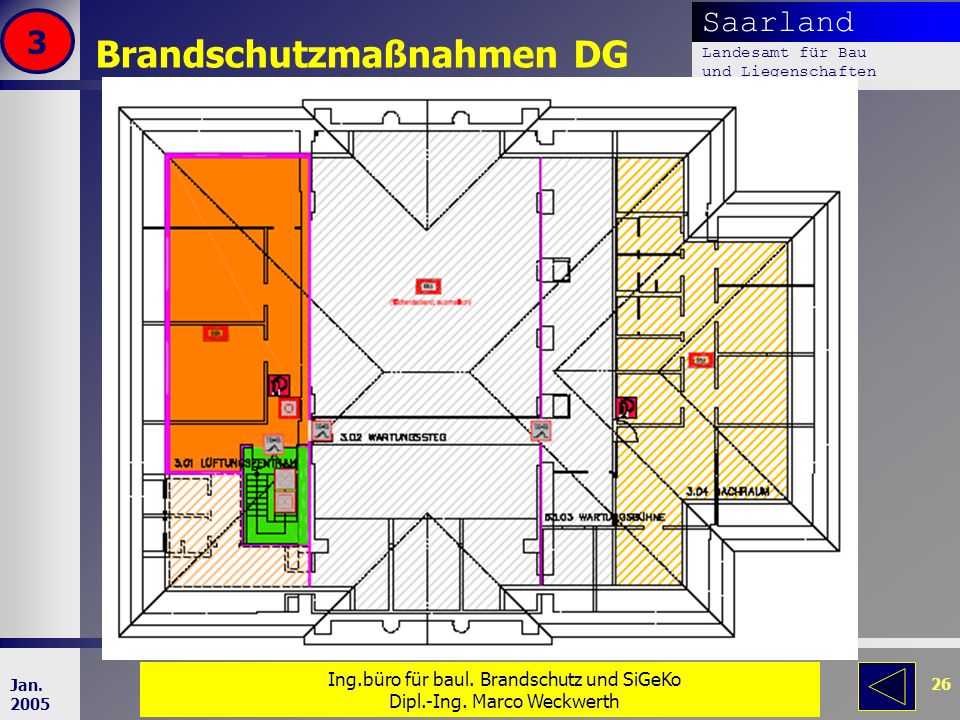

Brandschutzmaßnahmen DG
3 Jan. 2005 Dr. Dipl. Ing. H. T. Schweer Ing.büro für baul. Brandschutz und SiGeKo Dipl.-Ing. Marco Weckwerth
27

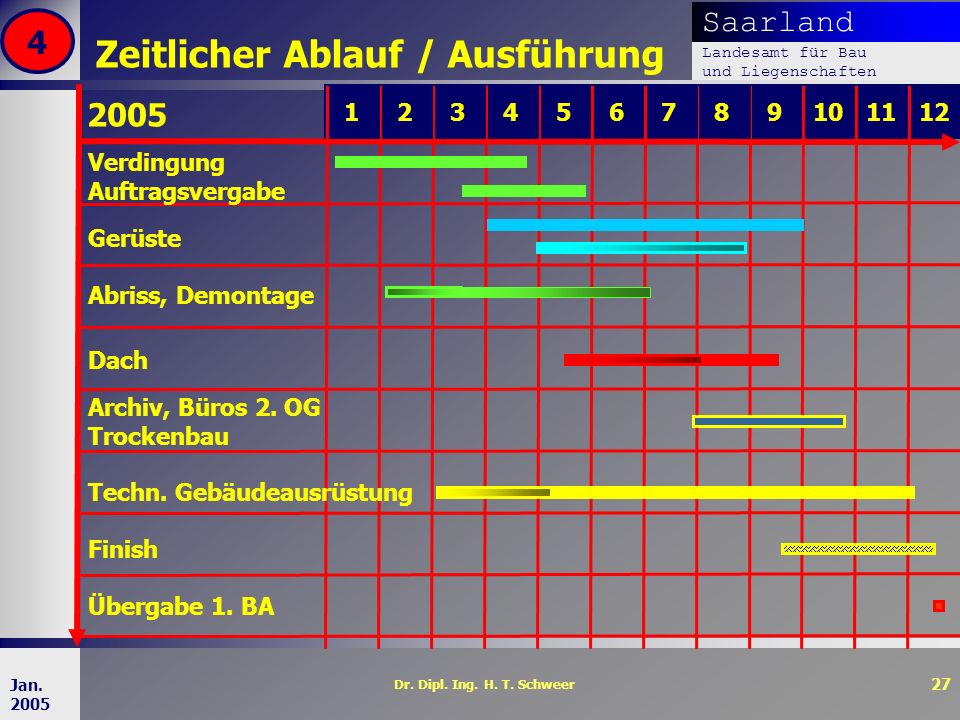

Zeitlicher Ablauf / Ausführung
4 2005 1 2 3 4 5 6 7 8 9 10 11 12 Verdingung Auftragsvergabe Gerüste Abriss, Demontage Dach Archiv, Büros 2. OG Trockenbau Techn. Gebäudeausrüstung Finish Übergabe 1. BA Jan. 2005 Dr. Dipl. Ing. H. T. Schweer
