Einheitliche Gestaltung von Ausschreibung bis Zahlung verhindert unnötige Kosten
Präsentation FM-Gespräche Mag. (FH) Gabriele Schlemaier
2
Agenda Ablauf Vertragsabschluss Örtliche Bauleitung
Ausschreibungsunterlagen Werkvertrag Häufige Widersprüche Vorbemerkung Leistungsverzeichnis Freigabe Bauleitung Baustellenrevision Verfahren Ergebnis Praxis Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
3
Abwicklung Vertragsgestaltung
Wie kommt ein Bauvertrag zustande? Ausschreibungsunterlagen durch Architekt, Bauleitung, Detailplaner Leistungsverzeichnis mit „allgemeinen Bestimmungen“ als Grundlage Angebot Nachverhandlungen Angebotsannahme // Werkvertrag Schluss- und Gegenschlussbrief Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
4
Leistungsverzeichnis
Technische Baubeschreibung Technische Beschreibung der Leistungen Menge und Qualität sämtliche Erschwernisse oder Erleichterungen der Ausführung Allgemeine Bestimmungen rechtliche Bestimmungen Kaufmännische Bestimmungen Allgemeines Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
5
Vertragsabschluss Bei Änderungen zwischen ausgepreisten Leistungsverzeichnis und Annahme der Auftragsbestätigung wird das Angebot vorerst ungültig. § 915 ABGB „Unklarheitenregel“ – alle Folgen durch undeutliche Formulierungen gehen zu Lasten des Verursachers Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
6

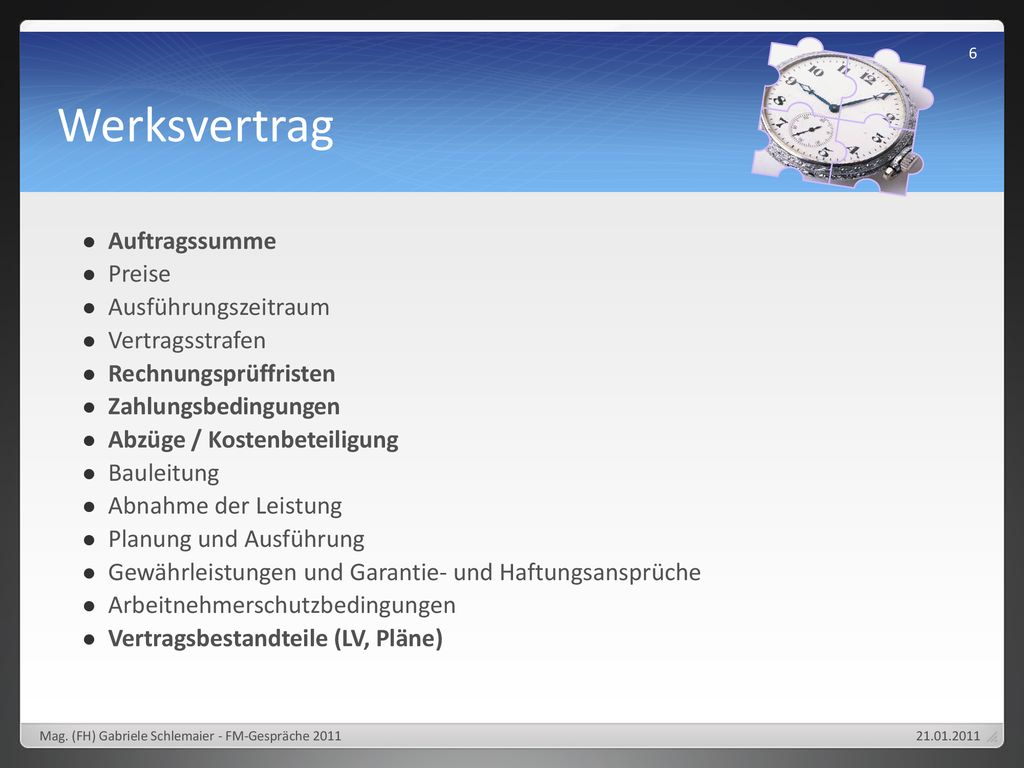

Werksvertrag Auftragssumme Preise Ausführungszeitraum Vertragsstrafen
Rechnungsprüffristen Zahlungsbedingungen Abzüge / Kostenbeteiligung Bauleitung Abnahme der Leistung Planung und Ausführung Gewährleistungen und Garantie- und Haftungsansprüche Arbeitnehmerschutzbedingungen Vertragsbestandteile (LV, Pläne) Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
7
ÖNORM B2110 Pkt. 5.1.3 Reihenfolge der Vertragsbestandteile
Schriftliche Vereinbarungen – Werkvertrag, Auftragsschreiben Beschreibung der Leistungen – Leistungsverzeichnis Pläne, Zeichnungen, Muster Baubeschreibungen besondere Bestimmungen für den Einzelfall Allgemeine Bestimmungen des AN oder AG Normen technischen Inhalts … Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
8

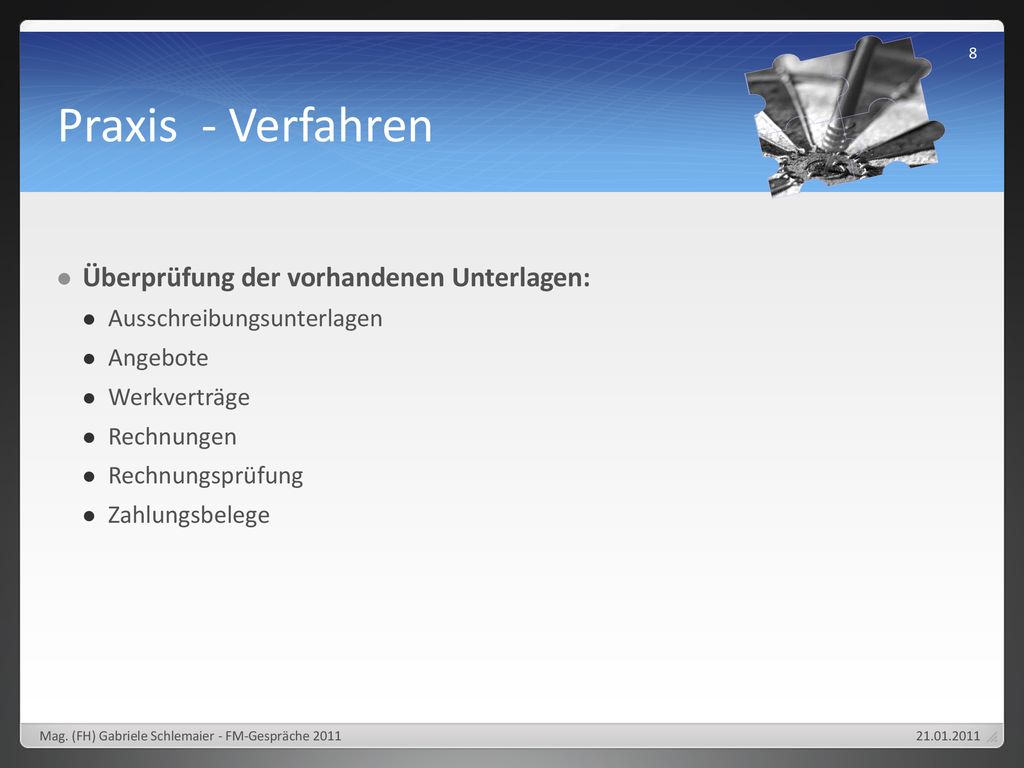

Praxis - Verfahren Überprüfung der vorhandenen Unterlagen:
Ausschreibungsunterlagen Angebote Werkverträge Rechnungen Rechnungsprüfung Zahlungsbelege Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
9
Praxis - Widersprüche Allgemeine Abzüge - Bauschäden 0,5% und Bauwesenversicherung 0,3% Regelungen zu Zahlungsanforderungen – Datum, Anzahl Höhe Deckungs- und Haftrücklass Werbekosten, Beitrag zu Inseraten Prüffrist Zahlungs- und Skontofrist Schlussrechnung Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
10

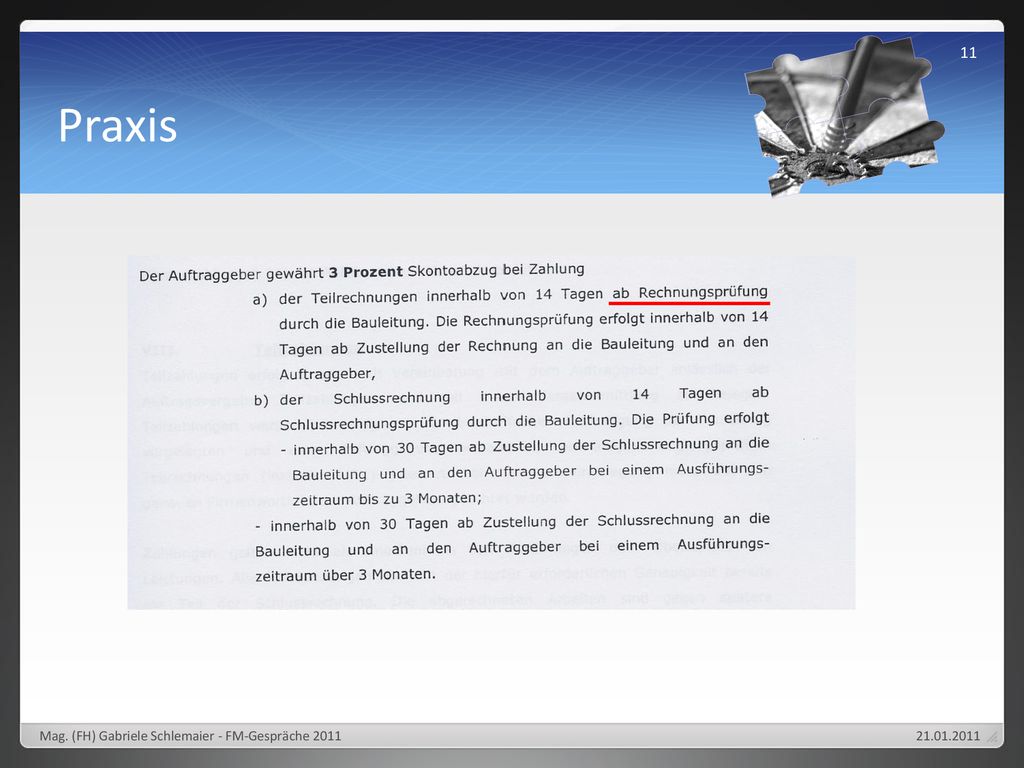

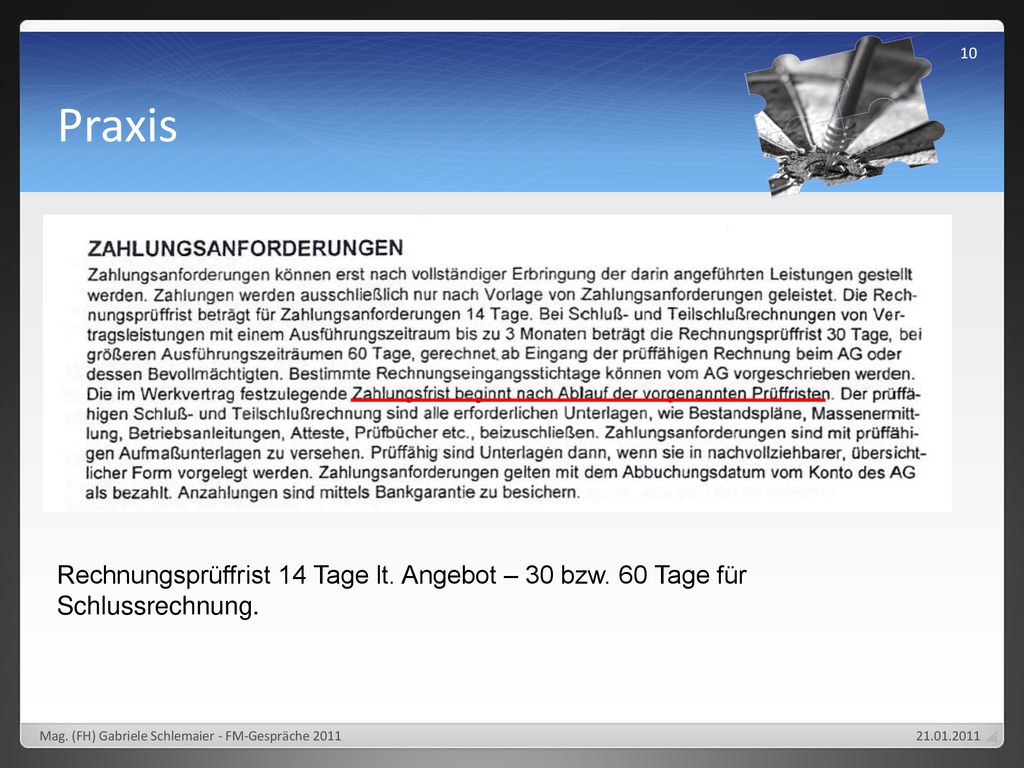

Praxis Rechnungsprüffrist 14 Tage lt. Angebot – 30 bzw. 60 Tage für Schlussrechnung. Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
11
Praxis Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
12
Praxis Deckungsrücklass lt. Werksvertrag Gewährleistungsfrist
… zur Sicherstellung wird ein Deckungsrück- lass in Höhe von 10% der überprüften Teilrechnung (Leistungsnachweise zuzüglich Ust.) einbehalten; […] mit der Schlussrechnung abgerechnet und freigegeben Gewährleistungsfrist [LV]… Die Gewährleistungsfrist beginnt mit dem Tag der Übernahme des Gesamtbauvorhabens durch den AG … [WV] … Als Abnahmetermin der geleisteten Arbeiten gilt der Tag der Übernahme. Mit diesem Tag beginnt auch die 3-jährige Verjährungsfrist … Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
13
Praxis Fehlende Schlussrechnungen nach Bauabnahme
Wird die Schlussrechnung nicht termingerecht gestellt, ist die örtliche Bauleitung zuständig diese einzufordern. Es ist eine Nachfrist zur Legung einer ordentlichen Rechnung zu stellen, ansonsten ist eine SRG auf Kosten des Auftragnehmers von Dritten zu erstellen. Rechtliche Verkürzung der Verjährungsfrist von Forderungen auf 3 Monate nach Annahme der Schlusszahlung. Bei Überzahlung besteht eine Verjährungsfrist von 3 Jahren, binnen derer die Rückzahlung anzufordern ist. Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
14
Praxis Einheitliche Vertragsgestaltung hätte Kosten erspart
Prüffristen wurden teilweise unterschritten Abzüge und Verrechnungen nicht durchgeführt Überzahlung Prüffristen wesentlich überschritten Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
15
Nehmen Sie sich gleich zu Beginn des Bauprojektes Zeit, die unterschiedlichen Dokumente abzugleichen!!! Kontaktdaten: Mag. (FH) Gabriele Schlemaier A-6306 Söll, Wies 60 Tel + Fax: +43 (0)5333 / Mobil: (0)664 / Mag. (FH) Gabriele Schlemaier - FM-Gespräche 2011
