1 X-NetMES – Projektumsetzung
MES direkt mit SAP-ERP X-NetMES – Projektumsetzung Andre Hörmandinger, Vorstand Kai Hofmann, Vertriebsleiter MES

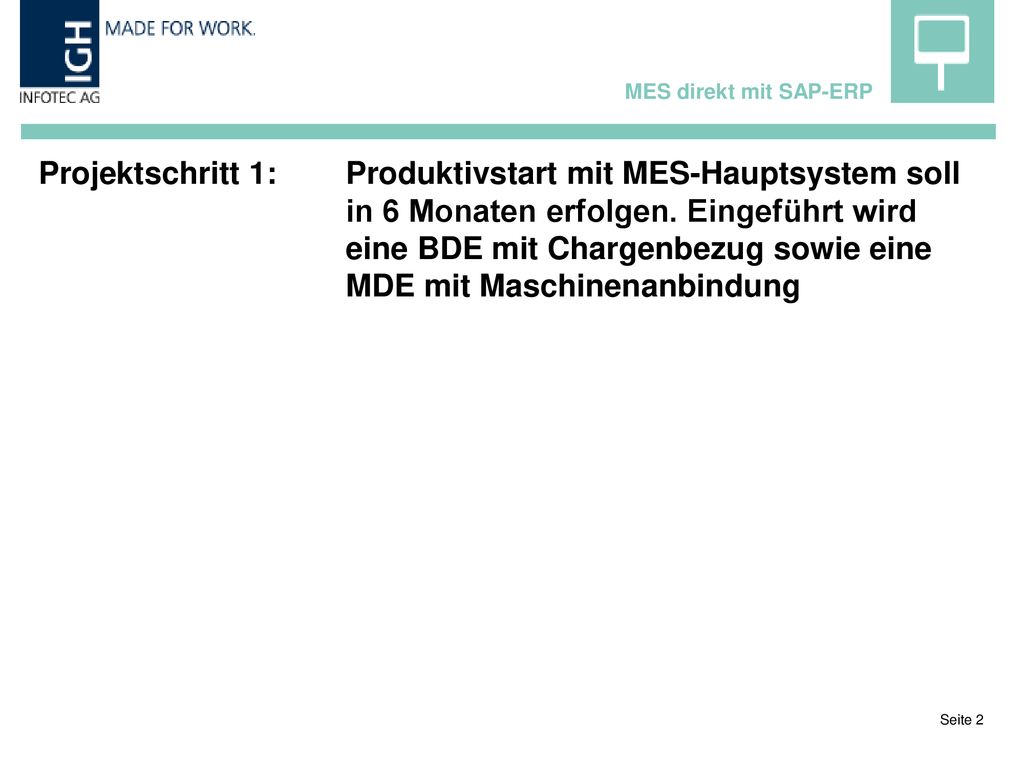

2 MES direkt mit SAP-ERP Projektschritt 1: Produktivstart mit MES-Hauptsystem soll in 6 Monaten erfolgen. Eingeführt wird eine BDE mit Chargenbezug sowie eine MDE mit Maschinenanbindung

3 MES direkt mit SAP-ERP KW 1 und 2 von 24 Wochen: Nach einer Entscheidung für das neue MES-System erfolgt die Bestellung durch den zukünftigen Anwender. IGH bestätigt die Bestellung und legt das Unternehmen als Kunde an. Die Abteilung Entwicklung / Projektleitung und Technik der IGH wird durch die bisher involvierten Mitarbeiter in das Projekt eingewiesen. Es wird ein Projektleiter von Seiten der IGH definiert und ein Workshop-Termin vereinbart. Auf Kundenseite werden u.U. noch weitere Investitionen getätigt wie z.B. Kauf von Terminals oder die Erweiterung von Infrastruktur / Vernetzung.

4 MES direkt mit SAP-ERP KW 3 und 4 von 24 Wochen: Der Projektleiter der IGH stimmt mit dem Projektleiter des Kunden die IT-technische Grundstruktur bzgl. Fernwartung / Entwicklerschlüssel und Systemlandschaft ab. Remote wird ein Fernwartungszugang für die Entwicklung der IGH eingerichtet und ein Entwicklerschlüssel übergeben. Gemeinsam wird der Transport des X-NetMES Basis-Systems abgestimmt und vorbereitet. Auf Seiten IGH wird der Transport vorkonfiguriert und dem Kunden zur Verfügung gestellt. Dieser importiert den Transport in das SAP-Testsystem und gemeinsam wird das X-NetMES Basis-System im eigenen Namensraum (/XIGH…) installiert.

5 MES direkt mit SAP-ERP KW 5 – 7 von 24 Wochen: Beim Kunden vor Ort findet ein eintägiger Detaillierungs-Workshop vor Ort statt. Neben den Projektleitern der IGH und des Kunden nehmen in wechselnden Anwesenheiten die weiteren Teilnehmer des Kunden-Projektteams teil. Dies sind meistens Vertreter der Fachabteilungen (z.B. Produktion), der SAP-IT sowie der technischen IT (Infrastruktur, Maschinen). Häufig nehmen auch Vertreter des Produktionscontrollings, der Personalabteilung, der Instandhaltung oder des QM-bereichs teil. Ca. 2 Wochen nach dem Workshop ist die Dokumentation fertiggestellt, anhand der das installierte Basis-System konfiguriert und eingerichtet wird.

6 MES direkt mit SAP-ERP KW 8 – 10 von 24 Wochen: Die Projektleitung der IGH konfiguriert anhand des Workshop-Protokolls remote das installierte Basis-System auf die Prozesse und Anforderungen des Kunden. Das Projektteam des Kunden wird geschult, X-Browser werden auf ausgewählten Terminals installiert, die X-Maschine wird eingerichtet, zwei exemplarische Maschinen werden an die X-Maschine angebunden, das X-NetMES Studio wird eingerichtet und das Test-System wird geprüft. Das Projektteam des Kunden bereitet Test-Aufträge vor oder stellt eine Kopie des Produktiv-Systems auf dem SAP-Testsystem zur Verfügung.

7 MES direkt mit SAP-ERP KW 12 – 20 von 24 Wochen: Das Projektteam des Kunden testet die eingerichtete Lösung. In dieser Phase wird das System remote durch die Entwicklung und Projektleitung der IGH weiter feingetunt. Wenn Software-Erweiterungen im Workshop definiert waren, sind diese nun fertig gestellt und werden ebenfalls ins Test-System eingespielt.

8 MES direkt mit SAP-ERP KW 21 von 24 Wochen: Es findet eine Abschlussbesprechung zum Ende der Testphase statt und der Rollout wird vorbesprochen.

9 MES direkt mit SAP-ERP KW 22 und 23 von 24 Wochen: Das Projektteam schult die späteren Anwender. Schichtführer und Werker werden in der Bedienung der Terminaloberfläche eingewiesen. Schichtführer, Abteilungs- und Bereichsleiter werden in der Nutzung des Auswertetools Studio eingewiesen. Weitere Maschinen werden angebunden. Auf weiteren Terminals werden die X-Browser installiert. Neue Terminals und Maschinen werden im Administrations-bereich eingerichtet. Nutzerrechte werden vergeben.

10 MES direkt mit SAP-ERP KW 24: Begleitet und unterstützt durch IGH wird das eingerichtete X-NetMES System vom SAP-Testsystem ins SAP-Produktiv-system geholt. Der Live-Betrieb beginnt.

11 MES direkt mit SAP-ERP
