PM-Haus. PM-Haus Zum Einstieg „Über dieses Buch“

Ähnliche Präsentationen

Präsentation zum Thema: "PM-Haus. PM-Haus Zum Einstieg „Über dieses Buch“"—  Präsentation transkript:

1

2 PM-Haus

3 Zum Einstieg „Über dieses Buch“

4 Projekt- und Projektmanagement

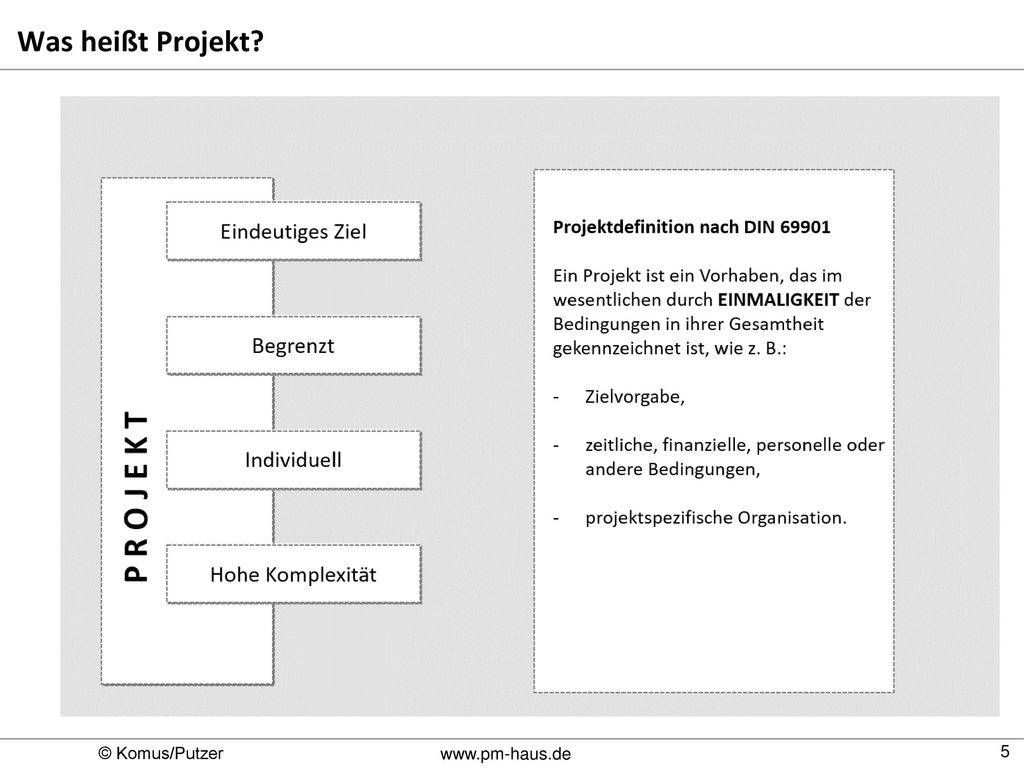

5 Was heißt Projekt? Abgrenzung:
Einfache Tätigkeiten als ‚Projekt‘ definieren  wenn als Projekt abgewickelt erheblich mehr Aufwand, als für die Lösung notwendig gewesen wäre Umgekehrt ist es auch genauso verheerend, eine Aufgabe von der Komplexität eines Projektes nicht mit Projektmanagement-Mehthoden durchzuführen ‚Zurufaktionen‘ – Ich brauche nur noch schnell ====================== Definition nach DIN 69901: Ein Projekt ist ein Vorhaben, das im wesentlichen durch Einmaligkeit der Bedingungen in ihrer Gesamtheit gekennzeichnet ist, wie z. B.: Zielvorgabe, zeitliche, finanzielle, personelle oder andere Bedingungen, Abgrenzungen gegenüber anderen Vorhaben und projektspezifische Organisation. Projekt Vorhaben, das im wesentlichen durch Einmaligkeit der Bedingungen in ihrer Gesamtheit gekennzeichnet ist, wie z.B. - Zielvorgabe - zeitliche, finanzielle oder andere Begrenzungen - Abgrenzung gegenüber anderen Vorhaben - projektspezifische Organisation

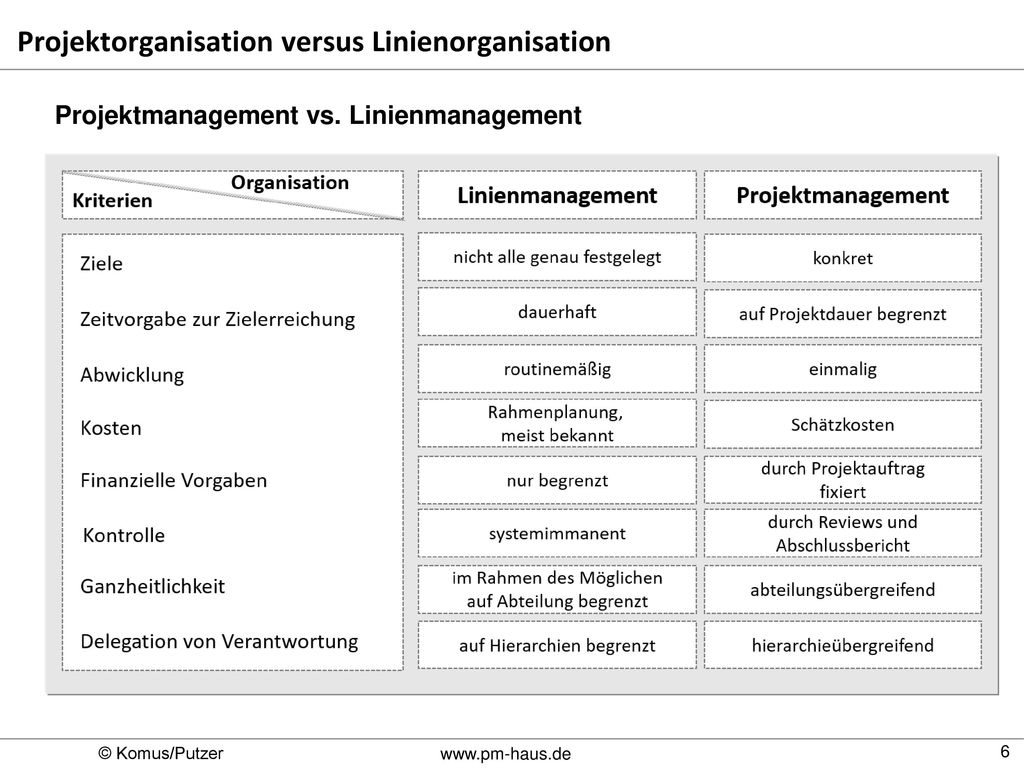

6 Projektorganisation versus Linienorganisation
Projektmanagement vs. Linienmanagement Projektmanagement macht Spaß – Ist anders!

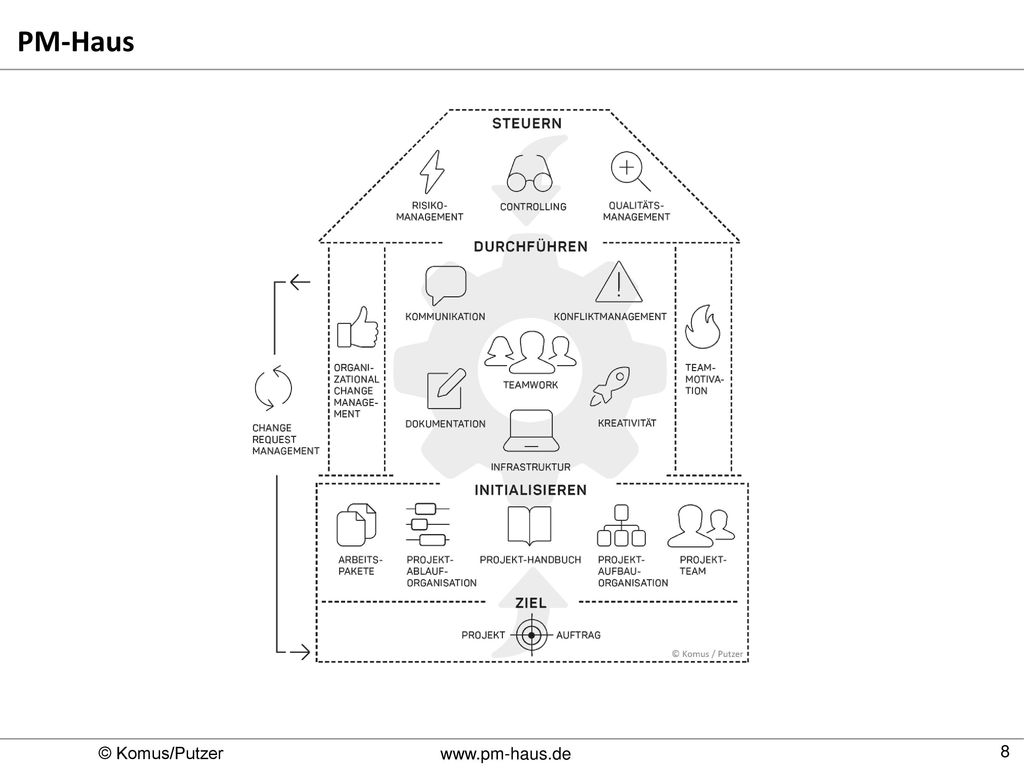

7 Das Projektmanagement-Haus

8 PM-Haus

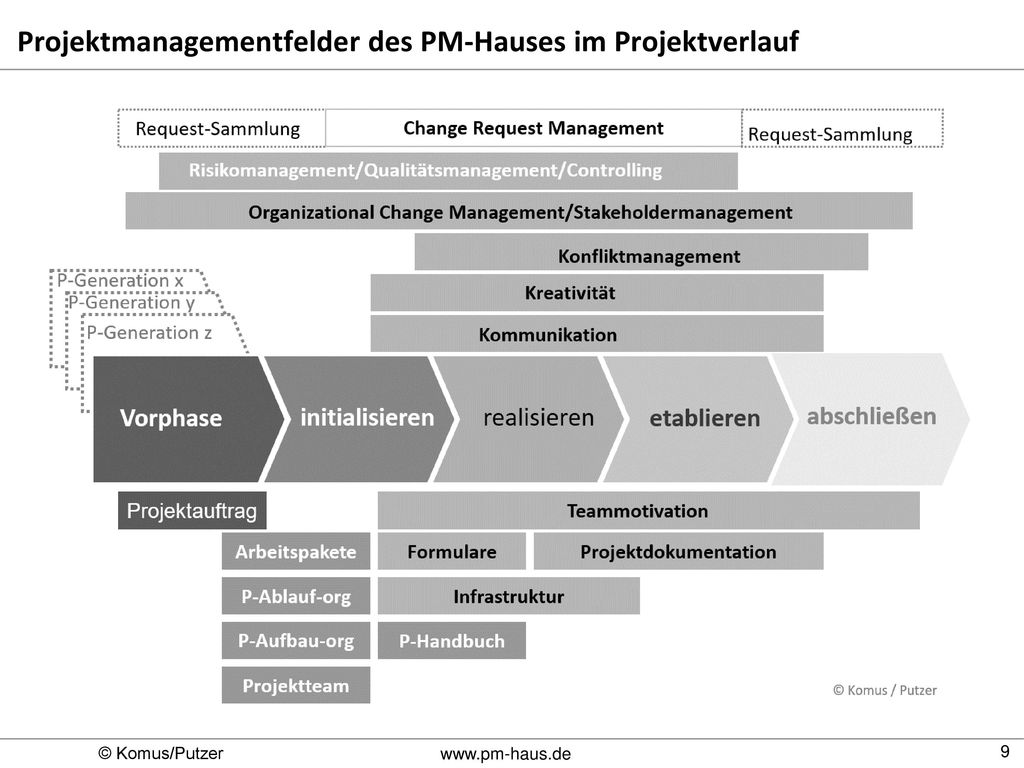

9 Projektmanagementfelder des PM-Hauses im Projektverlauf

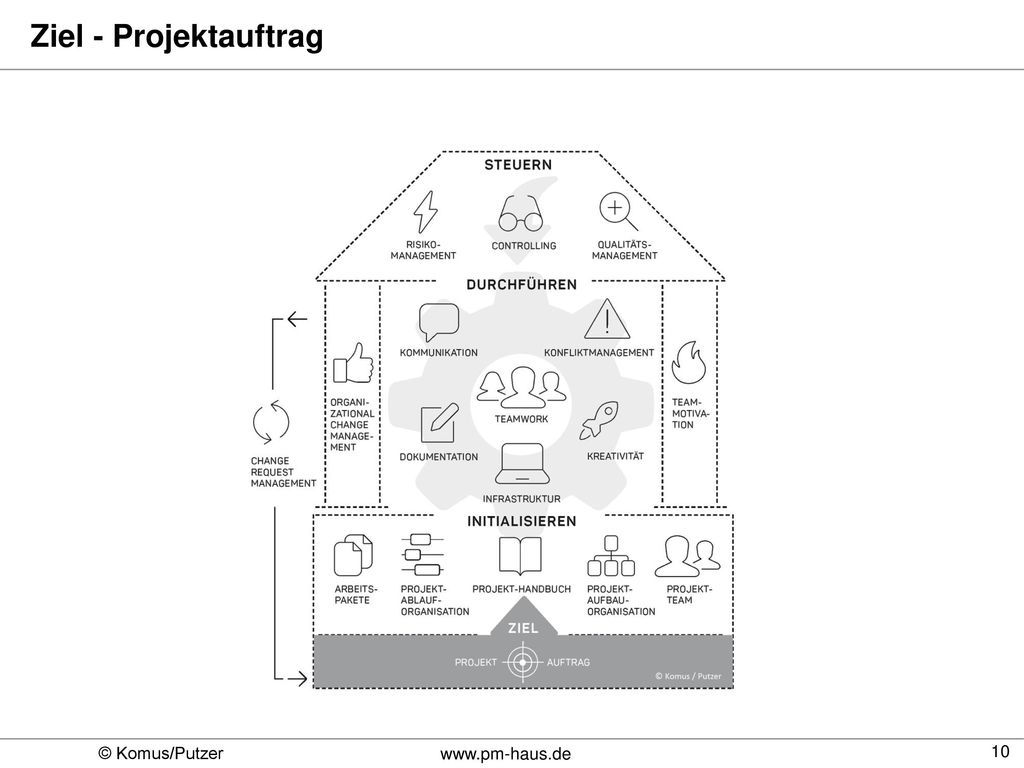

10 Ziel - Projektauftrag

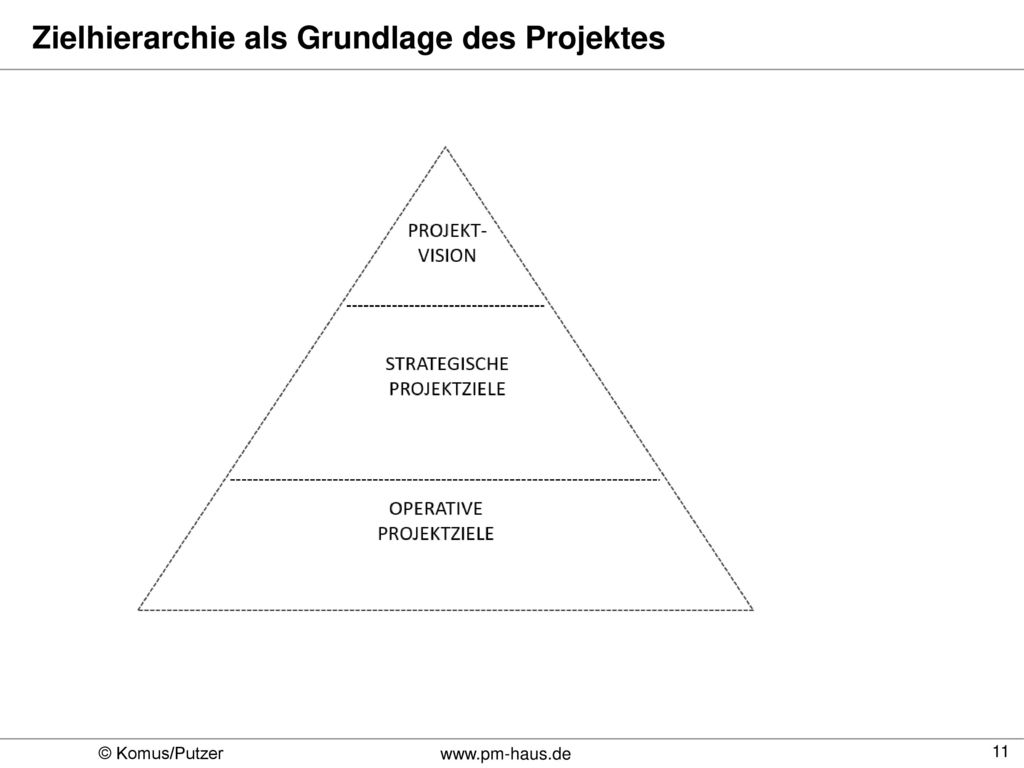

11 Zielhierarchie als Grundlage des Projektes

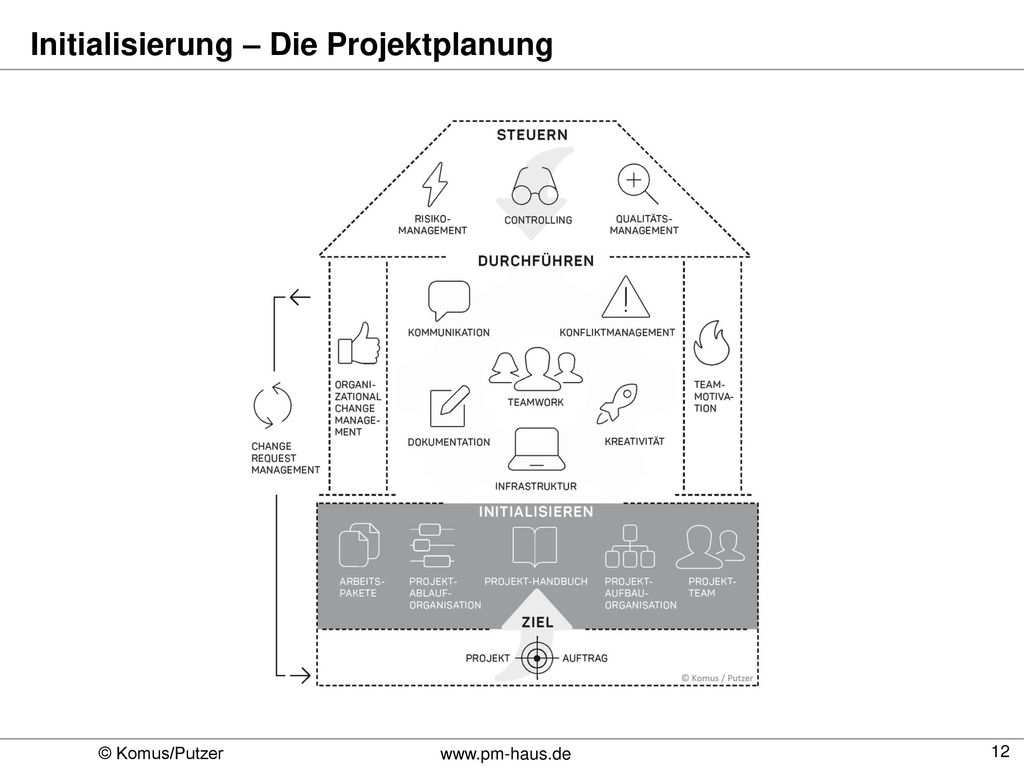

12 Initialisierung – Die Projektplanung

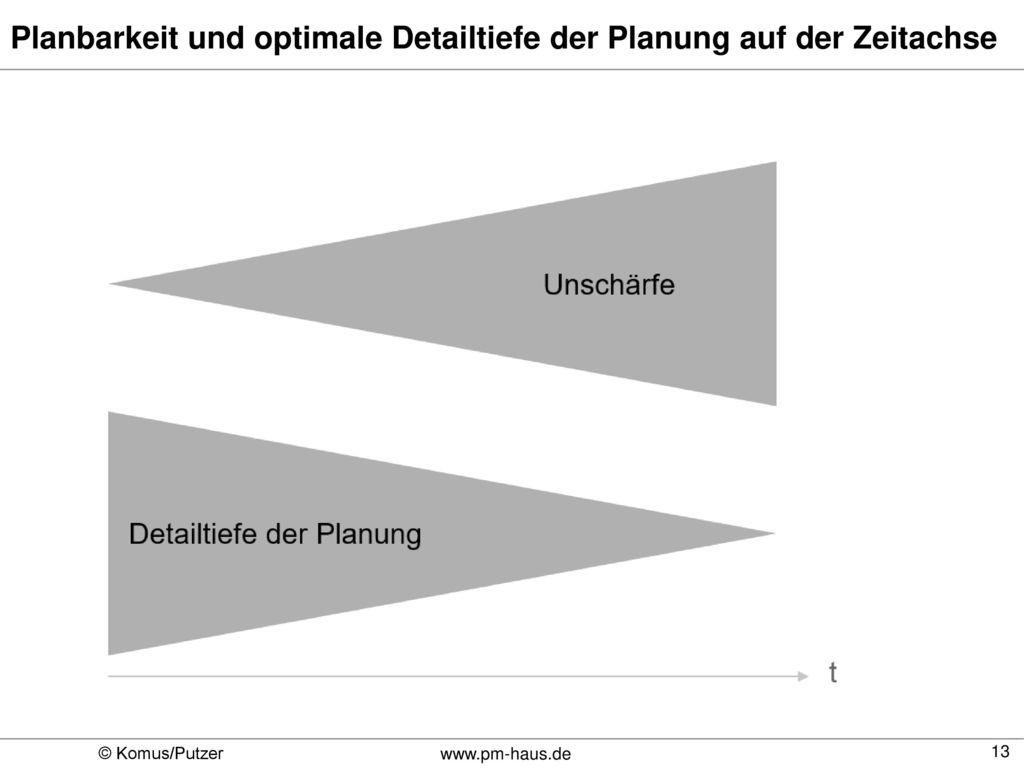

13 Planbarkeit und optimale Detailtiefe der Planung auf der Zeitachse

14 Arbeitspakete

15 Projektstrukturplan

16 Projektstrukturplan (Objekt-orientiert)*

17 Projektstrukturplan (Phasen-orientiert)*

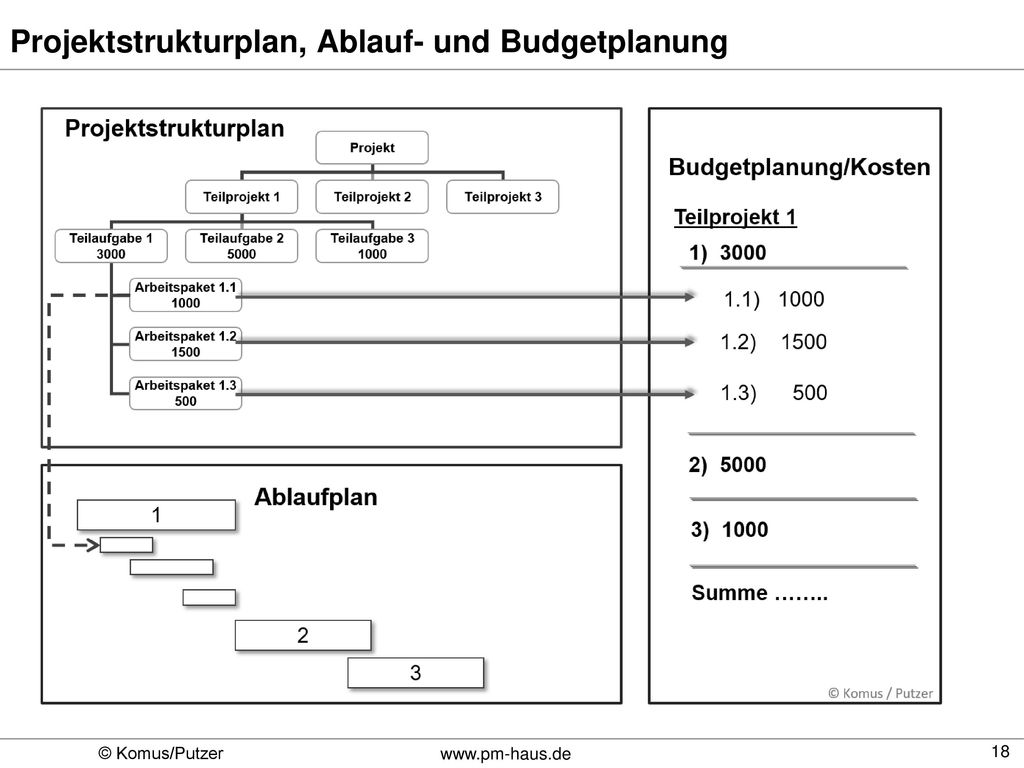

18 Projektstrukturplan, Ablauf- und Budgetplanung

19 Projektablauforganisation

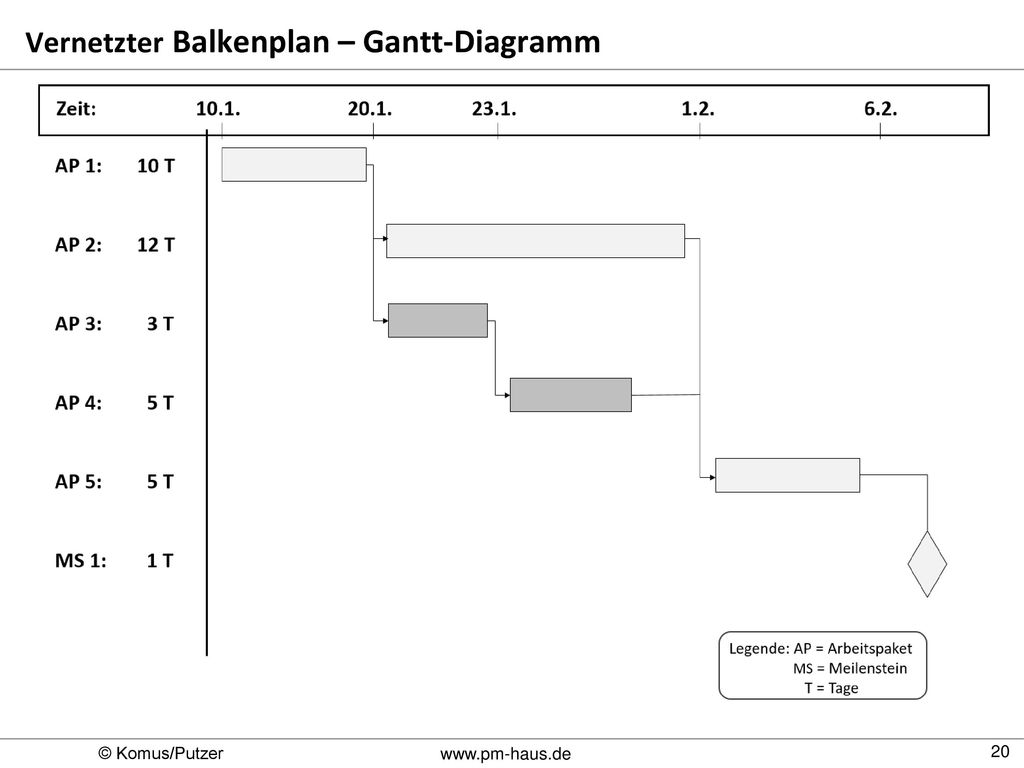

20 Vernetzter Balkenplan – Gantt-Diagramm

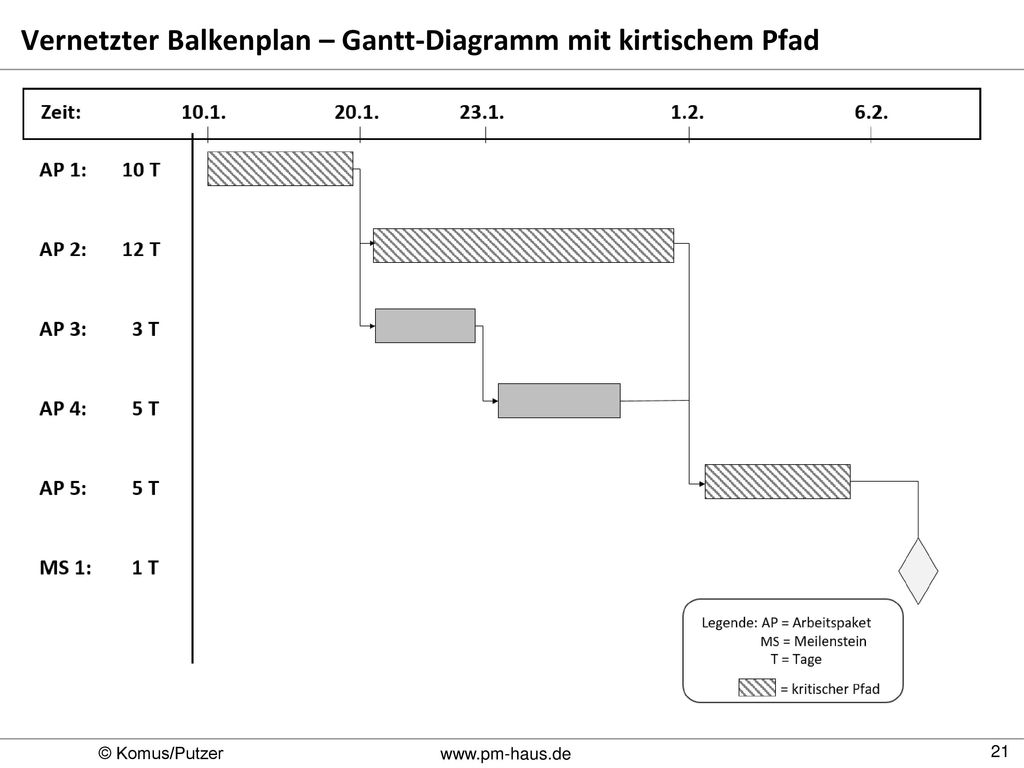

21 Vernetzter Balkenplan – Gantt-Diagramm mit kirtischem Pfad

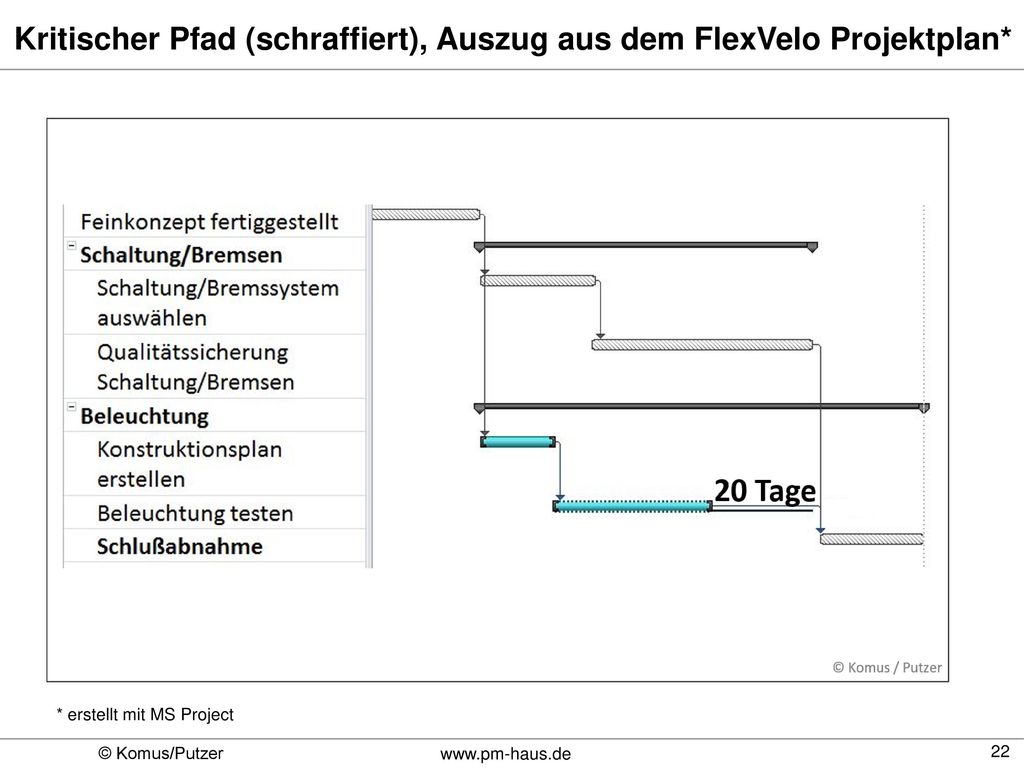

22 Kritischer Pfad (schraffiert), Auszug aus dem FlexVelo Projektplan*
* erstellt mit MS Project

23 Projektaufbauorganisation

24 Projektstrukturplan, Ablaufplan, Budget-/Kostenplan

25 Projektorganisation Lenkungsausschuss: Führungskräfte des Unternehmens und Führungskräfte des Auftragnehmers Besetzung Teilprojekte: Auftragnehmer und Auftrageber

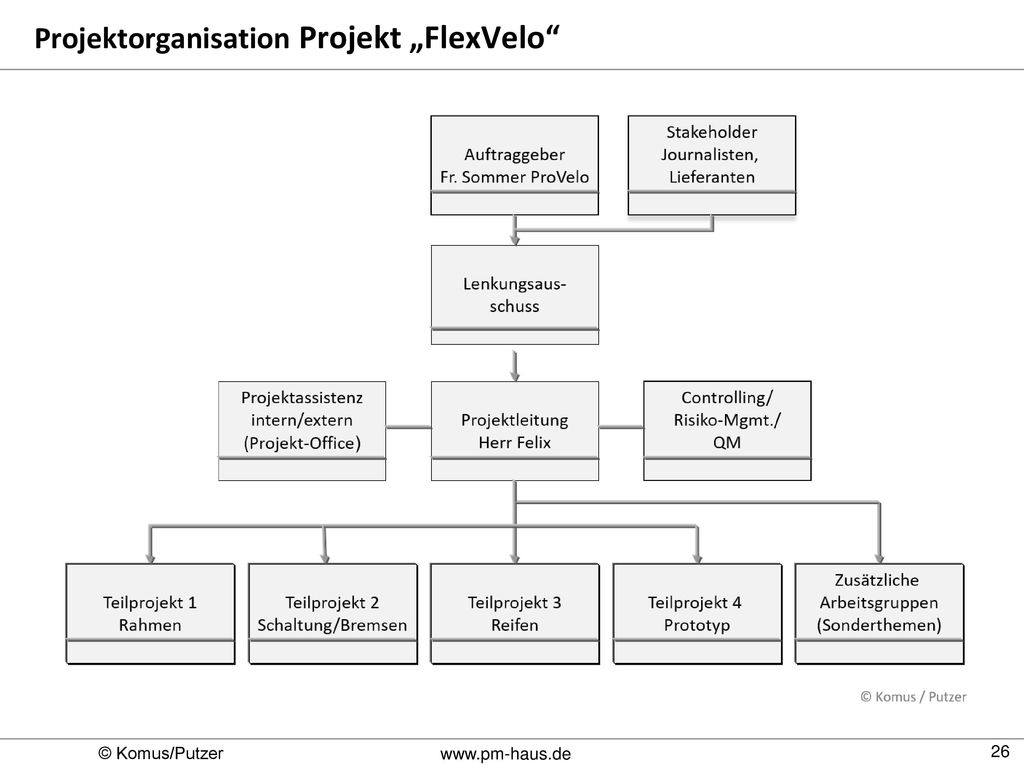

26 Projektorganisation Projekt „FlexVelo“
Lenkungsausschuss: Führungskräfte des Unternehmens und Führungskräfte des Auftragnehmers Besetzung Teilprojekte: Auftragnehmer und Auftrageber

27 pROJEKTTEAM

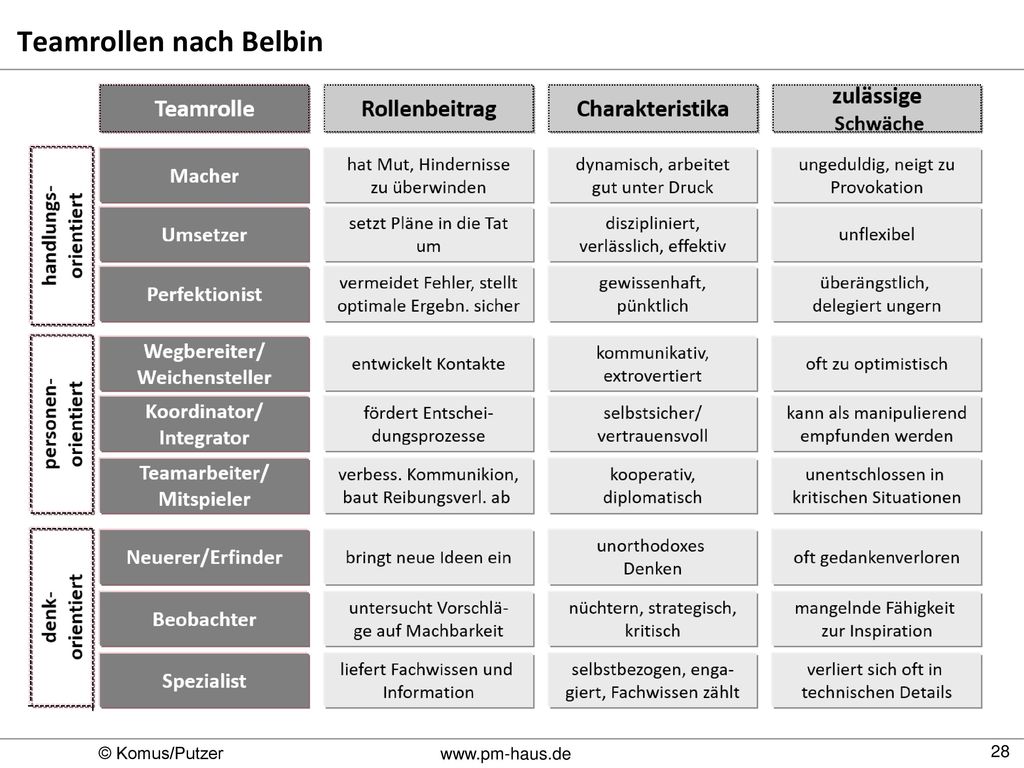

28 Teamrollen nach Belbin

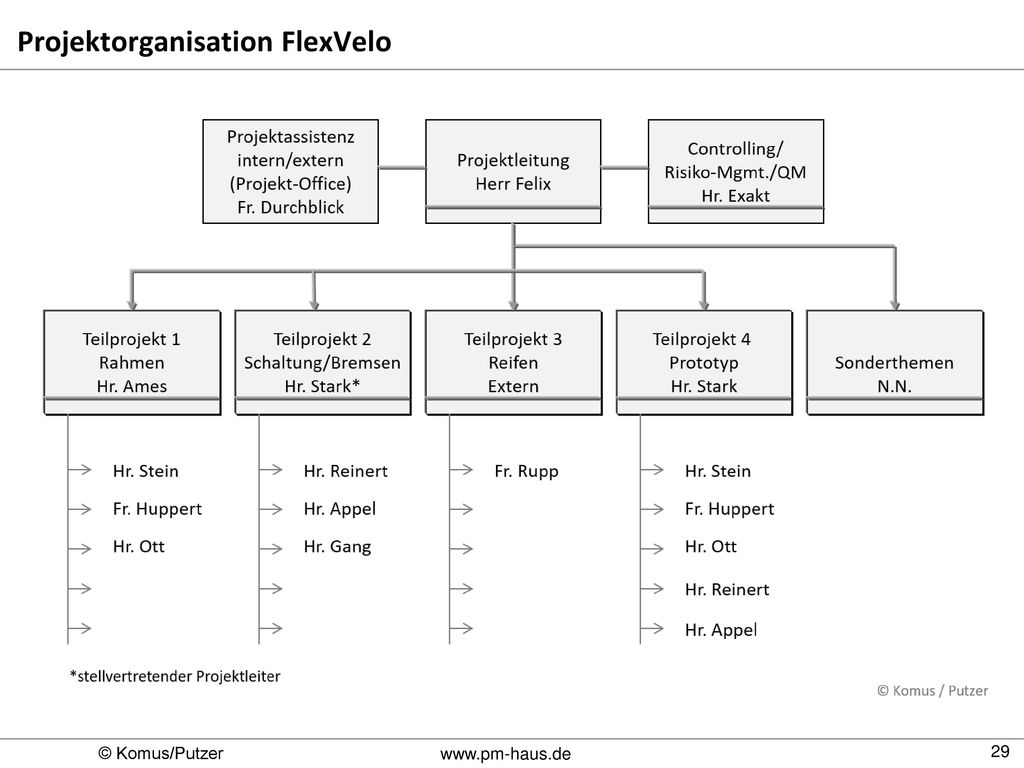

29 Projektorganisation FlexVelo
Lenkungsausschuss: Führungskräfte des Unternehmens und Führungskräfte des Auftragnehmers Besetzung Teilprojekte: Auftragnehmer und Auftrageber

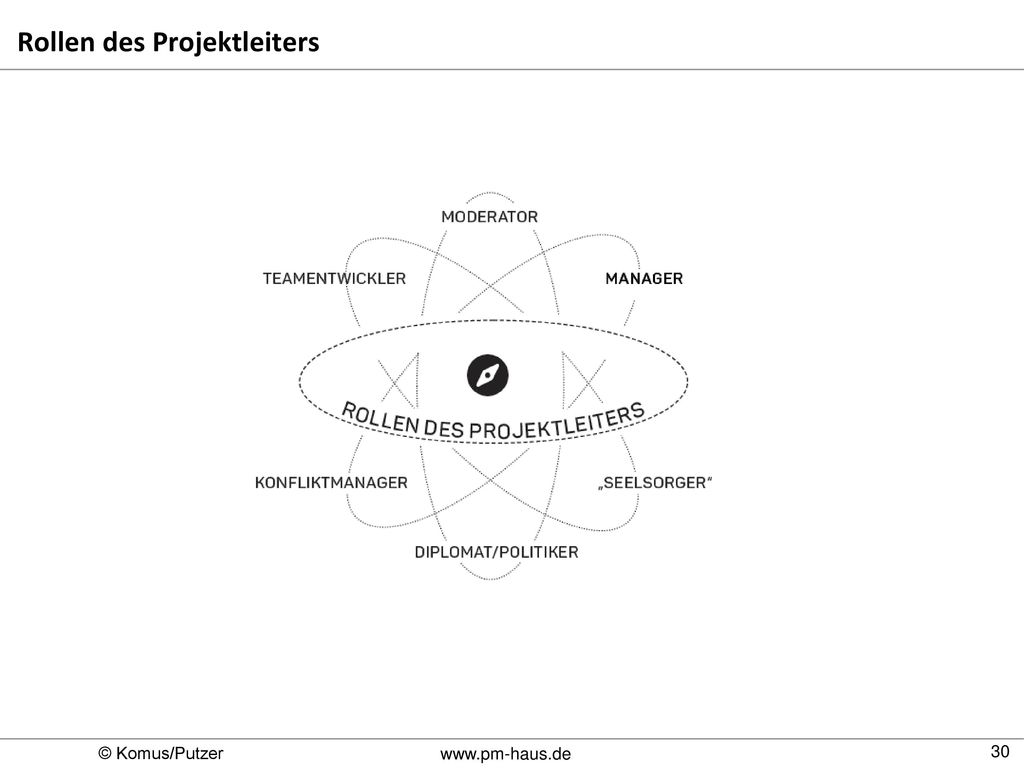

30 Rollen des Projektleiters

31 Projekthandbuch

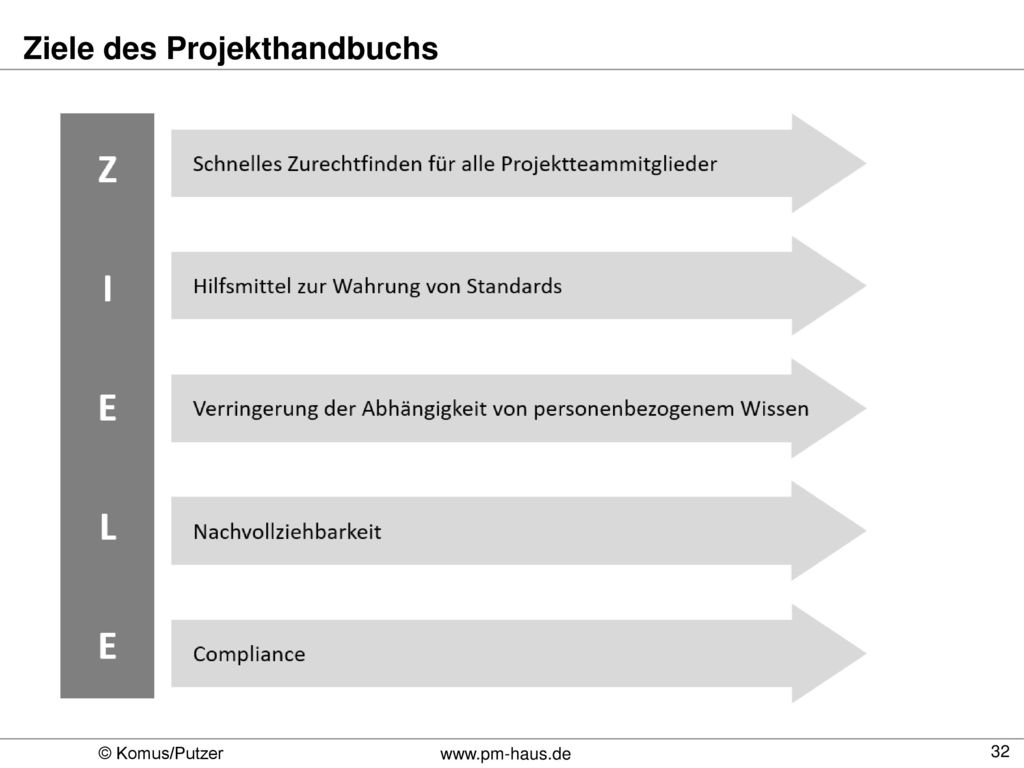

32 Ziele des Projekthandbuchs

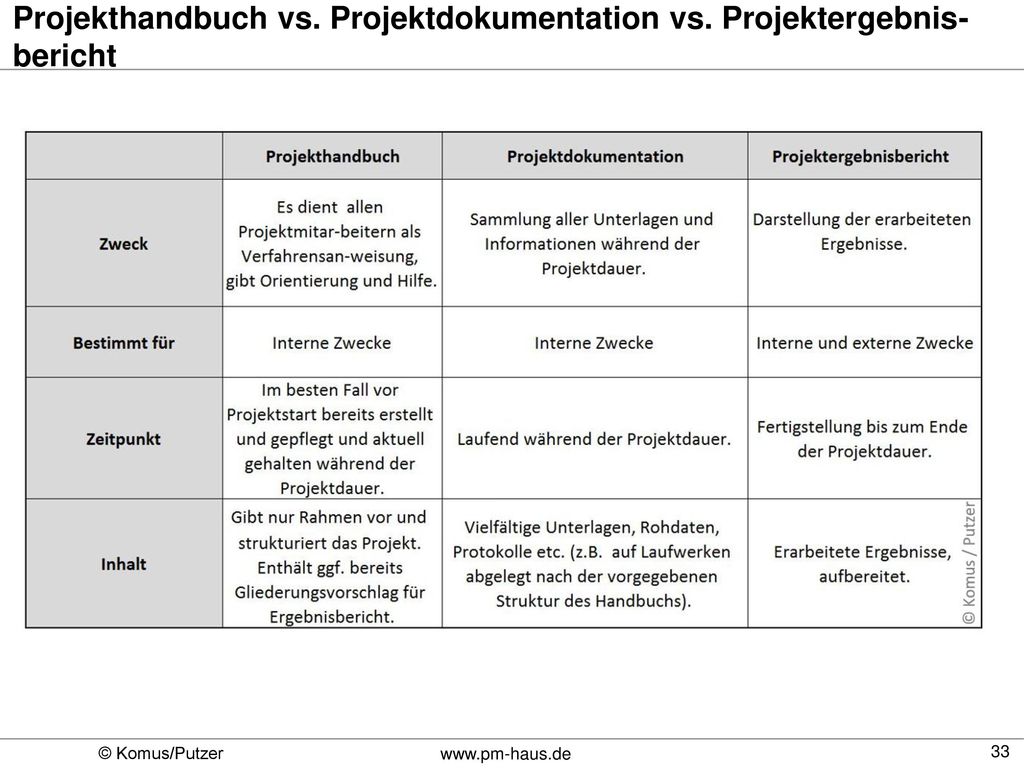

33 Projekthandbuch vs. Projektdokumentation vs. Projektergebnis-bericht

34 Durchführung – Die operative Projektarbeit

35 OCM

36 Stakeholderportfolio

37 Stakeholderliste © Komus / Putzer

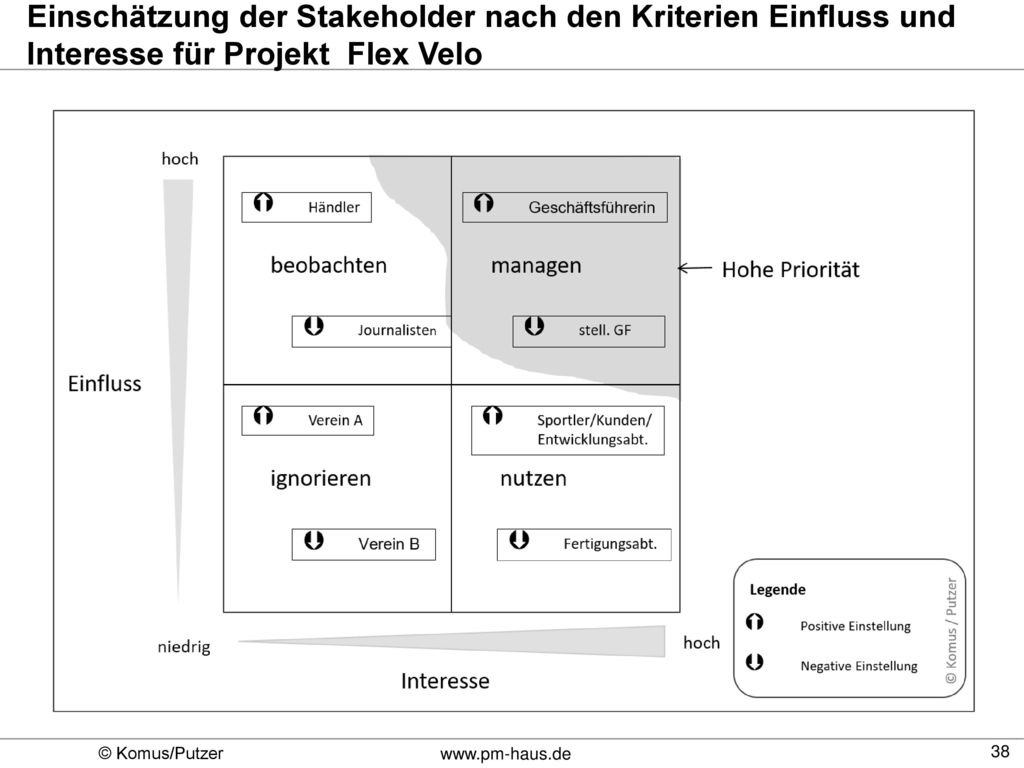

38 Einschätzung der Stakeholder nach den Kriterien Einfluss und Interesse für Projekt Flex Velo

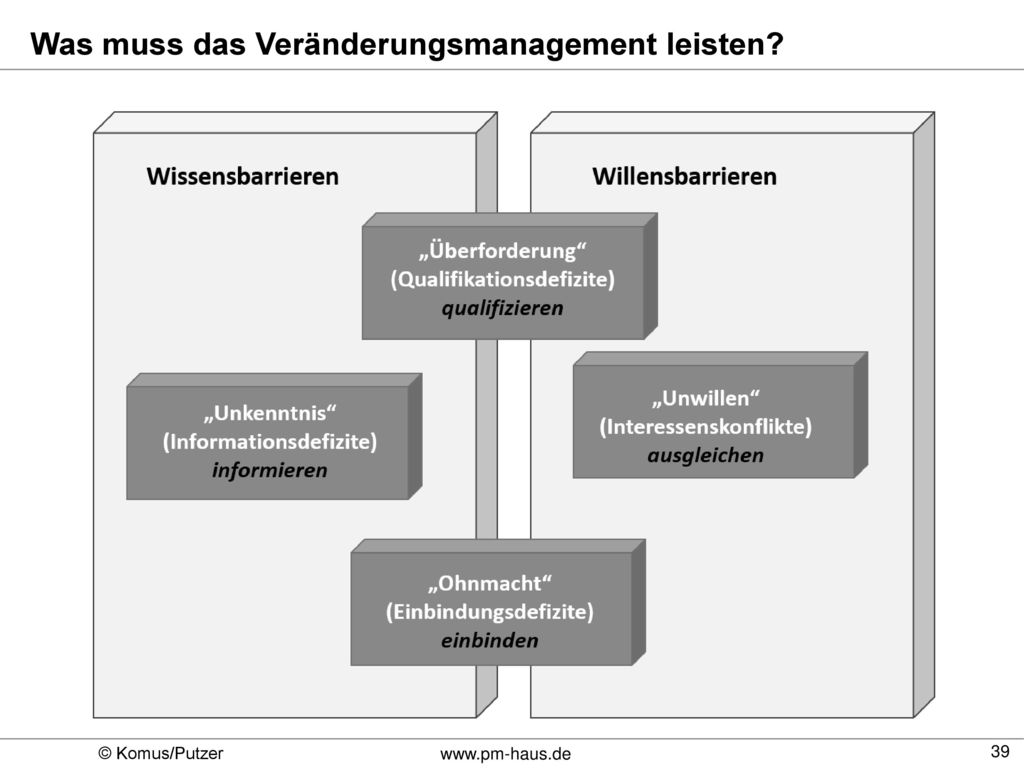

39 Was muss das Veränderungsmanagement leisten?

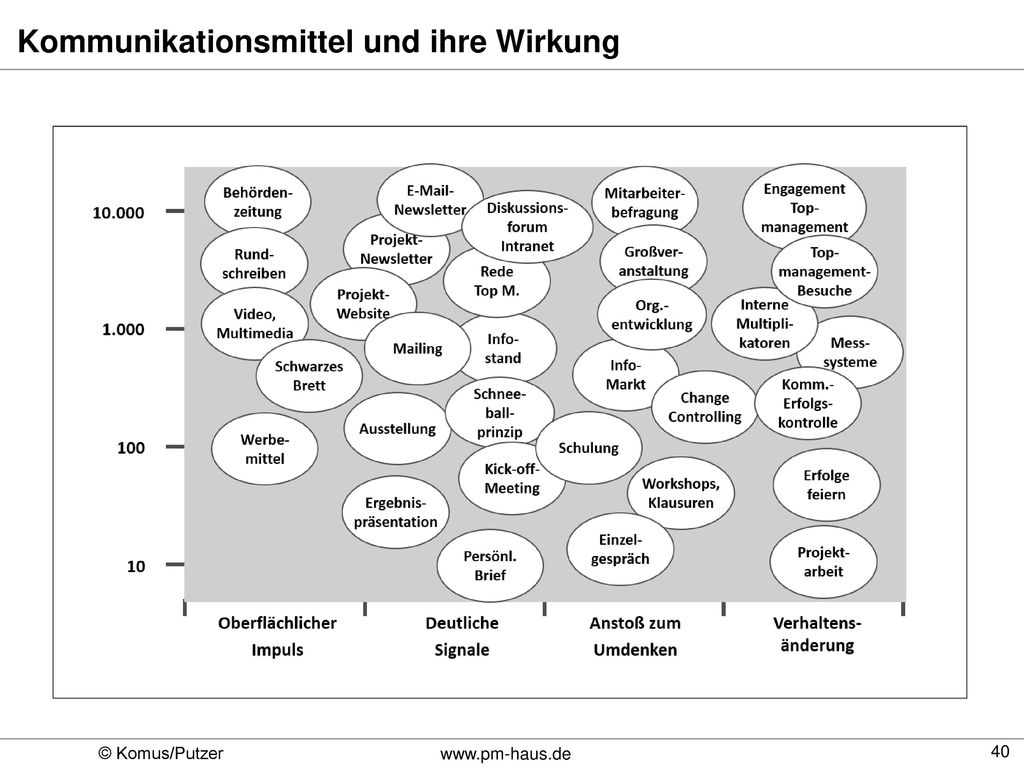

40 Kommunikationsmittel und ihre Wirkung

41 Teammotivation

42 Drei Motivationsfaktoren
Selbstbestimmung das Bedürfnis, unser Leben selbst zu bestimmen Perfektionierung der Drang, bei einer wichtigen Sache immer besser zu werden Sinnerfüllung die Sehnsucht unser gesamtes Tun im Dienste von etwas Größerem als uns selbst zu vollbringen

43 Kommunikation

44 Kommunikation der Mix macht's

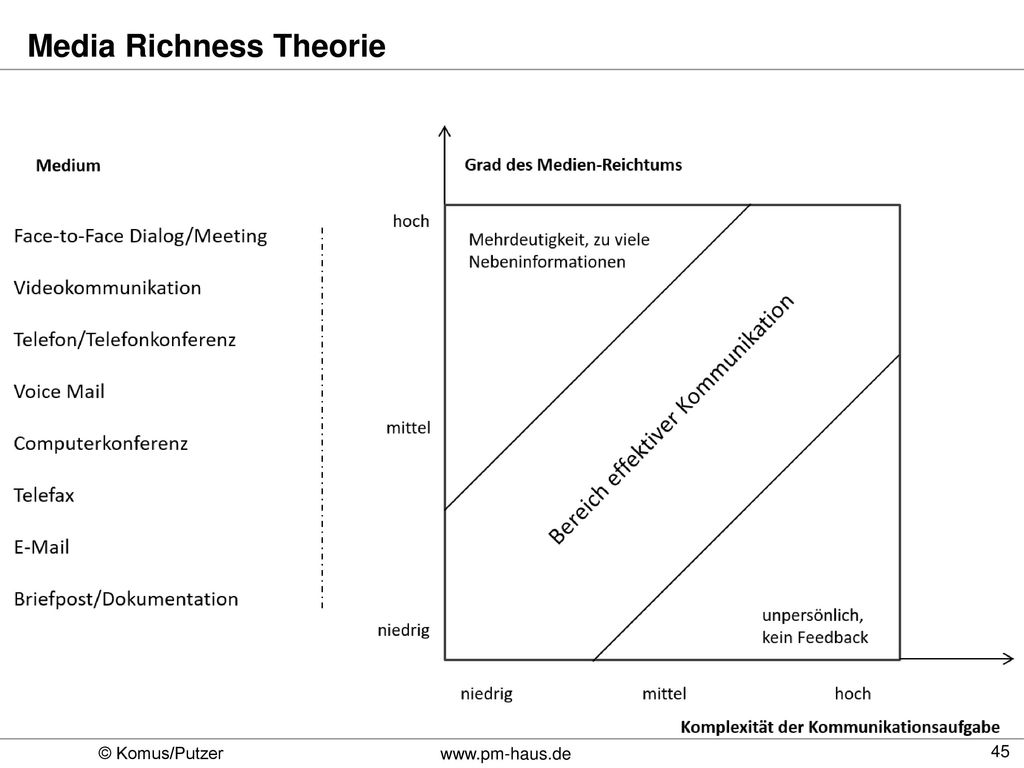

45 Media Richness Theorie

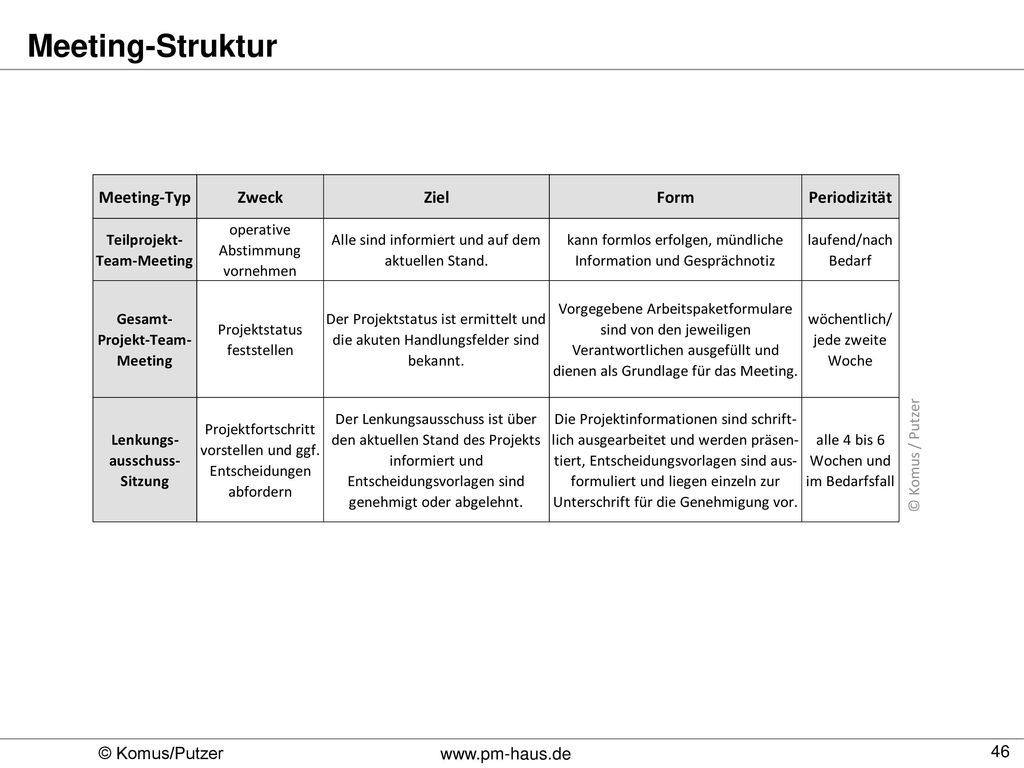

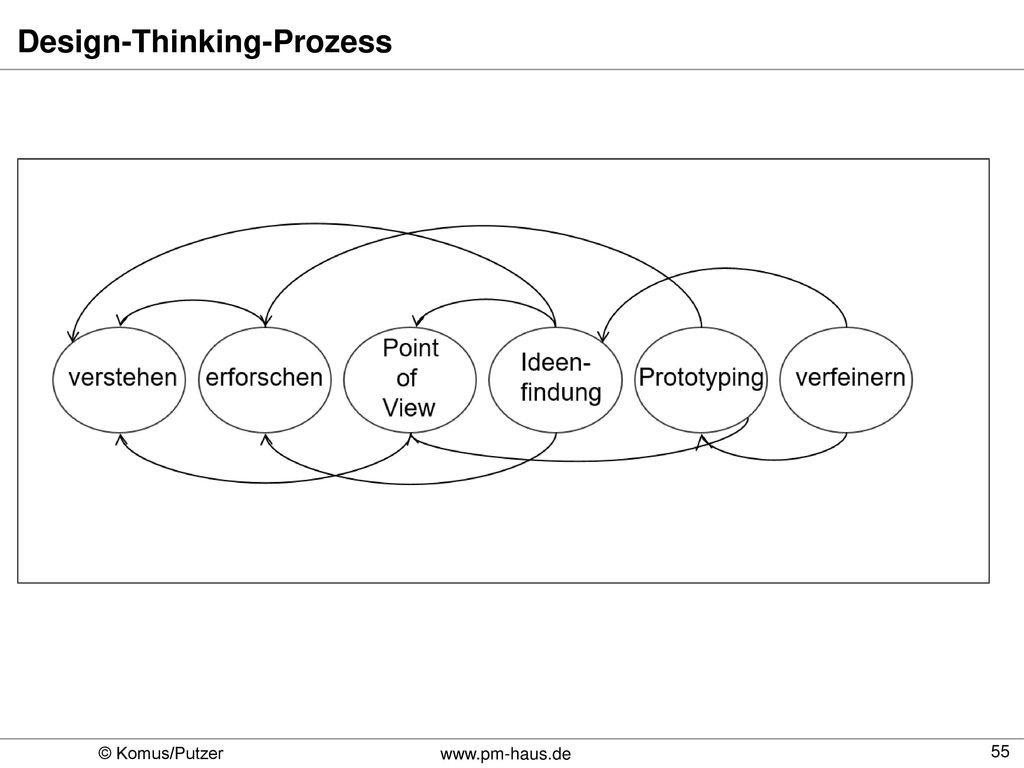

46 Meeting-Struktur © Komus / Putzer

47 Konfliktmanagement

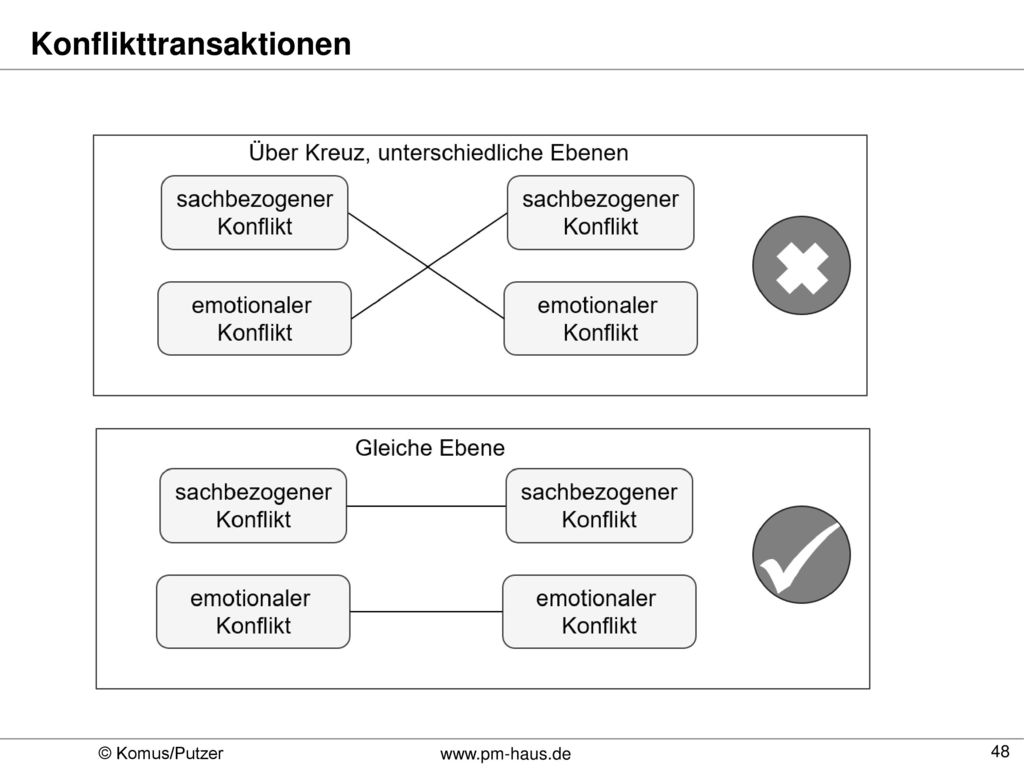

48 Konflikttransaktionen

49 Mögliche Ergebnisse bei der Konfliktlösung

50 Bildliche Darstellung der Relativität

51 Bildliche Darstellung der Relativität

52 Optische Täuschung

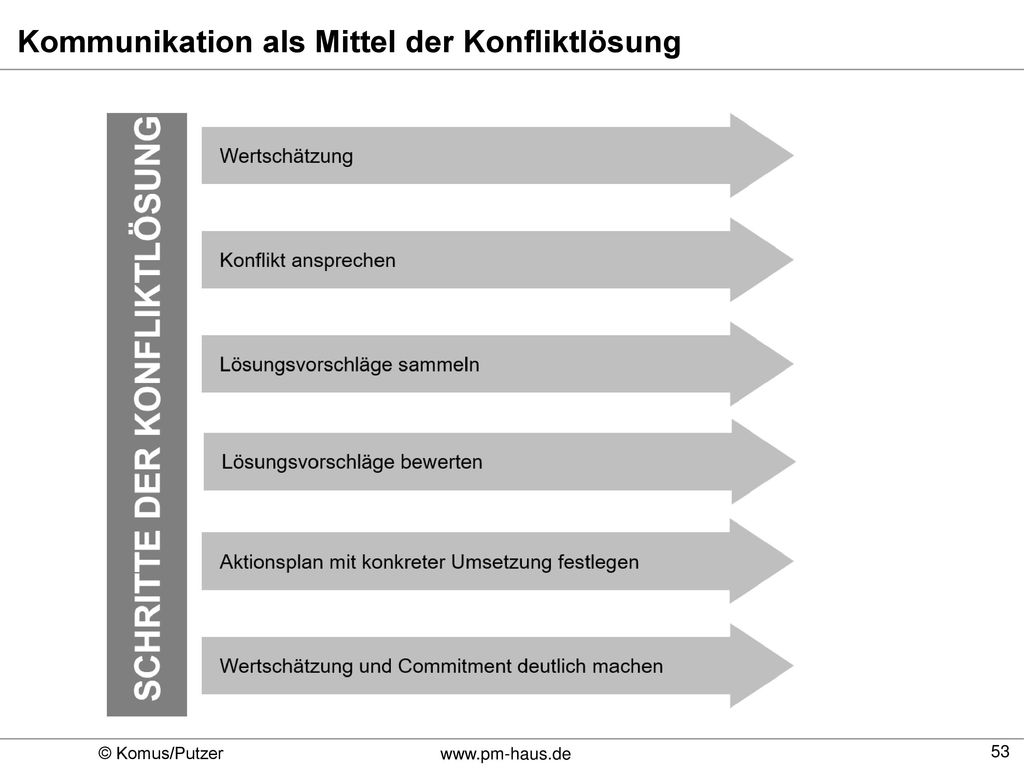

53 Kommunikation als Mittel der Konfliktlösung

54 Kreativität

55 Design-Thinking-Prozess

56 Projektdokumentation

57 Infrastruktur

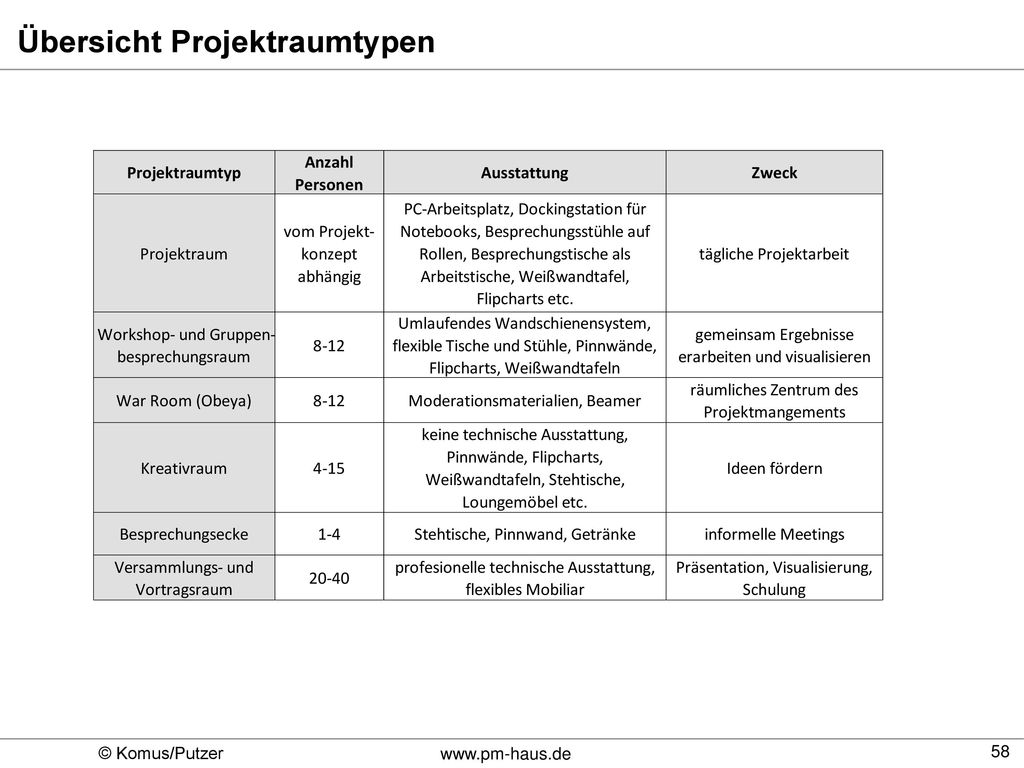

58 Übersicht Projektraumtypen

59 Change-Request-management

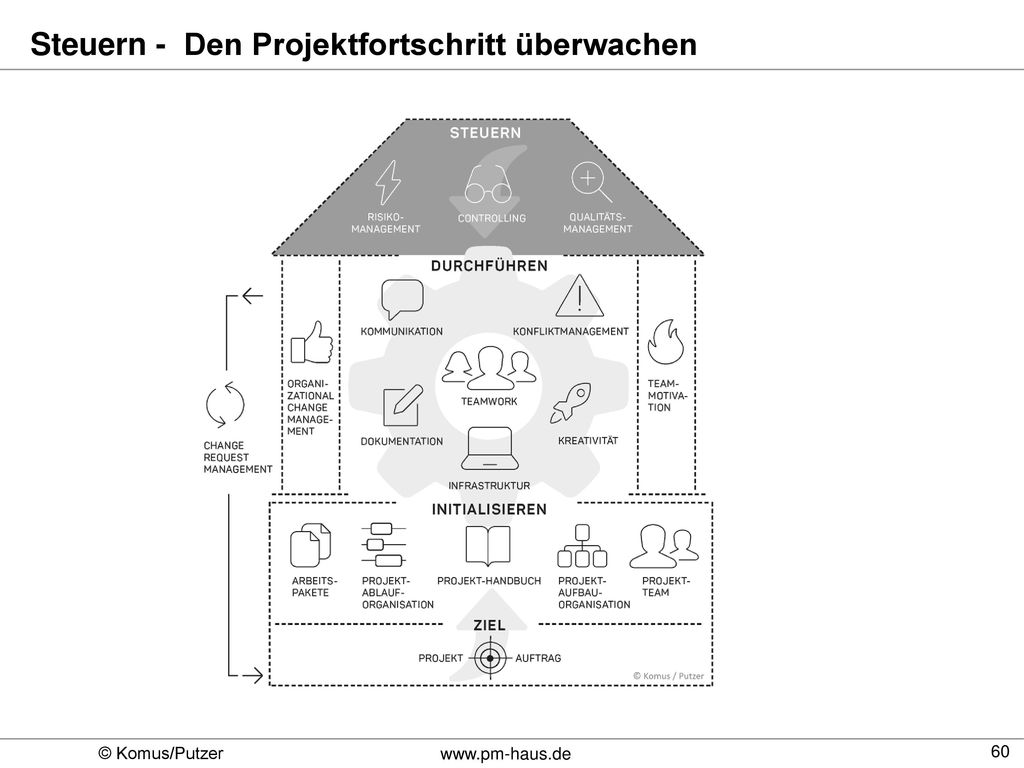

60 Steuern - Den Projektfortschritt überwachen

61 Controlling

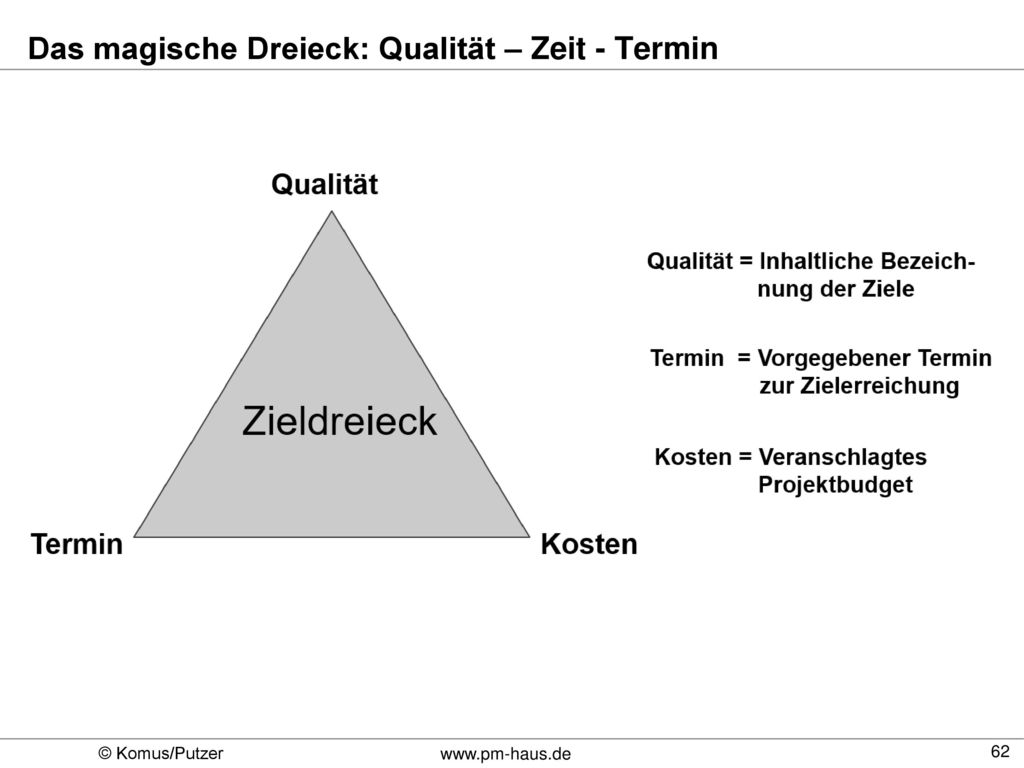

62 Das magische Dreieck: Qualität – Zeit - Termin

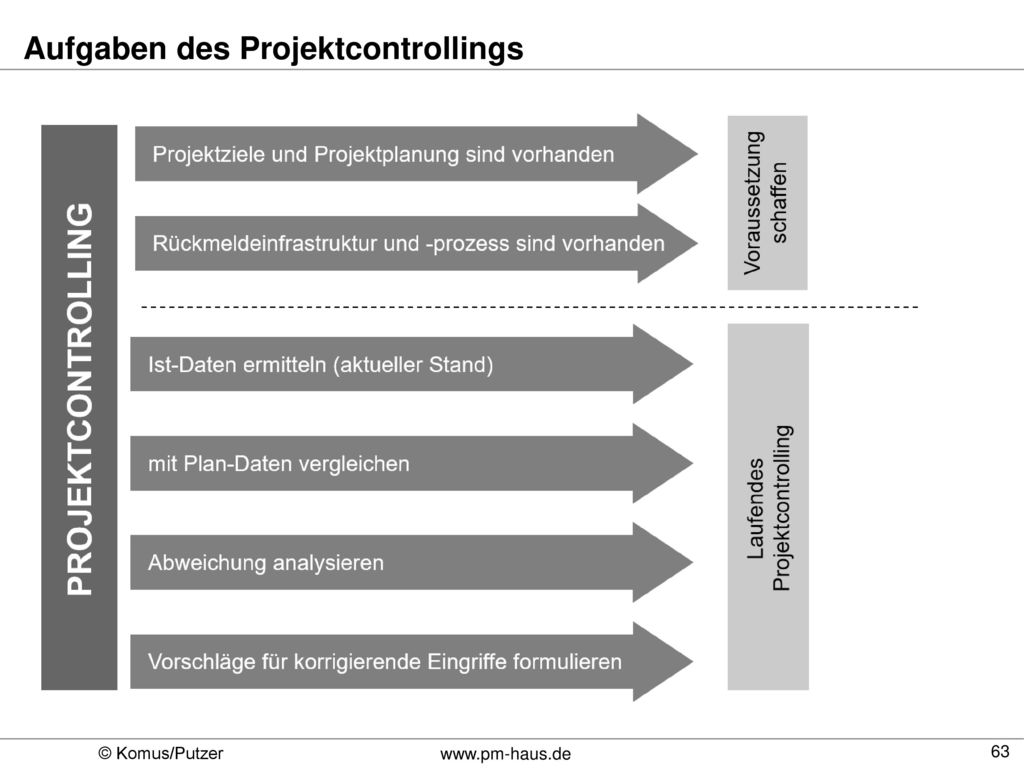

63 Aufgaben des Projektcontrollings

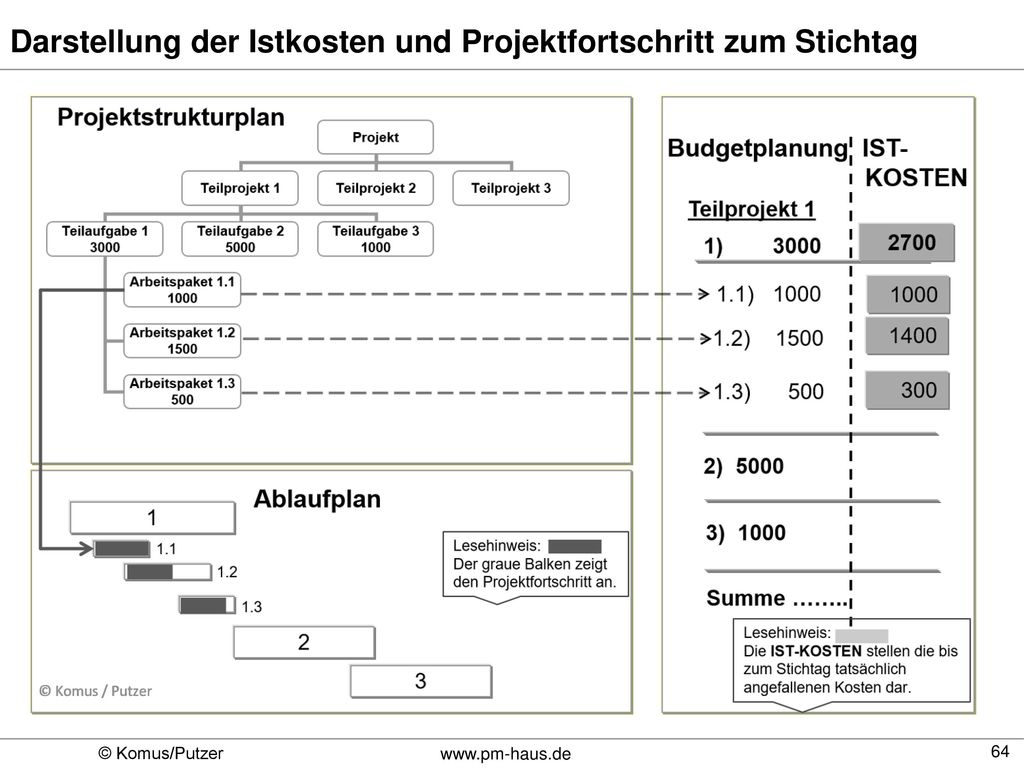

64 Darstellung der Istkosten und Projektfortschritt zum Stichtag
© Komus / Putzer

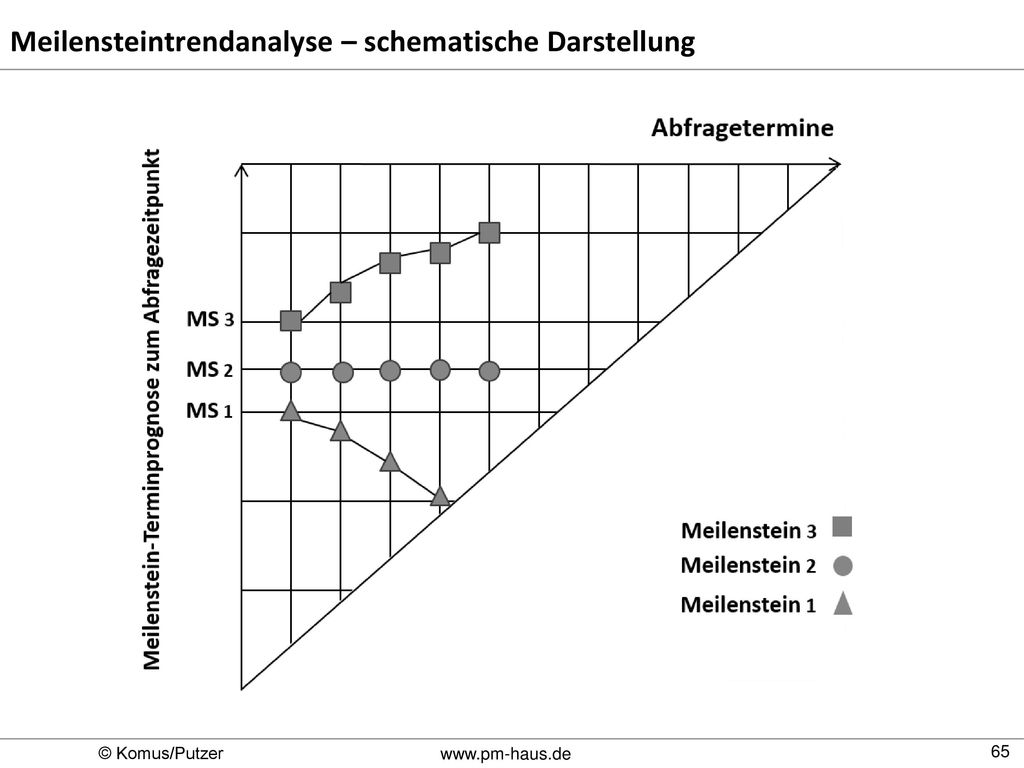

65 Meilensteintrendanalyse – schematische Darstellung

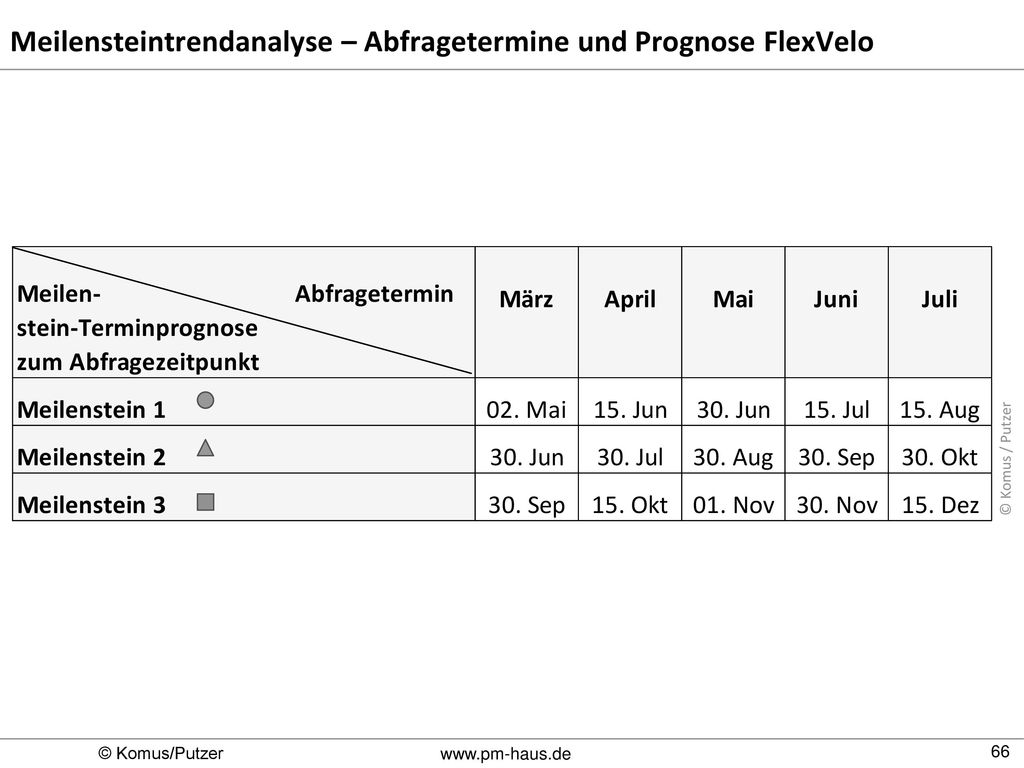

66 Meilensteintrendanalyse – Abfragetermine und Prognose FlexVelo
© Komus / Putzer

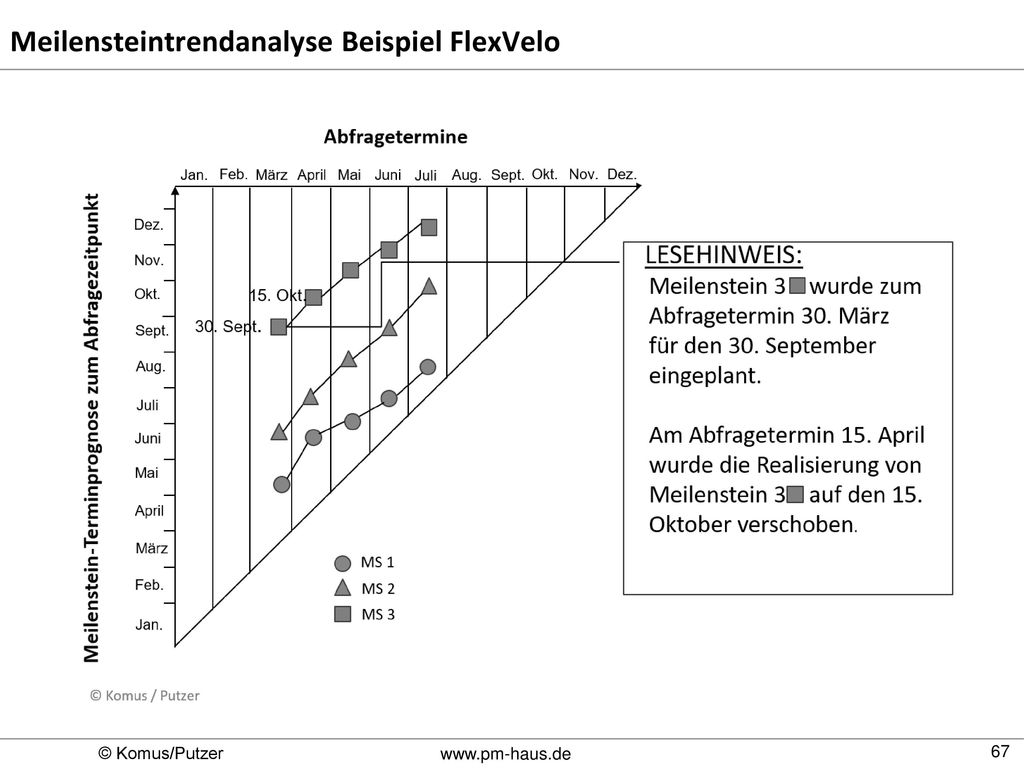

67 Meilensteintrendanalyse Beispiel FlexVelo

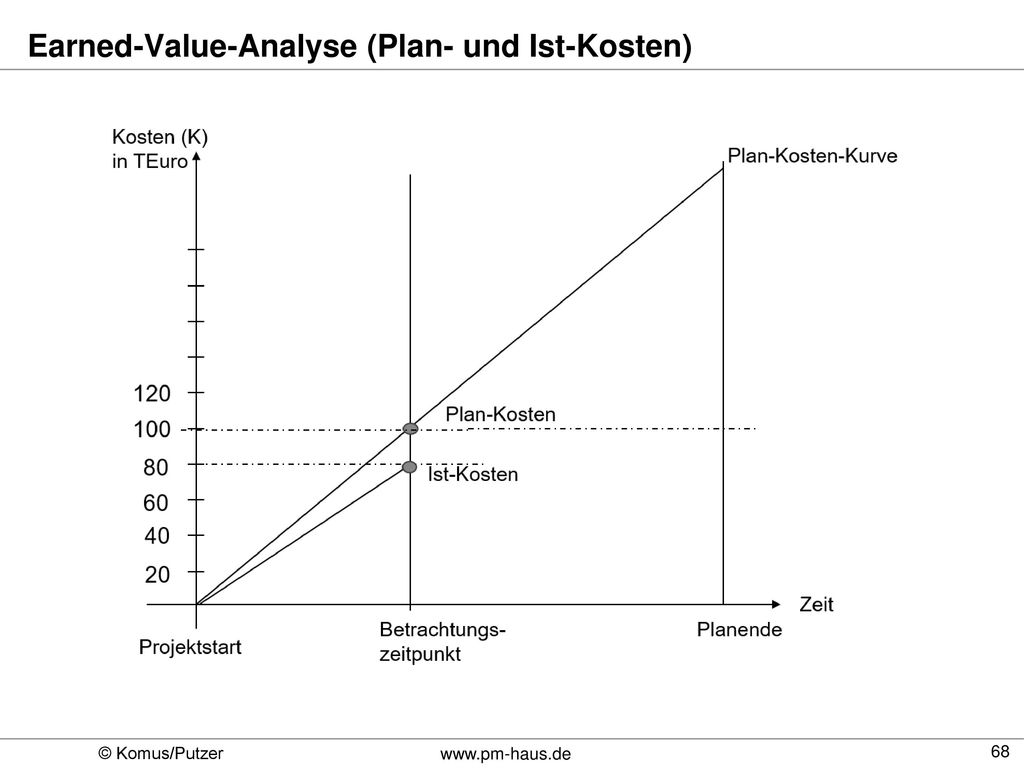

68 Earned-Value-Analyse (Plan- und Ist-Kosten)

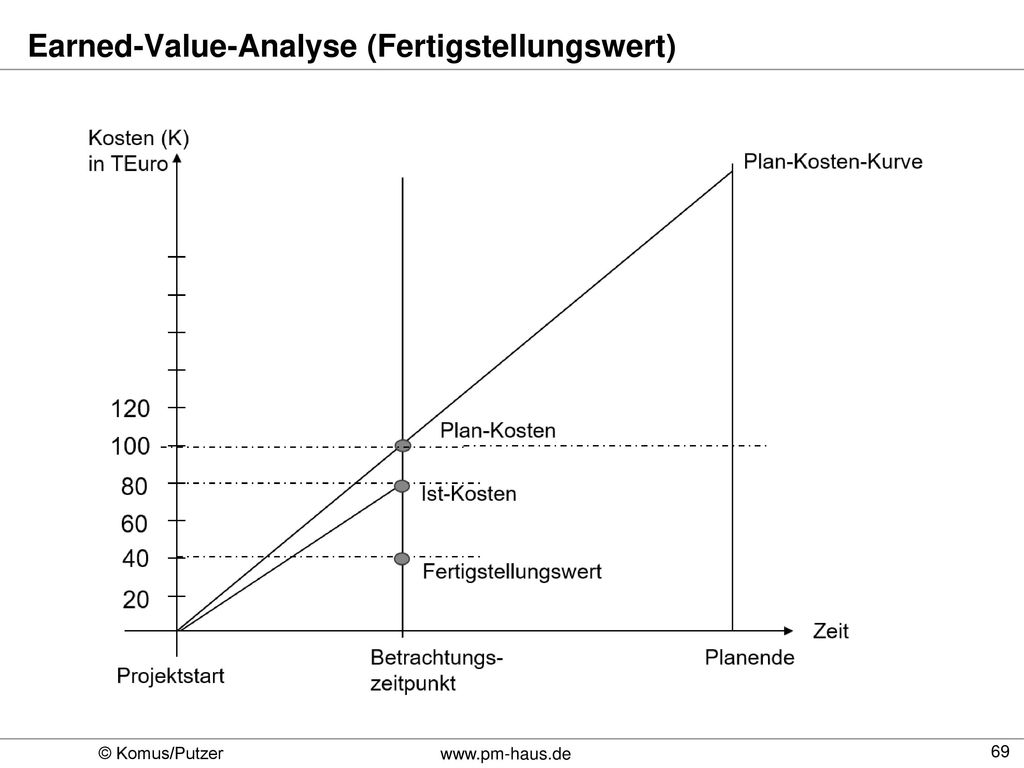

69 Earned-Value-Analyse (Fertigstellungswert)

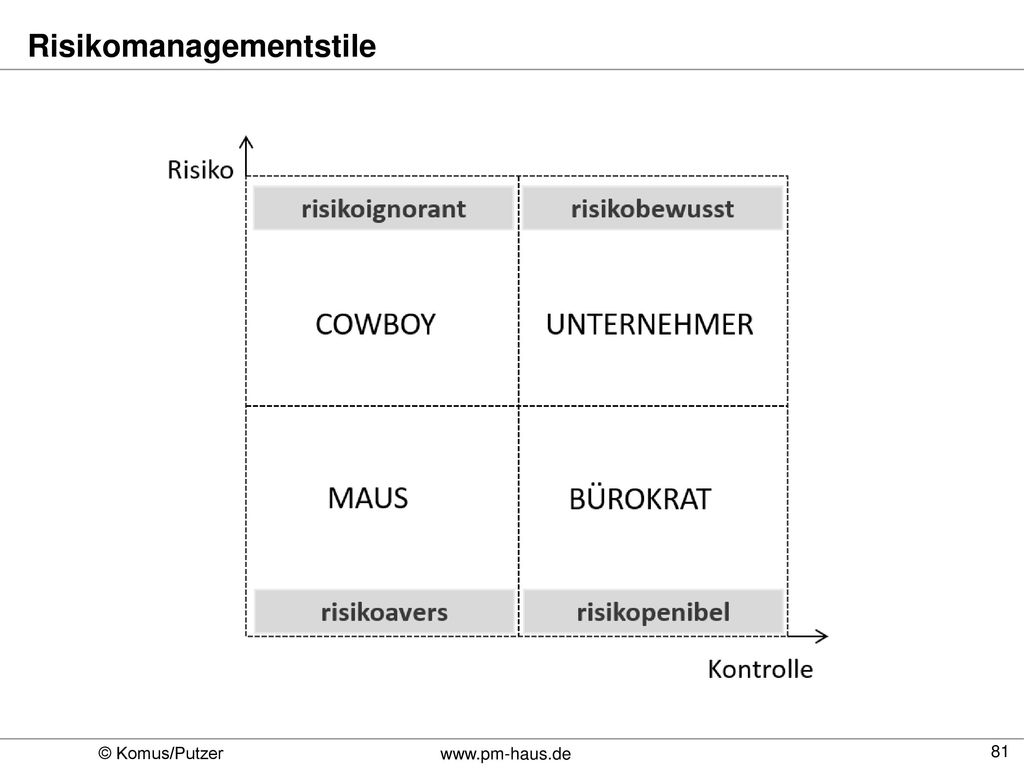

70 Qualitätsmanagement

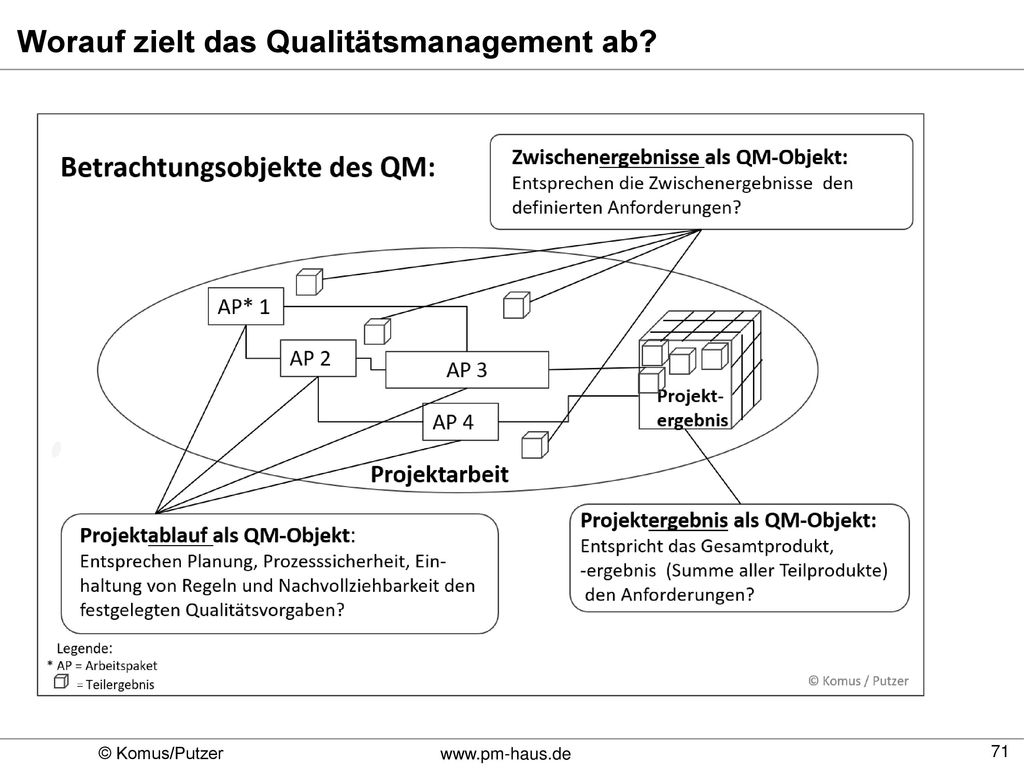

71 Worauf zielt das Qualitätsmanagement ab?

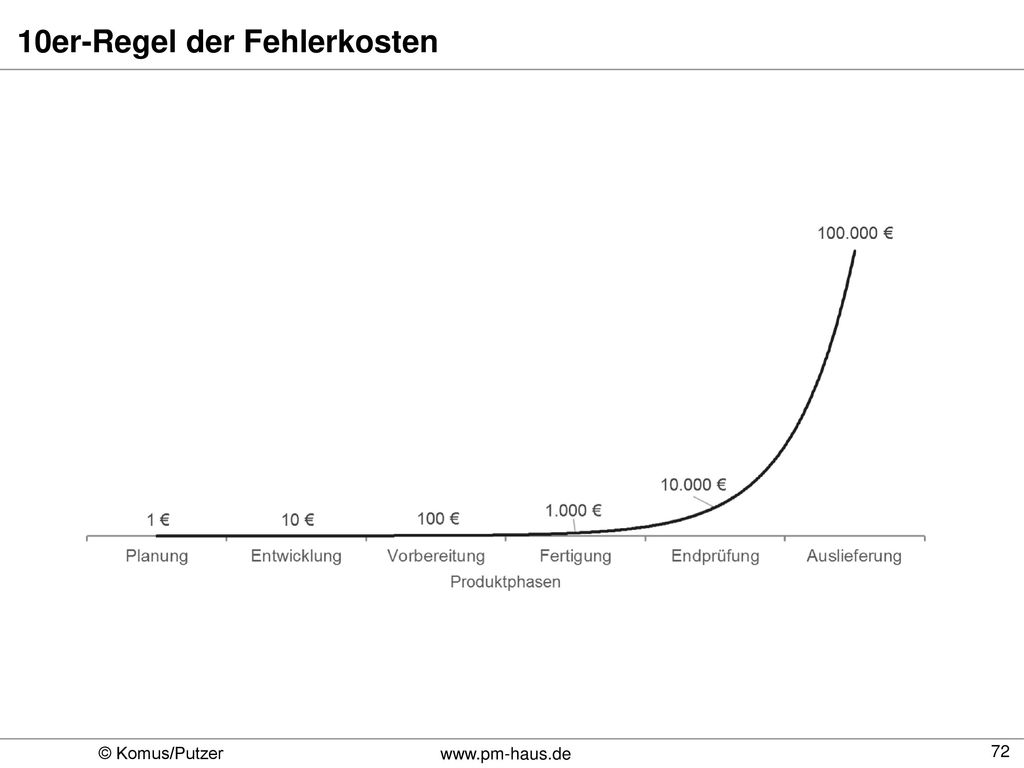

72 10er-Regel der Fehlerkosten

73 Aufgaben des Qualitätsmanagement

74 Handlungsfelder des Projekt-Qualitätsmanagements

75 risikomanagement

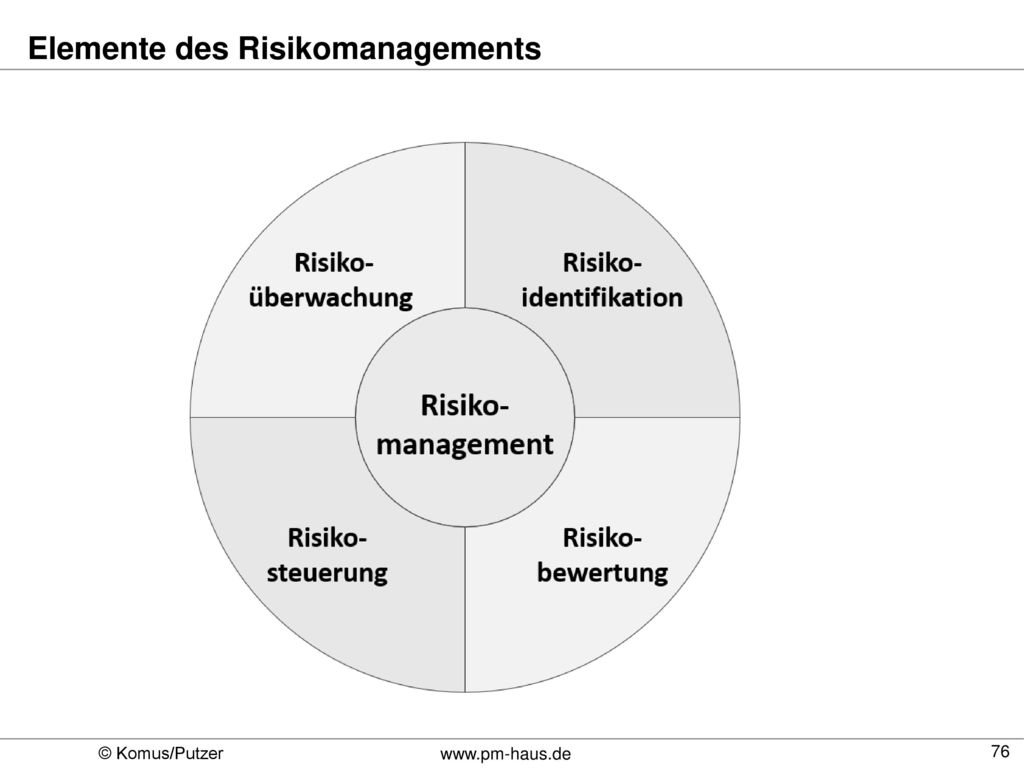

76 Elemente des Risikomanagements

77 Risiken werden durch zwei Größen determiniert

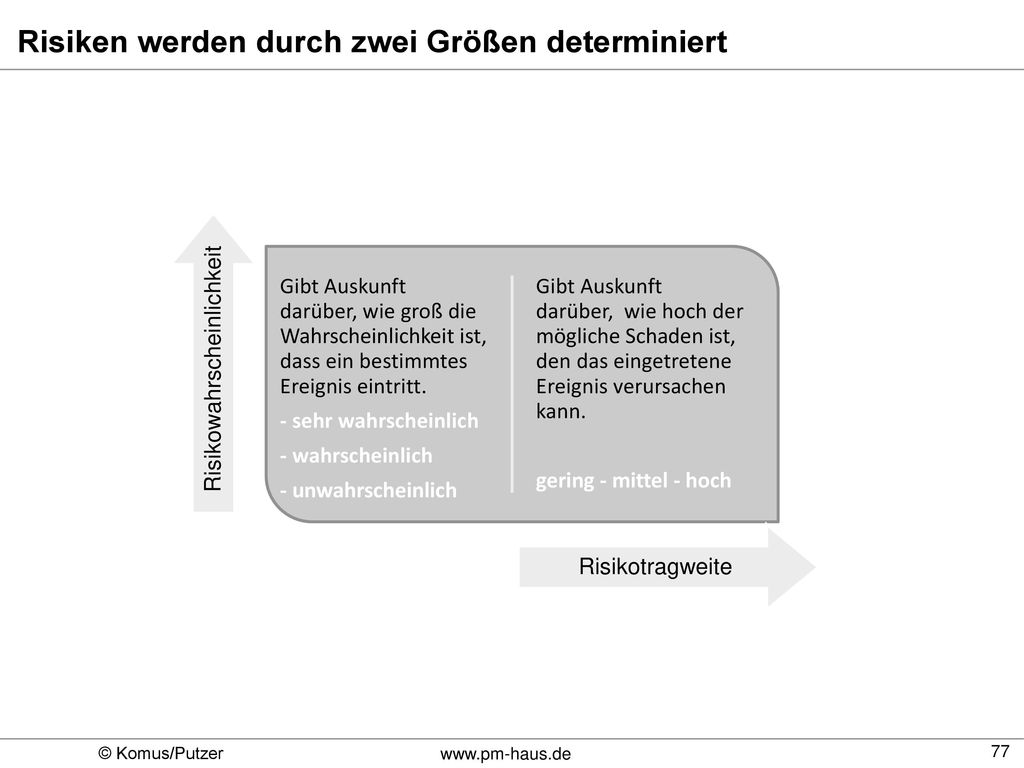

Risikowahrscheinlichkeit Gibt Auskunft darüber, wie groß die Wahrscheinlichkeit ist, dass ein bestimmtes Ereignis eintritt. - sehr wahrscheinlich - wahrscheinlich - unwahrscheinlich Risikotragweite Gibt Auskunft darüber, wie hoch der mögliche Schaden ist, den das eingetretene Ereignis verursachen kann. gering - mittel - hoch

78 Risikoportfolio

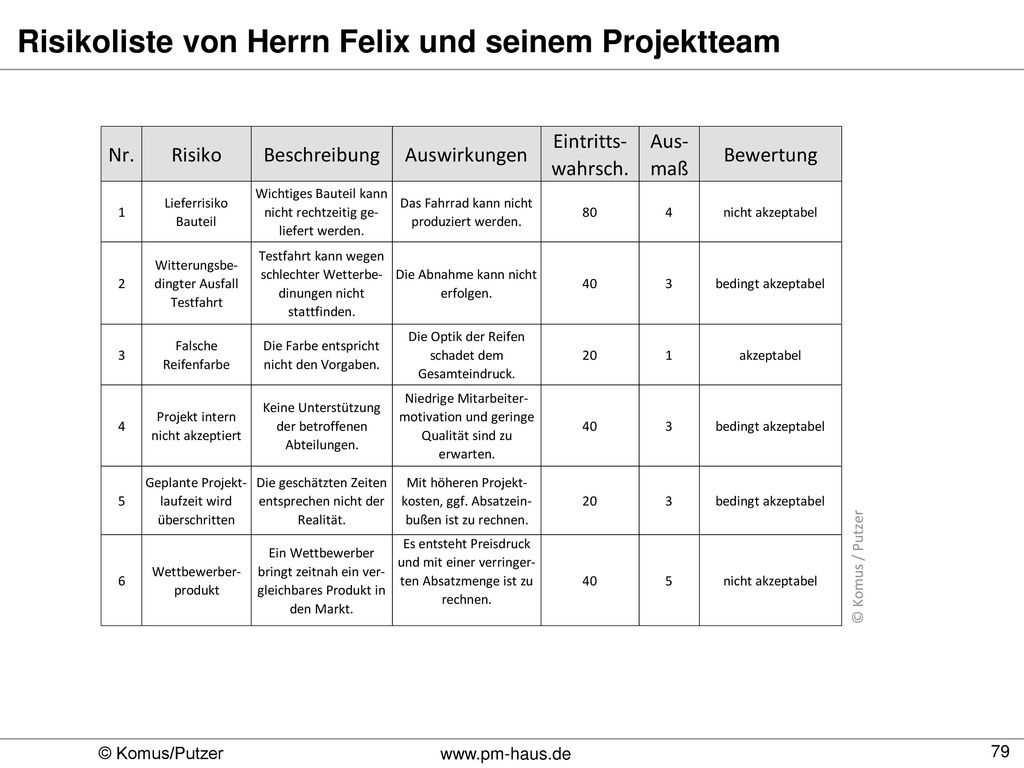

79 Risikoliste von Herrn Felix und seinem Projektteam
© Komus / Putzer

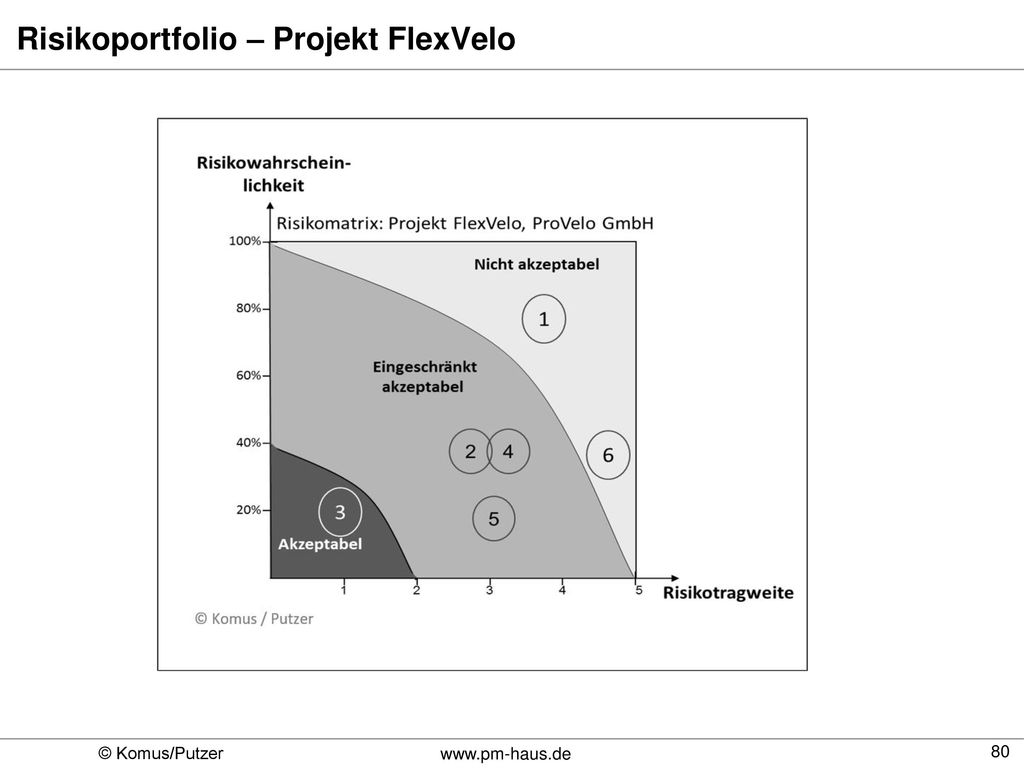

80 Risikoportfolio – Projekt FlexVelo

81 Risikomanagementstile

82 SChluss

83 Ergänzende Informationen und Abbildungen

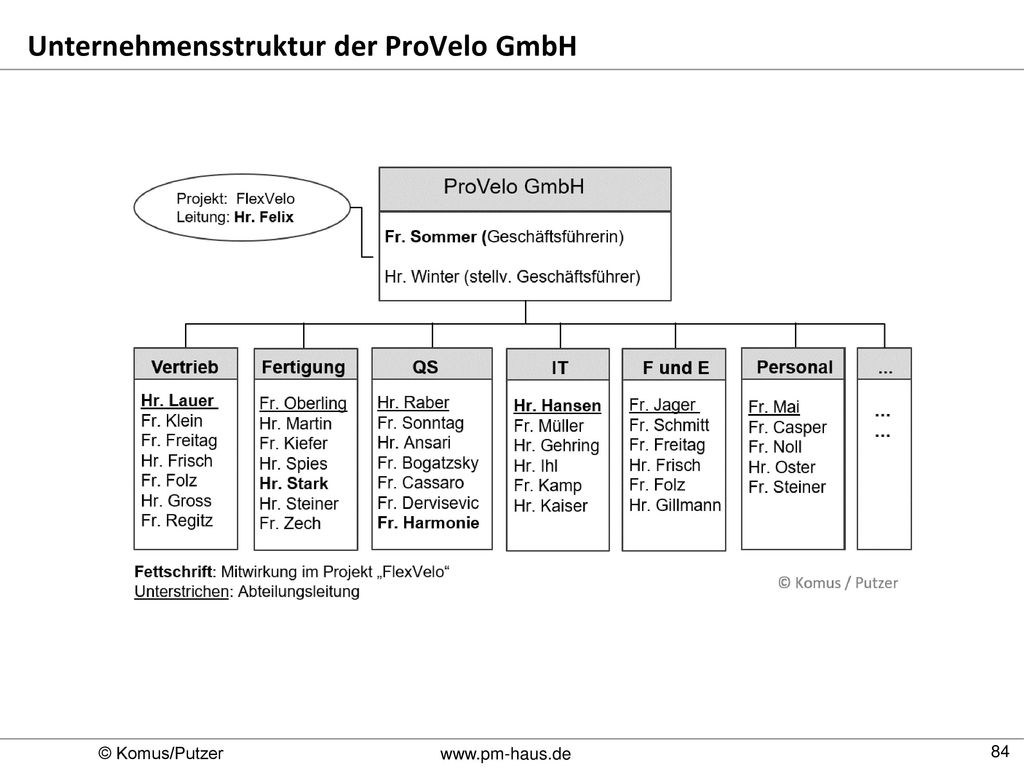

84 Unternehmensstruktur der ProVelo GmbH

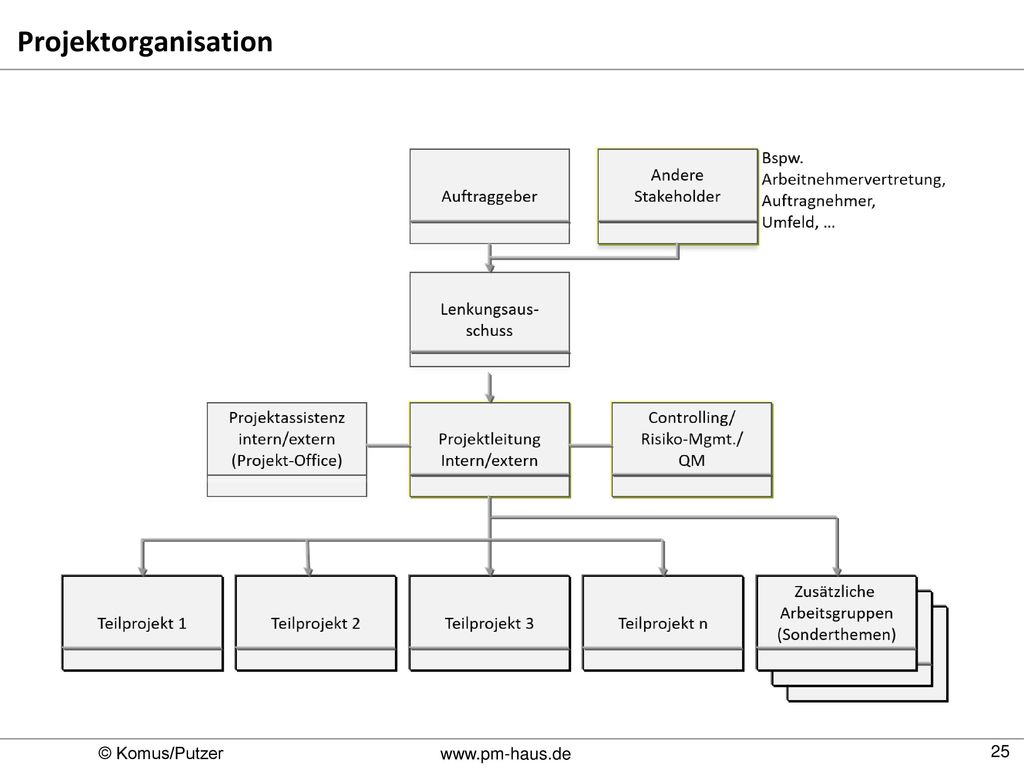

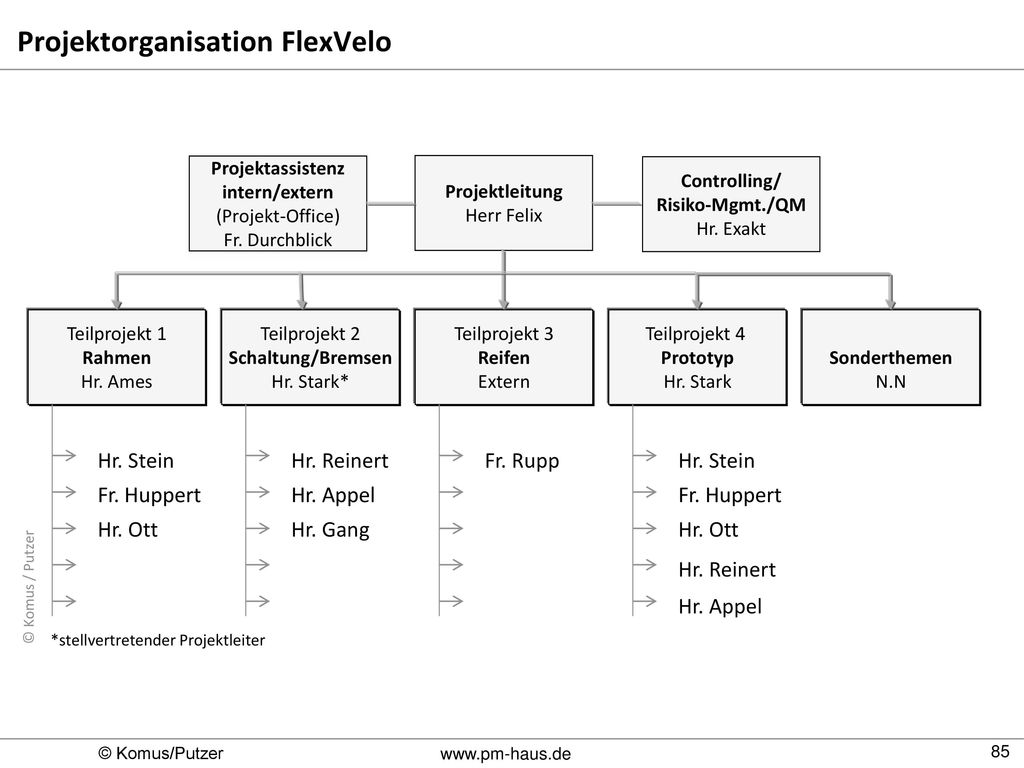

85 Projektorganisation FlexVelo
Projektassistenz intern/extern (Projekt-Office) Fr. Durchblick Projektleitung Herr Felix Teilprojekt 1 Rahmen Hr. Ames Teilprojekt 2 Schaltung/Bremsen Hr. Stark* Teilprojekt 3 Reifen Extern Sonderthemen N.N Teilprojekt 4 Prototyp Hr. Stark Controlling/ Risiko-Mgmt./QM Hr. Exakt Hr. Stein Fr. Huppert Hr. Ott Hr. Reinert Hr. Appel Hr. Gang Fr. Rupp *stellvertretender Projektleiter © Komus / Putzer Lenkungsausschuss: Führungskräfte des Unternehmens und Führungskräfte des Auftragnehmers Besetzung Teilprojekte: Auftragnehmer und Auftrageber

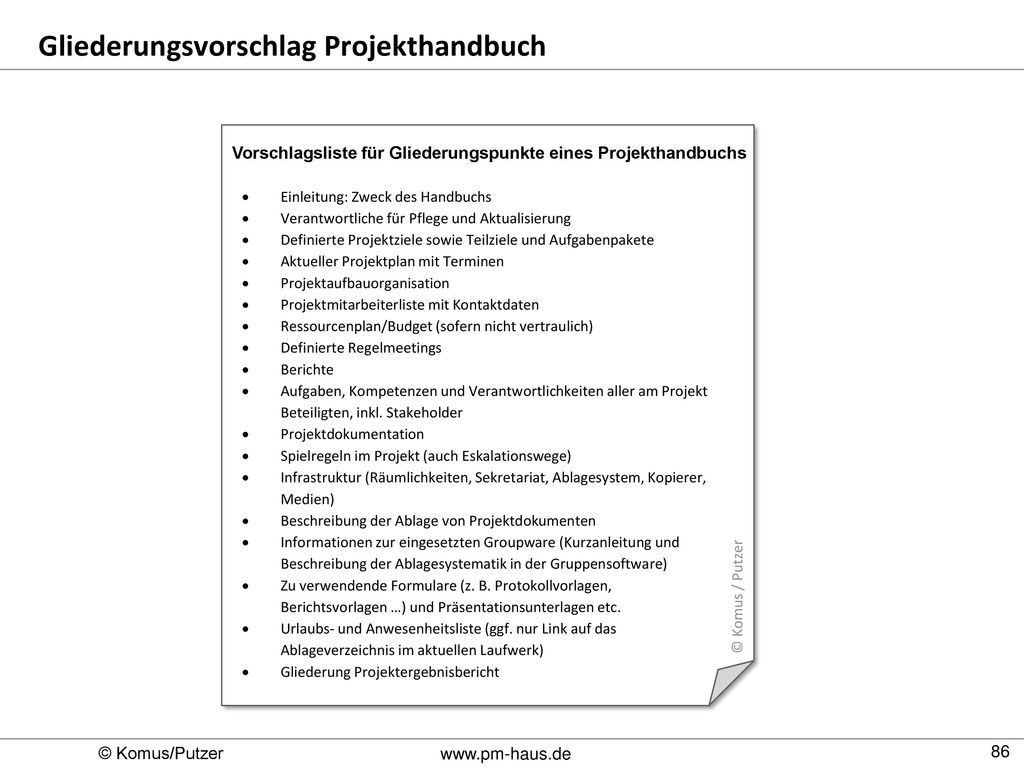

86 Gliederungsvorschlag Projekthandbuch
Vorschlagsliste für Gliederungspunkte eines Projekthandbuchs Einleitung: Zweck des Handbuchs Verantwortliche für Pflege und Aktualisierung Definierte Projektziele sowie Teilziele und Aufgabenpakete Aktueller Projektplan mit Terminen Projektaufbauorganisation Projektmitarbeiterliste mit Kontaktdaten Ressourcenplan/Budget (sofern nicht vertraulich) Definierte Regelmeetings Berichte Aufgaben, Kompetenzen und Verantwortlichkeiten aller am Projekt Beteiligten, inkl. Stakeholder Projektdokumentation Spielregeln im Projekt (auch Eskalationswege) Infrastruktur (Räumlichkeiten, Sekretariat, Ablagesystem, Kopierer, Medien) Beschreibung der Ablage von Projektdokumenten Informationen zur eingesetzten Groupware (Kurzanleitung und Beschreibung der Ablagesystematik in der Gruppensoftware) Zu verwendende Formulare (z. B. Protokollvorlagen, Berichtsvorlagen …) und Präsentationsunterlagen etc. Urlaubs- und Anwesenheitsliste (ggf. nur Link auf das Ablageverzeichnis im aktuellen Laufwerk) Gliederung Projektergebnisbericht © Komus / Putzer

87 PM-Haus-Grafik-farbig

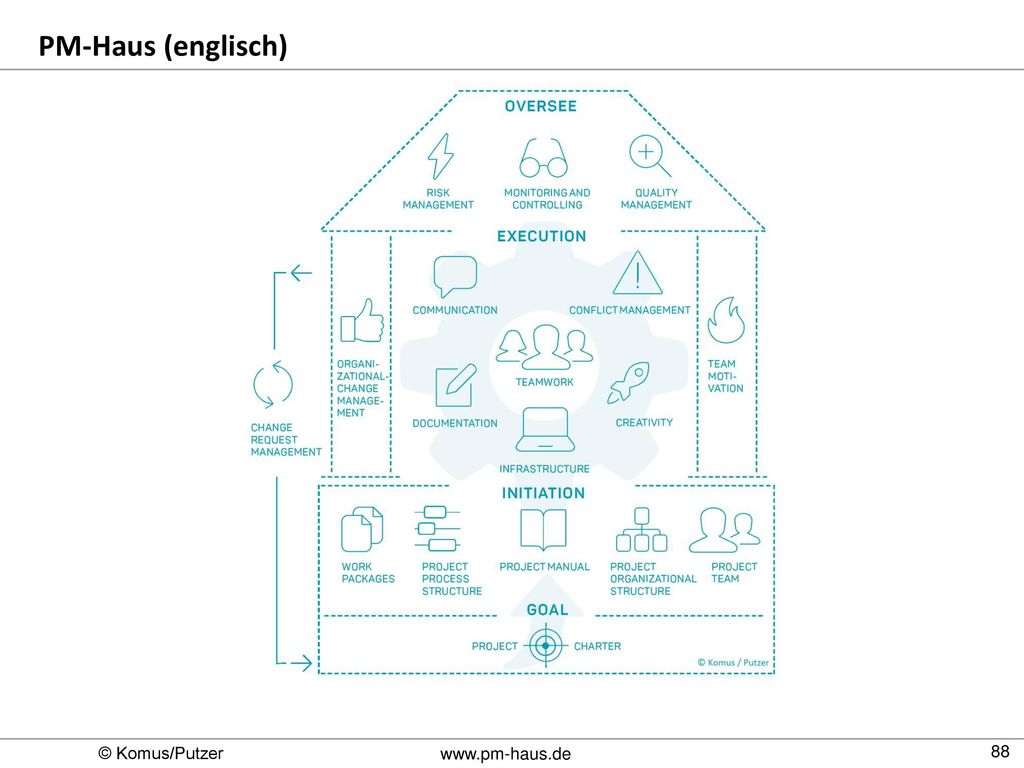

88 PM-Haus (englisch)

89 PM-Haus-Grafik - Ziel

90 PM-Haus-Grafik - Initialisieren

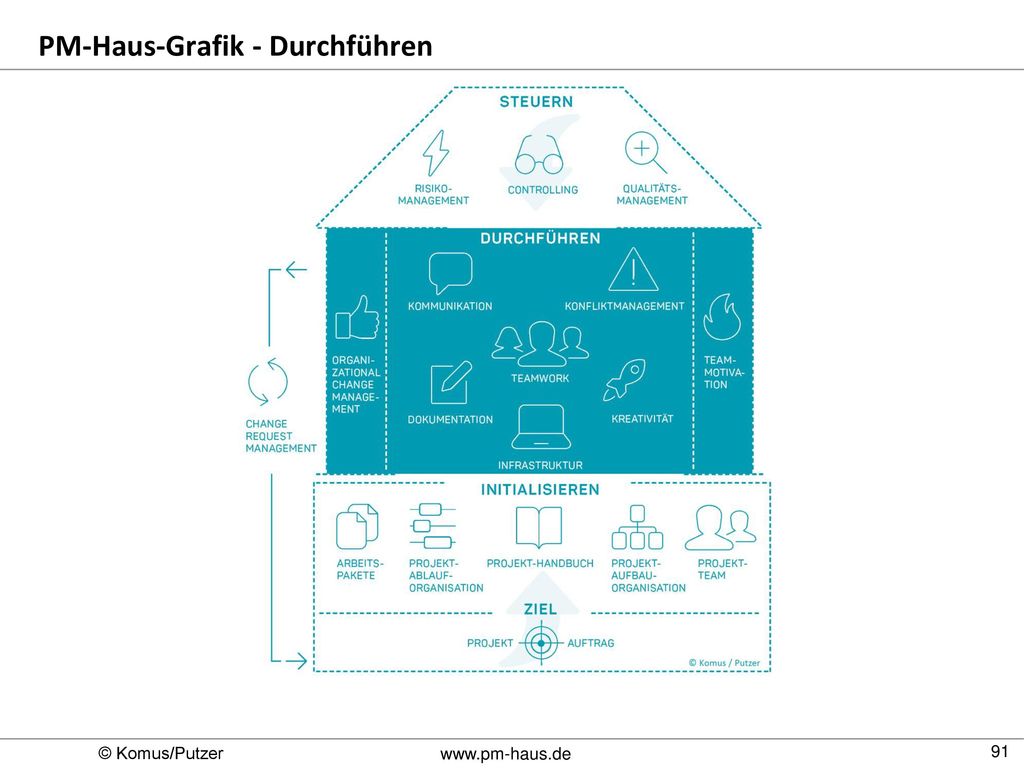

91 PM-Haus-Grafik - Durchführen

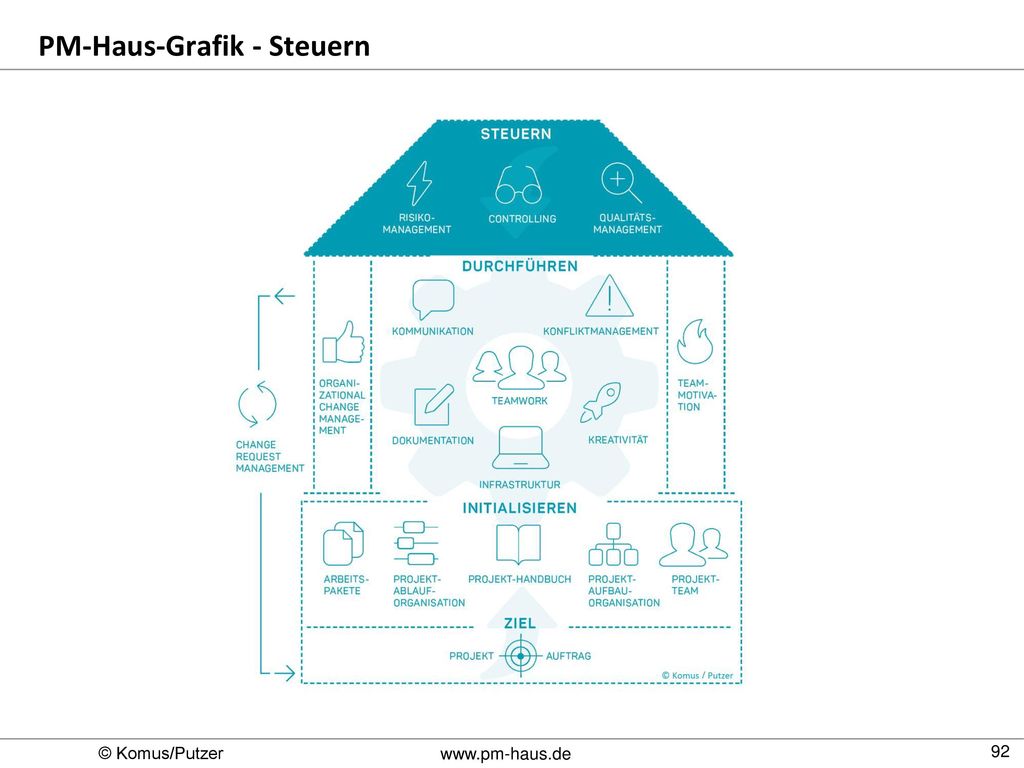

92 PM-Haus-Grafik - Steuern
