Ablauf der wasserrechtlichen Erlaubnis zum Versickern von Niederschlagswasser aus dem Erschließungsgebiet „Am Stierberg“

Ähnliche Präsentationen


Präsentation zum Thema: "Ablauf der wasserrechtlichen Erlaubnis zum Versickern von Niederschlagswasser aus dem Erschließungsgebiet „Am Stierberg“"—  Präsentation transkript:

1 Gemeinde Oberpframmern Verbesserung der Regenentwässerung im Erschließungsgebiet Am Stierberg

2 Ablauf der wasserrechtlichen Erlaubnis zum Versickern von Niederschlagswasser aus dem Erschließungsgebiet „Am Stierberg“

3 Durchgeführte Arbeiten
Überprüfung der bestehenden Regenwasserkanäle (Dimension) nach den geltenden Regeln der Technik Überprüfung der bestehenden Sickereinrichtungen nach den gelten Regeln der Technik

4 Übersichtslageplan Erschließung Am Stierberg

5 Regenwasserkanal Überprüfung des Regenwasserkanals erfolgte
mit der Häufigkeit des Bemessungsregens von 1-mal in 5 Jahren (n=0,2) und einer Regendauer von 10 min aufgrund der Geländeneigung größer 4 % Ergebnis: Der Regenwasserkanal ist im gesamten Gebiet ausreichend!

6 Sickerschächte - Einzugsgebiet

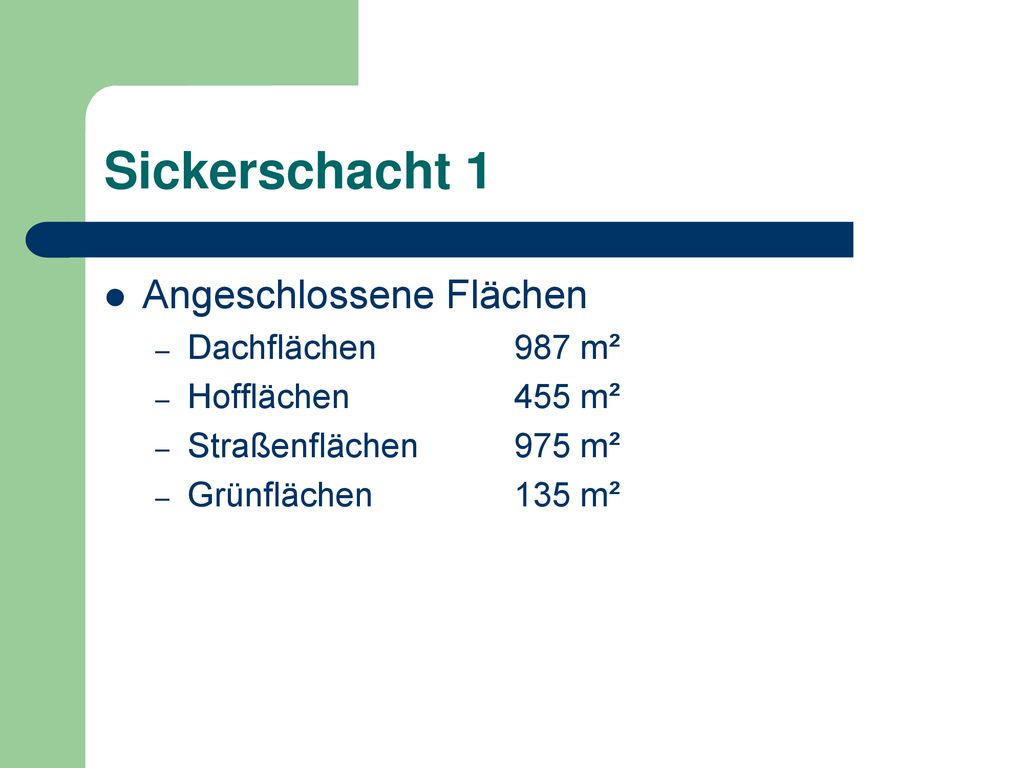

7 Sickerschacht 1 Angeschlossene Flächen Dachflächen 987 m²
Hofflächen 455 m² Straßenflächen 975 m² Grünflächen 135 m²

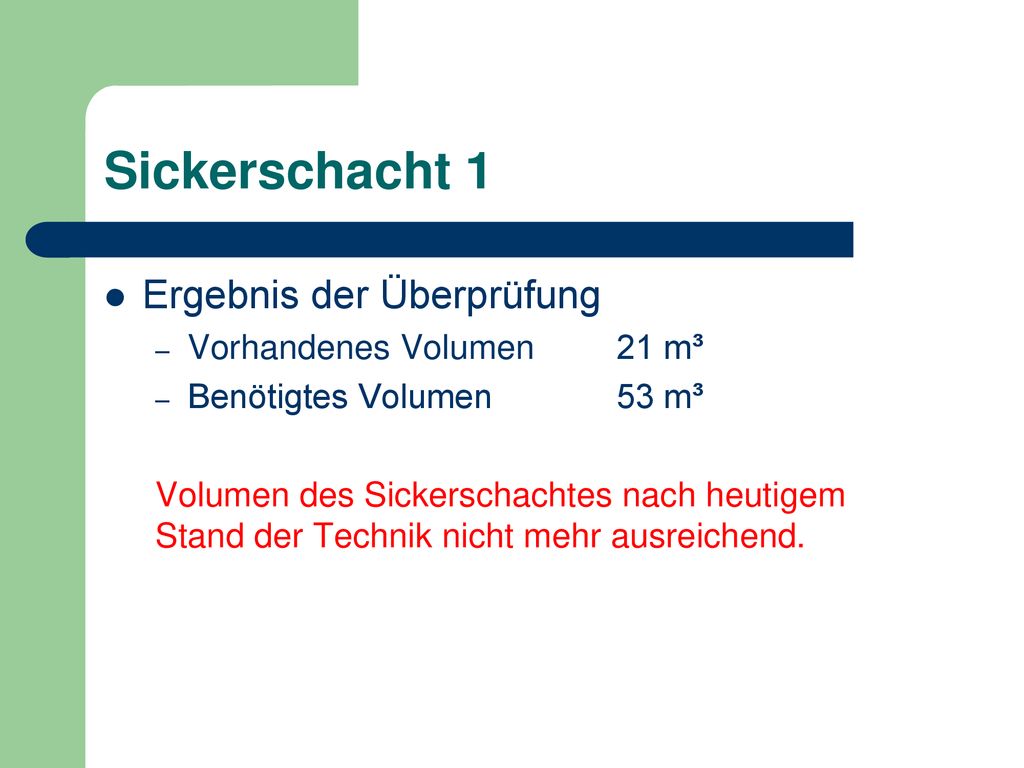

8 Sickerschacht 1 Ergebnis der Überprüfung Vorhandenes Volumen 21 m³
Benötigtes Volumen 53 m³ Volumen des Sickerschachtes nach heutigem Stand der Technik nicht mehr ausreichend.

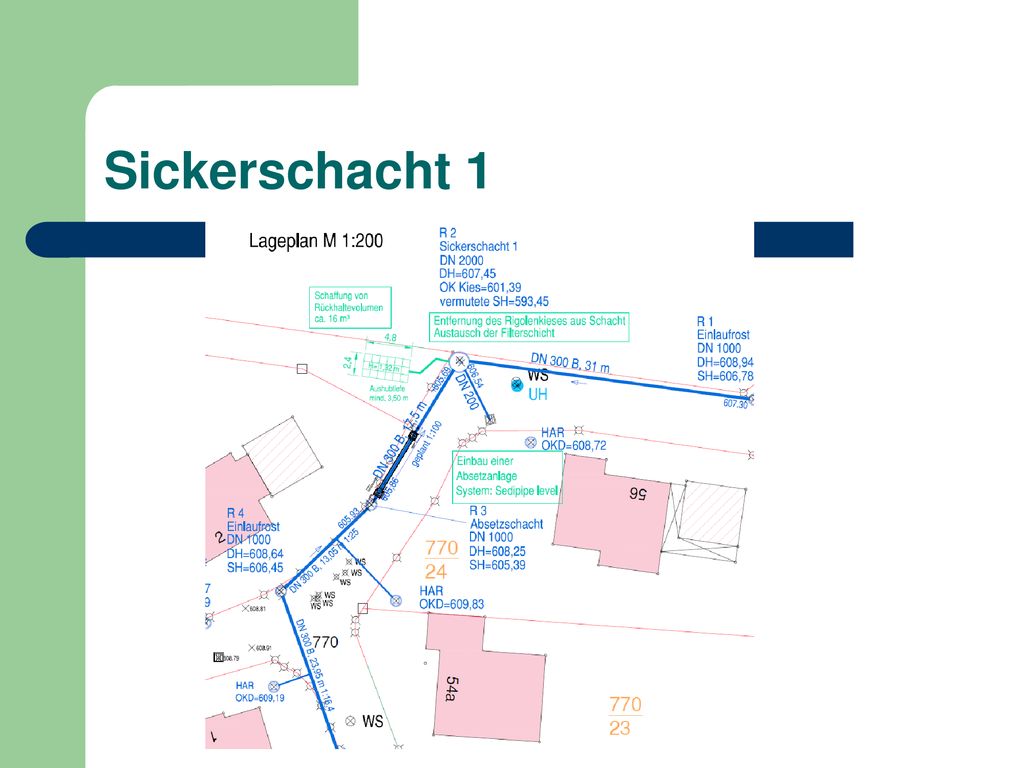

9 Sickerschacht 1

10 Sickerschacht 1

11 Sickerschacht 2 Angeschlossene Flächen Dachflächen 2.117 m²
Hofflächen m² Straßenflächen m² Grünflächen m²

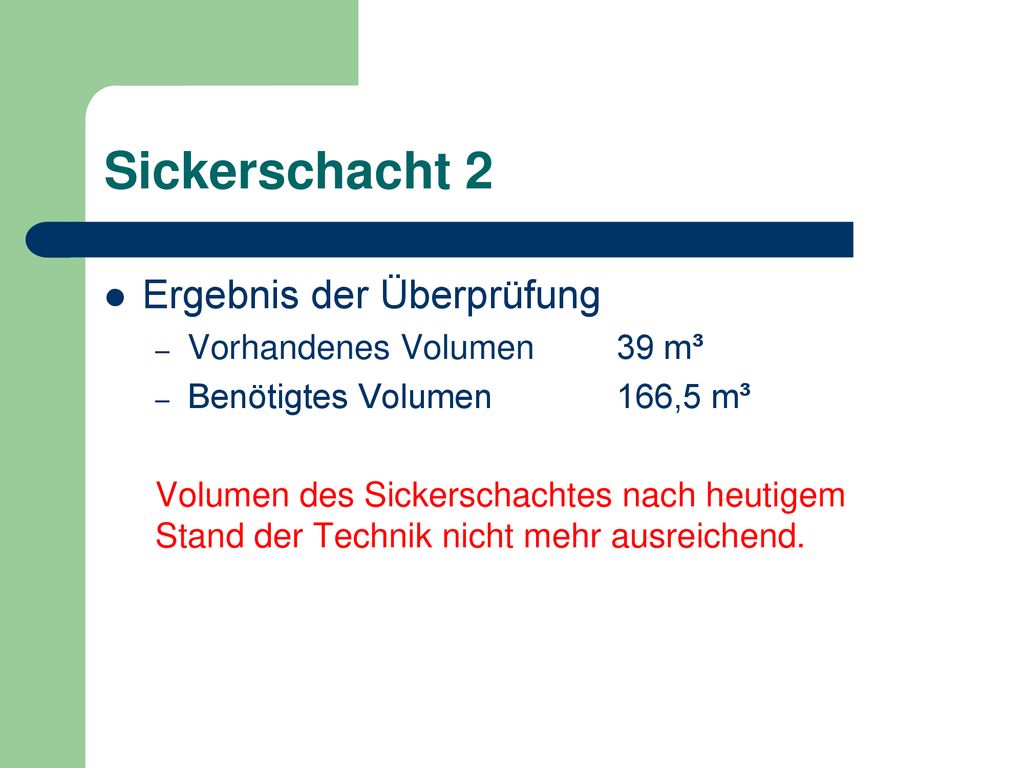

12 Sickerschacht 2 Ergebnis der Überprüfung Vorhandenes Volumen 39 m³
Benötigtes Volumen 166,5 m³ Volumen des Sickerschachtes nach heutigem Stand der Technik nicht mehr ausreichend.

13 Sickerschacht 2

14 Versickerschacht 2

15 Sickerschacht 3 Angeschlossene Flächen Dachflächen 2.123 m²
Hofflächen m² Straßenflächen m² Grünflächen m²

16 Sickerschacht 3 Ergebnis der Überprüfung Vorhandenes Volumen 47 m³
Benötigtes Volumen 132 m³ Volumen des Sickerschachtes nach heutigem Stand der Technik nicht mehr ausreichend.

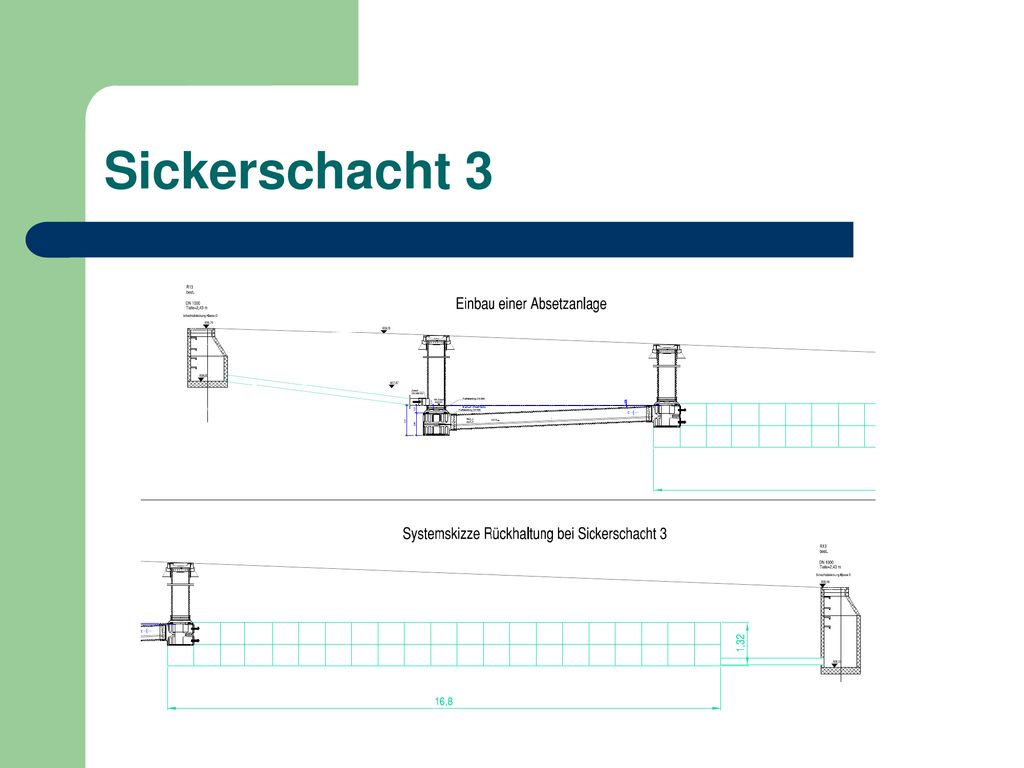

17 Sickerschacht 3

18 Sickerschacht 3

19 Bauausführung Im Zeitraum Mitte Juli bis Ende Oktober 2018 Dauer ca. 8 Wochen

20 Unannehmlichkeiten während des Baus
Im Bereich der Baustellen ist mit Behinderungen zu rechnen, d.h. die Zufahren zu den Grundstücken sind teilweise nicht möglich Während der Maßnahmen müssen die Autos ein der Einfahrt ins Erschließungsgebiet geparkt werden. Die Firma wird Sie rechtzeitig darüber informieren.

21 Vielen Dank für Ihre Aufmerksamkeit!
