Umsetzung des innenstadtverträglichen Verkehrskonzepts
Bürgerversammlung Umsetzung des innenstadtverträglichen Verkehrskonzepts
2

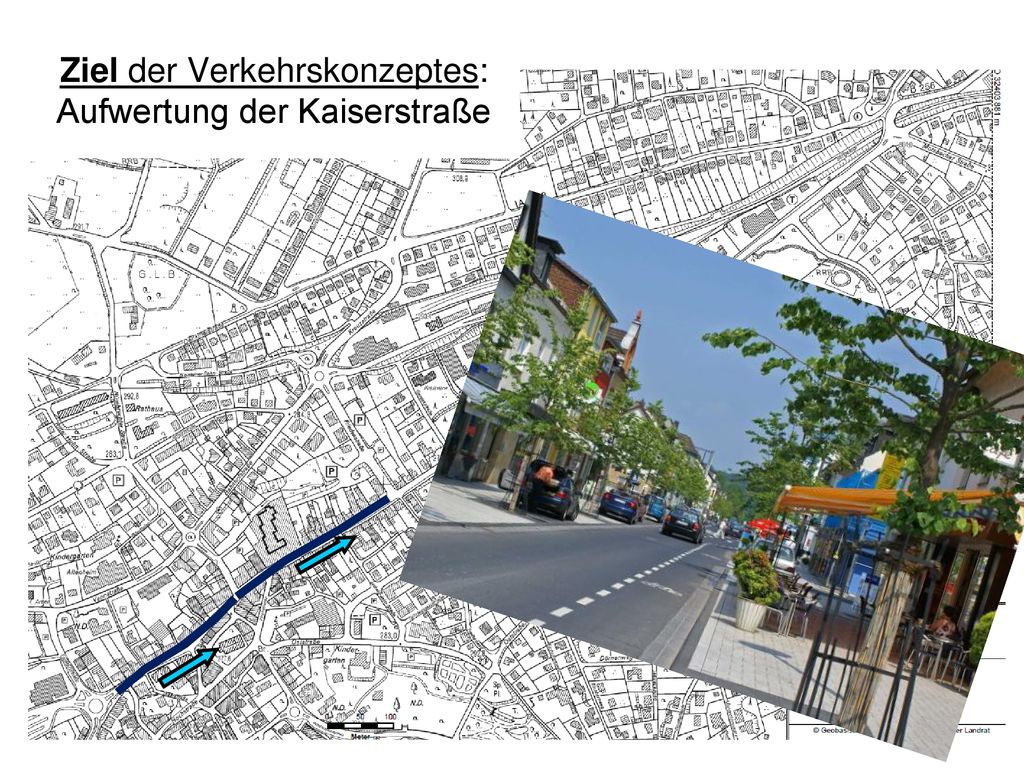

Ziel der Verkehrskonzeptes: Aufwertung der Kaiserstraße
3

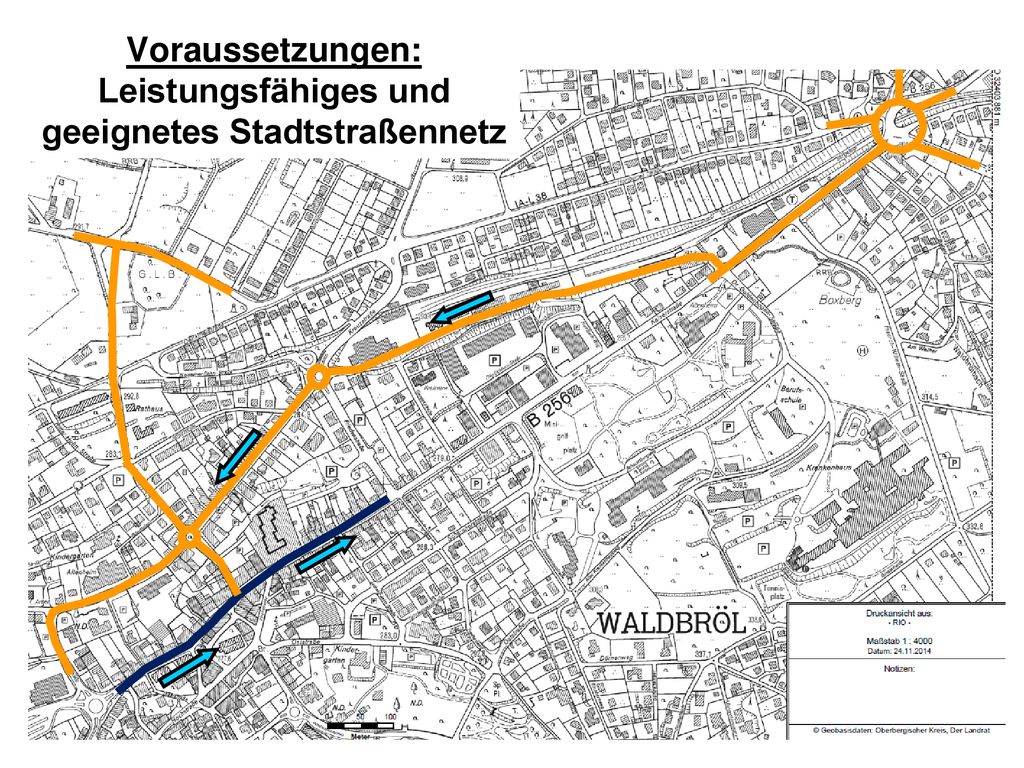

Voraussetzungen: Leistungsfähiges und geeignetes Stadtstraßennetz
4

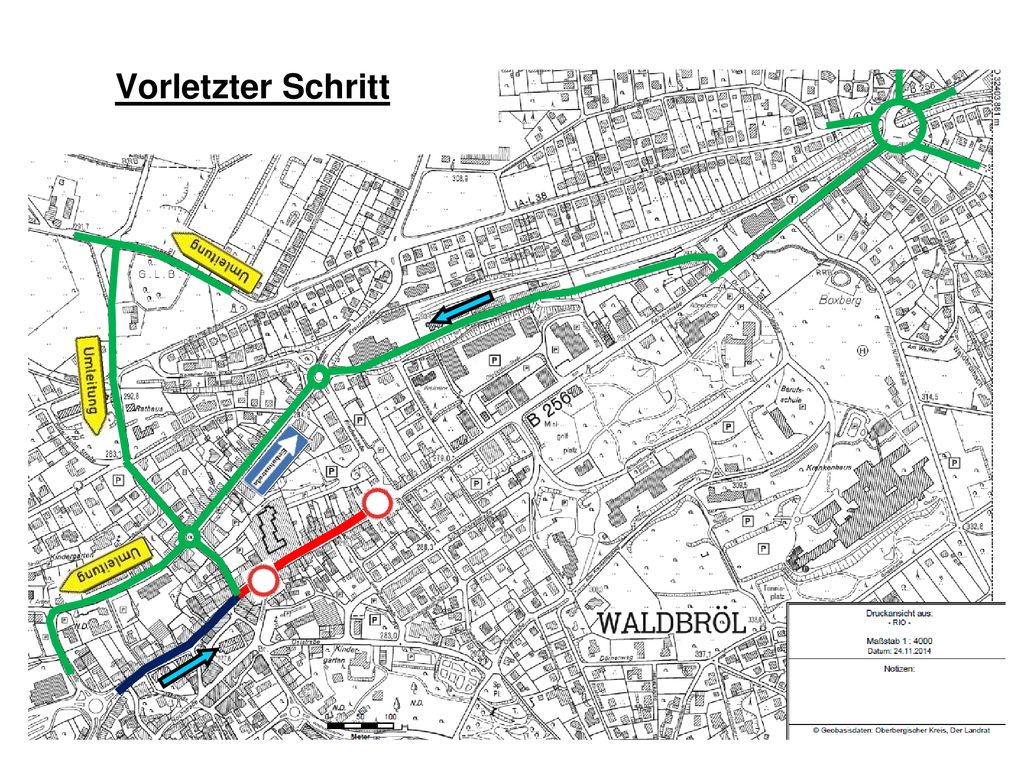

Vorletzter Schritt

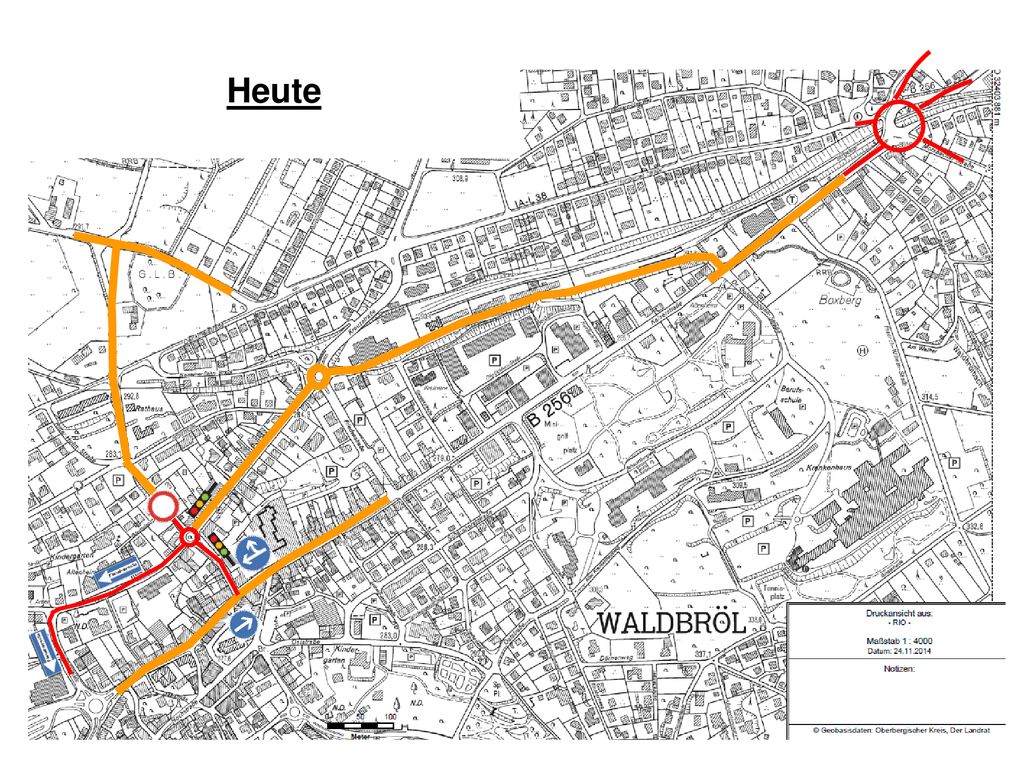

5
Heute

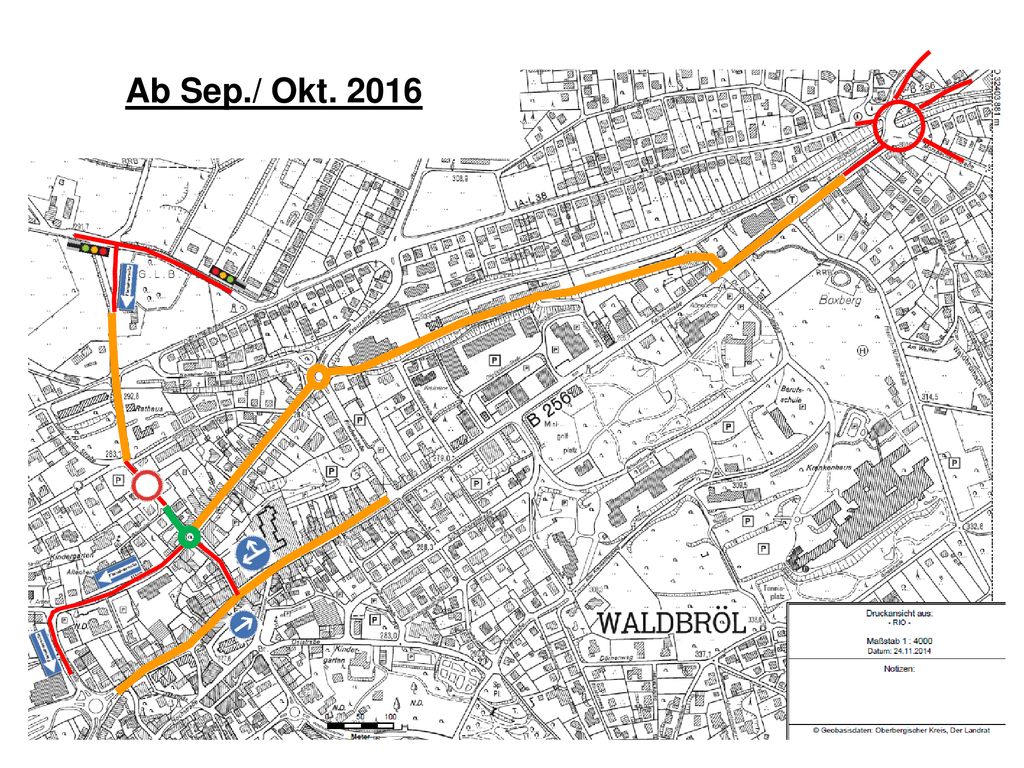

6
Ab Sep./ Okt. 2016
7
Ab Nov./ Dez. 2016
8
voraussichtlich halbseitig unter Verkehr
Ab Frühjahr 2017 voraussichtlich halbseitig unter Verkehr Bürgerdorf am Alsberg
9

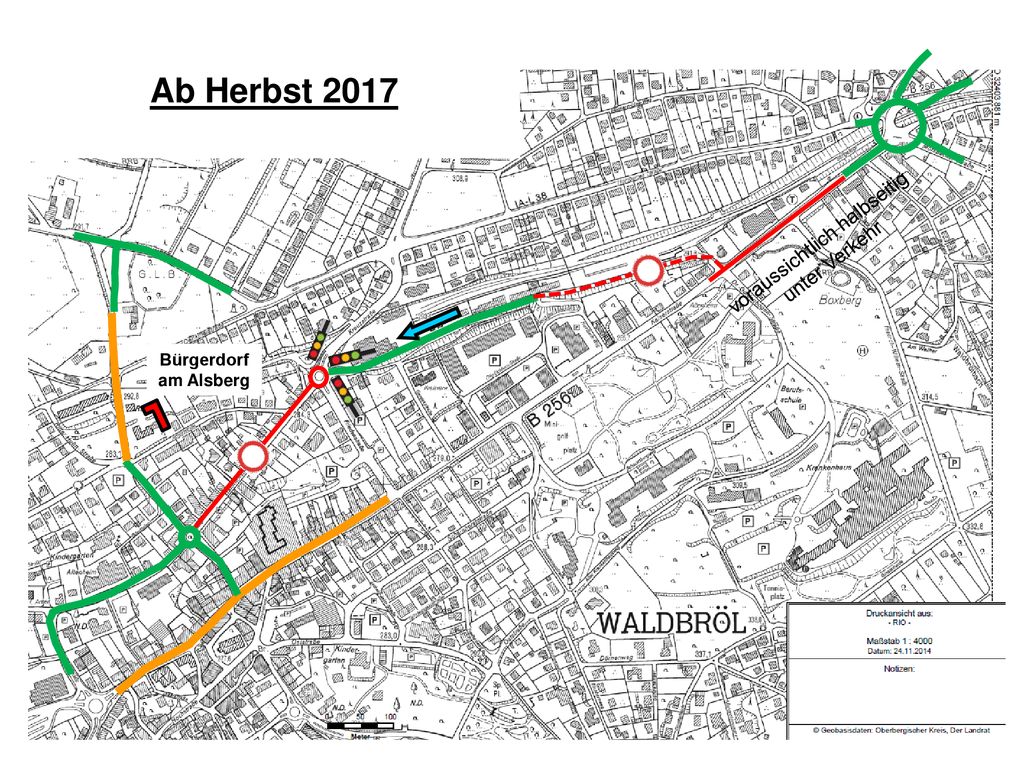

voraussichtlich halbseitig unter Verkehr
Ab Herbst 2017 voraussichtlich halbseitig unter Verkehr Bürgerdorf am Alsberg
10
voraussichtlich halbseitig unter Verkehr
Ab Sommer 2018 voraussichtlich halbseitig unter Verkehr Bürgerdorf am Alsberg
11

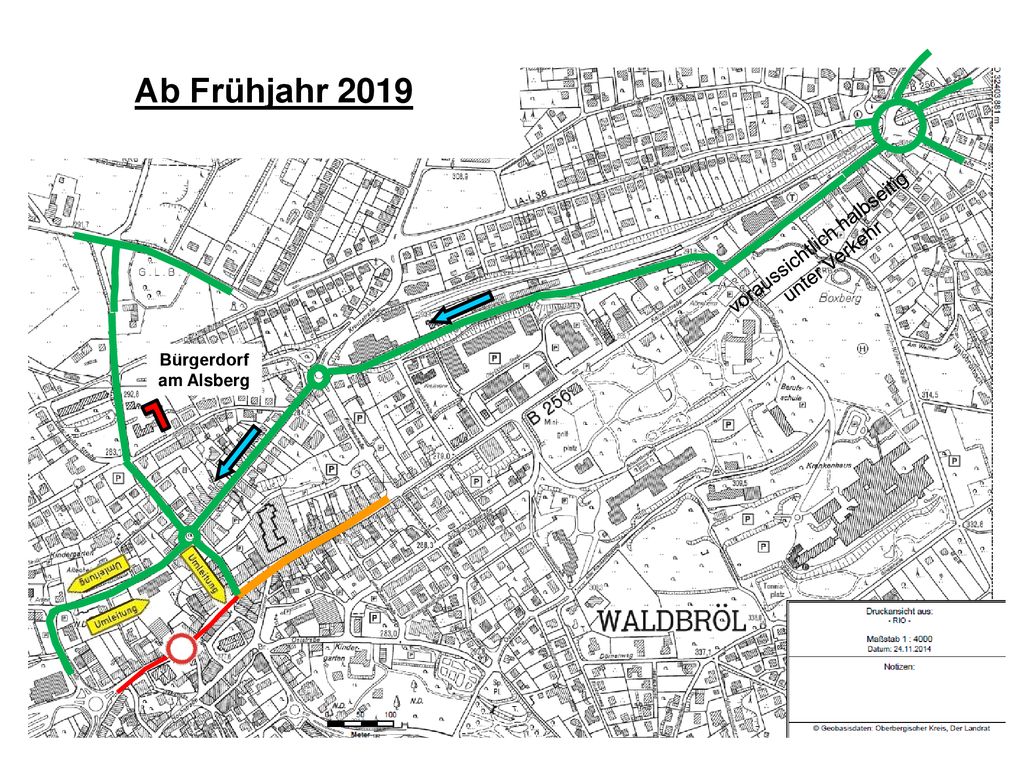

voraussichtlich halbseitig unter Verkehr
Ab Frühjahr 2019 voraussichtlich halbseitig unter Verkehr Bürgerdorf am Alsberg
12

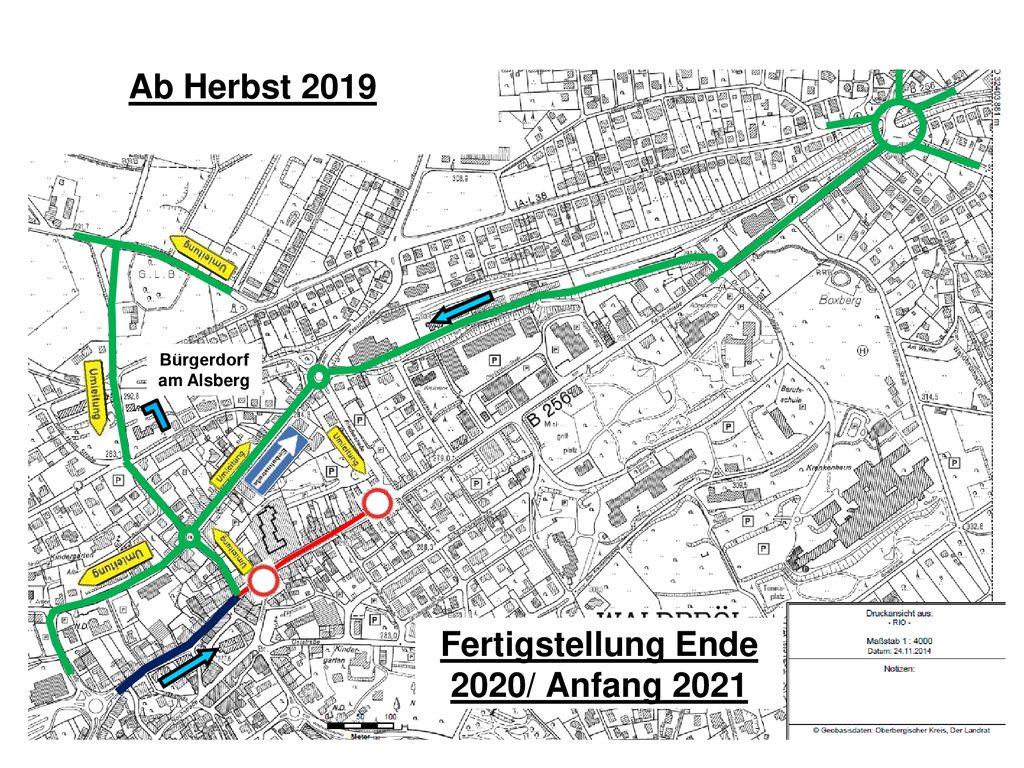

Fertigstellung Ende 2020/ Anfang 2021
Ab Herbst 2019 Bürgerdorf am Alsberg Fertigstellung Ende 2020/ Anfang 2021
13

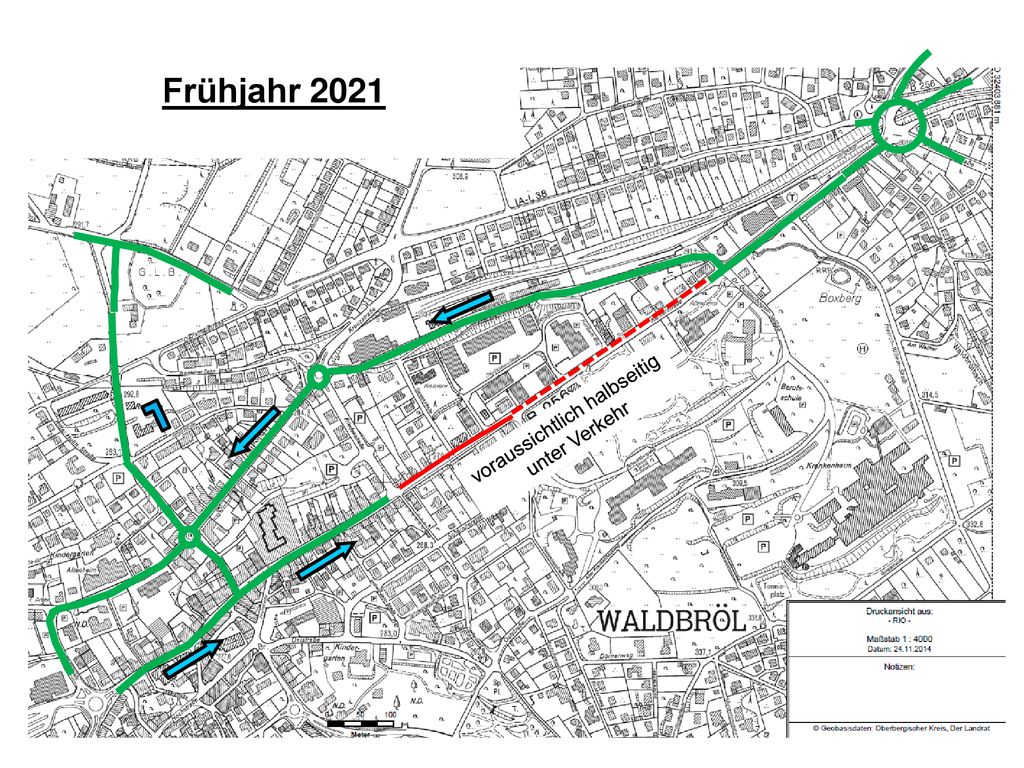

voraussichtlich halbseitig unter Verkehr
Frühjahr 2021 voraussichtlich halbseitig unter Verkehr
15

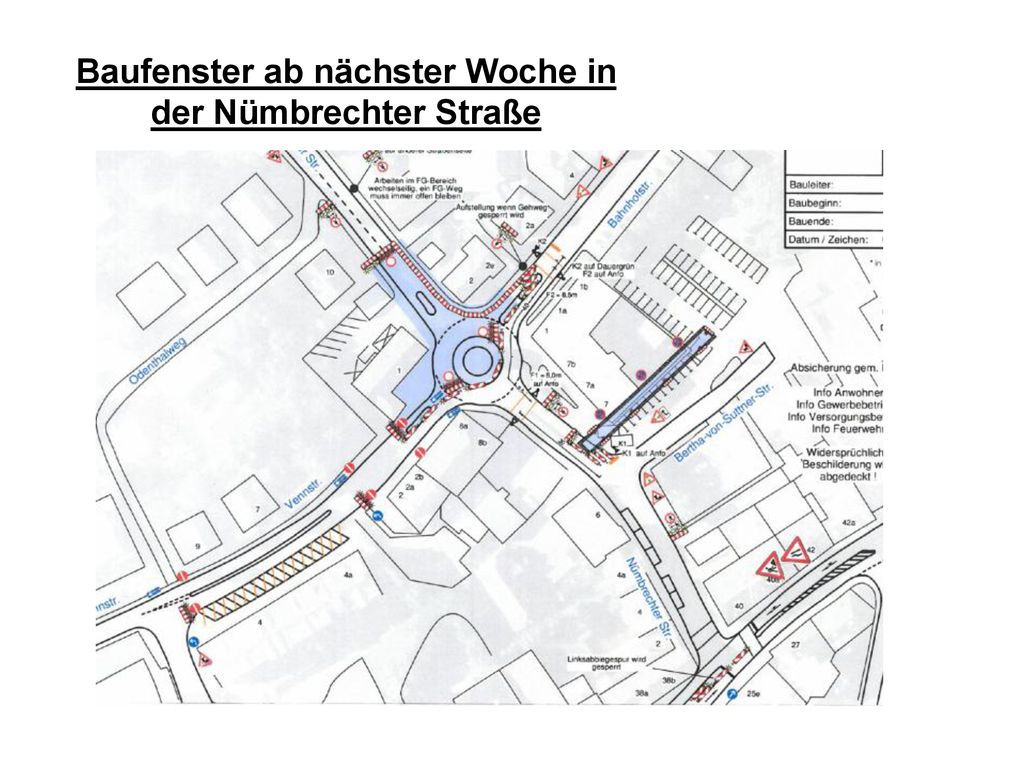

Baufenster ab nächster Woche in der Nümbrechter Straße

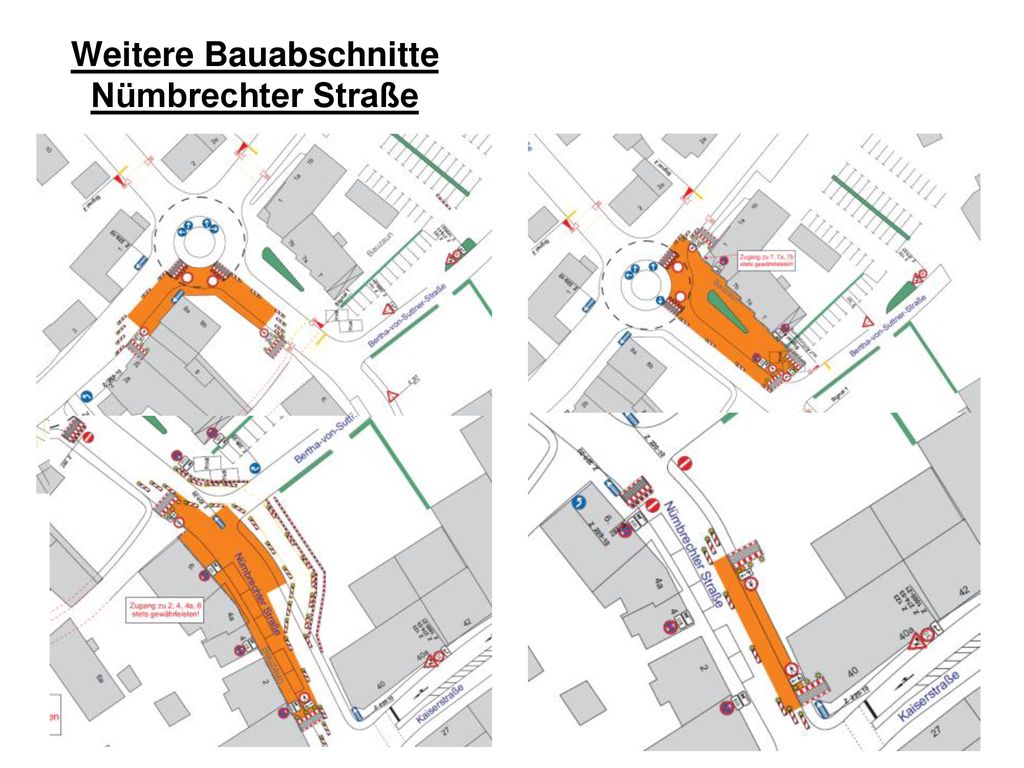

16
Weitere Bauabschnitte Nümbrechter Straße
17

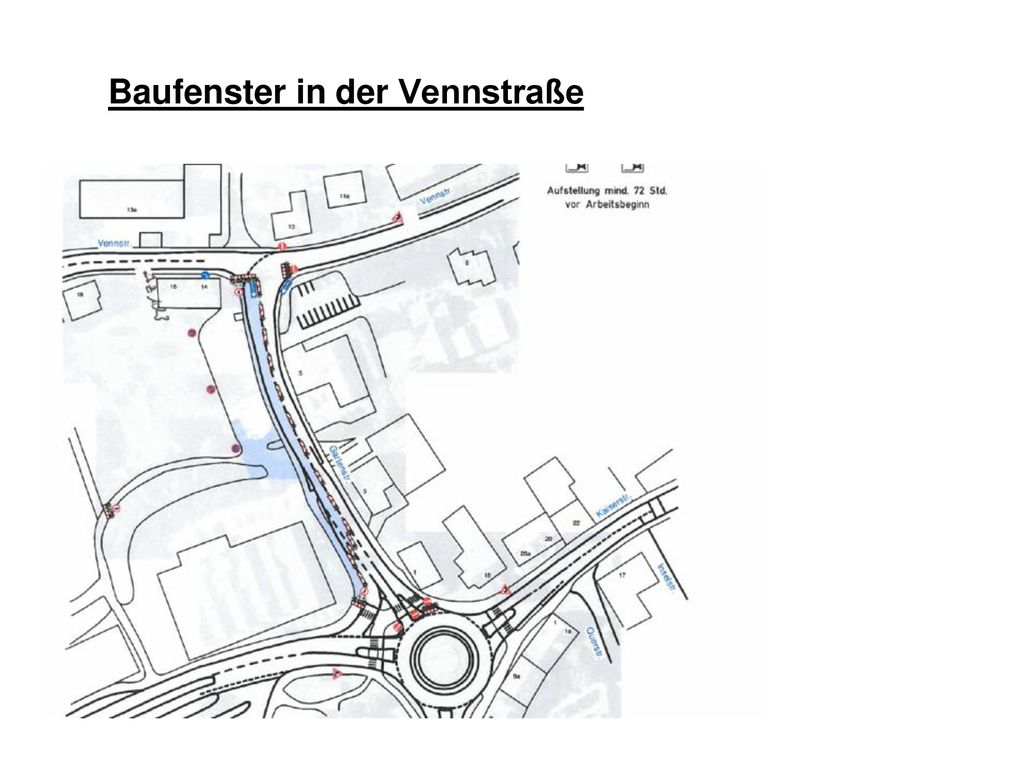

Baufenster in der Vennstraße
18
Weitere Bauabschnitte in der Vennstraße
20
Bitte so nicht!

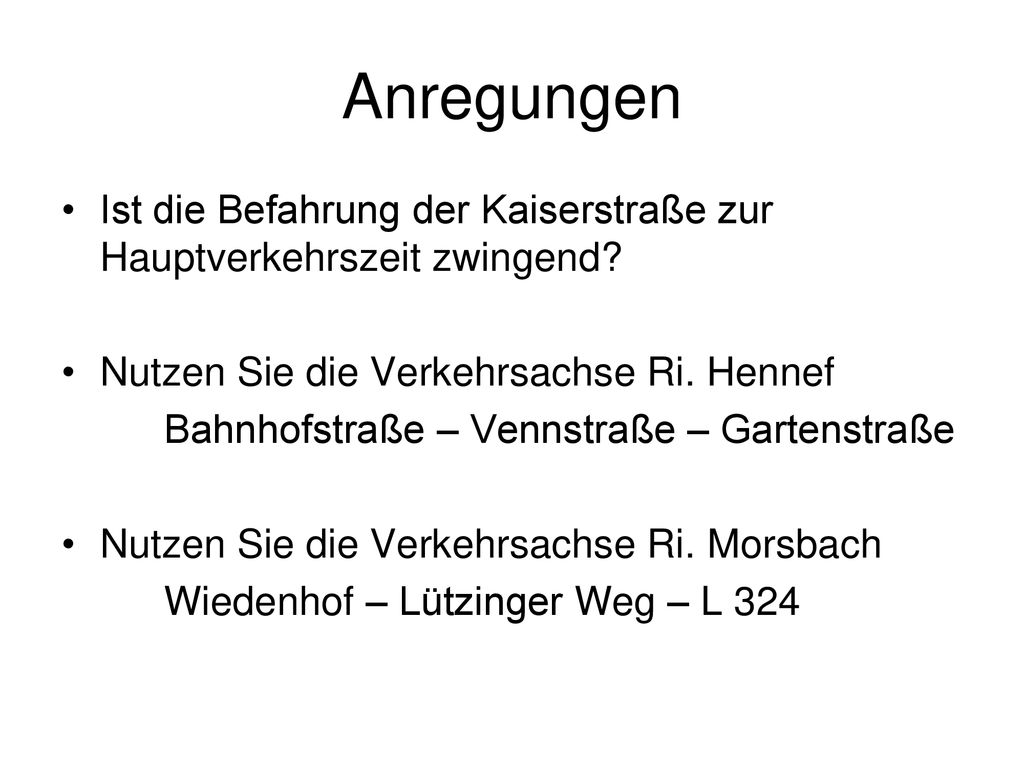

21
Anregungen Ist die Befahrung der Kaiserstraße zur Hauptverkehrszeit zwingend? Nutzen Sie die Verkehrsachse Ri. Hennef Bahnhofstraße – Vennstraße – Gartenstraße Nutzen Sie die Verkehrsachse Ri. Morsbach Wiedenhof – Lützinger Weg – L 324
