Präsentation herunterladen
Die Präsentation wird geladen. Bitte warten
1
Das DJ und Club Portal für Würzburg
Citystream Würzburg Das DJ und Club Portal für Würzburg Projektdurchführung & Projektcontrolling 11. Juni 2007 Projektleiterin – Xiaohua Qin
2

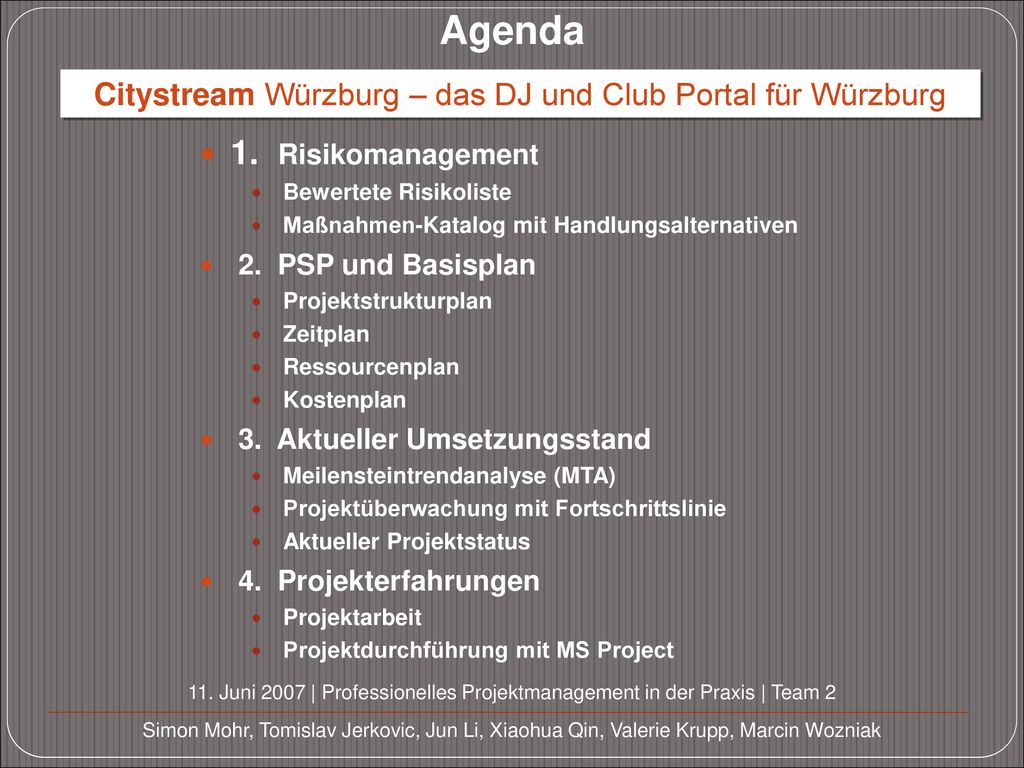

Agenda 1. Risikomanagement 2. PSP und Basisplan
Bewertete Risikoliste Maßnahmen-Katalog mit Handlungsalternativen 2. PSP und Basisplan Projektstrukturplan Zeitplan Ressourcenplan Kostenplan 3. Aktueller Umsetzungsstand Meilensteintrendanalyse (MTA) Projektüberwachung mit Fortschrittslinie Aktueller Projektstatus 4. Projekterfahrungen Projektarbeit Projektdurchführung mit MS Project
3
1. Risikomanagement 1. Bewertete Risikoliste 2. Maßnahmen - Katalog mit Handlungsalternativen
4
1. 1 Bewertete Risikoliste
5
1. 2 Maßnahmen - Katalog mit Handlungsalternativen
6
2. PSP und Basisplan 1. Projektstrukturplan 2. Zeitplan 3. Ressourcenplan 4. Kostenplan
7
2. 1 Projektstrukturplan Citystream Planung
Technische Umsetzung / Prototyp Planung Fertigstellung Design Buchhaltung und Marketing GO LIVE! Userverwaltung Corporate Identity Aufgaben definieren Logo / Artwork Datenbankkonzept Finanzkonzpet und Buchhaltung Aufgaben verteilen Layout Homepage Serverkonfiguration Rechtliche Klärung Design Homepage Erstellung/Einbindung Flashplayer Flyer entwerfen / erstellen Dateiupload Kick-off Veranstaltung planen MP3 Re-/Encoding PHASEN Funktionen prüfen und verbessern XML Datei erstellen FUNKTIONEN
8
Zeitplan
9

Ressourcenplan
10
Kostenplan
11
3. Aktueller Umsetzungsstand
1. Meilensteintrendanalyse (MTA) 2. Projektüberwachung mit Fortschrittslinie 3. Aktueller Status
12
3. 1 Meilensteintrendanalyse (MTA)
11.06 18.06 25.06 02.07 14.05 28.05 04.06 21.05 09.07 Projektende Meilenstein-termine Abnahme Prototyp Prototypenerstellung abgeschlossen Abnahme Planung Bisher sind sämtliche Meilensteine im Zeitplan. Berichtszeitplan
13
3. 2 Projektüberwachung mit Fortschrittslinie
14
Abnahme des Prototyps ist erfolgt
Aktueller Status Abnahme des Prototyps ist erfolgt Erweiterte Grundfunktionalität des Projekts implementiert Weblayout steht Rechtliche Situation geklärt Finanzkonzept erstellt
15

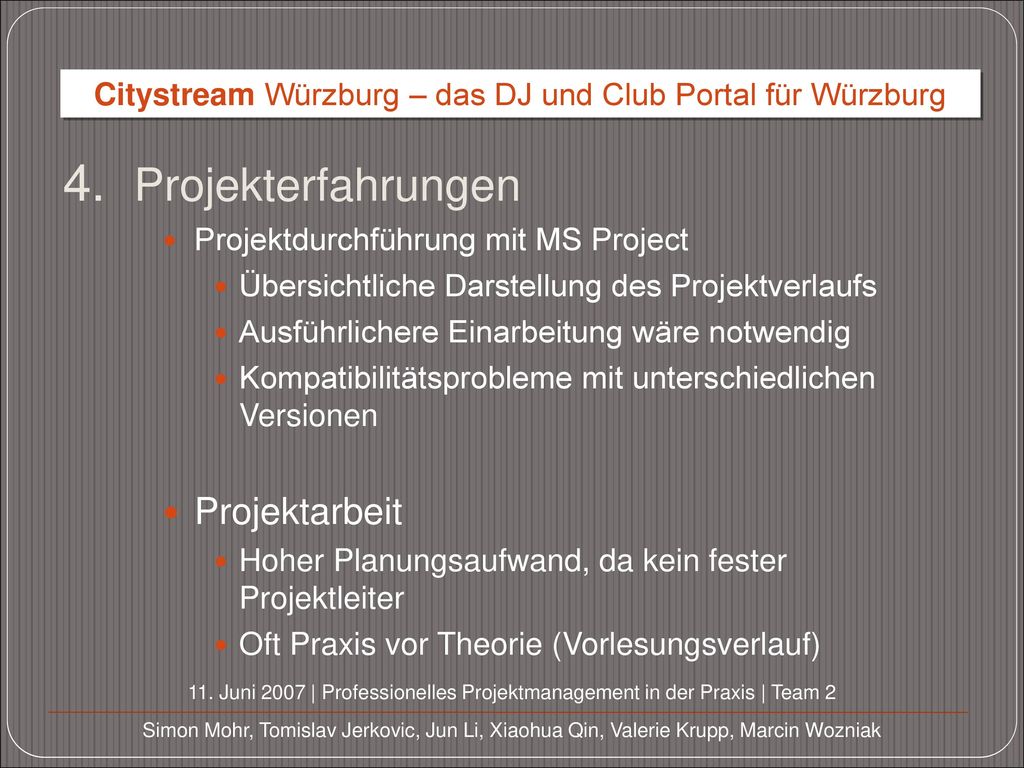

4. Projekterfahrungen Projektarbeit Projektdurchführung mit MS Project
Übersichtliche Darstellung des Projektverlaufs Ausführlichere Einarbeitung wäre notwendig Kompatibilitätsprobleme mit unterschiedlichen Versionen Projektarbeit Hoher Planungsaufwand, da kein fester Projektleiter Oft Praxis vor Theorie (Vorlesungsverlauf)
16
Vielen Dank für Ihre Aufmerksamkeit!
Ähnliche Präsentationen
© 2025 SlidePlayer.org Inc.
