1 Gemeinde Trunkelsberg
Bürgerversammlung am Wasserversorgung Trunkelsberg Stand der Bauarbeiten weiterer Ablauf

2 Sämtliche Leistungen wurden vergeben!

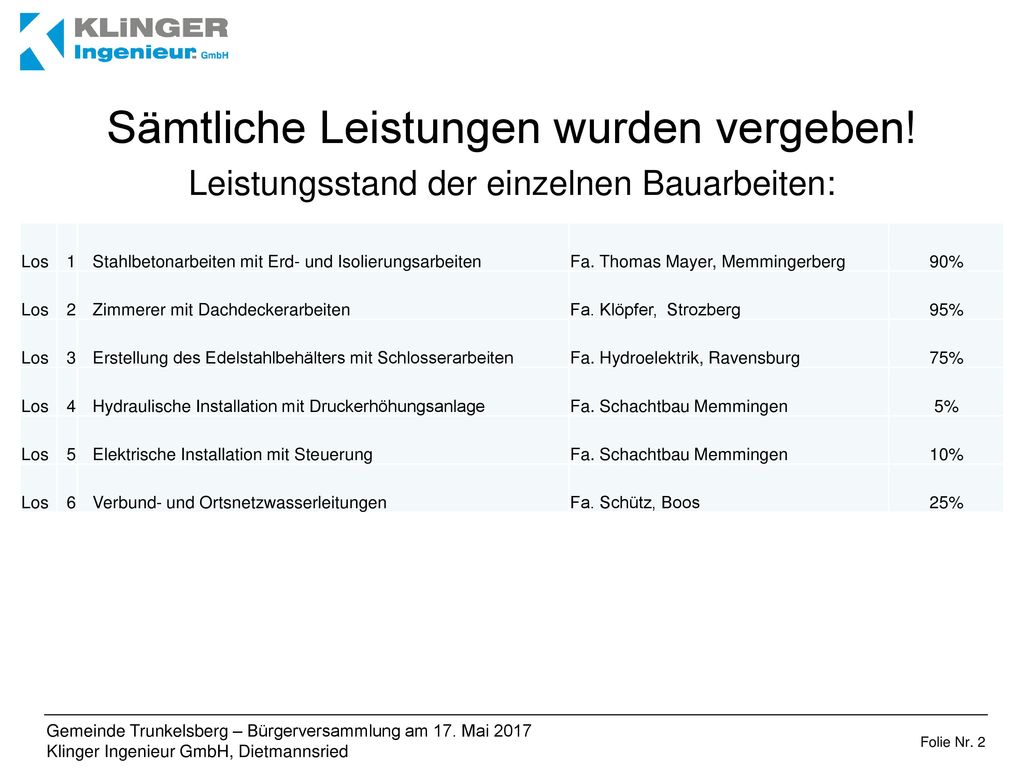

Leistungsstand der einzelnen Bauarbeiten: Los 1 Stahlbetonarbeiten mit Erd- und Isolierungsarbeiten Fa. Thomas Mayer, Memmingerberg 90% 2 Zimmerer mit Dachdeckerarbeiten Fa. Klöpfer, Strozberg 95% 3 Erstellung des Edelstahlbehälters mit Schlosserarbeiten Fa. Hydroelektrik, Ravensburg 75% 4 Hydraulische Installation mit Druckerhöhungsanlage Fa. Schachtbau Memmingen 5% 5 Elektrische Installation mit Steuerung 10% 6 Verbund- und Ortsnetzwasserleitungen Fa. Schütz, Boos 25%

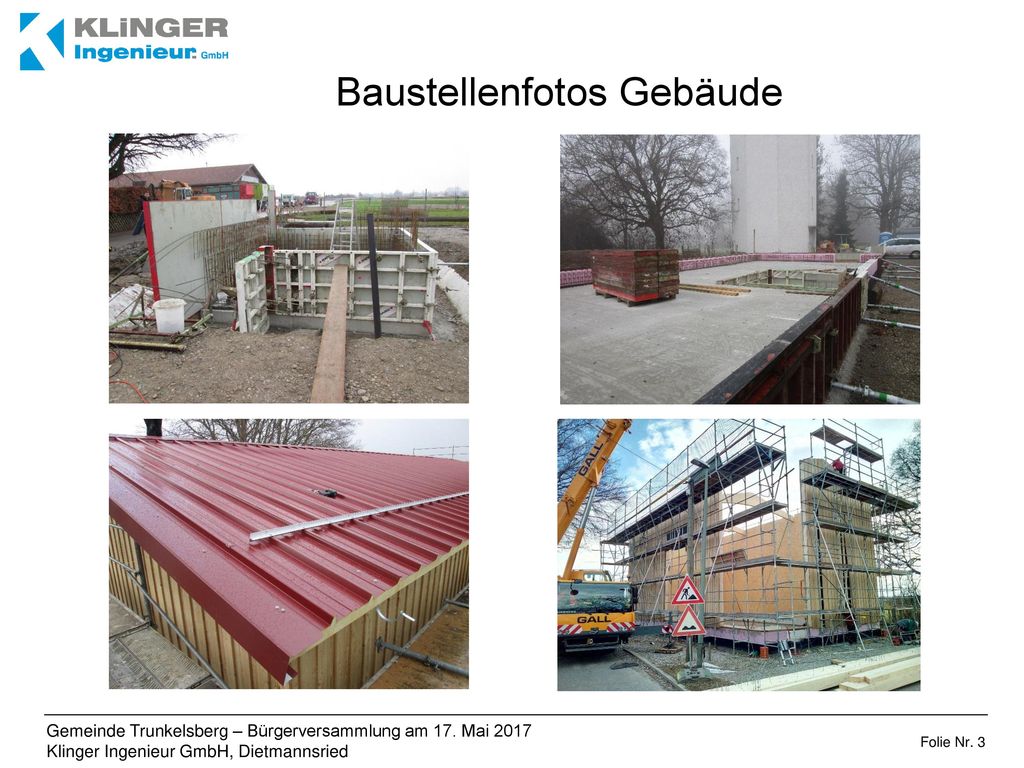

3 Baustellenfotos Gebäude

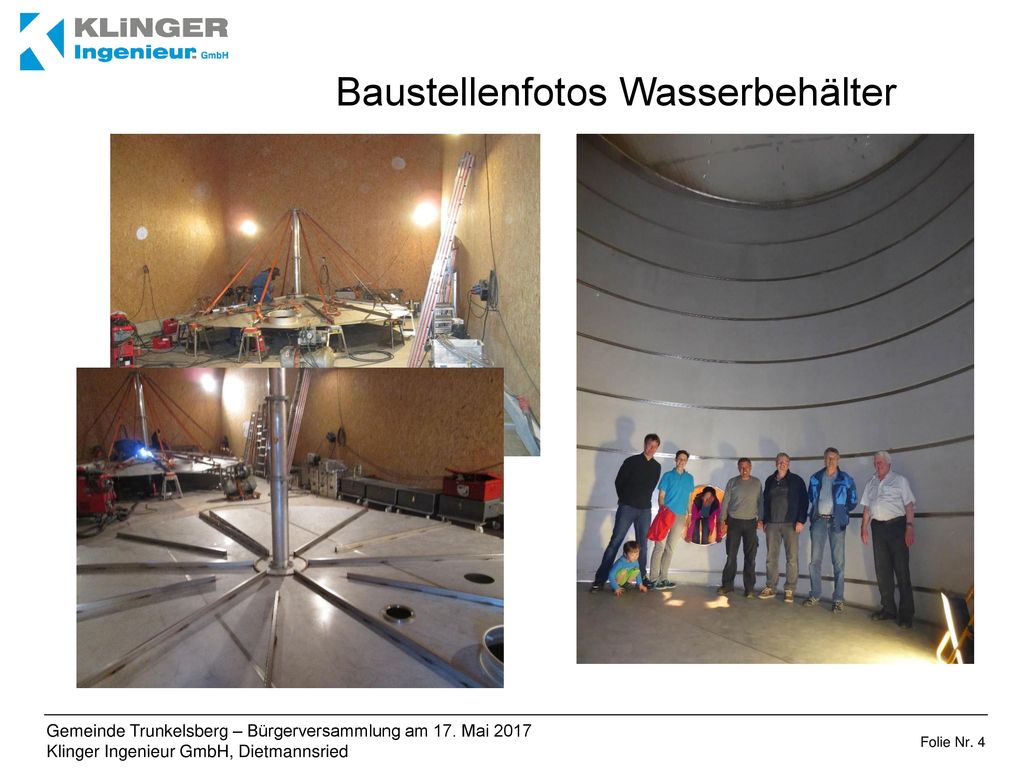

4 Baustellenfotos Wasserbehälter

5 Baustellenfotos im Bereich Verbundleitung mit der Wasserversorgung Memmingen

6 Weiterer Bauablauf bis Ende Juli/Anfang August

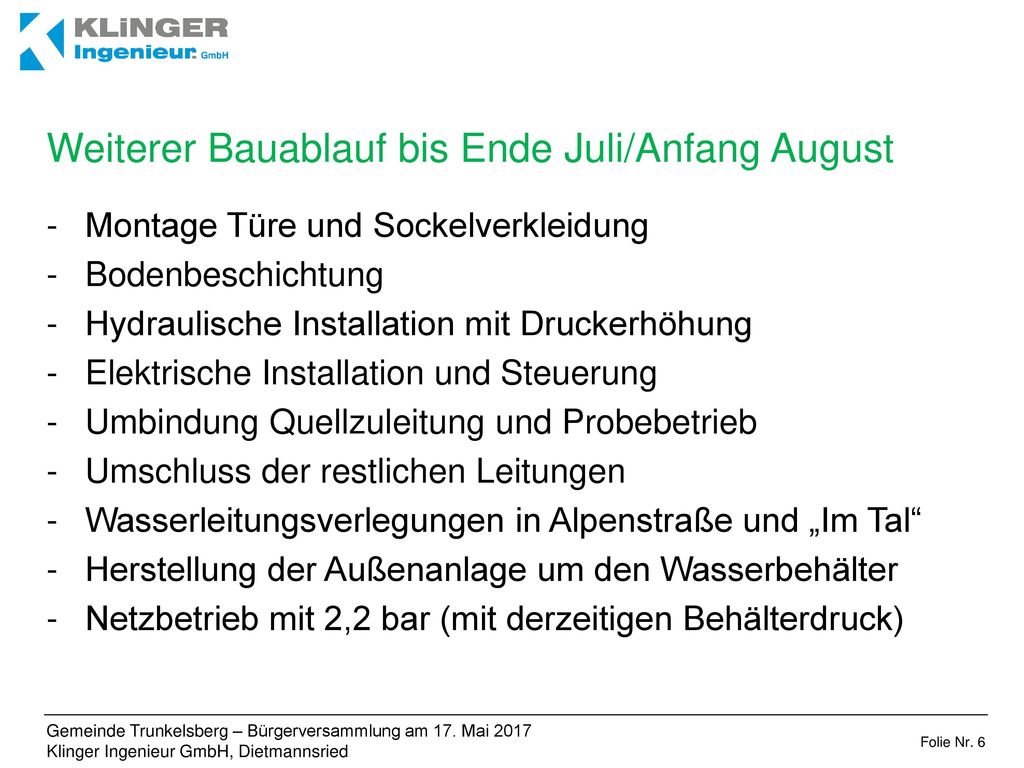

Montage Türe und Sockelverkleidung Bodenbeschichtung Hydraulische Installation mit Druckerhöhung Elektrische Installation und Steuerung Umbindung Quellzuleitung und Probebetrieb Umschluss der restlichen Leitungen Wasserleitungsverlegungen in Alpenstraße und „Im Tal“ Herstellung der Außenanlage um den Wasserbehälter Netzbetrieb mit 2,2 bar (mit derzeitigen Behälterdruck)

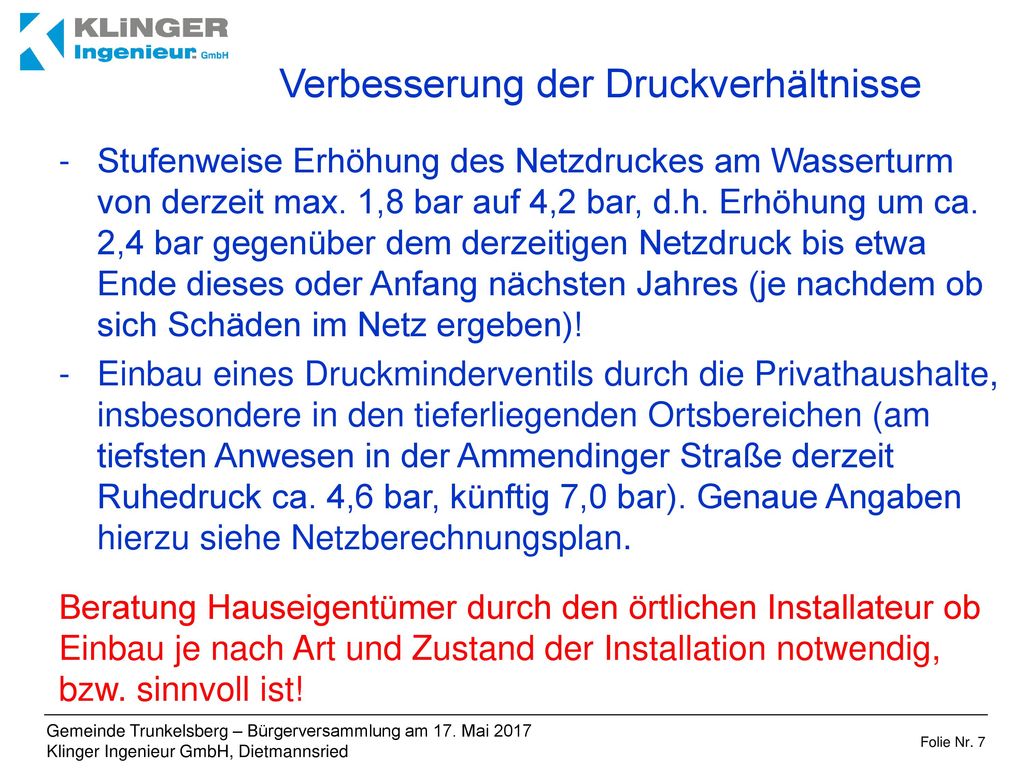

7 Verbesserung der Druckverhältnisse
Stufenweise Erhöhung des Netzdruckes am Wasserturm von derzeit max. 1,8 bar auf 4,2 bar, d.h. Erhöhung um ca. 2,4 bar gegenüber dem derzeitigen Netzdruck bis etwa Ende dieses oder Anfang nächsten Jahres (je nachdem ob sich Schäden im Netz ergeben)! Einbau eines Druckminderventils durch die Privathaushalte, insbesondere in den tieferliegenden Ortsbereichen (am tiefsten Anwesen in der Ammendinger Straße derzeit Ruhedruck ca. 4,6 bar, künftig 7,0 bar). Genaue Angaben hierzu siehe Netzberechnungsplan. Beratung Hauseigentümer durch den örtlichen Installateur ob Einbau je nach Art und Zustand der Installation notwendig, bzw. sinnvoll ist!

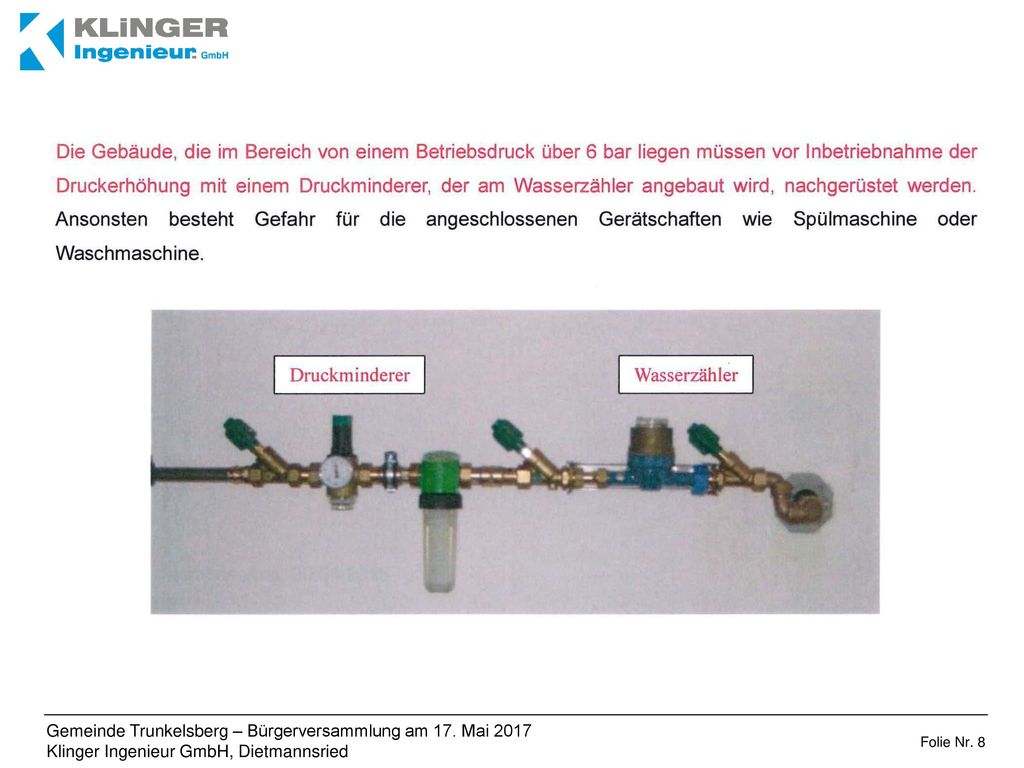

8

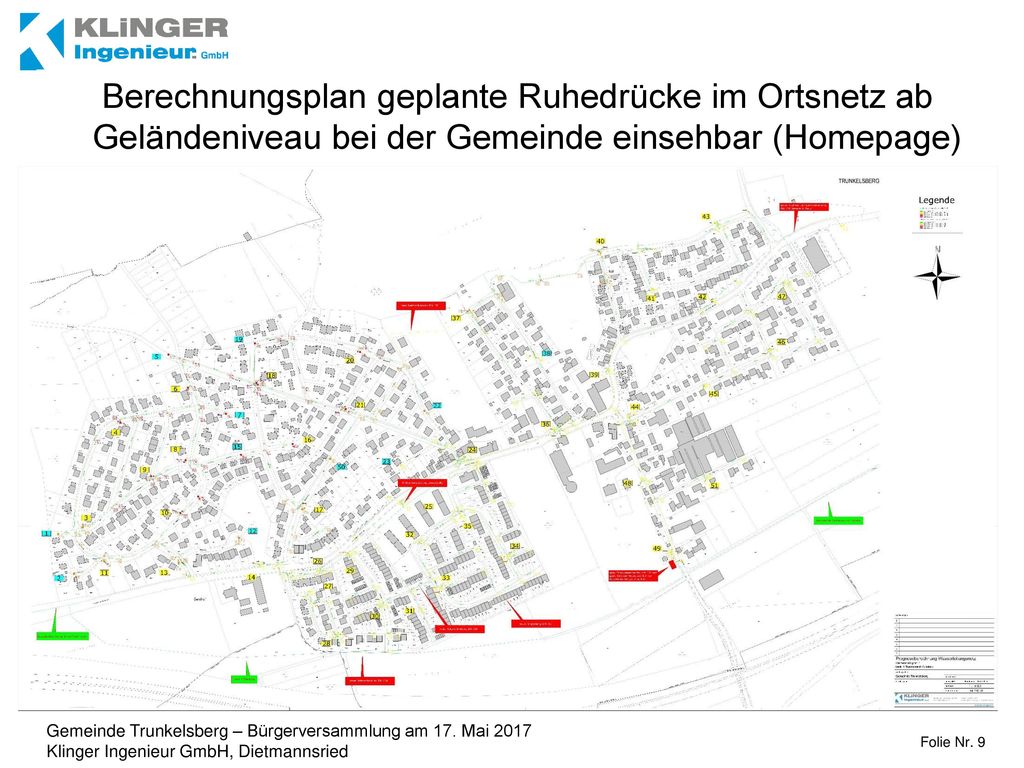

9 Berechnungsplan geplante Ruhedrücke im Ortsnetz ab Geländeniveau bei der Gemeinde einsehbar (Homepage)

10 Vielen Dank für Ihre Aufmerksamkeit
