NEUBAU FOS-BOS ERDING BAUABLAUF
2

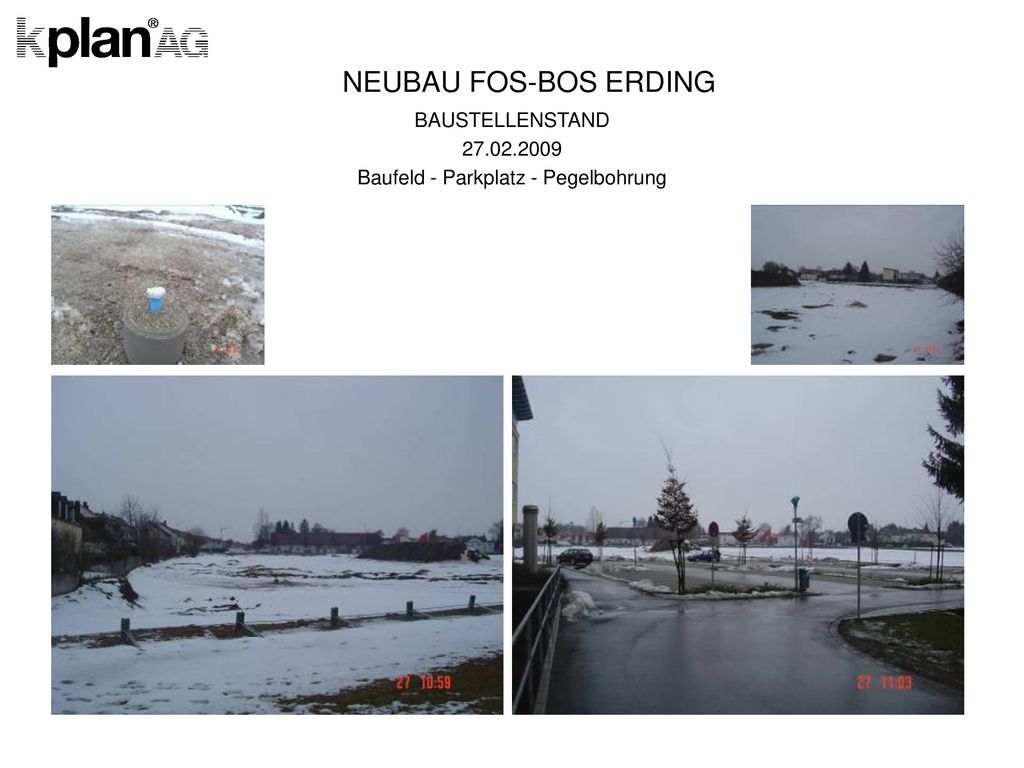

BAUSTELLENSTAND 27.02.2009 Baufeld - Parkplatz - Pegelbohrung
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND Baufeld - Parkplatz - Pegelbohrung
3

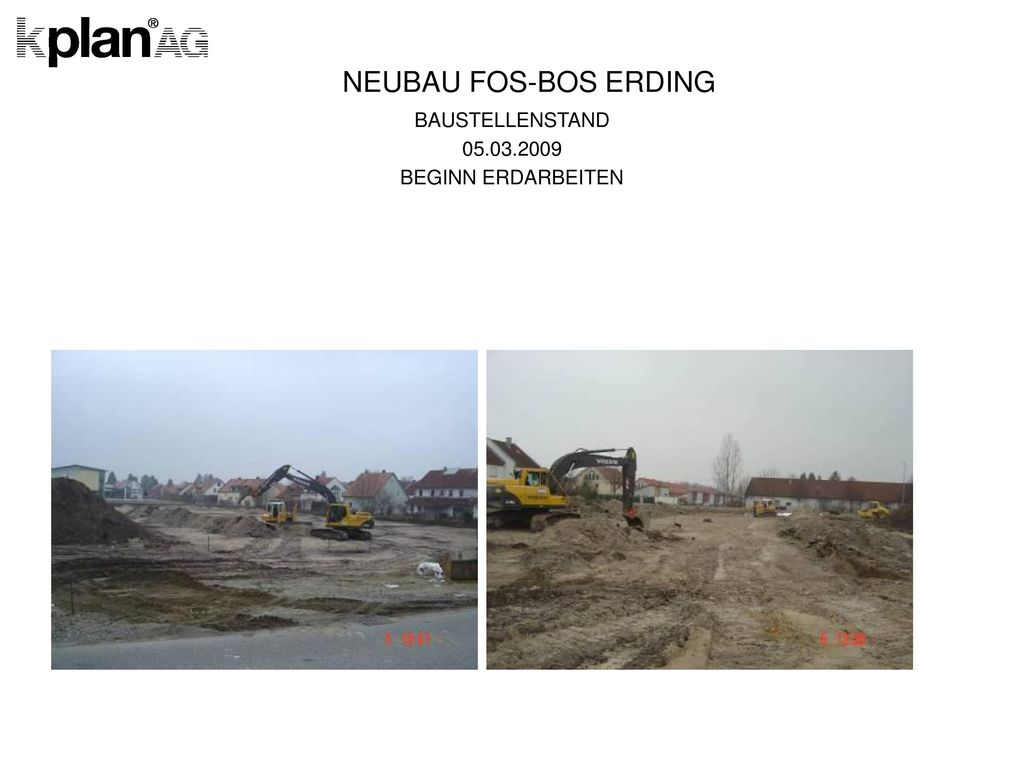

BAUSTELLENSTAND 05.03.2009 BEGINN ERDARBEITEN
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BEGINN ERDARBEITEN
4
BAUSTELLENSTAND 09.03.2009 FILTERVLIES, BODENAUSTAUSCH
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND FILTERVLIES, BODENAUSTAUSCH
5
BAUSTELLENSTAND 10.03.2009 PROVISORISCHE PARKPLÄTZE
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND PROVISORISCHE PARKPLÄTZE
6
BAUSTELLENSTAND 13.03.2009 BAUSTRASSEN- VERBINDUNGSWEG –BAUZAUN
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BAUSTRASSEN- VERBINDUNGSWEG –BAUZAUN
7
BAUSTELLENSTAND 16.03.2009 VERBINDUNGSWEG -BAUZAUN
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND VERBINDUNGSWEG -BAUZAUN
8

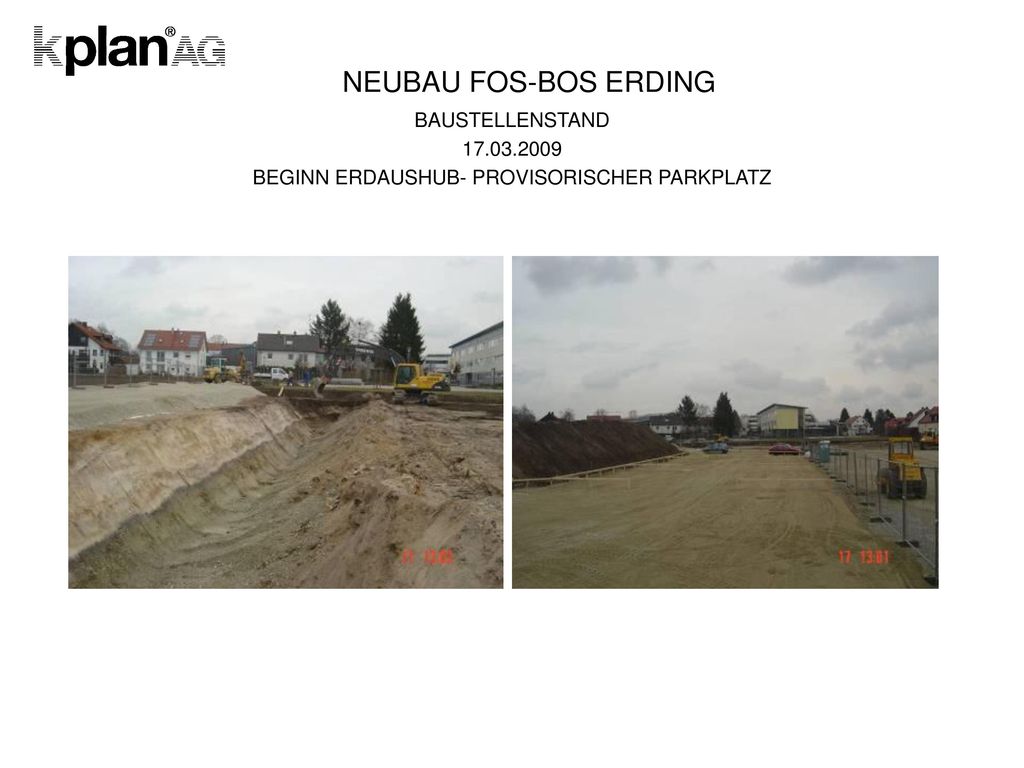

BAUSTELLENSTAND 17.03.2009 BEGINN ERDAUSHUB- PROVISORISCHER PARKPLATZ
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BEGINN ERDAUSHUB- PROVISORISCHER PARKPLATZ
9

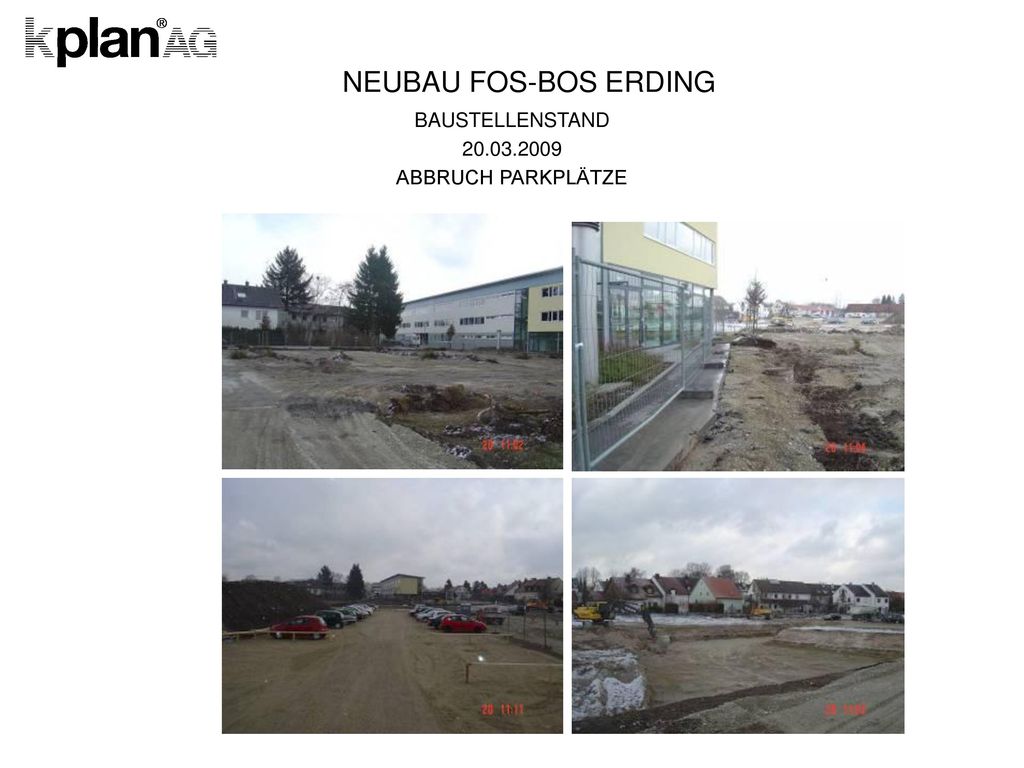

BAUSTELLENSTAND 20.03.2009 ABBRUCH PARKPLÄTZE
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND ABBRUCH PARKPLÄTZE
10

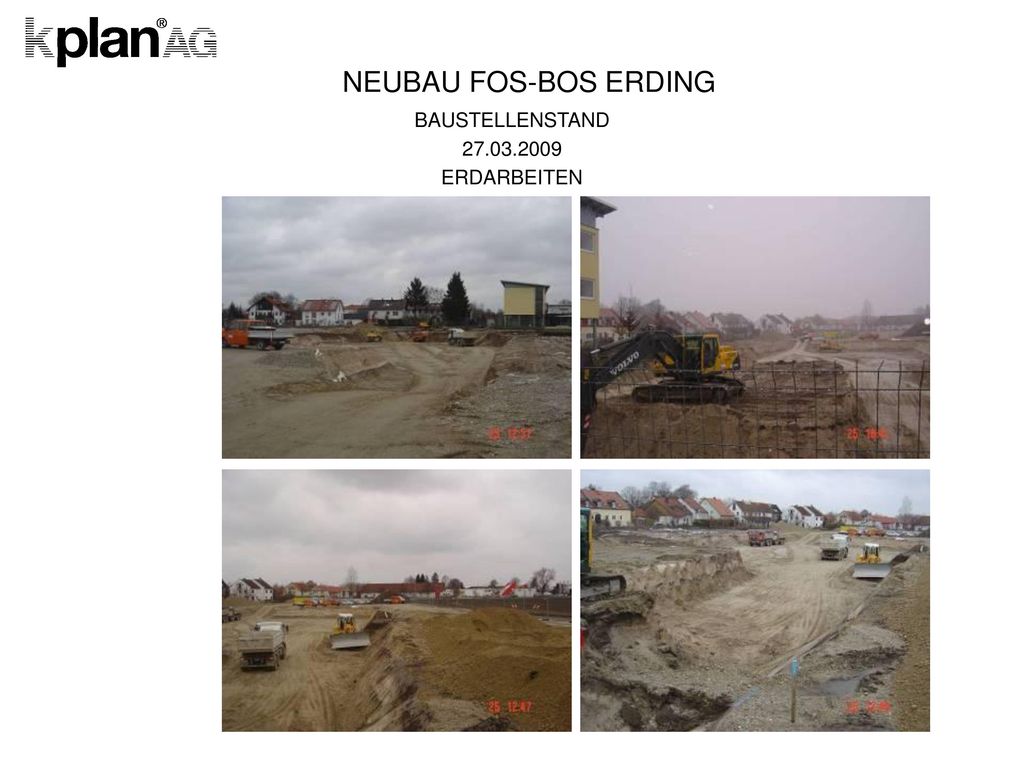

BAUSTELLENSTAND 27.03.2009 ERDARBEITEN
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND ERDARBEITEN
11

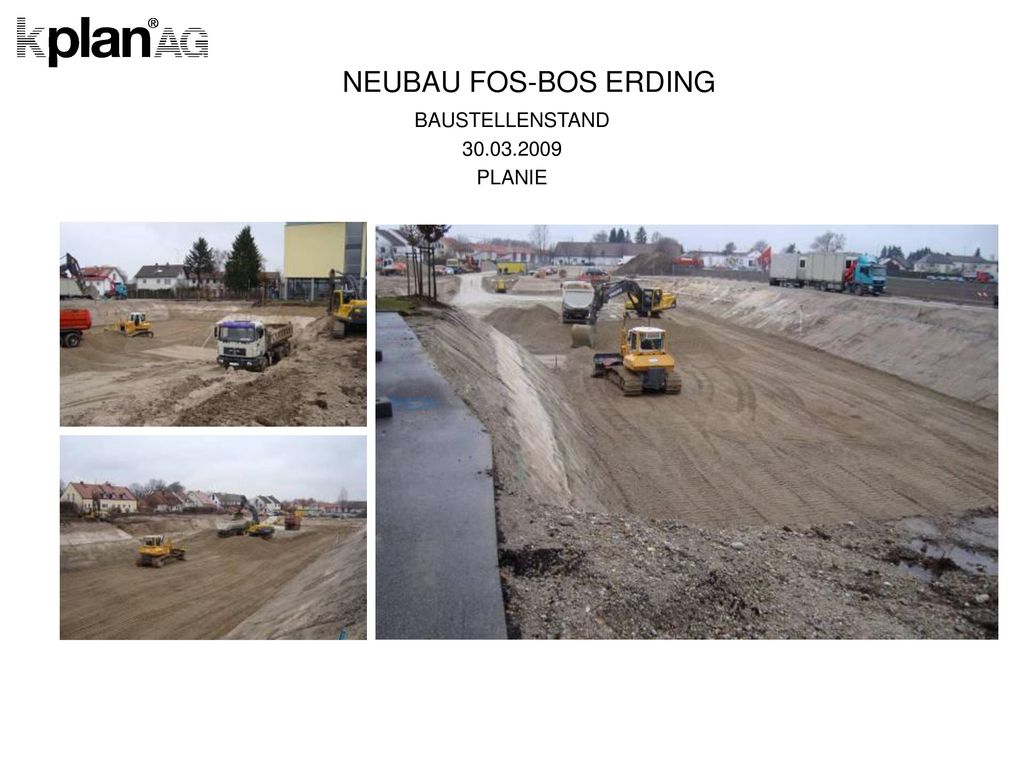

BAUSTELLENSTAND 30.03.2009 PLANIE
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND PLANIE
12

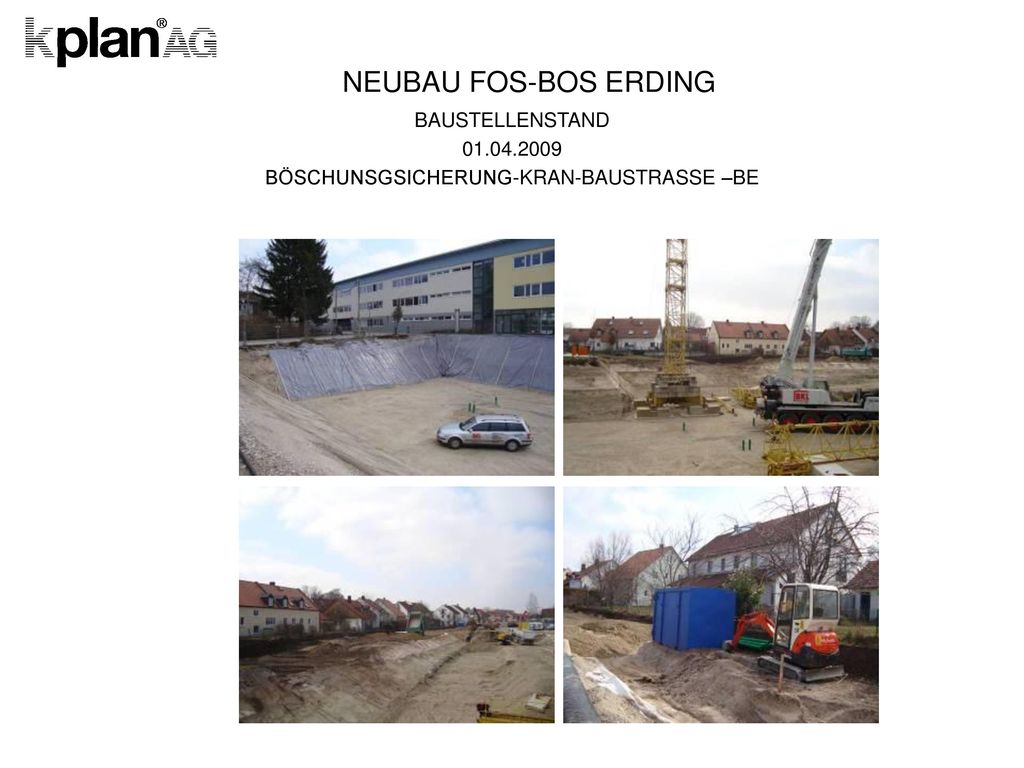

BAUSTELLENSTAND 01.04.2009 BÖSCHUNSGSICHERUNG-KRAN-BAUSTRASSE –BE
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BÖSCHUNSGSICHERUNG-KRAN-BAUSTRASSE –BE
13
BAUSTELLENSTAND 03.04.2009 SAUBERKEITSSCHICHT- PERIMETERDÄMMUNG
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND SAUBERKEITSSCHICHT- PERIMETERDÄMMUNG
14

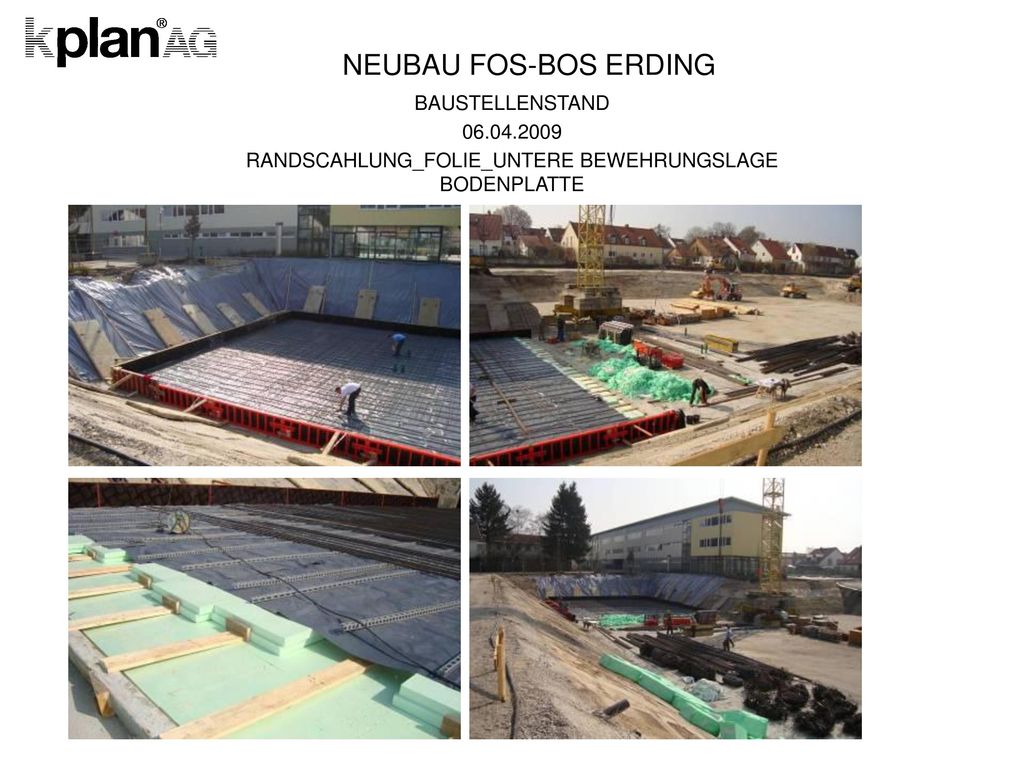

RANDSCAHLUNG_FOLIE_UNTERE BEWEHRUNGSLAGE BODENPLATTE
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND RANDSCAHLUNG_FOLIE_UNTERE BEWEHRUNGSLAGE BODENPLATTE
15
BAUSTELLENSTAND 08.04.2009 BEWEHRUNGSABNAHME - ERDUNG- GRUNDLEITUNGEN
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BEWEHRUNGSABNAHME - ERDUNG- GRUNDLEITUNGEN
16
BODENPLATTE BETONIERT-SAUBERKEITSSCHICHT- SPUNDWANDRAMMUNG
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND BODENPLATTE BETONIERT-SAUBERKEITSSCHICHT- SPUNDWANDRAMMUNG
17
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 20.04.2009 KRAN 2- SPUNDWANDTROG
AUFZUGSUNTERFAHRT BAUTAFELGERÜST
18

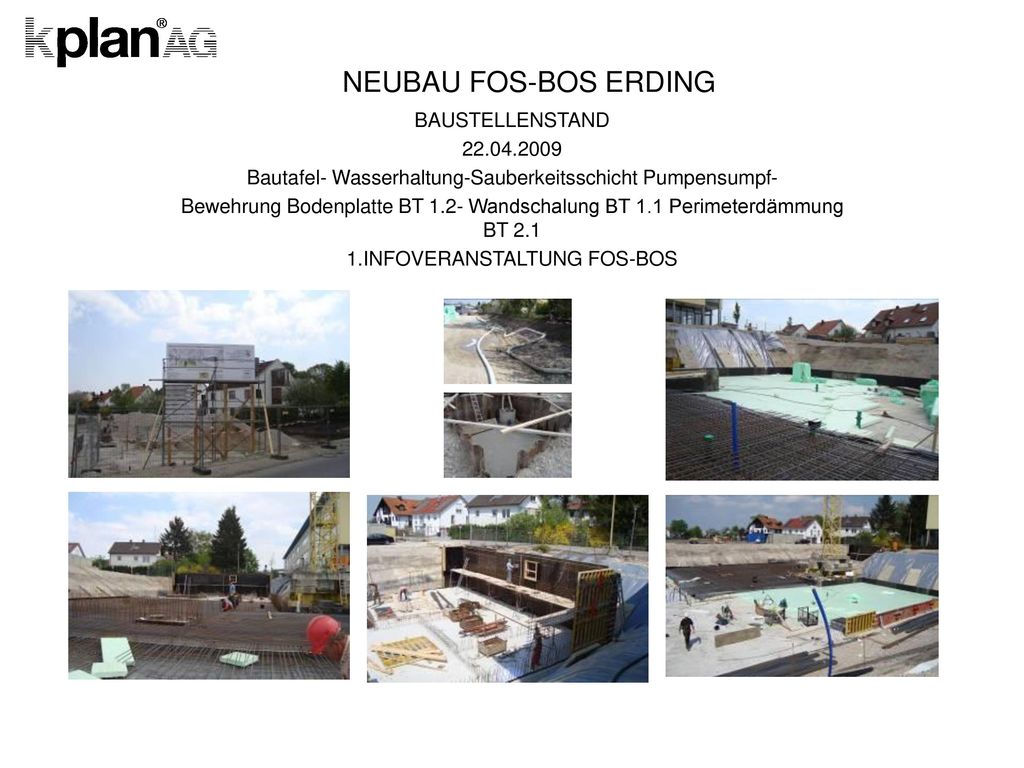

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 22.04.2009
Bautafel- Wasserhaltung-Sauberkeitsschicht Pumpensumpf- Bewehrung Bodenplatte BT 1.2- Wandschalung BT 1.1 Perimeterdämmung BT 2.1 1.INFOVERANSTALTUNG FOS-BOS
19

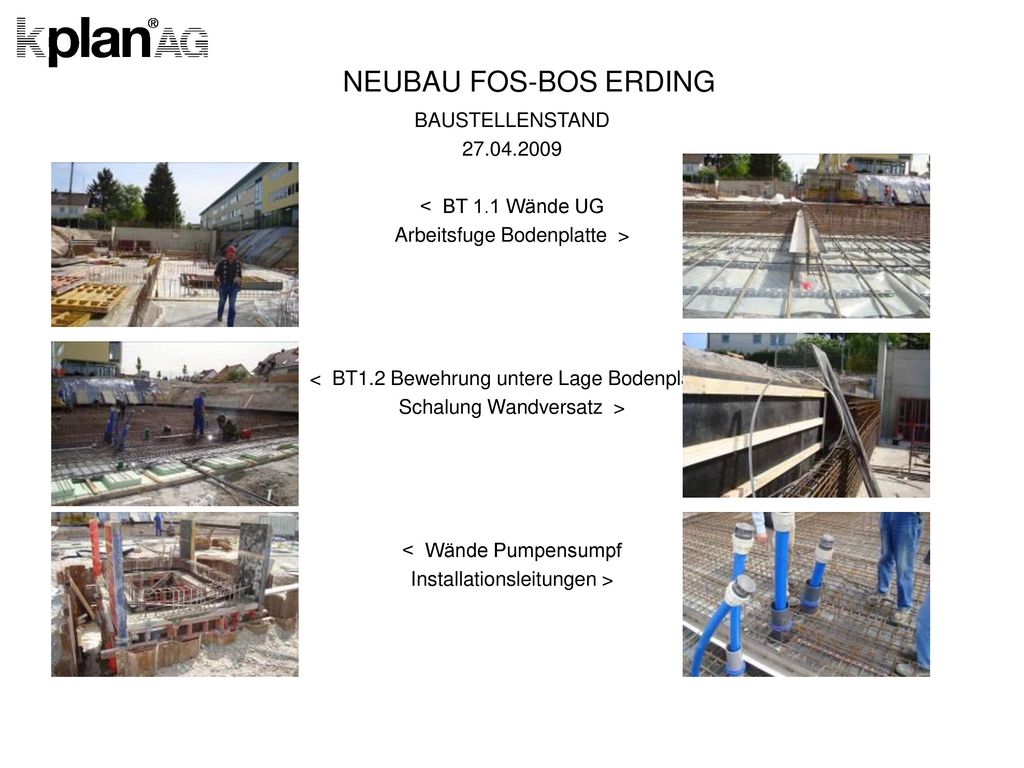

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 27.04.2009 < BT 1.1 Wände UG
Arbeitsfuge Bodenplatte > < BT1.2 Bewehrung untere Lage Bodenplatte Schalung Wandversatz > < Wände Pumpensumpf Installationsleitungen >
20
BAUSTELLENSTAND a 04.05.2009 BAUSTELLENSTAND
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND a BAUSTELLENSTAND BT 1.1 Innenwände UG BT 1.3 Perimeterdämmung BT2.1 Bodenplatte betoniert
21

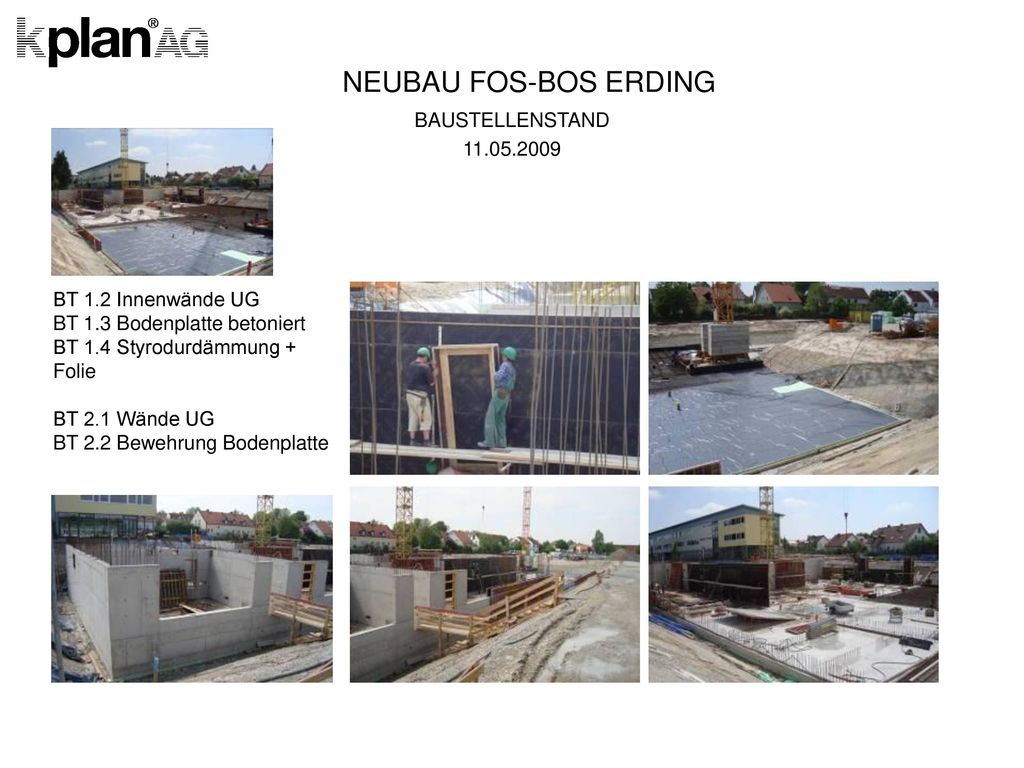

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 11.05.2009 BT 1.2 Innenwände UG
BT 1.3 Bodenplatte betoniert BT 1.4 Styrodurdämmung + Folie BT 2.1 Wände UG BT 2.2 Bewehrung Bodenplatte
22
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 13.05.2009
BT Innenwände UG BT1.4 Bewehrung Bodenplatte BT 2.1 Innenwände UG BT 1.4 Perimeterdämmung
23

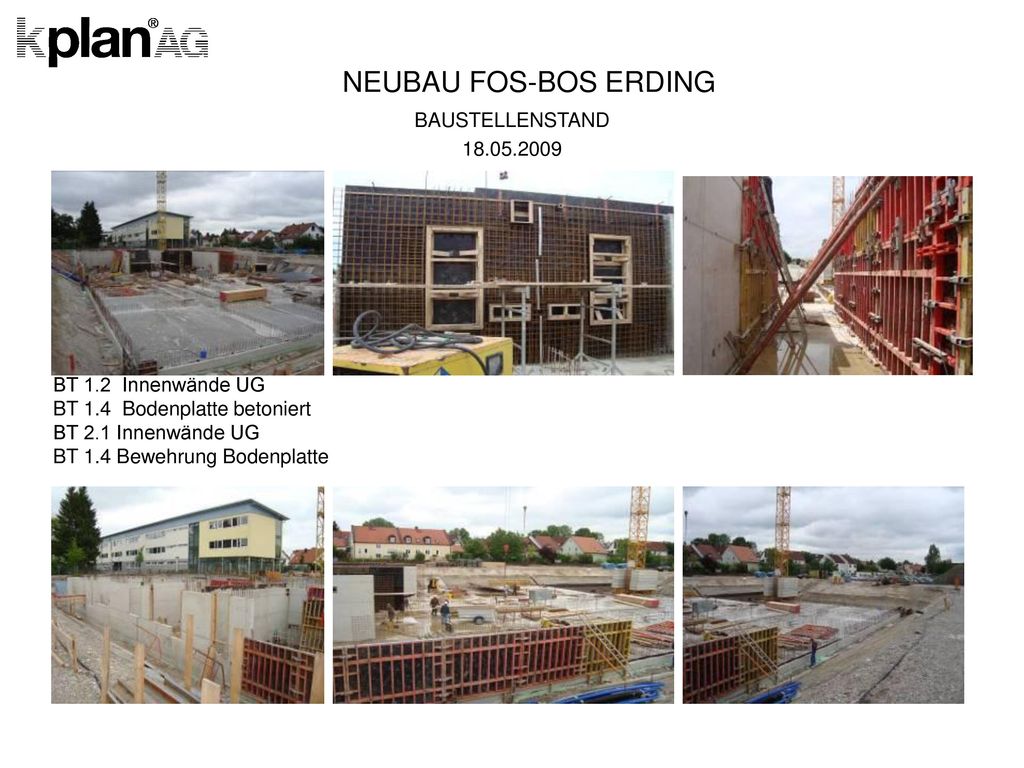

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 18.05.2009 BT 1.2 Innenwände UG
BT 1.4 Bodenplatte betoniert BT 2.1 Innenwände UG BT 1.4 Bewehrung Bodenplatte
24
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 25.05.2009 BT 1.1 Filigrandecken
BT 1.2 Wände
25
BAUSTELLENSTAND 29.05.2009 GRUNDSTEINLEGUNG
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND GRUNDSTEINLEGUNG
26

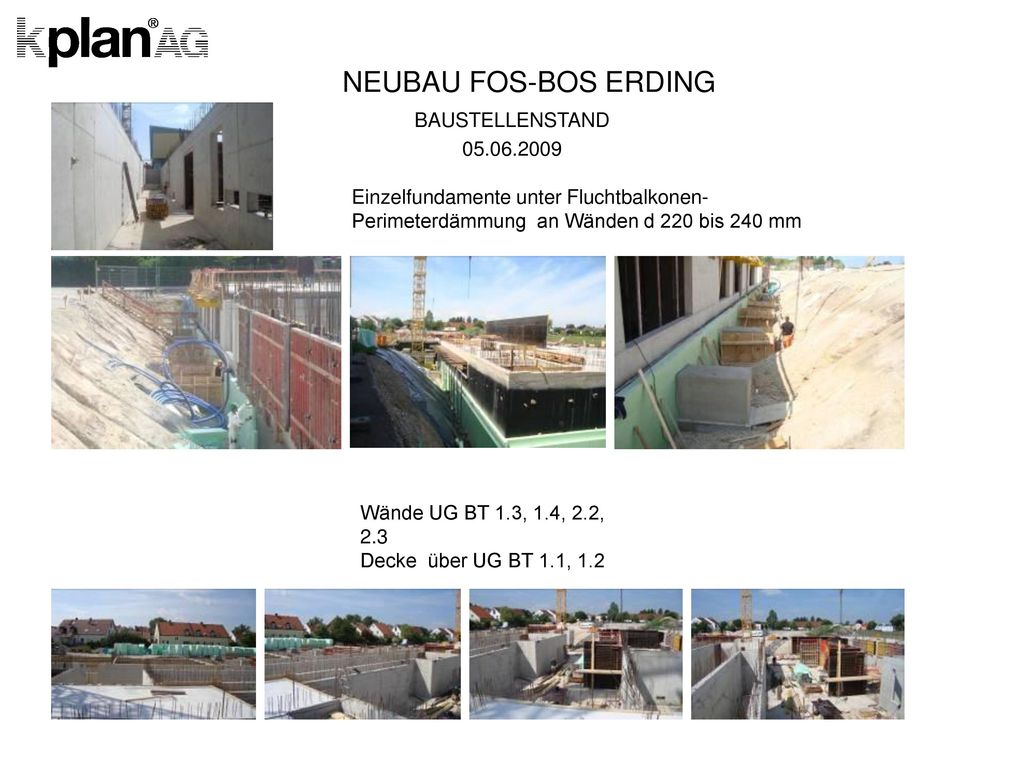

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 05.06.2009
Einzelfundamente unter Fluchtbalkonen- Perimeterdämmung an Wänden d 220 bis 240 mm Wände UG BT 1.3, 1.4, 2.2, 2.3 Decke über UG BT 1.1, 1.2
27

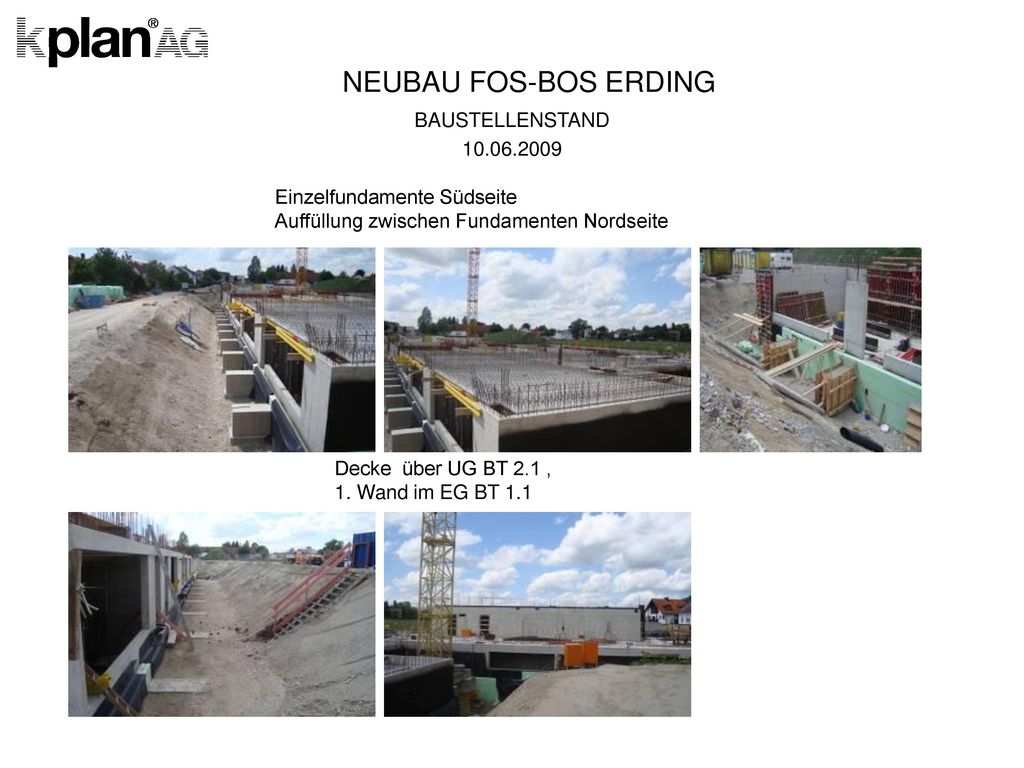

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 10.06.2009
Einzelfundamente Südseite Auffüllung zwischen Fundamenten Nordseite Decke über UG BT 2.1 , Wand im EG BT 1.1
28

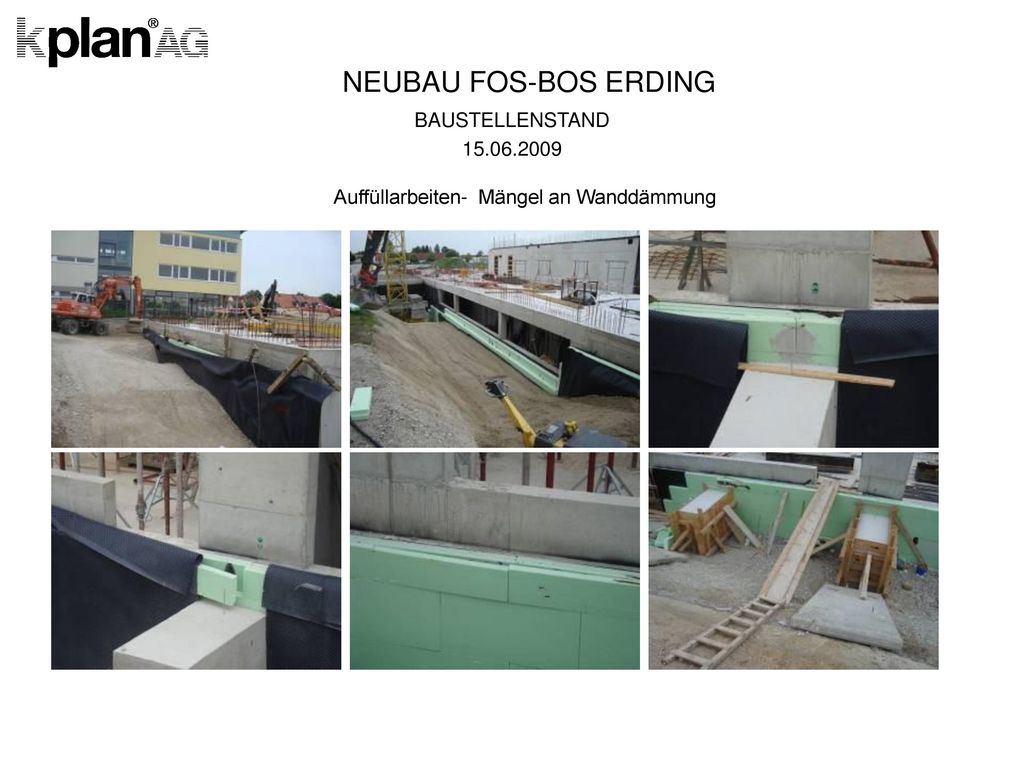

Auffüllarbeiten- Mängel an Wanddämmung
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND Auffüllarbeiten- Mängel an Wanddämmung
29

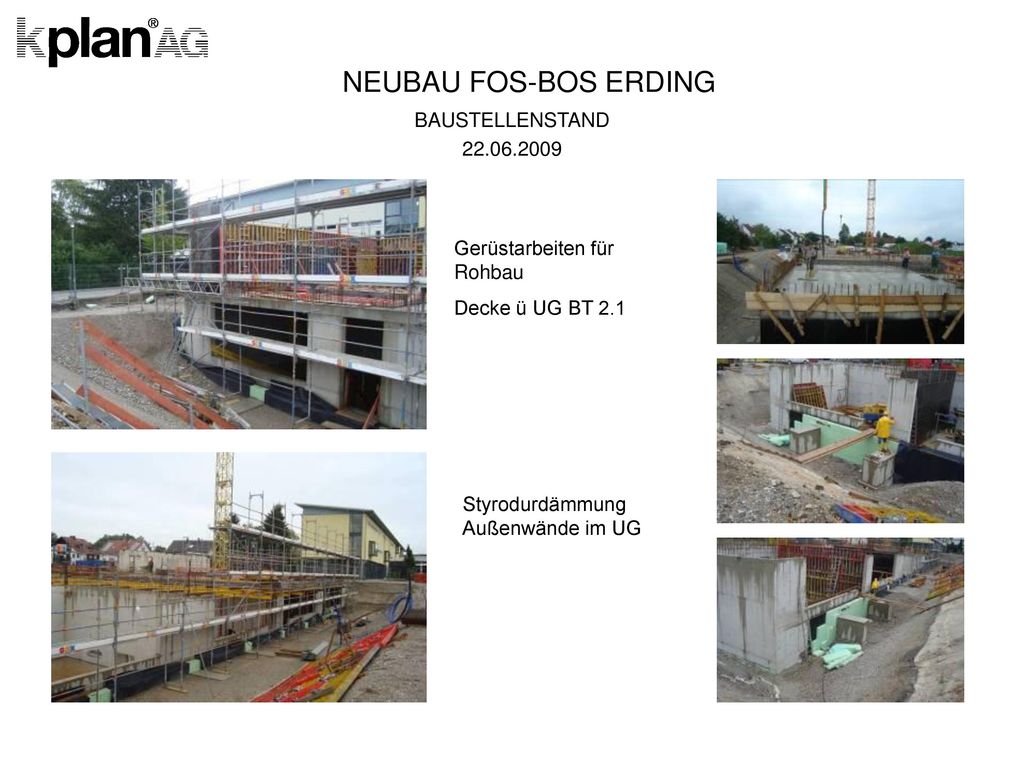

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 22.06.2009
Gerüstarbeiten für Rohbau Decke ü UG BT 2.1 Styrodurdämmung Außenwände im UG
30

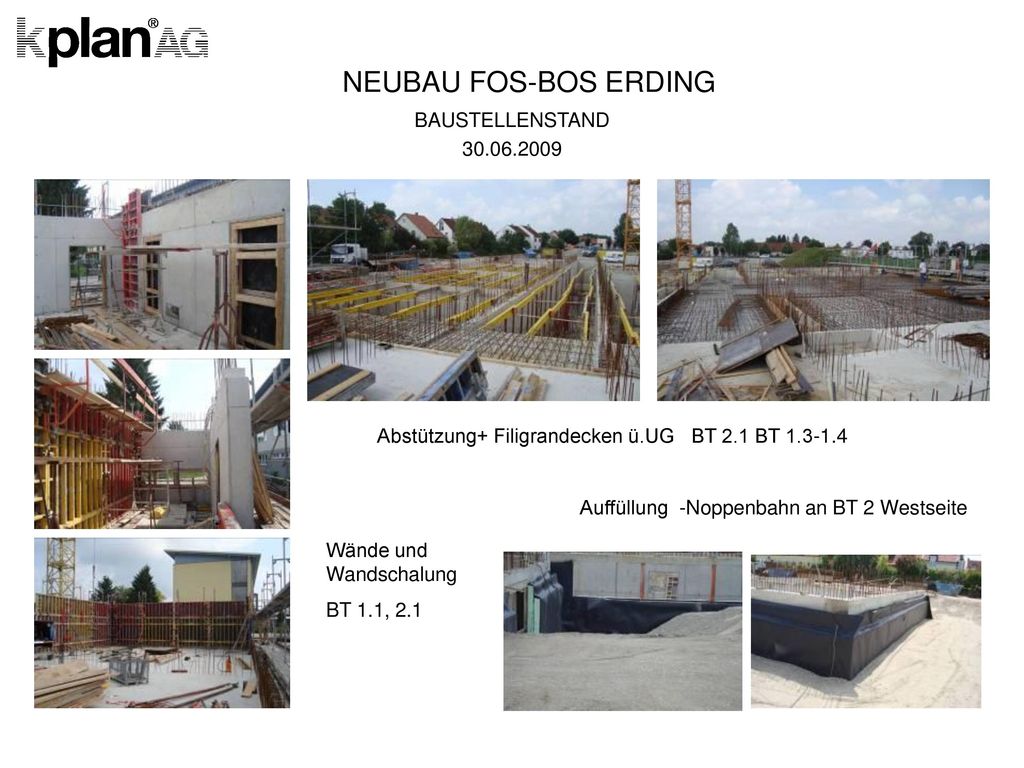

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 30.06.2009
Abstützung+ Filigrandecken ü.UG BT 2.1 BT Auffüllung -Noppenbahn an BT 2 Westseite Wände und Wandschalung BT 1.1, 2.1
31

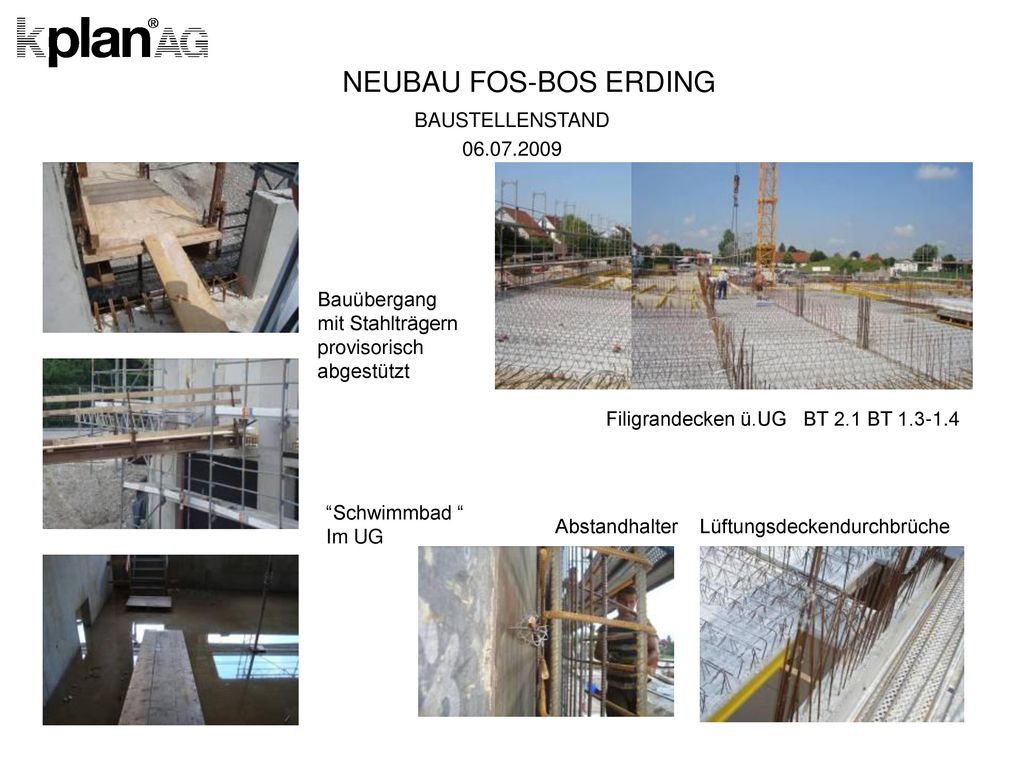

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 06.07.2009 Bauübergang
mit Stahlträgern provisorisch abgestützt Filigrandecken ü.UG BT 2.1 BT Abstandhalter Lüftungsdeckendurchbrüche “Schwimmbad “ Im UG
32
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 09.07.2009 Stützenbewehrung
BT 2.2 Filigrandecke ü. UG
33

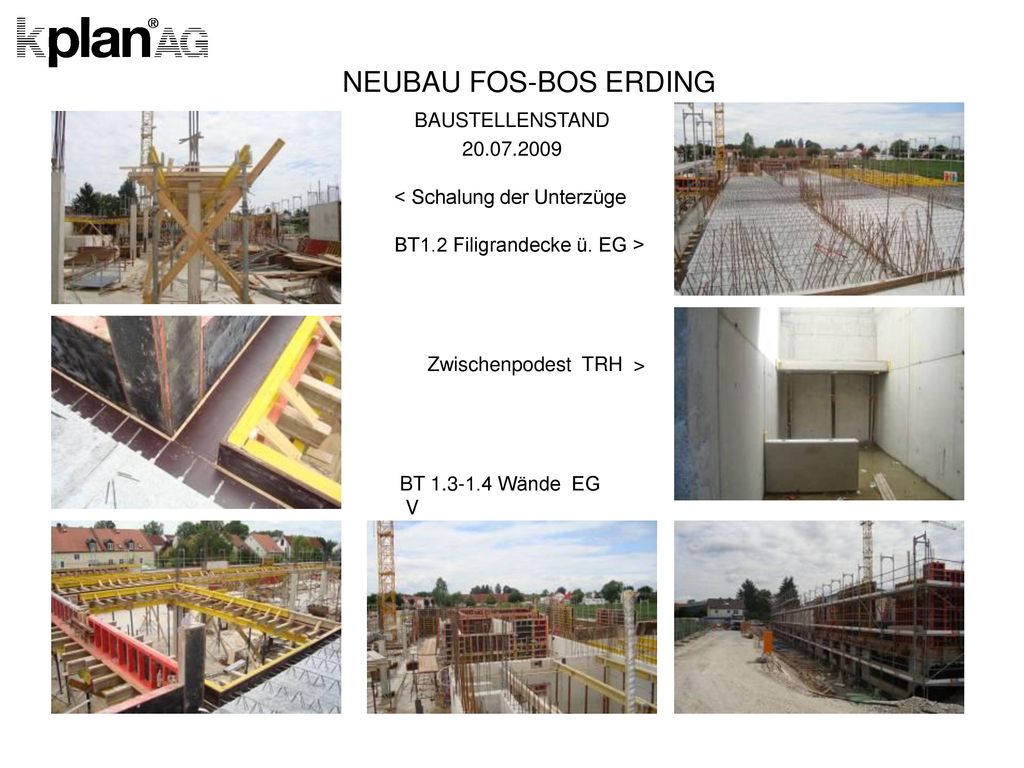

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 20.07.2009
< Schalung der Unterzüge BT1.2 Filigrandecke ü. EG > Zwischenpodest TRH > BT Wände EG V
34
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 27.07.2009
< Treppenwange EG-OG Steg 1.OG Achs > < Treppenwange Steg > Stützenanschluss /Überzug V
35

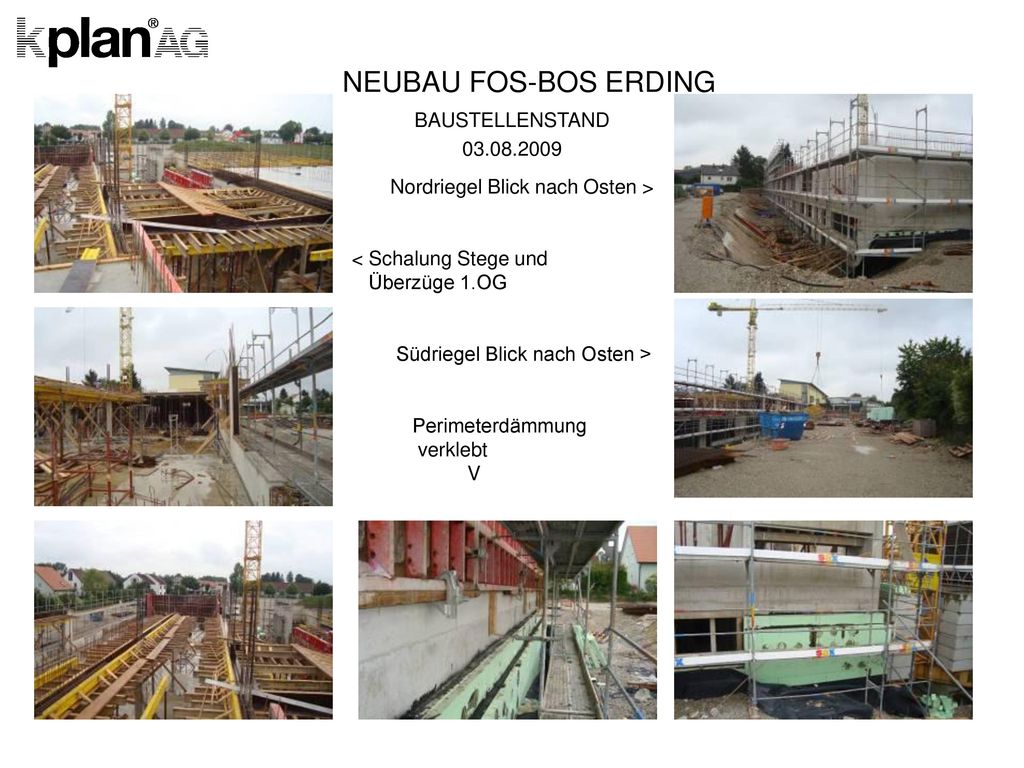

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 03.08.2009
Nordriegel Blick nach Osten > < Schalung Stege und Überzüge 1.OG Südriegel Blick nach Osten > Perimeterdämmung verklebt V
36
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 06.08.2009 Fremdbauschutt >
< Innenansicht Verwaltung Nordriegel EG Schalung Mittelbrücke Atrium > Decke über EG V
37

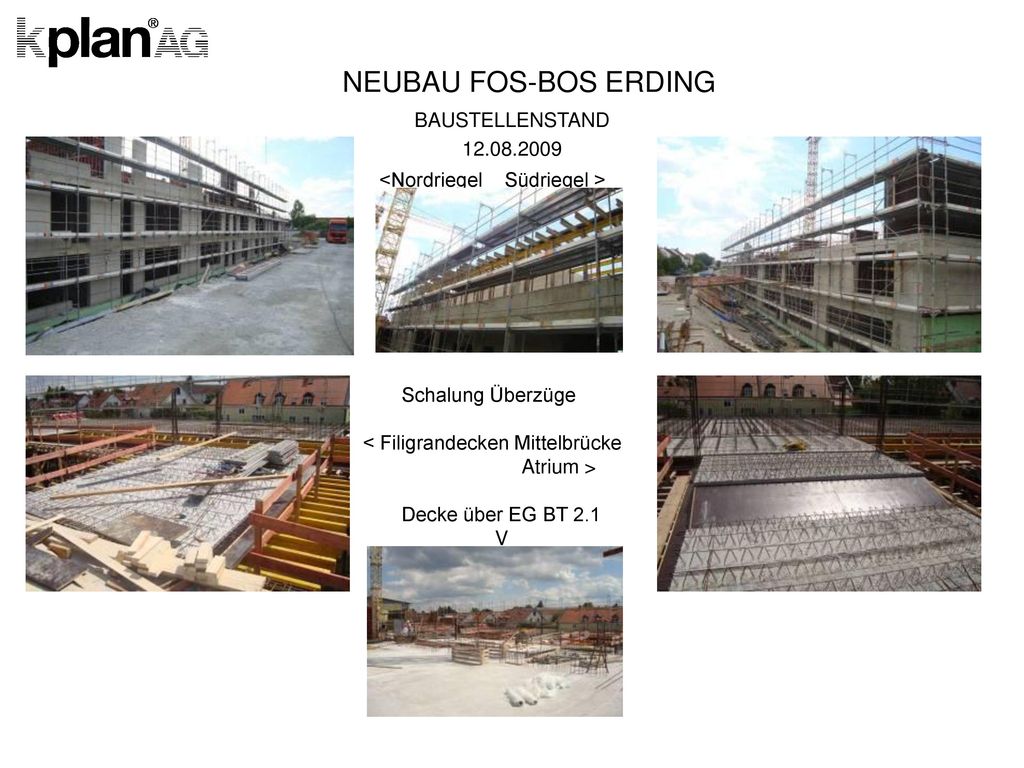

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 12.08.2009
<Nordriegel Südriegel > Schalung Überzüge < Filigrandecken Mittelbrücke Atrium > Decke über EG BT 2.1 V
38

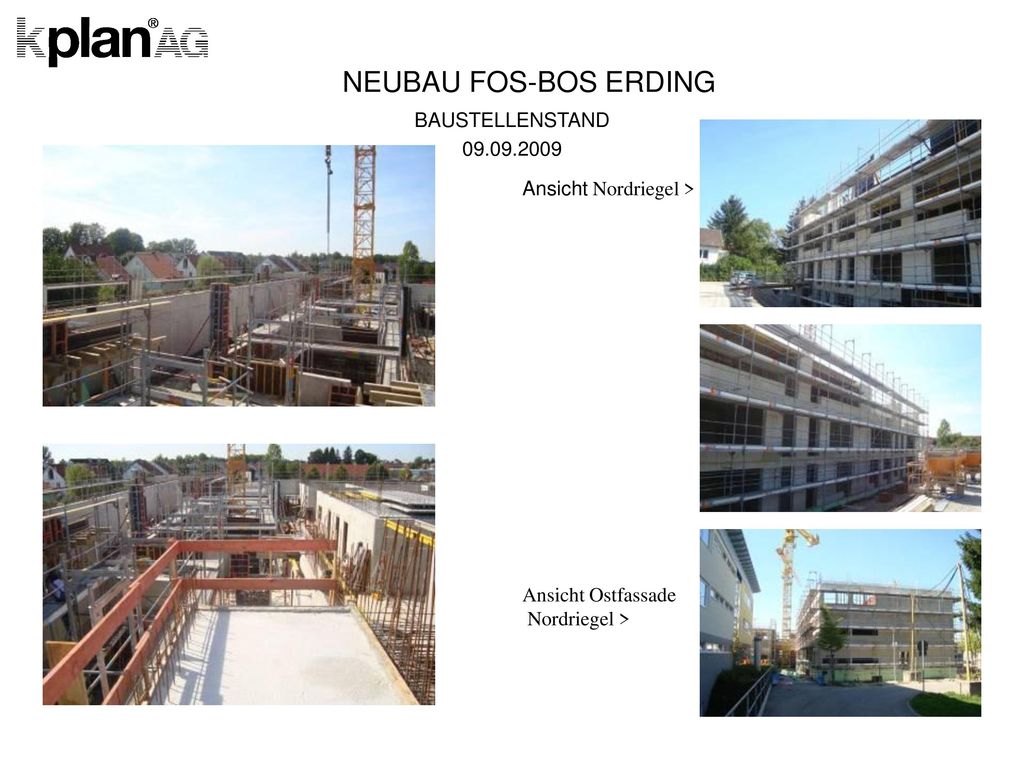

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 09.09.2009
Ansicht Nordriegel > Ansicht Ostfassade Nordriegel >
39

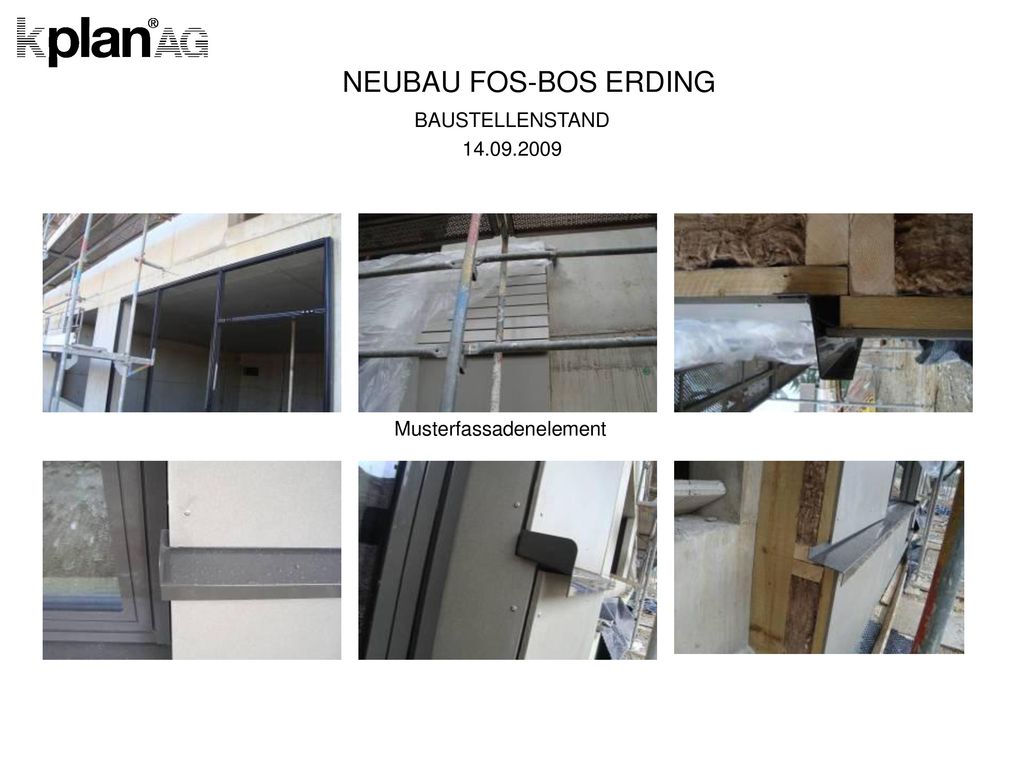

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND Musterfassadenelement
40

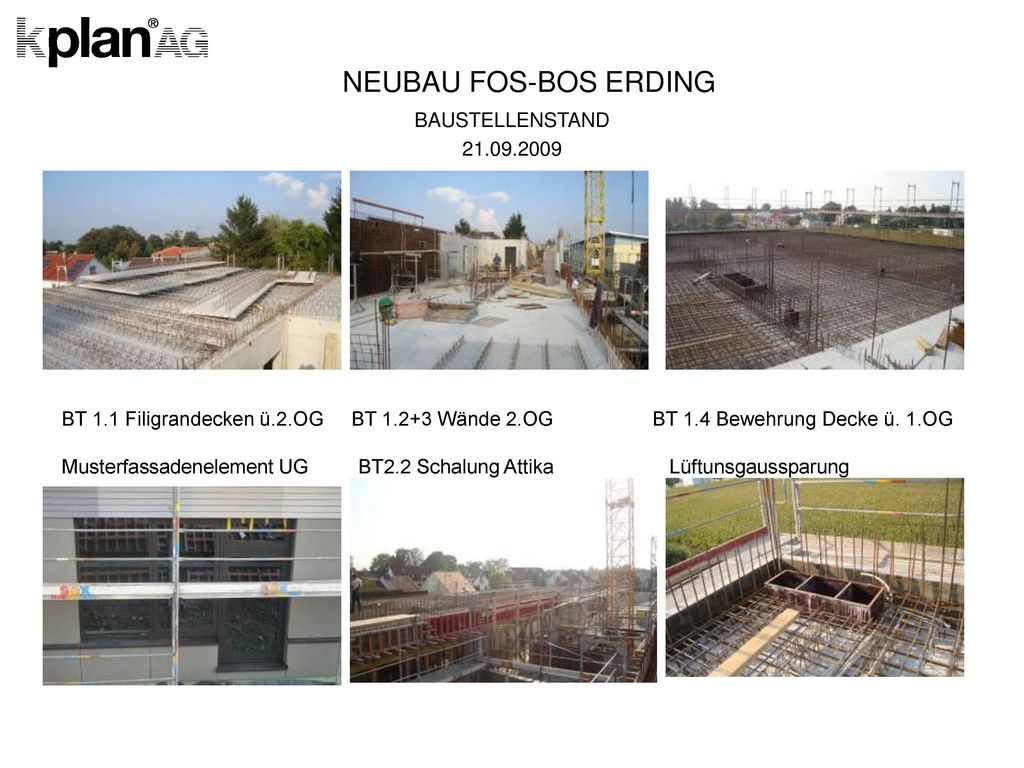

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 21.09.2009
BT 1.1 Filigrandecken ü.2.OG BT Wände 2.OG BT 1.4 Bewehrung Decke ü. 1.OG Musterfassadenelement UG BT2.2 Schalung Attika Lüftunsgaussparung
41

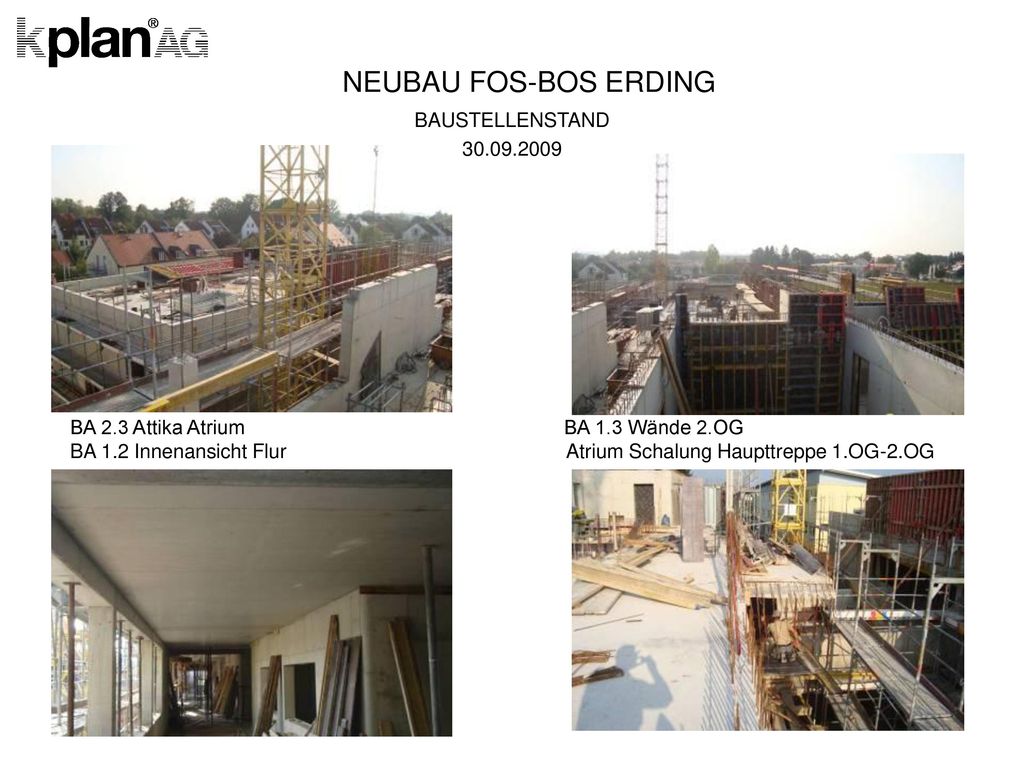

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 30.09.2009
BA 2.3 Attika Atrium BA 1.3 Wände 2.OG BA 1.2 Innenansicht Flur Atrium Schalung Haupttreppe 1.OG-2.OG
42

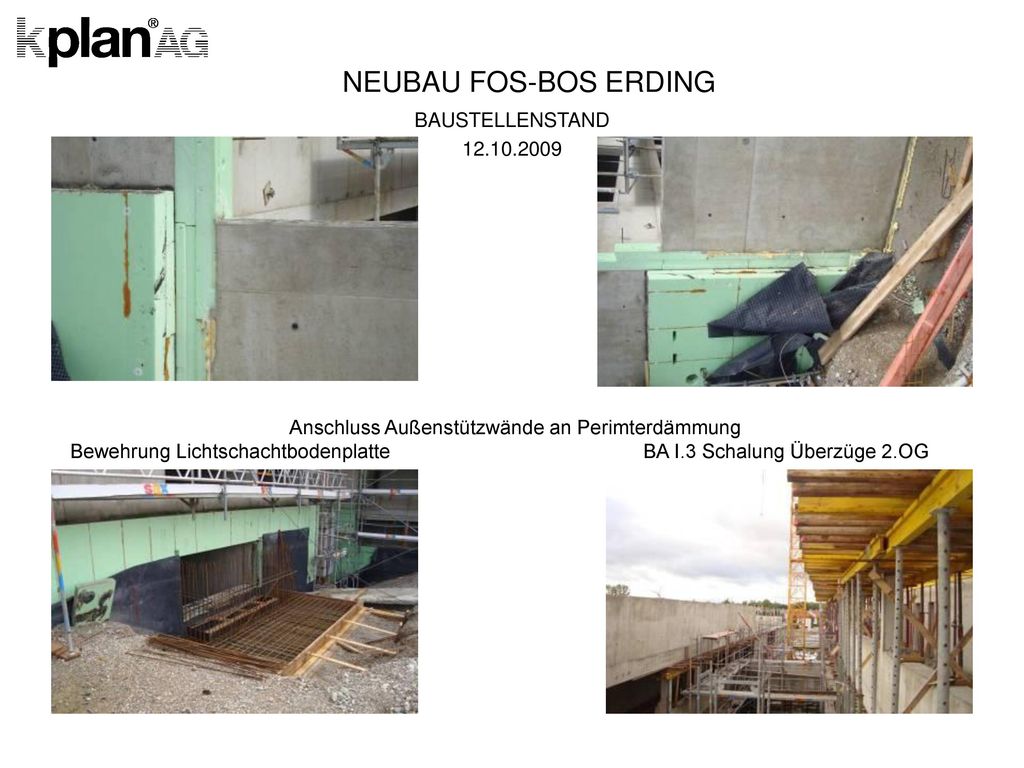

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 12.10.2009
Anschluss Außenstützwände an Perimterdämmung Bewehrung Lichtschachtbodenplatte BA I.3 Schalung Überzüge 2.OG
43

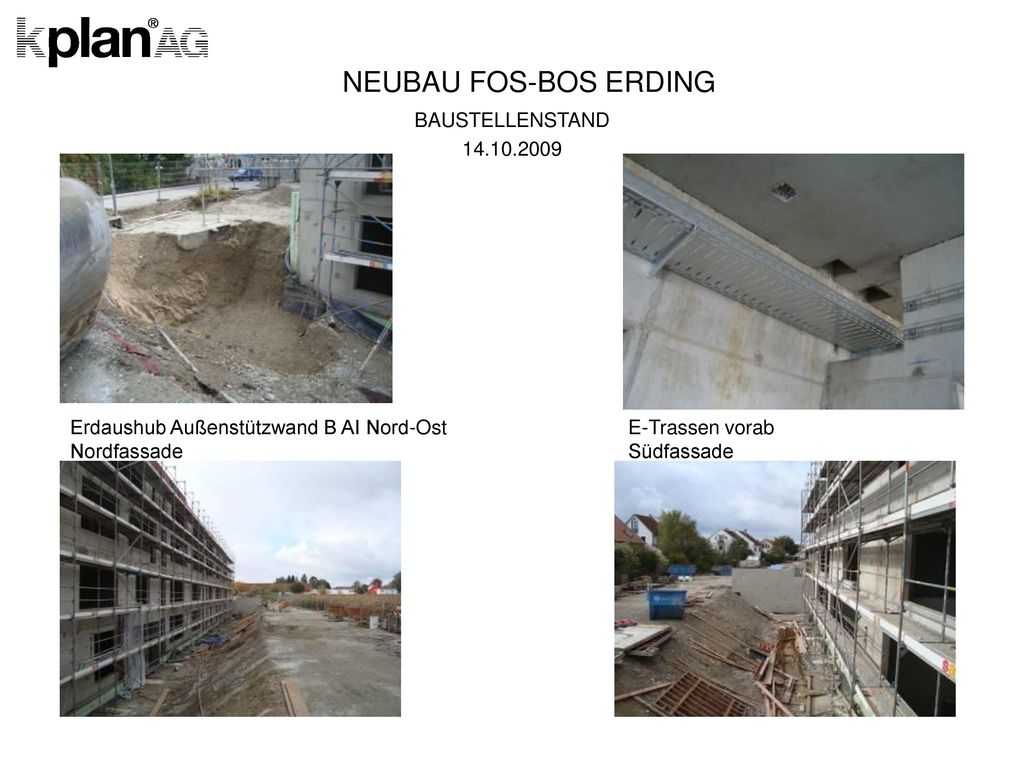

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 14.10.2009
Erdaushub Außenstützwand B AI Nord-Ost E-Trassen vorab Nordfassade Südfassade
44
NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 19.10.2009
Außenstützwand B AI Nord-Ost Anschlussfuge mit Dämmung Fundamente Nordfassade Fluchttreppenhaus Auflager Stahlbrücke Ansicht West
45

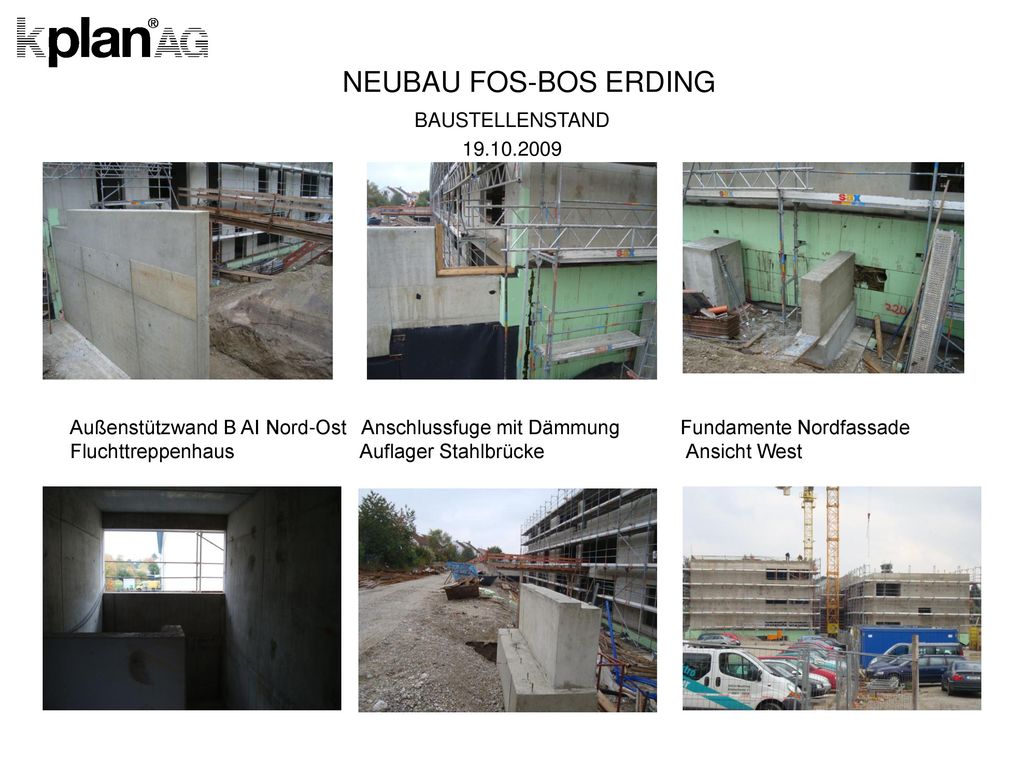

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 19.10.2009
Außenstützwand B AI Nord-Ost Anschlussfuge mit Dämmung Fundamente Nordfassade Fluchttreppenhaus Auflager Stahlbrücke Ansicht West
46

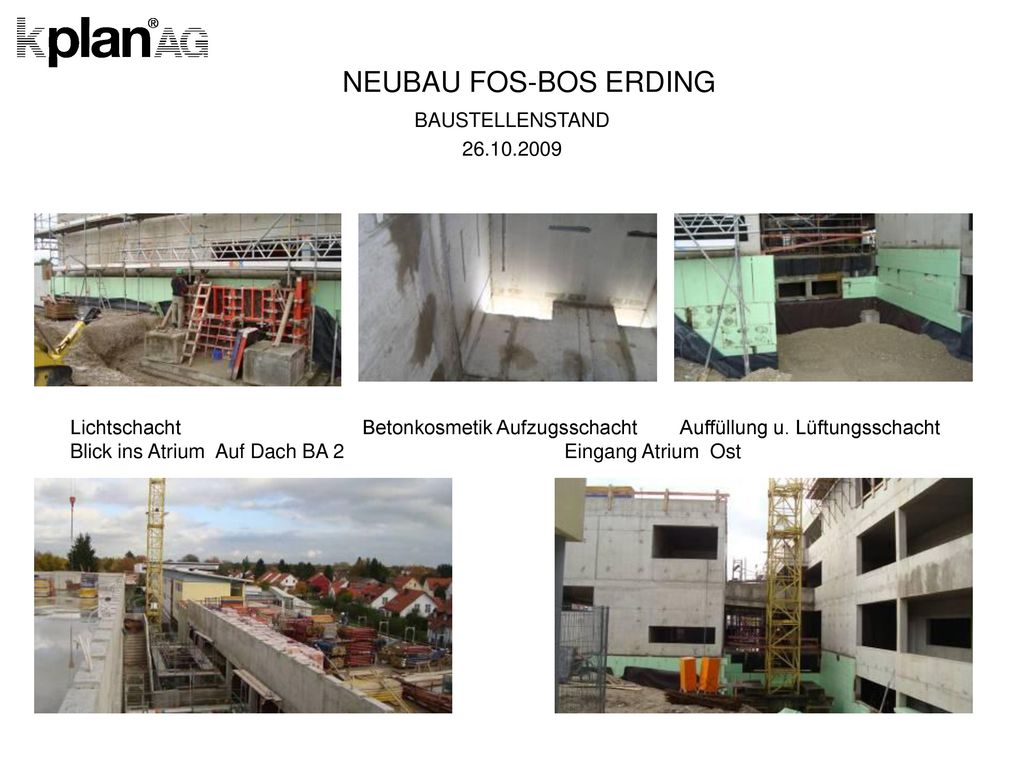

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 26.10.2009
Lichtschacht Betonkosmetik Aufzugsschacht Auffüllung u. Lüftungsschacht Blick ins Atrium Auf Dach BA Eingang Atrium Ost
47

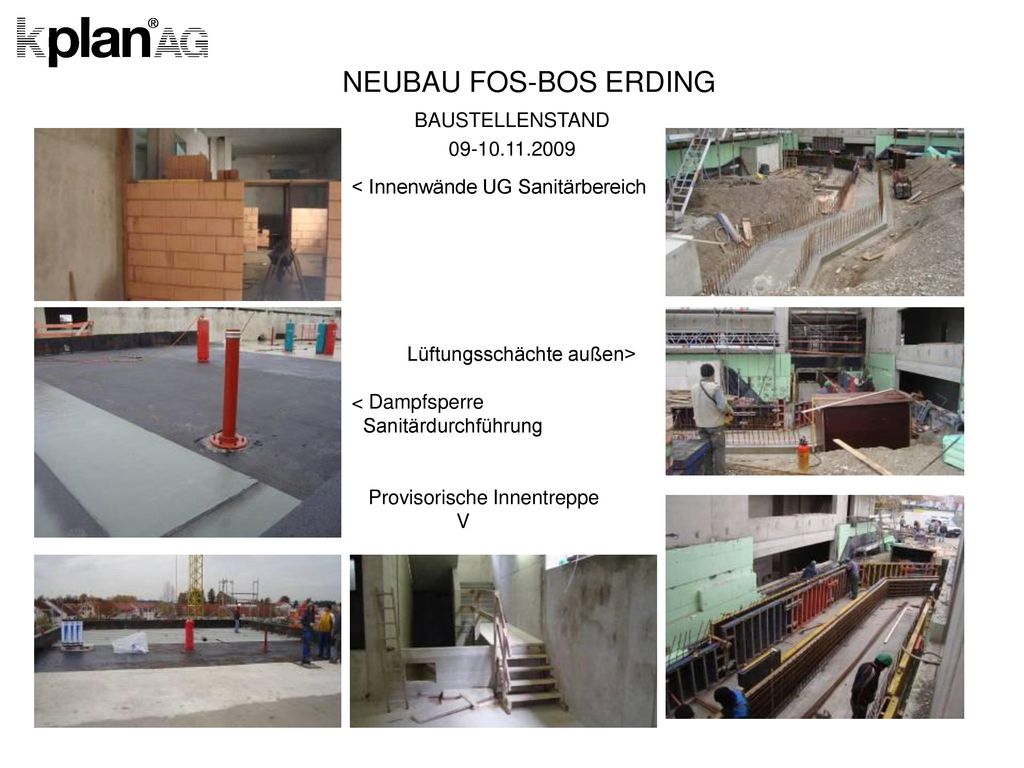

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 09-10.11.2009
< Innenwände UG Sanitärbereich Lüftungsschächte außen> < Dampfsperre Sanitärdurchführung Provisorische Innentreppe V
48

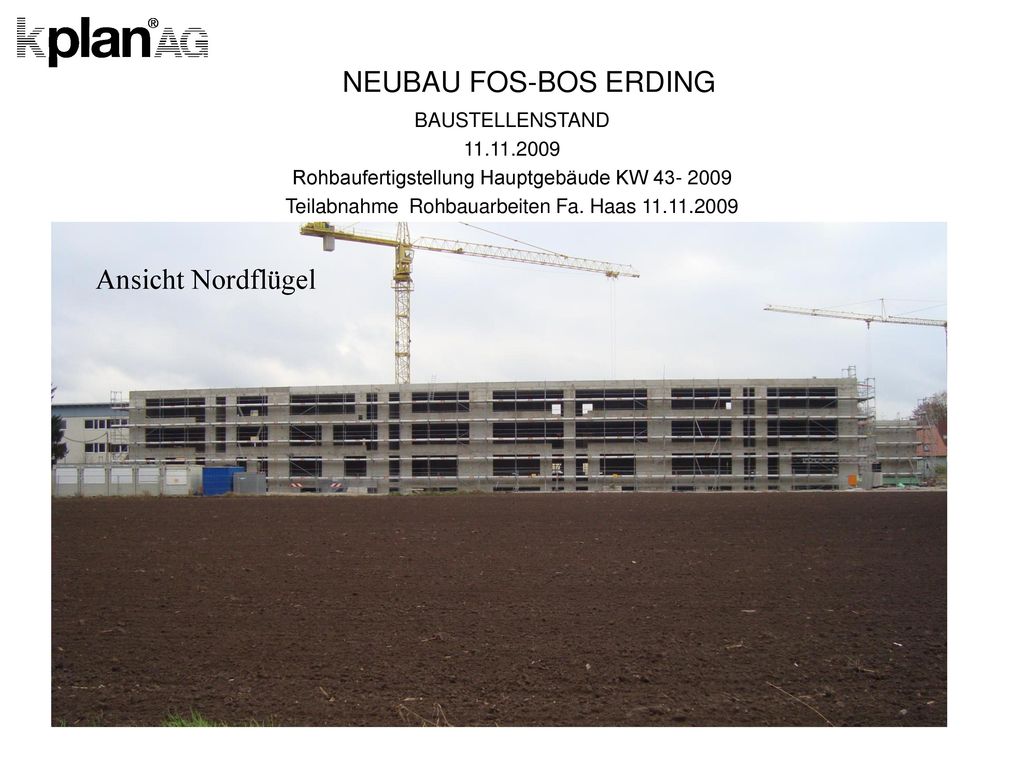

NEUBAU FOS-BOS ERDING Ansicht Nordflügel BAUSTELLENSTAND 11.11.2009
Rohbaufertigstellung Hauptgebäude KW Teilabnahme Rohbauarbeiten Fa. Haas Ansicht Nordflügel
49

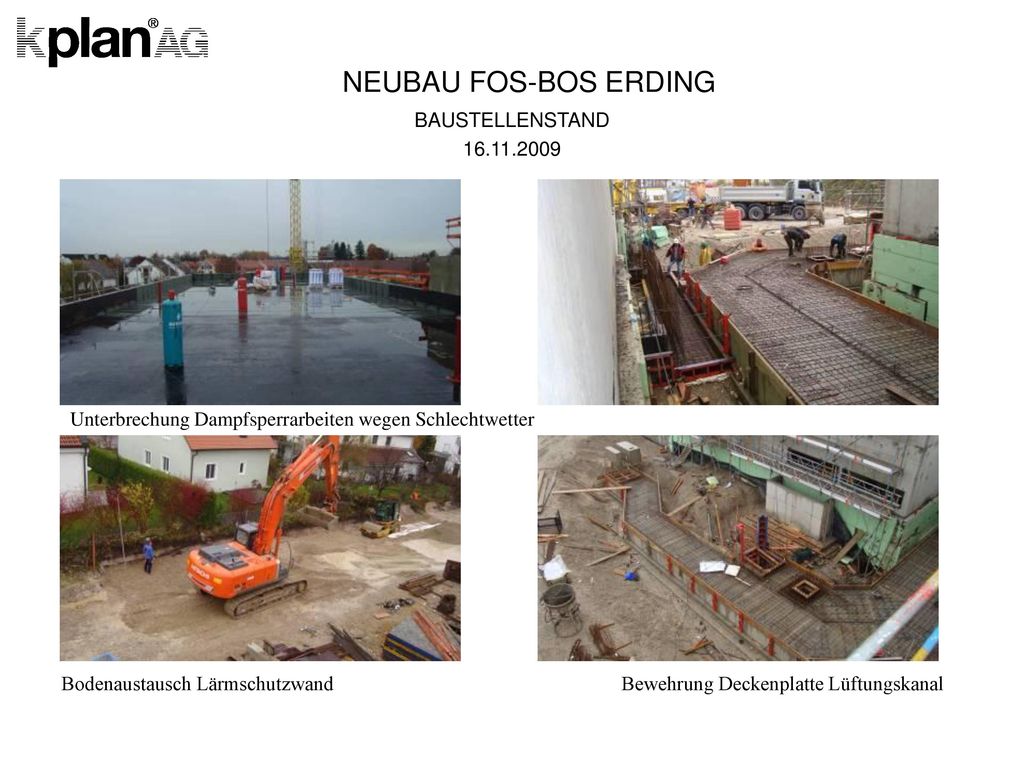

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 16.11.2009
Unterbrechung Dampfsperrarbeiten wegen Schlechtwetter Bodenaustausch Lärmschutzwand Bewehrung Deckenplatte Lüftungskanal
50

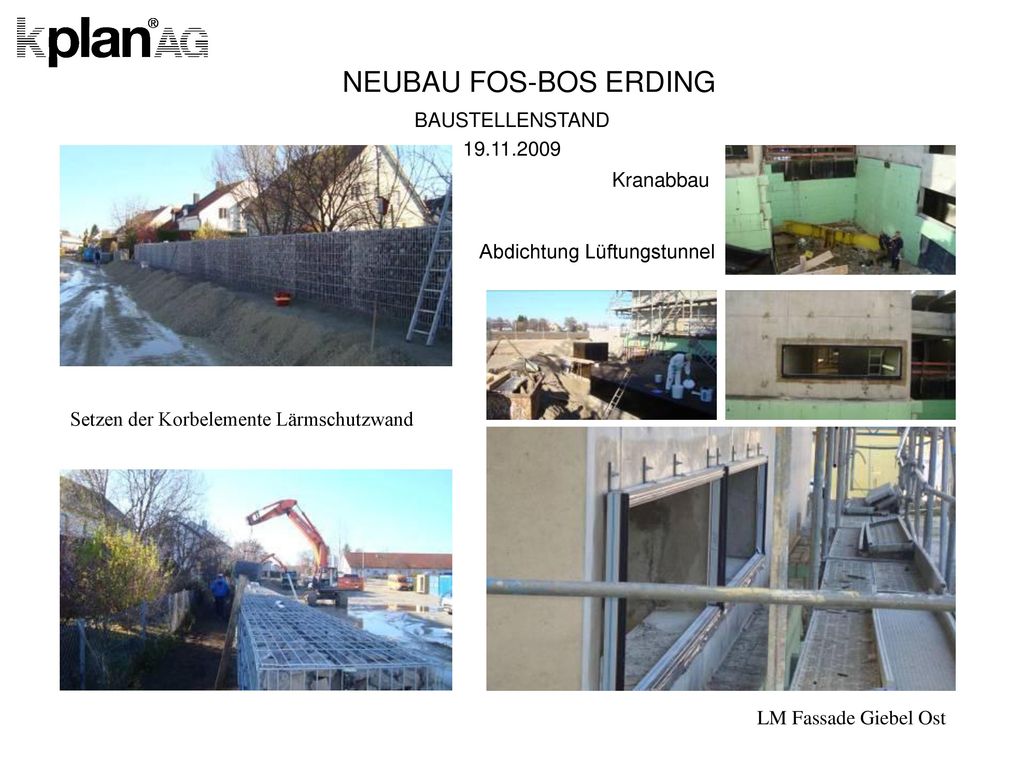

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 19.11.2009 Kranabbau
Abdichtung Lüftungstunnel Setzen der Korbelemente Lärmschutzwand LM Fassade Giebel Ost
51

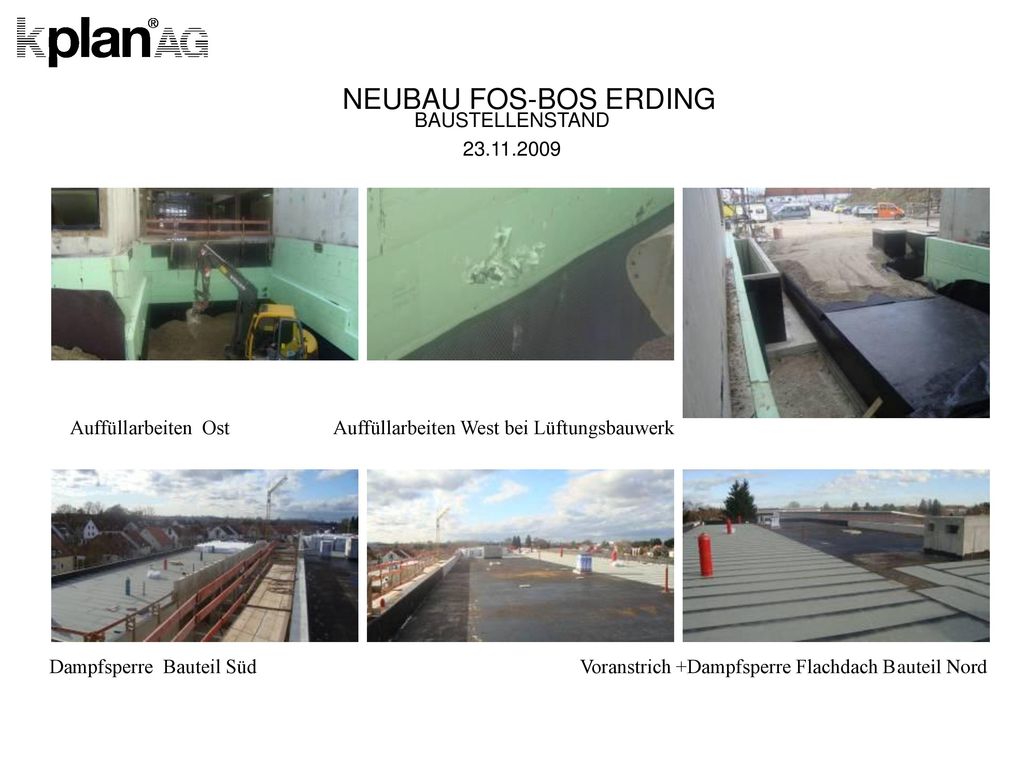

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 23.11.2009
Auffüllarbeiten Ost Auffüllarbeiten West bei Lüftungsbauwerk Dampfsperre Bauteil Süd Voranstrich +Dampfsperre Flachdach Bauteil Nord
52

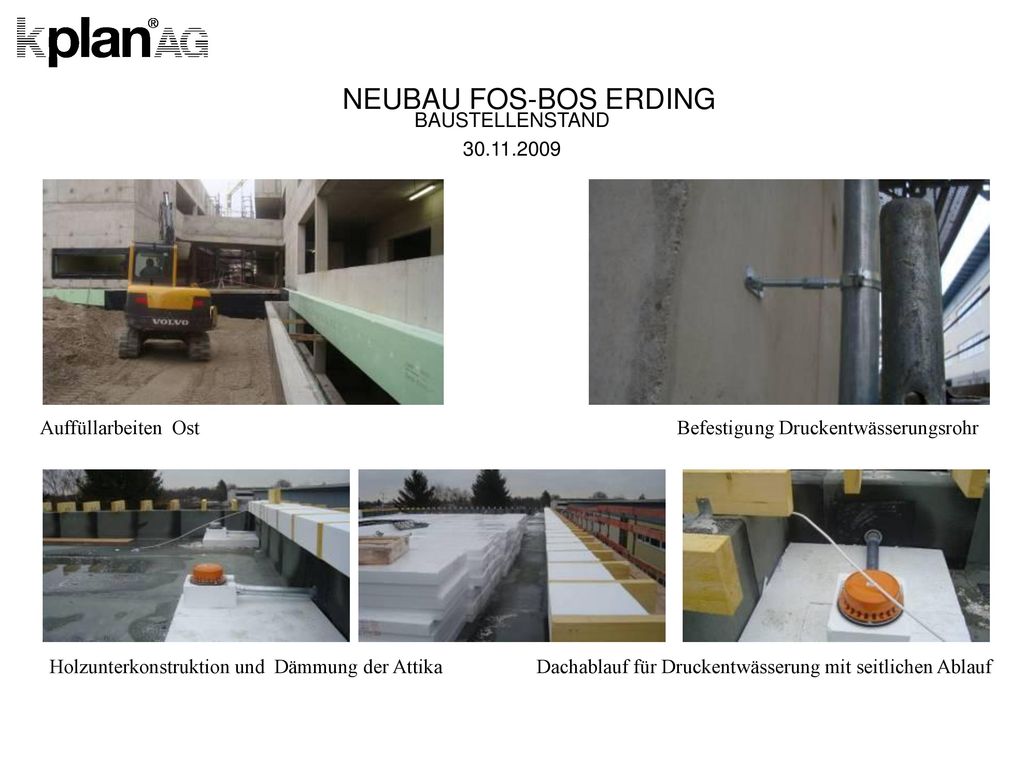

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 30.11.2009
Auffüllarbeiten Ost Befestigung Druckentwässerungsrohr Holzunterkonstruktion und Dämmung der Attika Dachablauf für Druckentwässerung mit seitlichen Ablauf
53

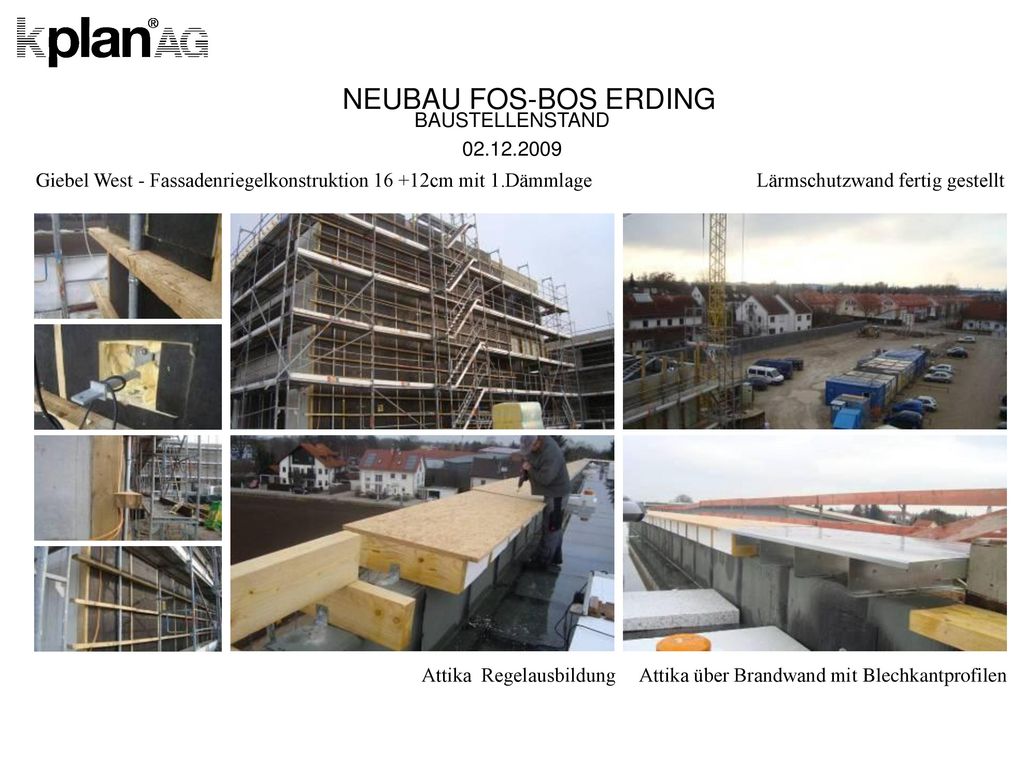

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 02.12.2009
Giebel West - Fassadenriegelkonstruktion cm mit 1.Dämmlage Lärmschutzwand fertig gestellt Attika Regelausbildung Attika über Brandwand mit Blechkantprofilen
54

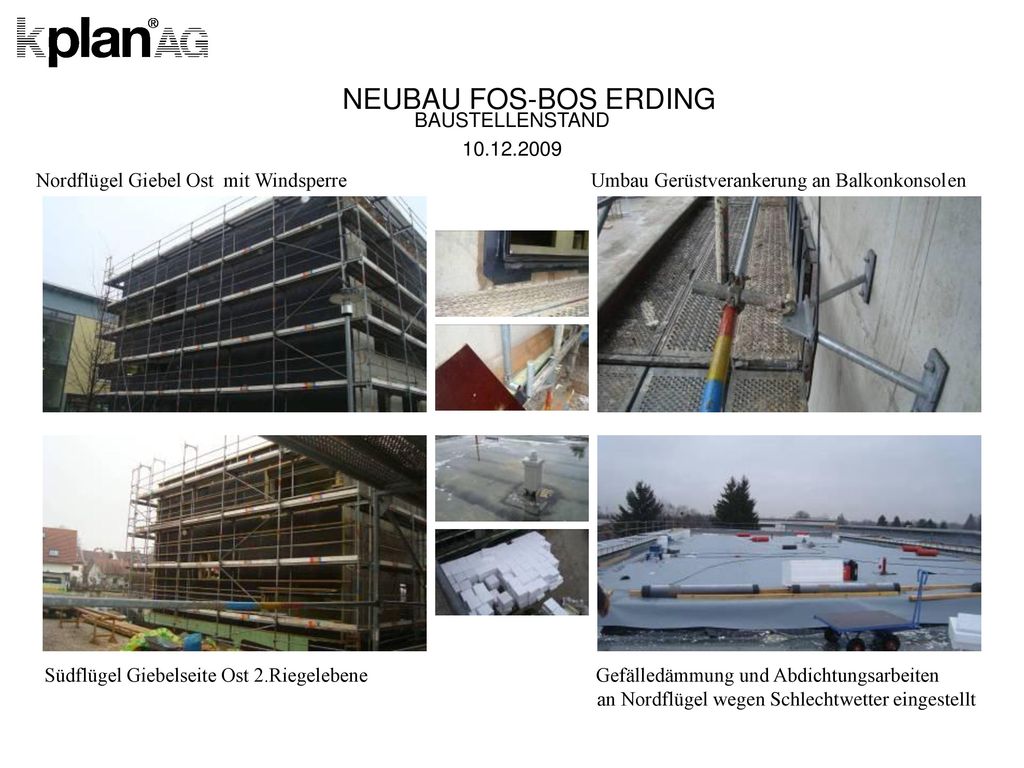

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 10.12.2009
Nordflügel Giebel Ost mit Windsperre Umbau Gerüstverankerung an Balkonkonsolen Südflügel Giebelseite Ost 2.Riegelebene Gefälledämmung und Abdichtungsarbeiten an Nordflügel wegen Schlechtwetter eingestellt
55

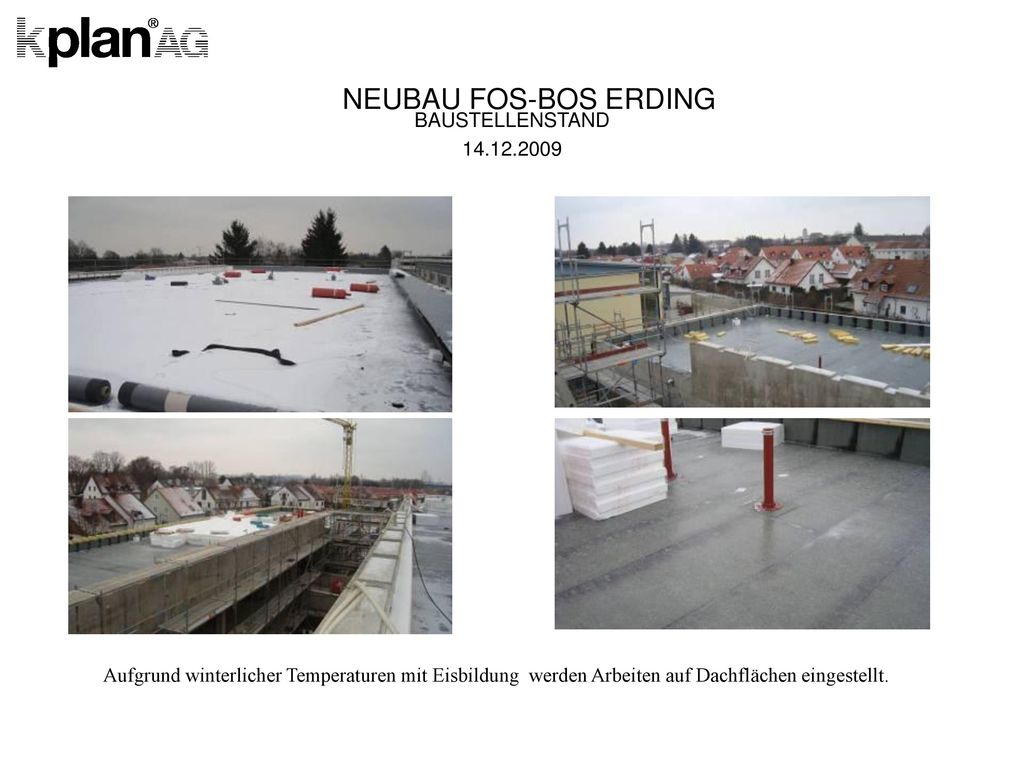

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 14.12.2009
Aufgrund winterlicher Temperaturen mit Eisbildung werden Arbeiten auf Dachflächen eingestellt.
56

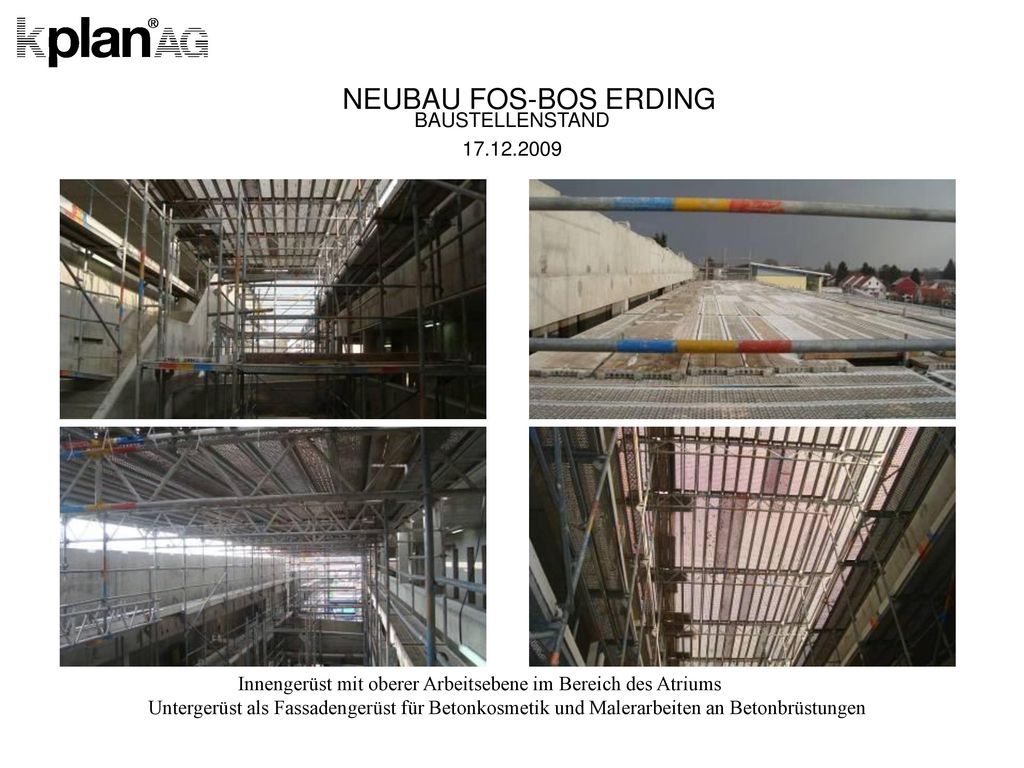

NEUBAU FOS-BOS ERDING BAUSTELLENSTAND 17.12.2009
Innengerüst mit oberer Arbeitsebene im Bereich des Atriums Untergerüst als Fassadengerüst für Betonkosmetik und Malerarbeiten an Betonbrüstungen
57
NEUBAU FOS-BOS ERDING ANSICHT WEST BAUSTELLENSTAND 22.12.2009
Letzter Arbeitstag 2009 Temperatur –5° Montage von restlichen LM Rahmenelementen durch Fa. Hackl Sonstige Arbeiten unterbrochen
58
NEUBAU FOS-BOS ERDING Richtfest am 09.20.2010
