1
der X-RF mobilen Datenerfassung
Prozessoptimierung durch Einführung der X-RF mobilen Datenerfassung IGH Kundeninfotag Christian Zoschke
2
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
4

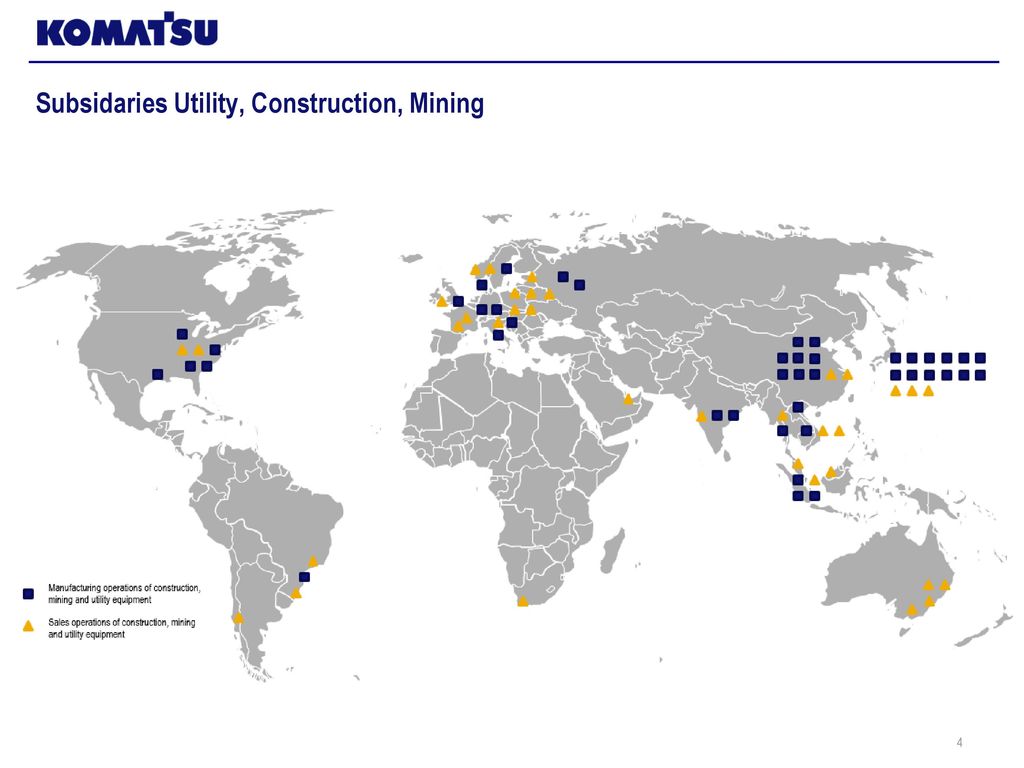

Subsidaries Utility, Construction, Mining
5
Business Unit: Mining
7
PC 7000 auf der Messe BAUM in München 2016
8
Größenverhältnis der Produkte
9
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
10

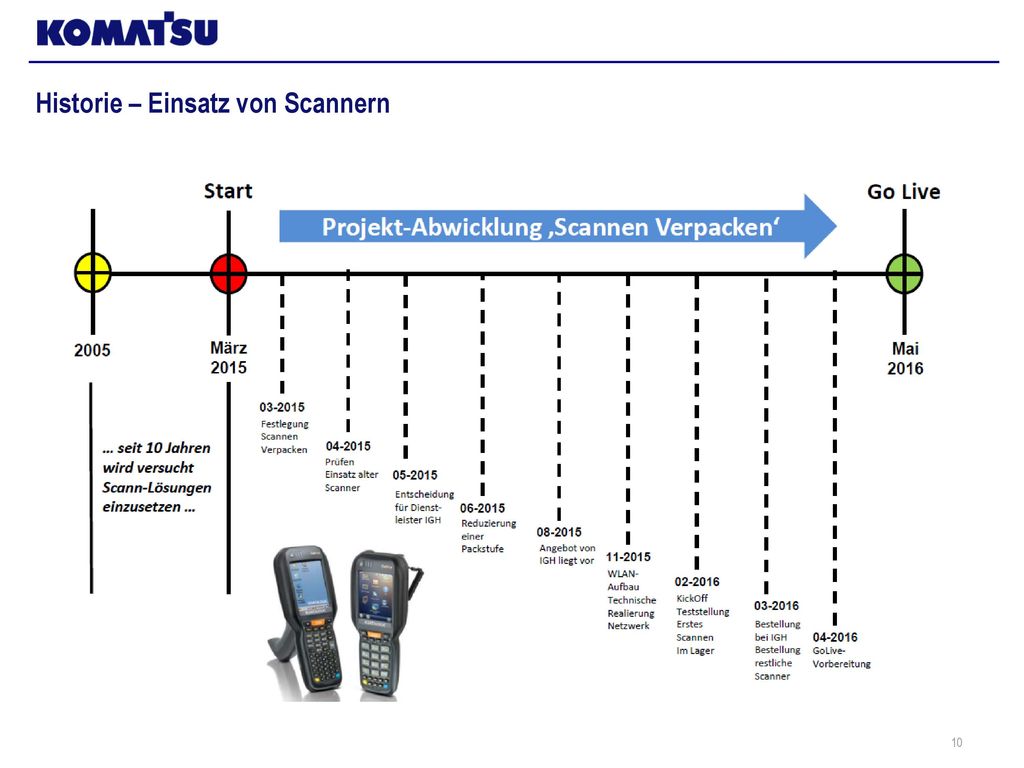

Historie – Einsatz von Scannern
11

Ist-Situation: Lieferungsbearbeitung – Verpacken im Logistik-Zenturm
12
Ist-Situation: Manuelle Eingabe Verpackungsdaten im SAP-System …
13
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
14
Projekt-Ziele (Prozess-Optimierung mit X-RF)
Strategisch: Basis schaffen zum werksweiten Scanner-Einsatz Abschaffung der täglichen Papierberge (Kommissionier-Listen aus Lager in Vertrieb bringen) Weitestgehende Reduzierung des manuellen Verpacken in der SAP-Lieferung Aufwandsreduzierung im Vertrieb durch Scannen der Packdaten im Lager Reduzierung von Fehlern durch Scannen der Packdaten statt manueller Eingaben
15
Analyse Lagerkennzahlen als Projektvorbereitung
16

Projektplan
17

Führen einer ‚Offenen Punkte Liste‘ vor und nach Go-Live macht Sinn !
18
Anmelden am Scanner: Nur per Barcode (Übersicht für Kartenerstellung)
IGH-Benutzerverwaltng: /XIGH/PA_PROFILES
19

Erstellung einer Packliste mit versetzten Barcodes
20
Prozess-Design mit X-Browser – Scannen Verpacken (1)
Scannen Lieferung Prozess auswählen
21

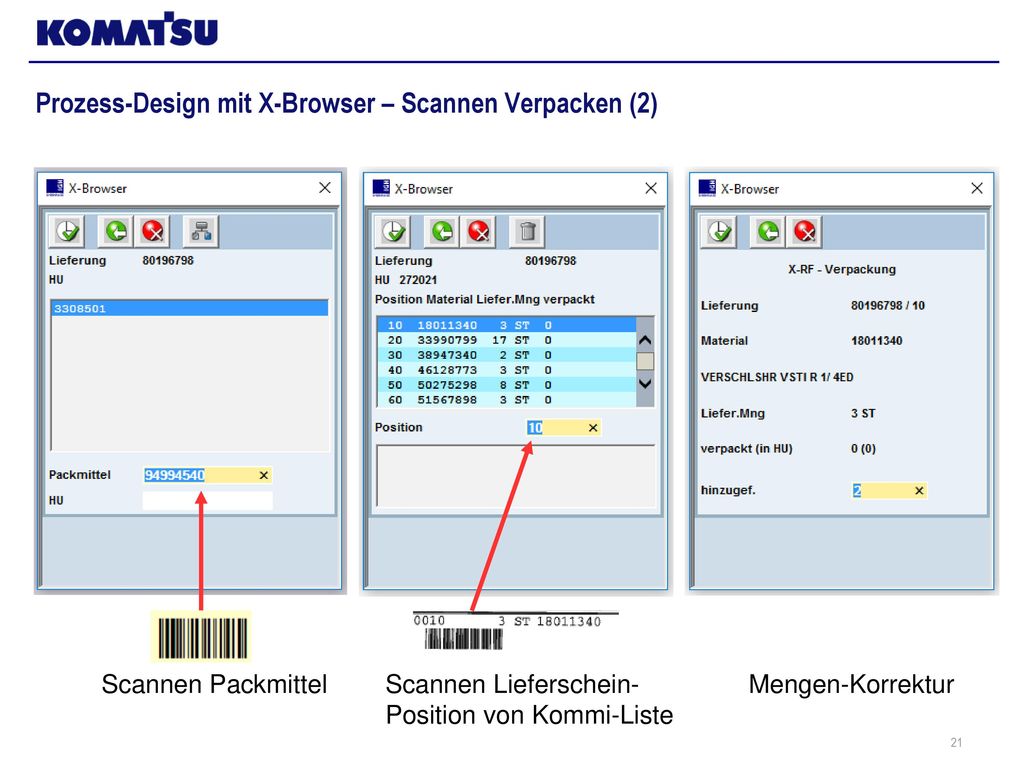

Prozess-Design mit X-Browser – Scannen Verpacken (2)
Scannen Packmittel Scannen Lieferschein- Position von Kommi-Liste Mengen-Korrektur
22

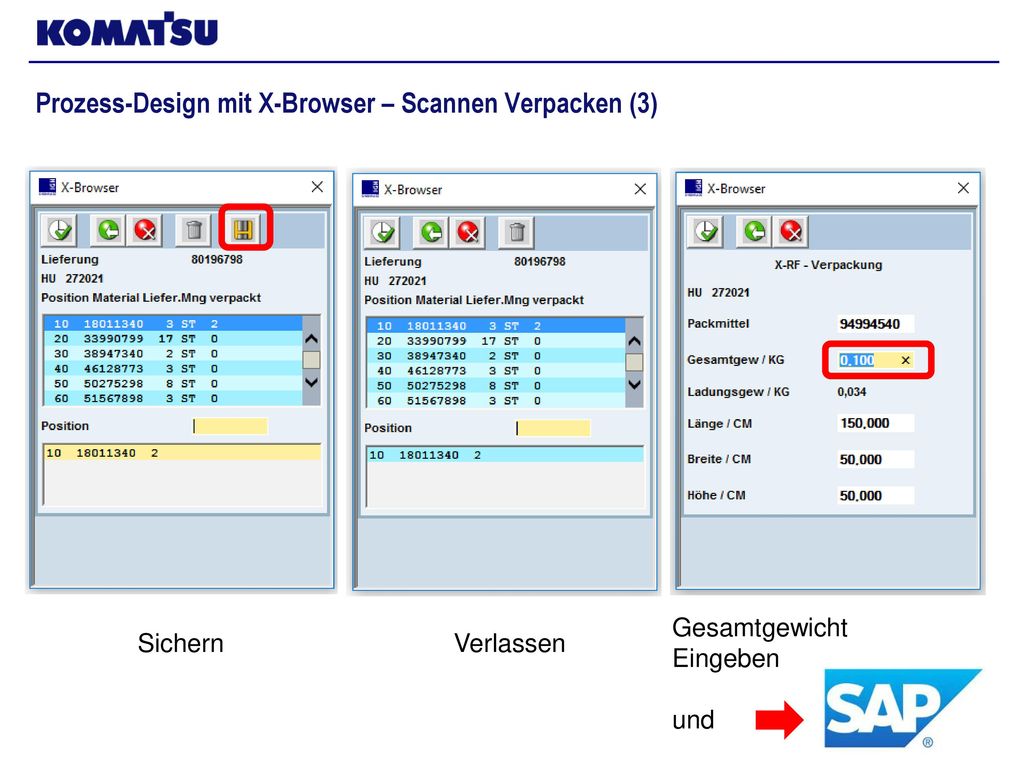

Prozess-Design mit X-Browser – Scannen Verpacken (3)
Gesamtgewicht Eingeben und Sichern Verlassen
23

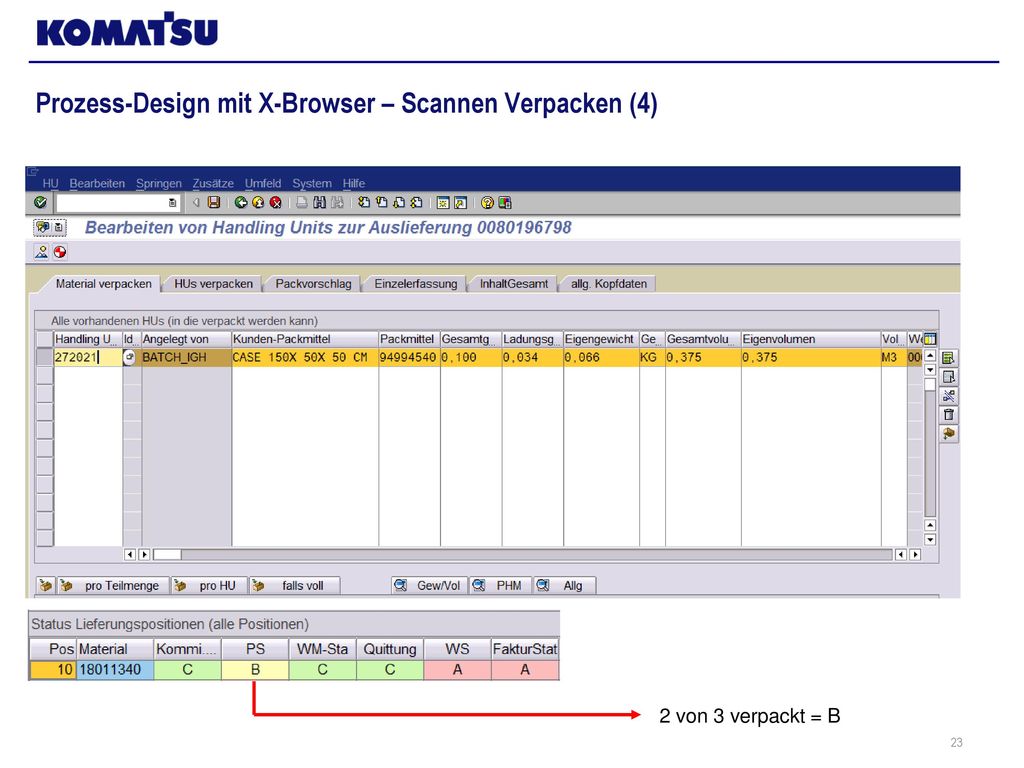

Prozess-Design mit X-Browser – Scannen Verpacken (4)
2 von 3 verpackt = B
24
Performance-Probleme: Wartezeiten am Scanner
25
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
26

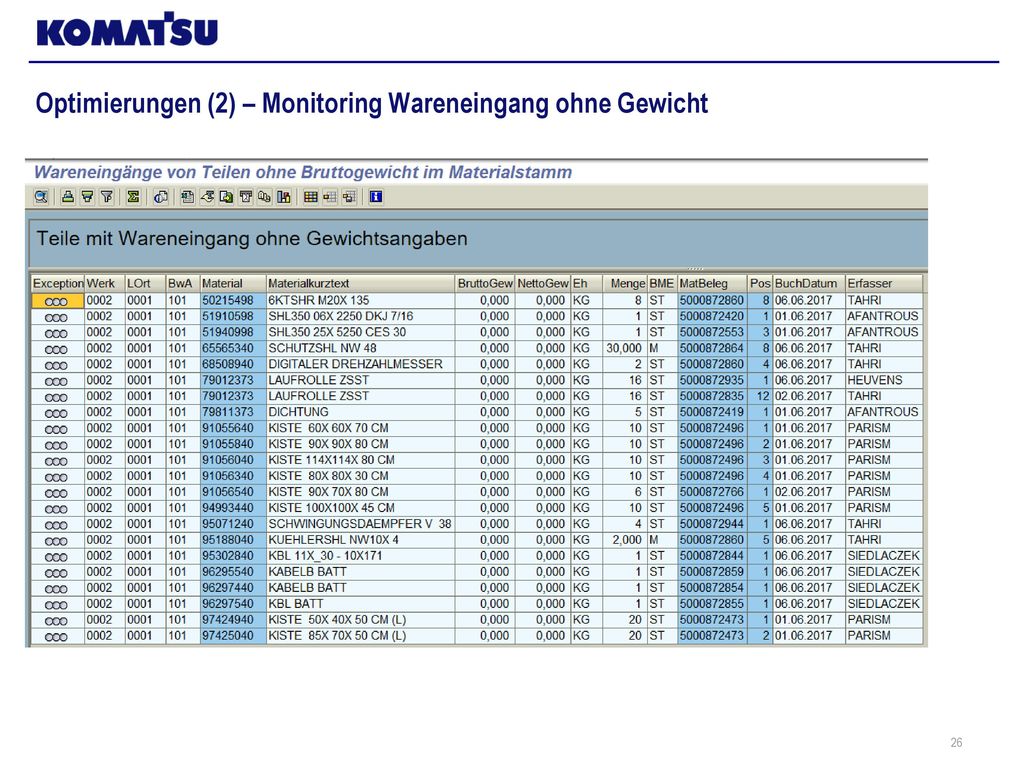

Optimierungen (2) – Monitoring Wareneingang ohne Gewicht
27

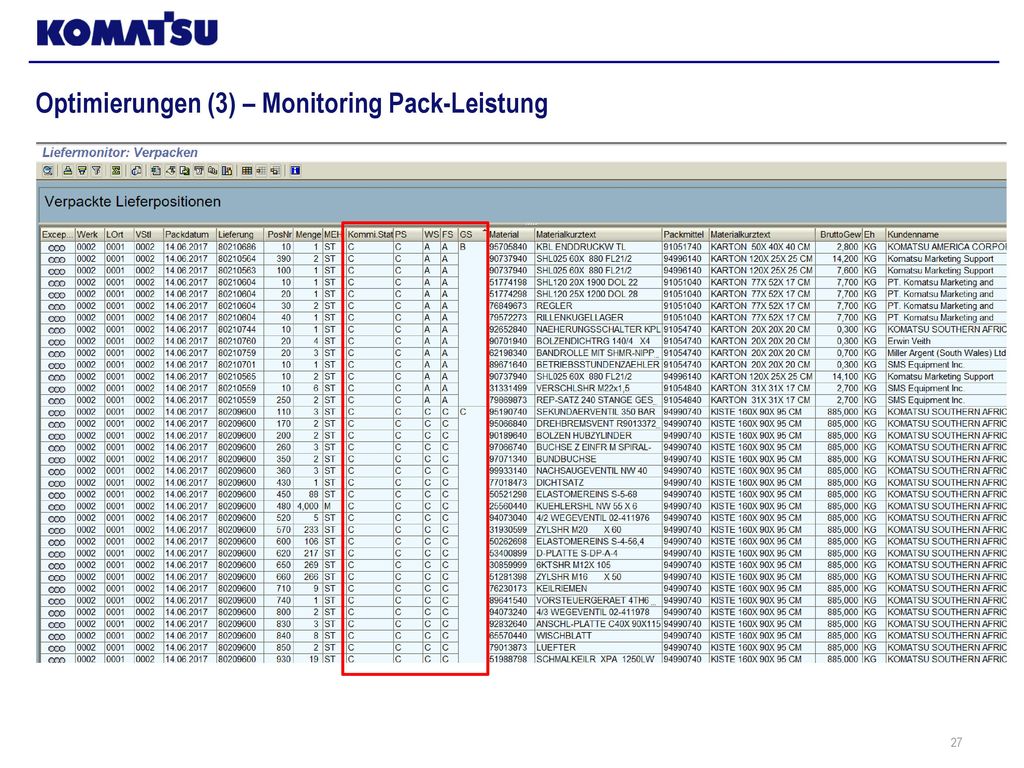

Optimierungen (3) – Monitoring Pack-Leistung
28
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
29

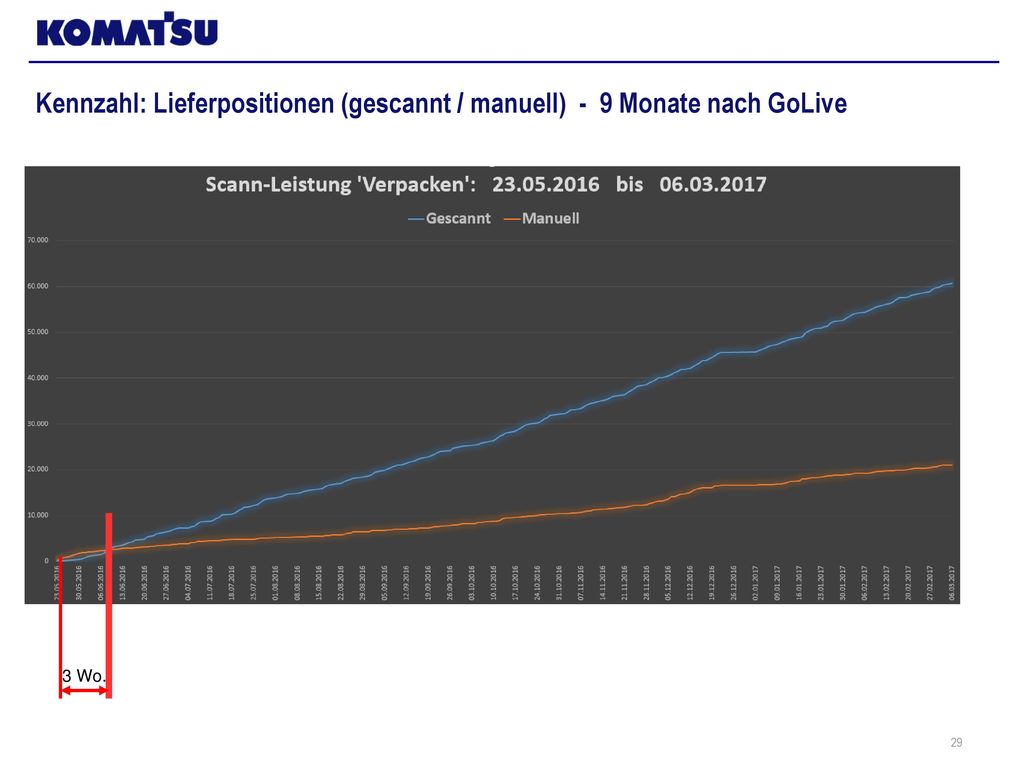

Kennzahl: Lieferpositionen (gescannt / manuell) - 9 Monate nach GoLive
3 Wo.
30

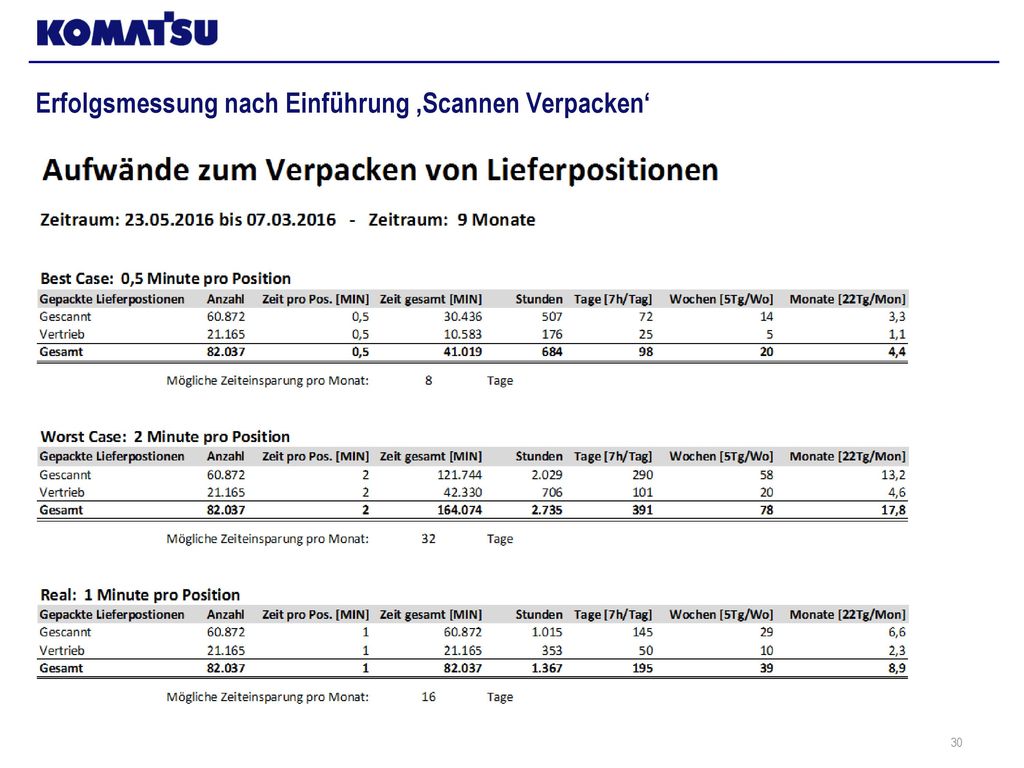

Erfolgsmessung nach Einführung ‚Scannen Verpacken‘
31
Wurden die Projekt-Ziele (Prozess-Optimierung mit X-RF) erreicht?
Strategisch: Basis schaffen zum werksweiten Scanner-Einsatz Know-How, Infrastruktur, neue Technologie Abschaffung der täglichen Papierberge (Kommissionier-Listen aus Lager in Vertrieb bringen) Aufwandsreduzierung an mehreren Stellen Weitestgehende Reduzierung des manuellen Verpacken in der SAP-Lieferung Rest-Potenzial: Prozess-Anpassungen (Set-Bildung in Dispo, etc.) Aufwandsreduzierung im Vertrieb durch Scannen der Packdaten im Lager Real: 75% Aufwandsreduzierung bzw. 16 Tage/Monat auf 16 MA Reduzierung von Fehlern durch Scannen der Packdaten statt manueller Eingaben Durch Kontrollen bestätigt
32
Ziel erreicht !
33
Agenda 1. Unternehmen 2. Ausgangssituation 3. Projektumsetzung
4. Optimierungen 5. Erfolgskontrolle 6. Masterplan Scannen
34
Masterplan Scannen - Übersicht Projekte
Verpacken Behälterumlauf (mit Serial-Nummer) Kommissionieren (Teil 1: DLZ / Teil 2: IGH) Umbuchungen (in der Produktion) Wareneingang (Bündelung für Fremd-Konfektionierung) Rücklauf aus Produktion RFID (Component-Tracking)
35
Master-Plan-Scannen: Kommissionieren Teil 1 (SOLL)
I n A r b e i t
36

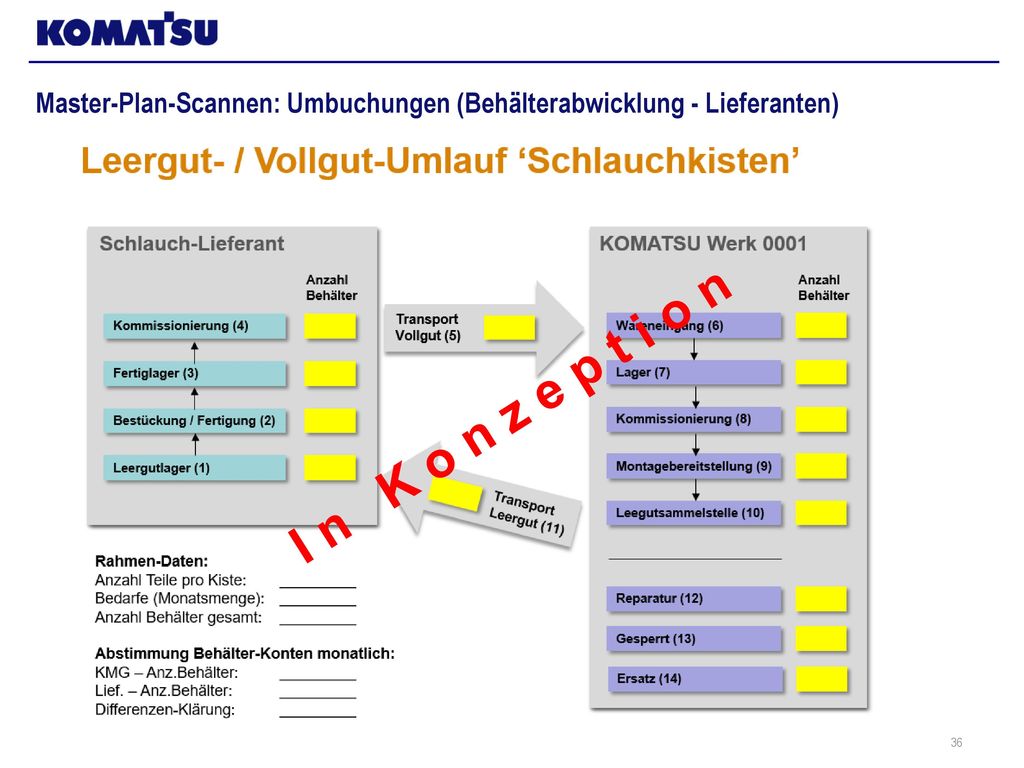

Master-Plan-Scannen: Umbuchungen (Behälterabwicklung - Lieferanten)
I n K o n z e p t i o n
37
Master-Plan-Scannen: Wareneingang – Bündelung für Fremd-Konfektionierung
I S T – A u f n a h m e
38
Christian Zoschke
