Präsentation herunterladen
1
Das IT - Informationssystem
XINFO Das IT - Informationssystem XINFO V3R5 und Ausblick 3.6 HORIZONT Software für Rechenzentren Garmischer Str. 8 D München Tel ++49(0)89 / 1 1 1 1 1 1 1 1 1 1 1
2

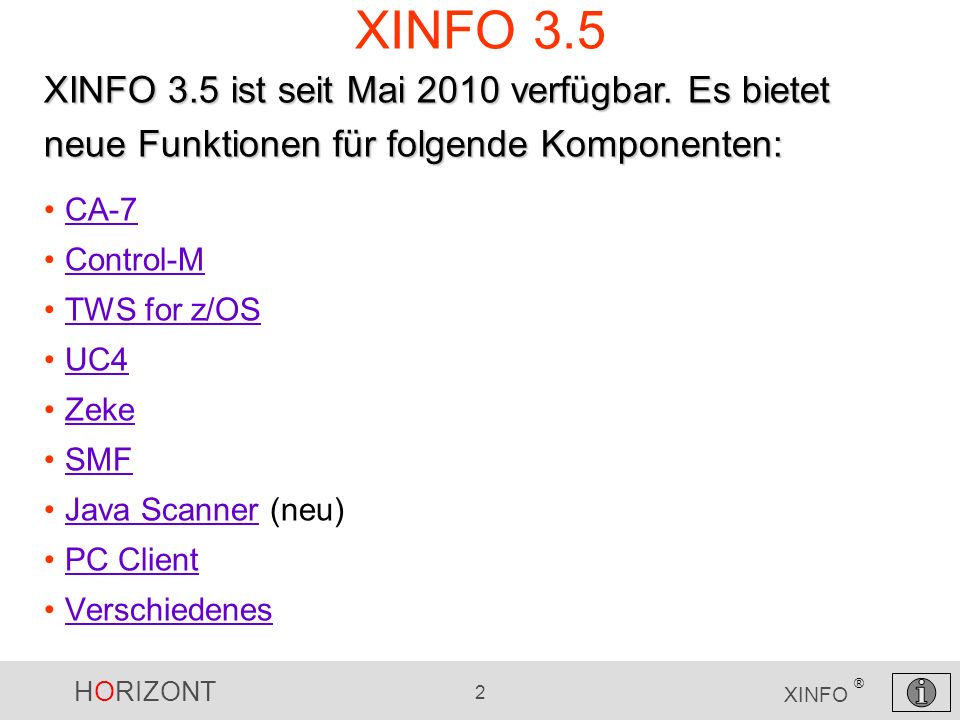

XINFO 3.5 XINFO 3.5 ist seit Mai 2010 verfügbar. Es bietet neue Funktionen für folgende Komponenten: CA-7 Control-M TWS for z/OS UC4 Zeke SMF Java Scanner (neu) PC Client Verschiedenes
3

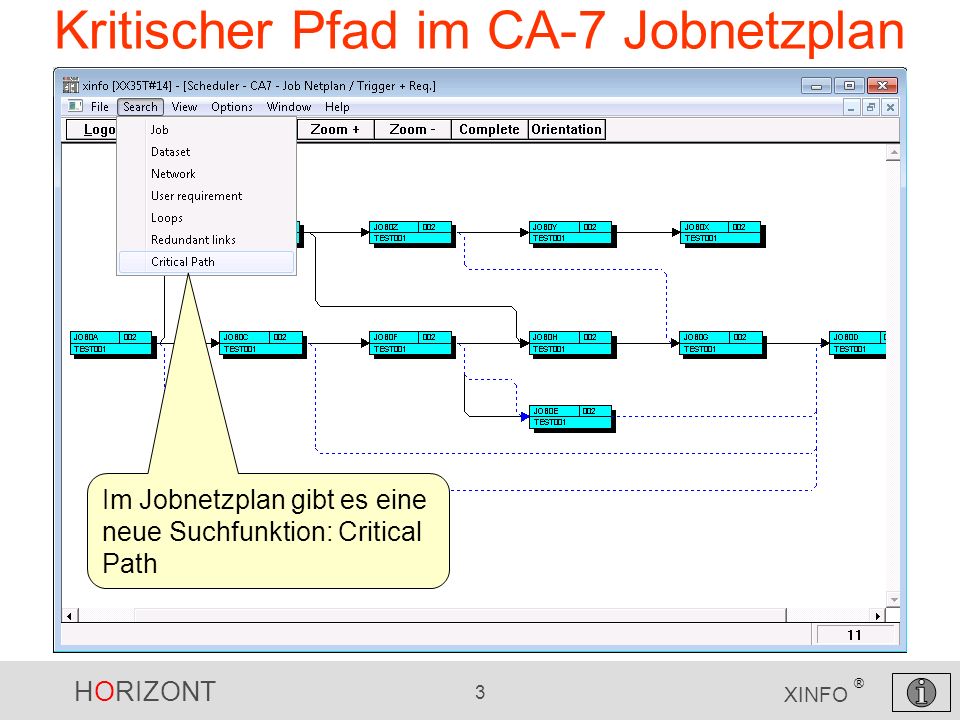

Kritischer Pfad im CA-7 Jobnetzplan
Im Jobnetzplan gibt es eine neue Suchfunktion: Critical Path
4
Kritischer Pfad im CA-7 Jobnetzplan
Dabei wird auf Basis der jeweiligen „Clock-Time“ der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
5

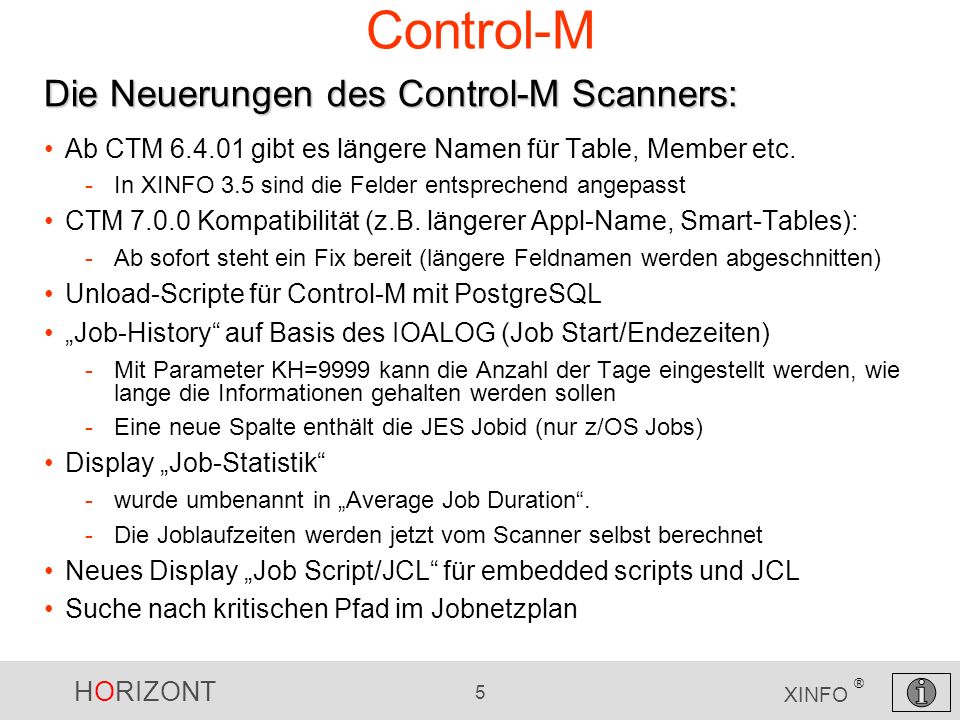

Control-M Die Neuerungen des Control-M Scanners:
Ab CTM gibt es längere Namen für Table, Member etc. In XINFO 3.5 sind die Felder entsprechend angepasst CTM Kompatibilität (z.B. längerer Appl-Name, Smart-Tables): Ab sofort steht ein Fix bereit (längere Feldnamen werden abgeschnitten) Unload-Scripte für Control-M mit PostgreSQL „Job-History“ auf Basis des IOALOG (Job Start/Endezeiten) Mit Parameter KH=9999 kann die Anzahl der Tage eingestellt werden, wie lange die Informationen gehalten werden sollen Eine neue Spalte enthält die JES Jobid (nur z/OS Jobs) Display „Job-Statistik“ wurde umbenannt in „Average Job Duration“. Die Joblaufzeiten werden jetzt vom Scanner selbst berechnet Neues Display „Job Script/JCL“ für embedded scripts und JCL Suche nach kritischen Pfad im Jobnetzplan
6
Kritischer Pfad im CTM Jobnetzplan
Im Jobnetzplan gibt es eine neue Suchfunktion: Critical Path
7
Kritischer Pfad im CTM Jobnetzplan
Dabei wird auf Basis der durchschnittlichen Joblaufzeit der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
8
Control-M Barchart Im Joblaufzeiten Barchart können zum Jobnamen Application, Group oder Table mit angezeigt werden XINFO.INI: [GRAPHCTMRUNTIME] FIELDS="APPLICATION;JOB"
9
TWS for z/OS 8.5.1 Die Neuerungen des TWSz Scanners:
Support TWS z/OS 8.5.1 Neue Felder Stepname und Procstepname bei Conditional Dependencies Neues Feld z-Centric Agent in der WS-Definition Suche nach kritischen Pfad im Jobnetzplan
10
Kritischer Pfad im TWSz Jobnetzplan
Im Jobnetzplan gibt es eine neue Suchfunktion: Critical Path
11
Kritischer Pfad im TWSz Jobnetzplan
Dabei wird auf Basis der durchschnittlichen Joblaufzeit der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
12
UC4 Die Neuerungen des UC4 Scanners:
Neues Display „Comments“ enthält „Kommentare zu Aufgaben“ mit Timestamp etc. Neues Display „Sync Conflicts“ enthält zu den Sync-Objekten „welche Objekte wann wie lange auf wen gewartet haben“ Der Forecast enthält jetzt optional auch Objekte, die nicht STATUS_OK haben Es ist nun möglich, nur die JCL eines einzelnen z/OS Jobs zu entladen (z.B. für SmartJCL). Neue Parameter dazu: WRITE_JCL=ONLY WRITE_JCL_INCL_OBJ=objekt Support für UC4 Version 8 (64 Bit) Suche nach kritischen Pfad im Jobnetzplan
13

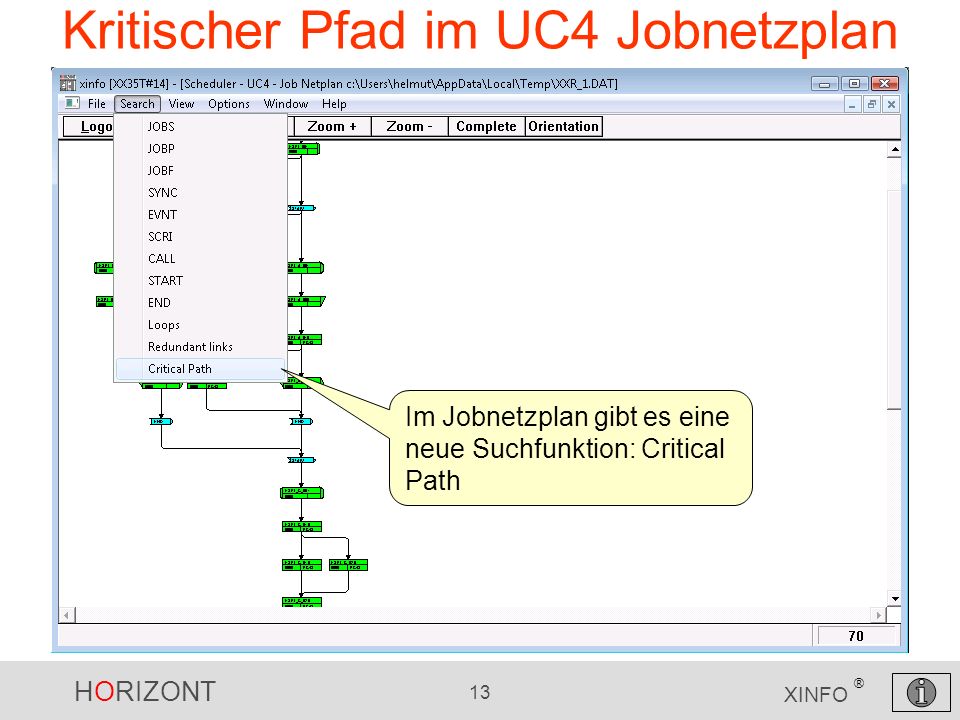

Kritischer Pfad im UC4 Jobnetzplan
Im Jobnetzplan gibt es eine neue Suchfunktion: Critical Path
14
Kritischer Pfad im UC4 Jobnetzplan
Dabei wird auf Basis der jeweiligen „ERT“ der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
15
Kritischer Pfad im Zeke Jobnetzplan
Im Jobnetzplan (Plan) gibt es eine neue Suchfunktion: Critical Path
16

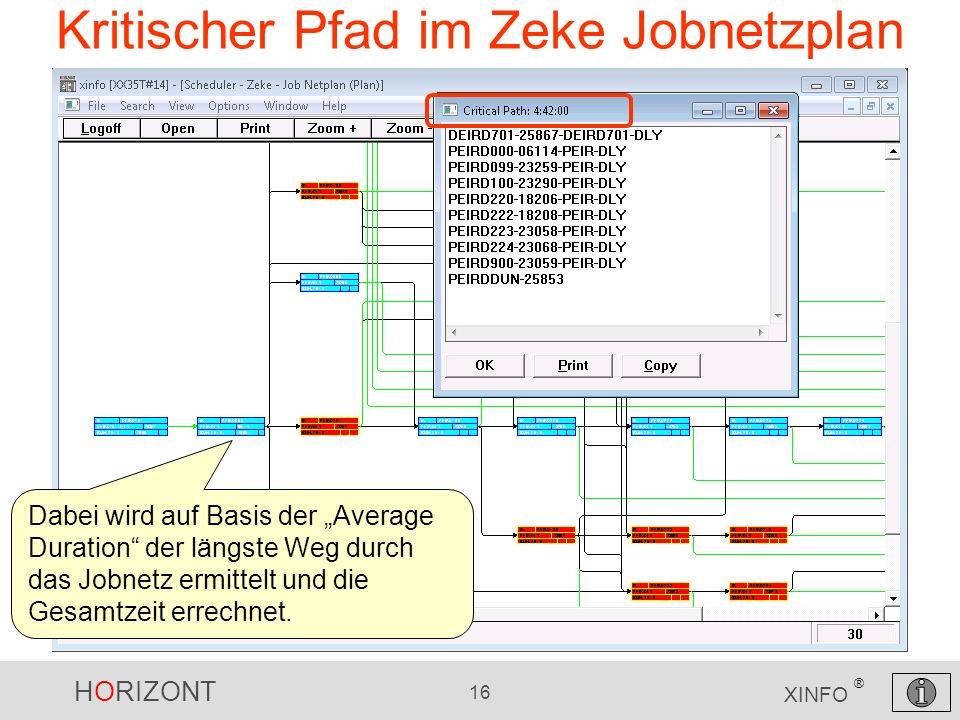

Kritischer Pfad im Zeke Jobnetzplan
Dabei wird auf Basis der „Average Duration“ der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
17
SMF Die Neuerungen des SMF Scanners:
Start-, Ende- und Submit-Zeiten in hundertstel Sekunden Neue Felder bezüglich CPU Verbrauch: CPU service units SRB service units I/O service units CPU-Time zAAP (sec) CPU-Time zIIP (sec) CICS TS 4.1 support
18
Java Der Java Scanner ist mit XINFO 3.5 verfügbar
Der JAVA-Scanner liefert Informationen über die Verwendung von Import Classes Interfaces Methods, Methods usage Variable, Variable usage Comments Für weitere Informationen steht eine eigene Präsentation zur Verfügung
19

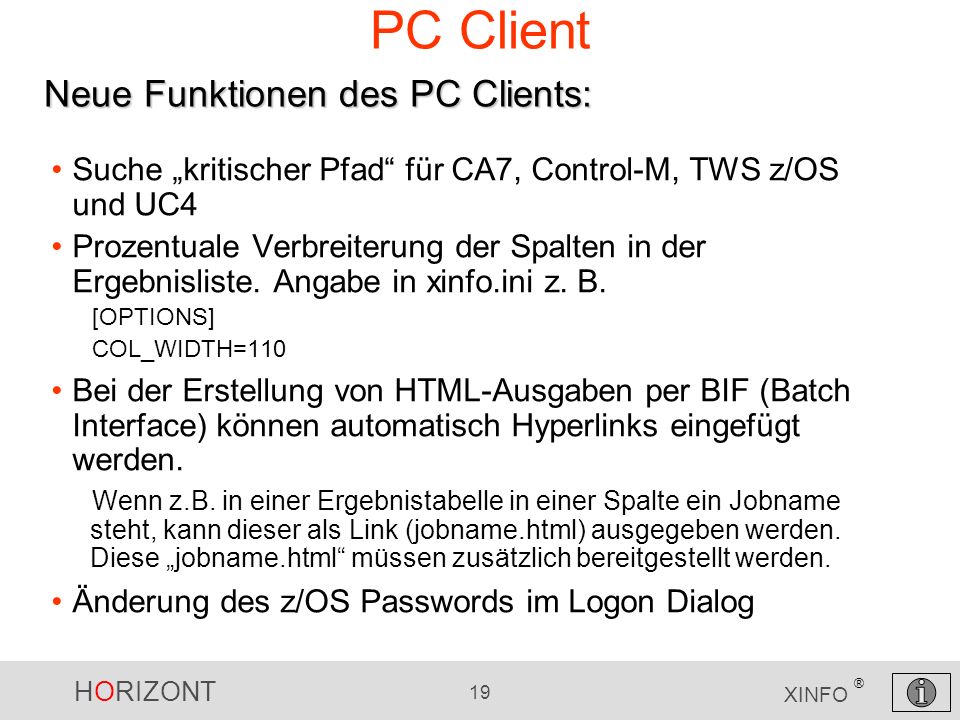

PC Client Neue Funktionen des PC Clients:
Suche „kritischer Pfad“ für CA7, Control-M, TWS z/OS und UC4 Prozentuale Verbreiterung der Spalten in der Ergebnisliste. Angabe in xinfo.ini z. B. [OPTIONS] COL_WIDTH=110 Bei der Erstellung von HTML-Ausgaben per BIF (Batch Interface) können automatisch Hyperlinks eingefügt werden. Wenn z.B. in einer Ergebnistabelle in einer Spalte ein Jobname steht, kann dieser als Link (jobname.html) ausgegeben werden. Diese „jobname.html“ müssen zusätzlich bereitgestellt werden. Änderung des z/OS Passwords im Logon Dialog
20

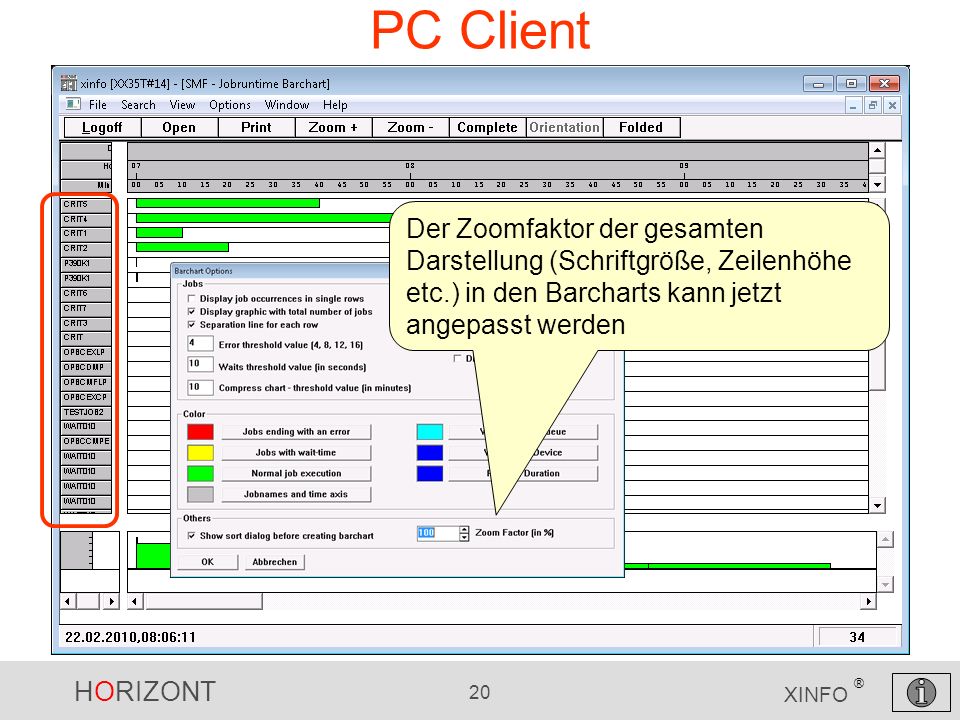

PC Client Der Zoomfaktor der gesamten Darstellung (Schriftgröße, Zeilenhöhe etc.) in den Barcharts kann jetzt angepasst werden
21
Verschiedene Verbesserungen 1/2
Neuerungen in verschiedenen Scannern Cobol Spalte „Variable updated“ in Display „Variable usage“ zeigt an, wo eine Variable verändert wird. Control-D Die Länge des Reportnamens wurde von 20 auf 50 vergrößert JCL Ausgabe DB start/stop commands. Der DB2 Scanner ermittelt dazu die betroffenen Tables und so kann abgefragt werden, welche Table von welchen Jobs gestoppt bzw. gestartet wird. Optional kann der Member-Name auch als Jobname eingesetzt werden CICS TS 4.1: Der CICS Scanner funktioniert mit CICS TS 4.1 Zeke Support der Version 5.6 (per Fix vom )
22
Verschiedene Verbesserungen 2/2
ISPF Unterstützung von Bildschirmbreiten > 80 (z.B. 132, 160) Select-Command kann optional die Spalten des Tablepanels ausgeben (normal die des Select-Panels) Installation (z/OS DB2) Statt Berechnung der Space Parameter für die DB2-Tablespaces (PRIQTY/SEQQTY) kann optional „-1“ generiert werden (DB2 passt dann die Allokierung dynamisch an) XINFO ODBC (Windows) Die XINFO Programme müssen nicht mehr in der DEP (Data Execution Prevention) als Ausnahmen definiert werden XINFO DS Performance Verbesserungen in der TCPIP-Kommunikation
23
XINFO 3.5 Kunden Requirements die „im Flug“ in 3.5 eingebaut wurden
Cobol Display „Variable Declarations“: „Is used“ wird auf „Y“ gesetzt, auch wenn „nur“ der 88 Level verwendet wird: 01 INPUT-STATUS-FLAG PIC X(01) VALUE 'A'. 88 INPUT-FILE-OPENED VALUE 'A'. 88 INPUT-FILE-CLOSED VALUE 'E'. ... SET INPUT-FILE-CLOSED TO TRUE. In XINFO wird INPUT-STATUS-FLAG als verwendet markiert Optional werden auch Literal/Konstante (länger als 1 char) aus der PROCEDURE DIVISION ausgegeben IF CON-FIELD2 = 'A' MOVE 'ABC123' TO CON-FIELD2 => In XINFO wird „ABC123“ ausgegeben (Level=00 und Name=‘ ‘)
24
XINFO 3.5 Kunden Requirements die „im Flug“ in 3.5 eingebaut wurden
Cobol Display „Variable Declarations“ und „Variable Usage“: Markiere updated Variable auch im übergeordneten Struktur Level: Source: 01 DT-INFO. 03 DATE. 05 DAY PIC 9(02). 05 MONTH PIC 9(02). 05 YEAR PIC 9(04). … MOVE 10 TO DAY. Ergebnis in XINFO Variable Declarations level name isused DT-INFO Y DATE Y DAY Y MONTH N YEAR N Ergebnis in XINFO Variable Usage: name statement updated DAY MOVE Y DATE MOVE Y DT-INFO MOVE Y
25
XINFO 3.5 Kunden Requirements die „im Flug“ in 3.5 eingebaut wurden
Cobol und PL/I Display „Variable Usage“: Ausgabe der Variablen Verwendung bei Procedure division using parm-var1 parm-var2... Oder prc1: proc (parm_var1, parm_var2, …) Ergebnis in XINFO Variable Usage: name statement updated parm-var1 PROCEDURE N parm-var2 PROCEDURE N parm_var1 PROCEDURE N parm_var2 PROCEDURE N PL/I compiler option PP(MACRO,MACRO) wird korrekt verarbeitet (Option PREPROTWICE=Y)
26
Wie geht es weiter? XINFO 3.6 ist geplant für ca. Mai Für folgende Komponenten sind Erweiterungen geplant bzw. in Arbeit, teilweise auch schon fertig gestellt (und können bei Bedarf auch manuell in ältere XINFOs eingebaut werden): Control-M Streamworks (neu) TWS SMF Source Scanner Beta93
27
Control-M Volle Unterstützung der Control-M Version 7, insbesondere der in Control-M distributed möglichen, verschachtelten SMART Tables: „Subtables" werden aufgelöst und der tatsächliche Jobablauf dargestellt
28
Control-M Weitere Neuerungen des Control-M Scanners:
Display „ON PGMST / Steps“ enthält bei DO Action=Mail den Betreff und den Mail Empfänger Feldlängen für „Application“ und „Author“ an Version 7 angepasst.
29

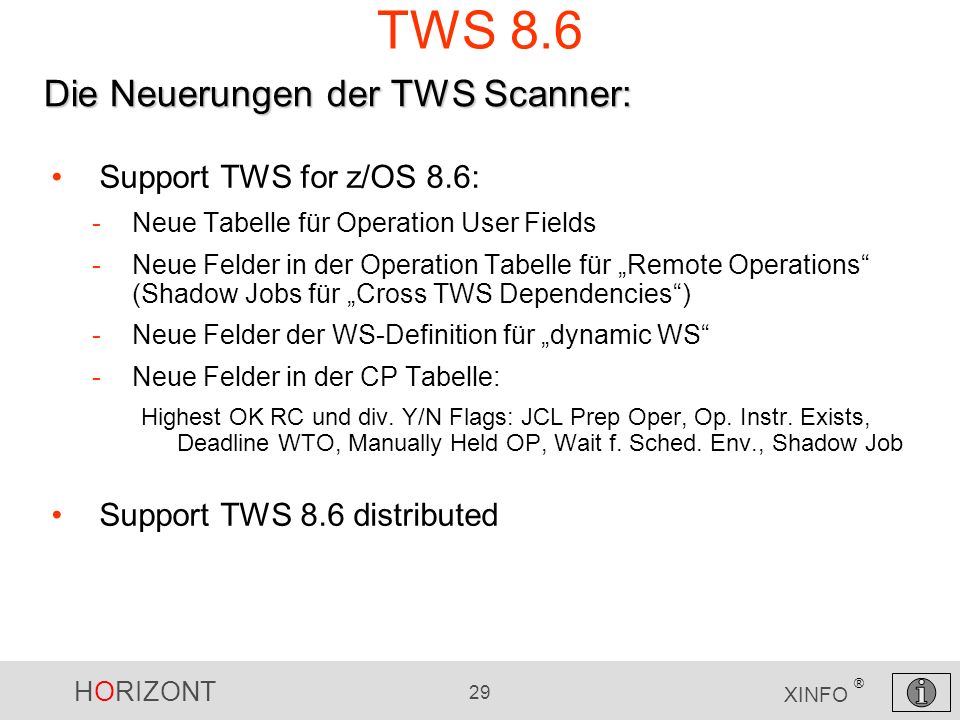

TWS 8.6 Die Neuerungen der TWS Scanner: Support TWS for z/OS 8.6:
Neue Tabelle für Operation User Fields Neue Felder in der Operation Tabelle für „Remote Operations“ (Shadow Jobs für „Cross TWS Dependencies“) Neue Felder der WS-Definition für „dynamic WS“ Neue Felder in der CP Tabelle: Highest OK RC und div. Y/N Flags: JCL Prep Oper, Op. Instr. Exists, Deadline WTO, Manually Held OP, Wait f. Sched. Env., Shadow Job Support TWS 8.6 distributed
30
Steamworks Streamworks von der Firma arvato systems ist der Nachfolger von Bagjas. Der XINFO-Scanner liefert die typischen Scheduler Infos: Job/Stream Definitionen, History und übersichtliche Graphik: Für weitere Informationen steht eine eigene Präsentation zur Verfügung
31

SMF Die Neuerungen des SMF Scanners:
Neu ist eine Tabelle mit Printer Daten (SA 6) Wann wurde eine Liste gedruckt Wie viele Zeilen/Seiten pro Formular (Pagedef, Formdef, usw.)
32
Source Scanner Die Neuerungen der Source Scanner:
Neues Display für MQSeries Calls in Assembler, C, Cobol und PL/I Natural Anzahl Code Zeilen Main und Total Anzahl Kommentare Zeilen Main und Total Geplant für Cobol und PL/I Eigene Tabelle für XML GENERATE and XML PARSE Statements Graphik für interne Calls
33
Beta93 Geplant sind folgende Requirements Beta93 „History“:
Wann wurde eine Liste von wem gedruckt Wann wurde eine Liste von wem angesehen Beta93 SAA und SAS Daten
34
Fragen zu XINFO?
35
XINFO HORIZONT Vielen Dank für Ihre Aufmerksamkeit!
Das IT - Informationssystem Vielen Dank für Ihre Aufmerksamkeit! HORIZONT Software für Rechenzentren Garmischer Str. 8 D München Tel ++49(0)89 / 1 1 1 1 1 1 1 1 1 1 1
