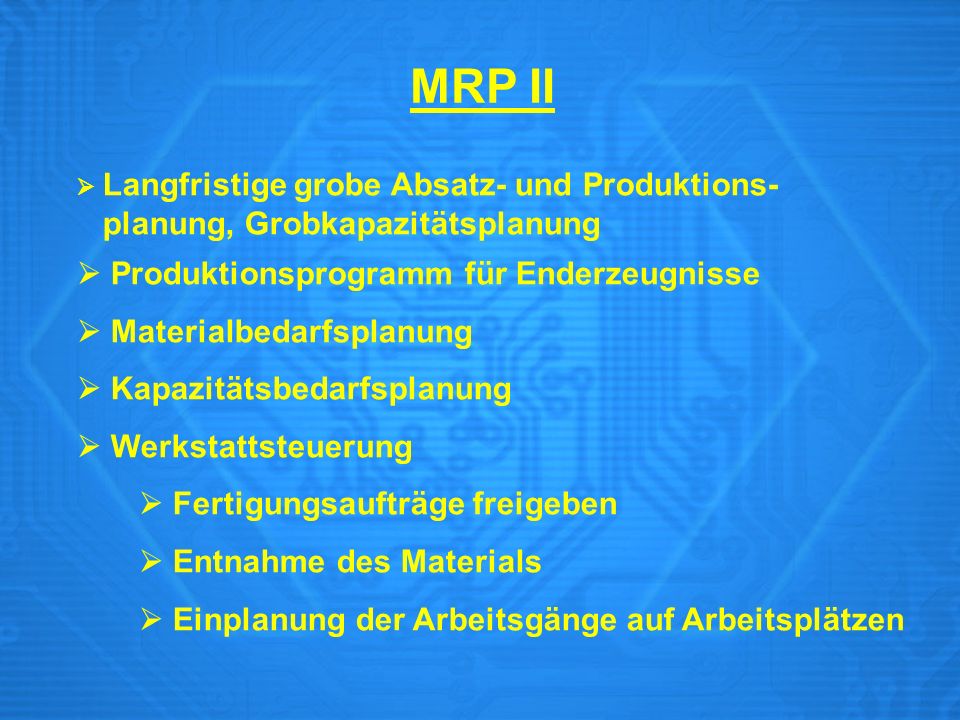

MRP II planung, Grobkapazitätsplanung
Langfristige grobe Absatz- und Produktions- planung, Grobkapazitätsplanung Produktionsprogramm für Enderzeugnisse Materialbedarfsplanung Kapazitätsbedarfsplanung Werkstattsteuerung Fertigungsaufträge freigeben Entnahme des Materials Einplanung der Arbeitsgänge auf Arbeitsplätzen
2
X Y 3 Wo 3 Wo 2 St 2 St 1 St E1 E1 B1 2 Wo 2 Wo 2 Wo 1 St 3 St E1 E2 2 Wo 1 Wo
3
Vorgehensweisen bei JIT-Lieferungen:
Rahmenaufträge Sammelrechnungen Belegloser Datenaustausch VDA, ODETTE, EDIFACT, eBXML Rollierende Planung Fortschrittszahlensteuerung
4
Planungsstrategien Kundenauftragsanonyme Lagerfertigung
Losfertigung für Kunden- und Vorplanung mit Endmontage Vorplanung ohne Endmontage Vorplanung auf Baugruppenebene Kundeneinzelfertigung
5
Primär- bedarfe Y Zeit E1 B1 E1 E2
6
Primär- bedarfe Plan- auftrag Y Zeit Sekundär- bedarf E1 B1 Zeit Zeit E1 E2
7
Primär- bedarfe Plan- auftrag Y Zeit Sekundär- bedarf E1 B1 Zeit Zeit Sekundär- bedarf E1 E2 Zeit Zeit
8

X Y B1 E1 E2
9
Dispo- stufe 1 X Y B1 E1 E2
10
Dispo- stufe 1 X Y B1 E1 E2
11
Dispo- stufe 1 X Y Dispo- stufe 2 B1 E1 E2
12
Dispo- stufe 1 X Y Dispo- stufe 2 B1 Dispo- stufe 3 E1 E2
13
Dispo- stufe 1 X Y Dispo- stufe 2 B1 Dispo- stufe 3 E1 E2
14

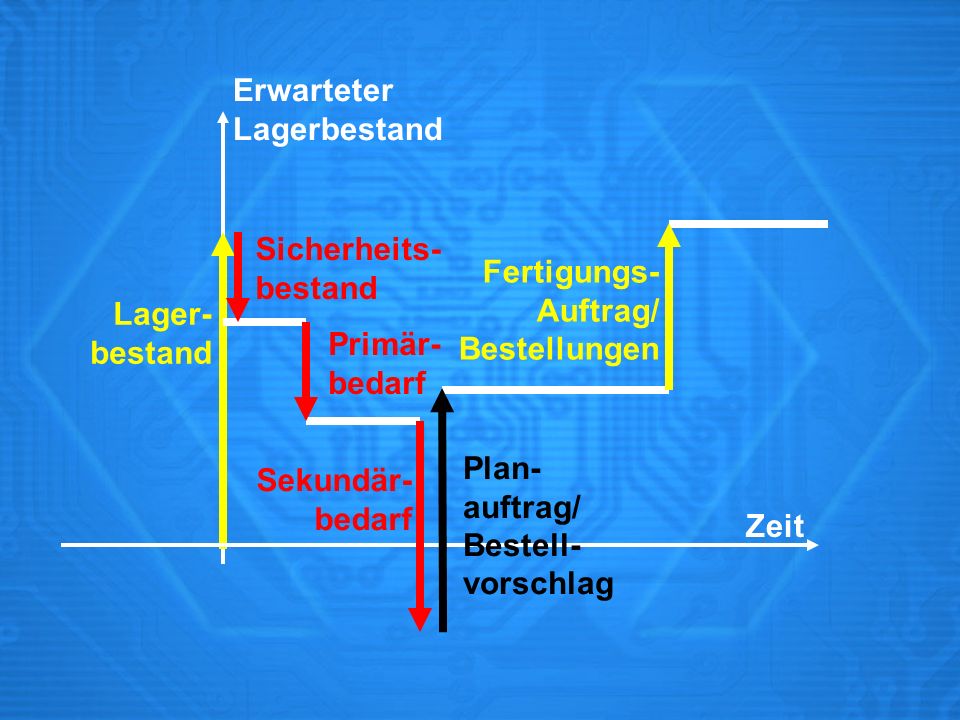

Erwarteter Lagerbestand Zeit
15
Erwarteter Lagerbestand Sicherheits- bestand Lager- bestand Zeit
16
Erwarteter Lagerbestand Sicherheits- bestand Lager- bestand Primär- bedarf Zeit
17
Erwarteter Lagerbestand Sicherheits- bestand Lager- bestand Primär- bedarf Sekundär- bedarf Zeit
18
Erwarteter Lagerbestand Sicherheits- bestand Lager- bestand Primär- bedarf Plan- auftrag/ Bestell- vorschlag Sekundär- bedarf Zeit
19
Erwarteter Lagerbestand Sicherheits- bestand Fertigungs- Auftrag/ Bestellungen Lager- bestand Primär- bedarf Plan- auftrag/ Bestell- vorschlag Sekundär- bedarf Zeit
20
Primär- bedarf X Zeit E1
21
Plan- auftrag Primär- bedarf X Zeit Sekundär- bedarf E1 Zeit
22
Plan- auftrag Primär- bedarf X Zeit Bestell- vorschlag Sekundär- bedarf E1 Zeit
23
Fertigungs- auftrag Primär- bedarf X Zeit Be- stellung E1 Zeit
24
Fertigungs- auftrag Primär- bedarf X Zeit Be- stellung Fertigungs- reservierung E1 Zeit
25
Fertigungs- auftrag Primär- bedarf X Zeit Lager- bestand Fertigungs- reservierung E1 Zeit
26
Fertigungs- auftrag Primär- bedarf X Zeit E1 Zeit
27
Lager- bestand Primär- bedarf X Zeit E1 Zeit
28
X Zeit E1 Zeit
29
Erwarteter Lagerbestand Sicherheits- bestand Fertigungs- Auftrag/ Bestellungen Lager- bestand Primär- bedarf Plan- auftrag/ Bestell- vorschlag Sekundär- bedarf Zeit
30
Erwarteter Lagerbestand Sicherheits- bestand Fertigungs- Auftrag/ Bestellungen Fertigungs- reservierung Lager- bestand Primär- bedarf Plan- auftrag/ Bestell- vorschlag Sekundär- bedarf Zeit
31

Erwarteter Lagerbestand Erwarteter Lagerbestand A 1 Woche Sicherheits- bestand Sicherheits- bestand 2 Stück 2 Stück Fertigungs- Auftrag/ Bestellungen Fertigungs- Auftrag/ Bestellungen Fertigungs- reservierung B C Lager- bestand Lager- bestand Primär- bedarf Primär- bedarf 1 Woche 3 Wochen 2 Stück Plan- auftrag/ Bestell- vorschlag Plan- auftrag/ Bestell- vorschlag Sekundär- bedarf Sekundär- bedarf D Zeit Zeit 2 Wochen
32
Material A: Lagerbestand: 30 Sicherheitsbestand: 5 Losgröße: 20 Woche 1 2 3 4 5 6 Primärbedarf 20 15 10 Fert.auftrag
33
Material A: Lagerbestand: 30 Sicherheitsbestand: 5 Losgröße: 20 Woche 1 2 3 4 5 6 Primärbedarf 20 15 10 Fert.auftrag Planauftrag 20 erw.Lagerb. 10 5 15
34
Material B: Lagerbestand: 30 Woche 1 2 3 4 5 6 Sek.bedarf 40 Planauftrag 10 Erw. Lagerb. 30
35
Material C: Lagerbestand: 20 Woche 1 2 3 4 5 6 Primärbedarf 10 Bestellung 20 Fert.reserve Sek.bedarf 40 Planauftrag 10 erw.Lagerb. 40
36
Material D: Lagerbestand: 5 Woche 1 2 3 4 5 6 Primärbedarf Bestellung Fert.reserve Sek.bedarf 20 Planauftrag 10 erw.Lagerb. 5
