U2/U5 Projektstatus Abteilung Stadtplanung und Verkehr - Referat Verkehr Andreas Dillinger Stand:
2
Linienkreuz U2/U5 Netzlänge: 6,4 km U5: Frankhplatz
U5: Umwandlung Karlsplatz-Rathaus (vollautomatisch) Rathaus (Knoten U2/U5) U2: - Neubaugasse (Knoten U3) - Pilgramgasse (Knoten U4) - Reinprechtsdorfer Straße - Matzleinsdorfer Platz Bauzeit: - Vorarbeiten: 2018 - Beginn U2/U5-Bau: Anf. 2019 - Dauer U2/U5-Bau: ca. 6 Jahre - Ende 2024
3
Generelle Oberflächenthemen
Frankhplatz Verlegung der Straßenbahn in der Universitätsstraße Parkspurreduktion Rathaus Rechtsabbieger aus Josefstädter Str. in Auerspergstr. entfällt Linkseinbiegen aus 2er-Linie in Florianigasse entfällt eventuell Parkspurreduktionen entlang 2er-Linie Neubaugasse Hauptausgang auf der Mariahilfer Str. ggü. Kirche Zweiter Ausgang Kirchengasse zwischen Linden- und Siebensterngasse Alternative Route für Buslinie 13A während Bauzeit erforderlich Pilgramgasse Verbreiterung des Stationsgebäudes Parkspur entfällt Kioske entfallen ev. Reinprechtsdorfer Straße (früher ‚Bacherplatz‘) Verkehrsberuhigung (Projekt in Ausarbeitung) Matzleinsdorfer Platz Fahrspurreduktion in die Reinprechtsdorfer Str. Umgestaltung des Platzes
4
Grundsätzliches zum Bau
Tunnelvortrieb läuft 24/7 Richtung Norden durch, ca. 12m/Tag Aushub-Schacht Triester Straße (ehem. ‚Blumen 2000‘) Stationsbereiche: Aushub vor Ort Deckelbauweise Nebengebäude: Lüftungsbauten Notausstiege
6
Rathaus
7
Rathaus: Hotspots der Verkehrsorganisation
Entfall des Rechtsabbiegers aus Josefstädter Str. Richtung Karlsplatz Friedrich-Schmidt-Platz (direkt bei Rathaus): nur Pkw-Durchfahrt Ersatz-Haltestelle für Busse zwischen Rathaus und Ring Umleitung der Landesgerichtsstraße Richtung Norden (zw. Felderstr. und Universitätsstr.) Kfz-Verbindung Alser Str. – Universitätsstr. nicht möglich (Sperre auf Höhe Landesgerichtsstr.) U2-Sperre Rathaus-Karlsplatz: Sommer 2019 – Herbst 2021
8
Neubaugasse
9

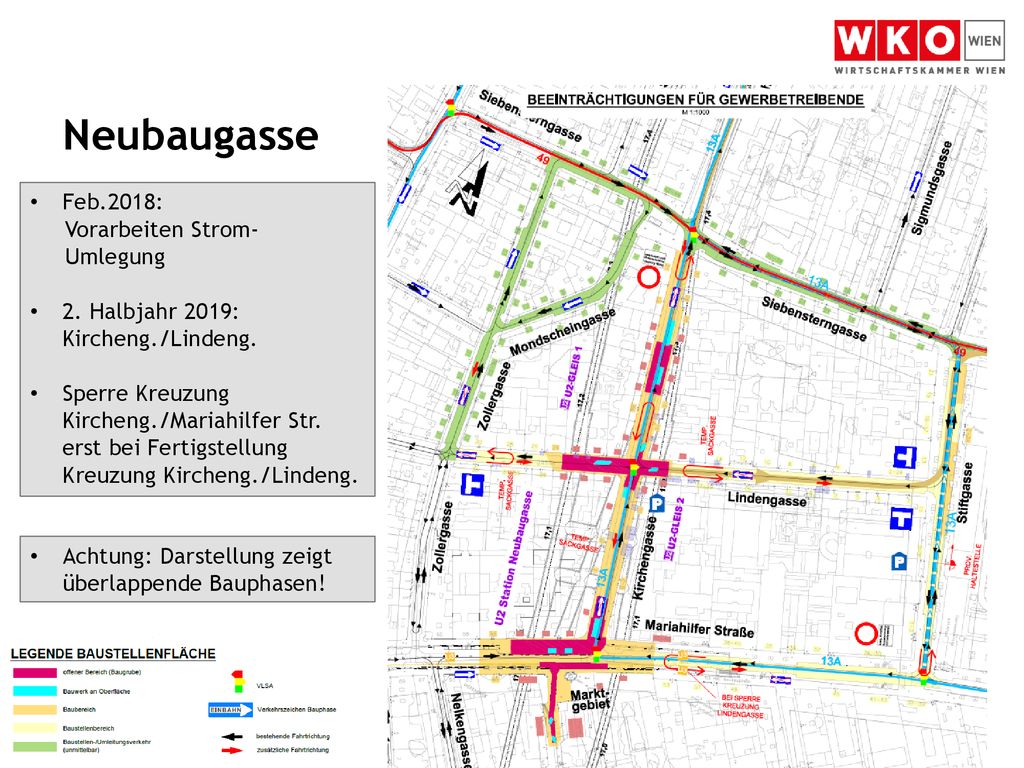

Neubaugasse Feb.2018: Vorarbeiten Strom- Umlegung
2. Halbjahr 2019: Kircheng./Lindeng. Sperre Kreuzung Kircheng./Mariahilfer Str. erst bei Fertigstellung Kreuzung Kircheng./Lindeng. Achtung: Darstellung zeigt überlappende Bauphasen!
10
Pilgramgasse
11
Pilgramgasse ab Okt. 2018: Stationsbau U4 (1 ½ Jahre)
ab Feb. 2019: Sperre U4-Station (1 Jahr) Sommer 2019: Sperre U4 Karlsplatz- Längenfeldgasse ab März 2020: Sperre Re.Wienzeile
12

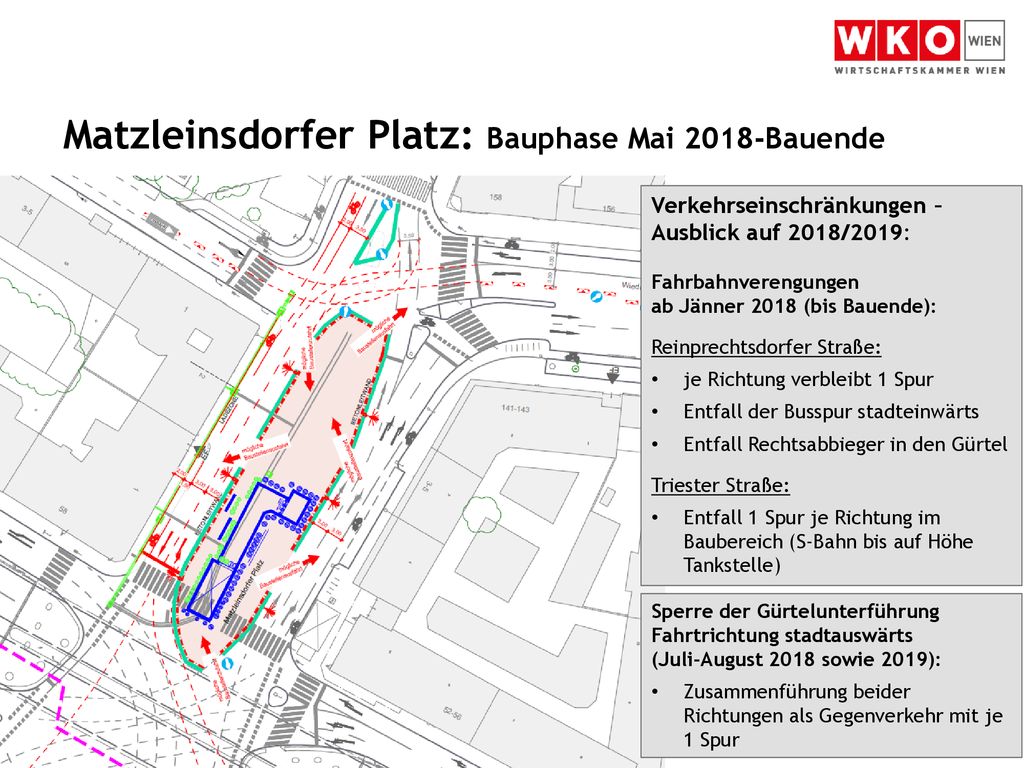

Matzleinsdorfer Platz: Bauphase Mai 2018-Bauende
Verkehrseinschränkungen – Ausblick auf 2018/2019: Fahrbahnverengungen ab Jänner 2018 (bis Bauende): Reinprechtsdorfer Straße: je Richtung verbleibt 1 Spur Entfall der Busspur stadteinwärts Entfall Rechtsabbieger in den Gürtel Triester Straße: Entfall 1 Spur je Richtung im Baubereich (S-Bahn bis auf Höhe Tankstelle) Sperre der Gürtelunterführung Fahrtrichtung stadtauswärts (Juli-August 2018 sowie 2019): Zusammenführung beider Richtungen als Gegenverkehr mit je 1 Spur
13
Matzleinsdorfer Platz: Triester Str., Bauphase Mai 2018 bis Bauende
14
Anf. 2019: Universitätsstr./Landesgerichtsstr. Mitte 2019: Josefstädter Str., Landesgerichtsstr., Friedrich-Schmidt-Platz Anf. 2020: Schwarzspanierstr. Sommer 2019: U2-Sperre Karlsplatz-Schottentor Sommer 2019: Mariahilfer Str., Lindeng. Mitte 2020: Kirchengasse Februar 2019 – Februar 2020: Sperre U4-Station Pilgramgasse Herbst 2019: Hofmühlgasse Anf. 2020: Rechte Wienzeile U4-Sperre Längenfeldg.-Karlsplatz Sommer 2019: Sommer 2019: Bacherpark Herbst 2019: Siebenbrunneng. Herbst 2018: Triester Straße Sommer 2019: Gürtelunterführung Herbst 2020: Matzleinsdorfer Platz
15
Kommunikation Website wko.at/wien/ubahn Wiener Wirtschaft
Newsletter des Präsidenten zielgruppenbezogenes Direct Mailing Social Media Kanäle Projekt-
16
U2/U5 Projektbegleitung im Referat Verkehr
DI Dr. Andreas Dillinger (Leitung Referat Verkehr) Tel DI Helga Wagner (Projektleitung) Tel Alexander Hannig (Baustellenleitung) Tel
