Präsentation herunterladen
Die Präsentation wird geladen. Bitte warten
1
STÖRUNGEN im BAUABLAUF
wer stört: jeder, der ändert (aber er weiß nicht, was er damit auslöst, gottseidank ?) warum stört er/sie: weil er nicht weiß, was er will weil er nicht entsprechend beraten wurde, und daher vorher eine falsche Entscheidung getroffen hat
2

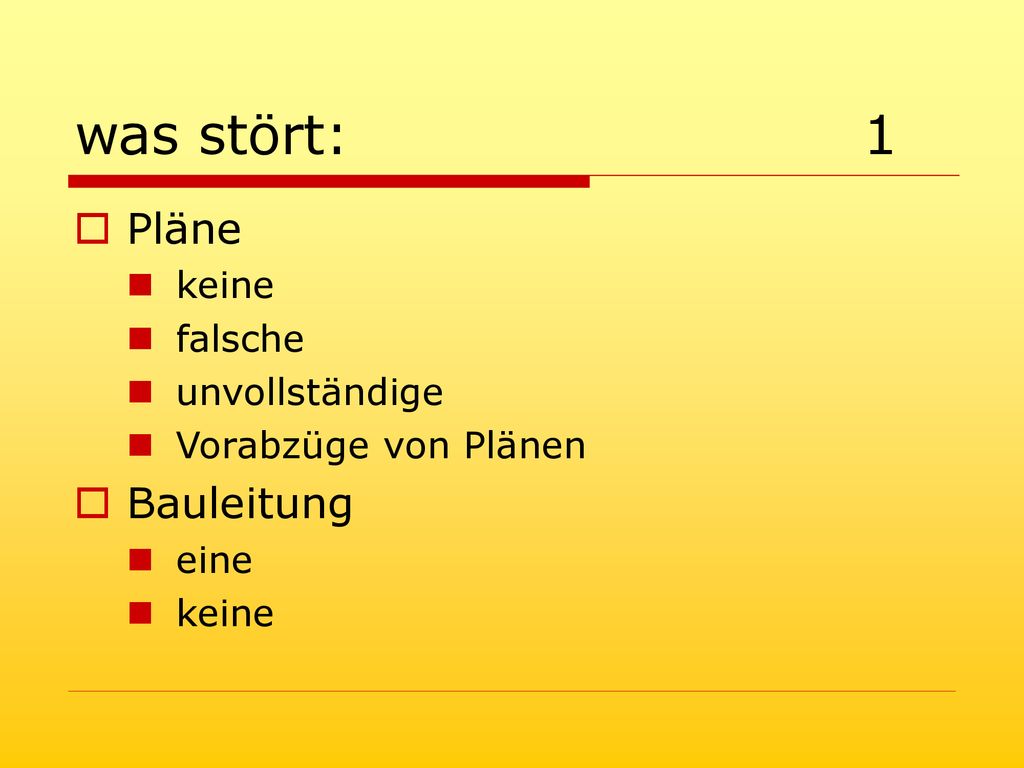

was stört: 1 Pläne Bauleitung keine falsche unvollständige
Vorabzüge von Plänen Bauleitung eine
3

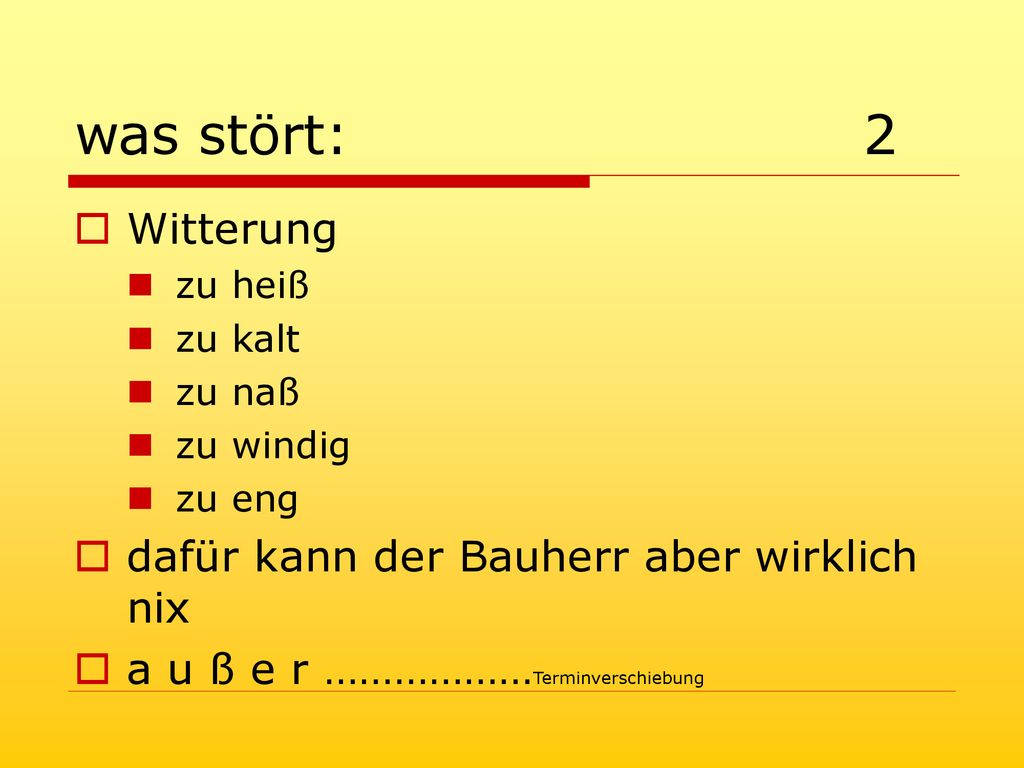

was stört: 2 Witterung dafür kann der Bauherr aber wirklich nix
zu heiß zu kalt zu naß zu windig zu eng dafür kann der Bauherr aber wirklich nix a u ß e r ………………Terminverschiebung
4
was stört: 3 Sonderfachleute zu spät Geometer Statiker Subler
Denkmalamt Arbeitsinspektor Innenarchitekt
5
was stört: 4 Bodenverhältnisse Fliegerbombe anderer Boden als erwartet
Wassereinbruch, Quelle Skelett (Mord, Krieg, Friedhof) Römergräbersiedlung kontaminiert (früher Tankstelle) Fliegerbombe
6
was stört: 5 Feuchtigkeit Schmutz Wände Böden Decke
Baustelle nicht gereinigt
7

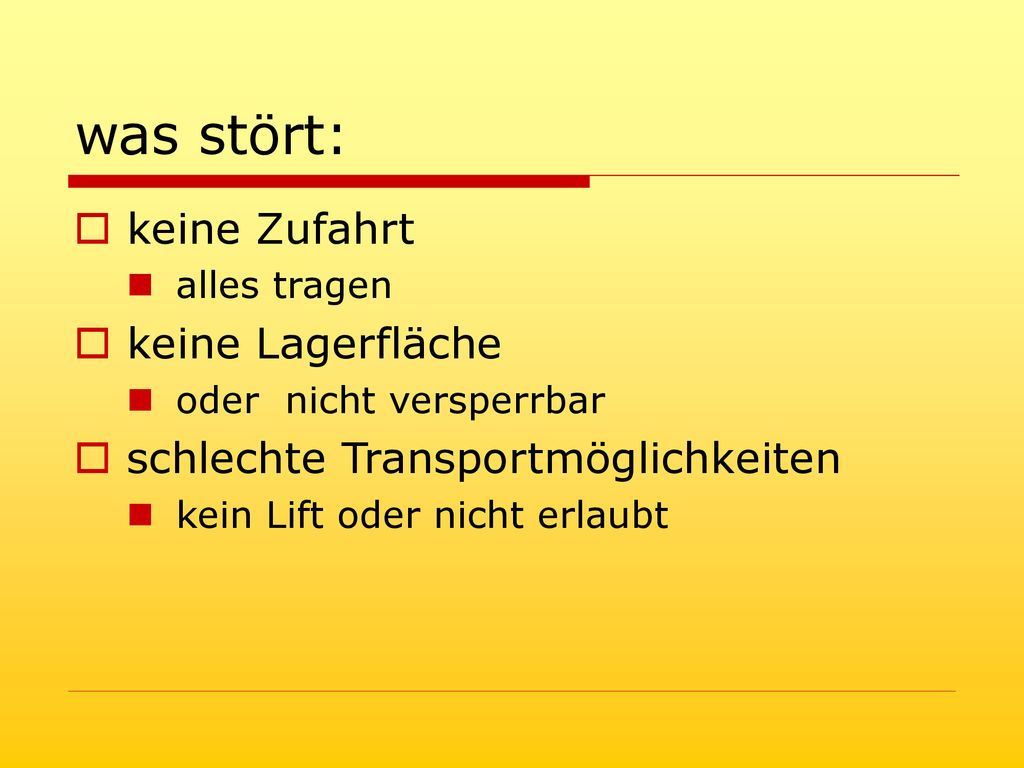

was stört: keine Zufahrt keine Lagerfläche
alles tragen keine Lagerfläche oder nicht versperrbar schlechte Transportmöglichkeiten kein Lift oder nicht erlaubt
8
was stört: Maschinenbruch
9

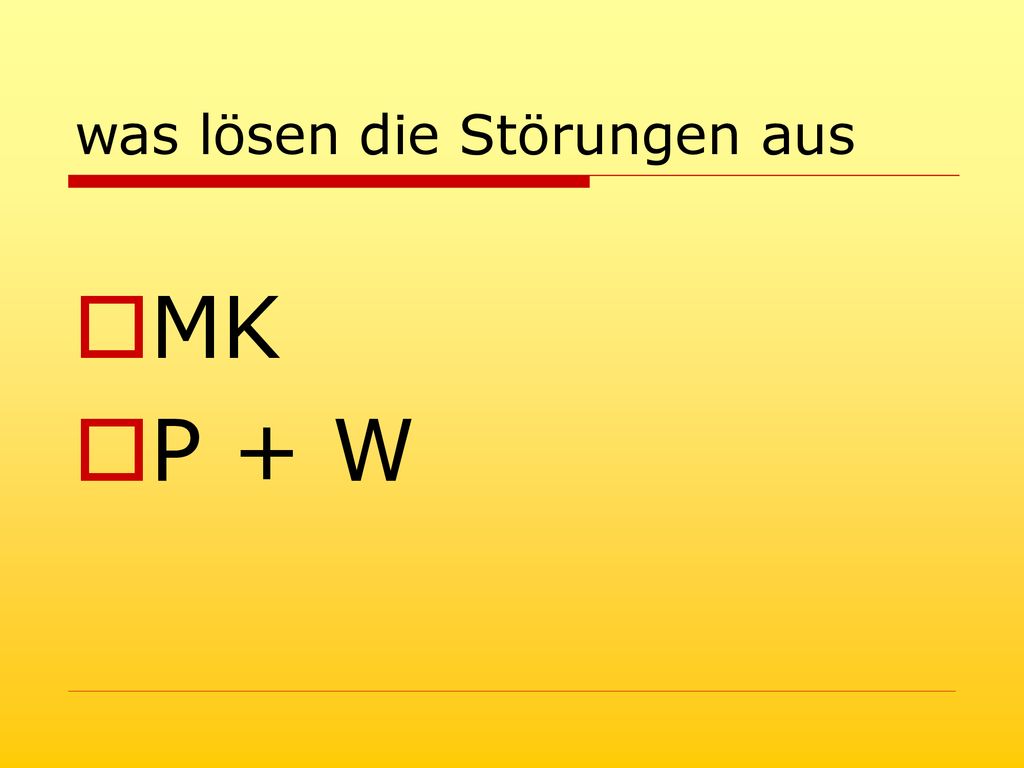

was lösen die Störungen aus
MK P + W
10
es ist alles erlaubt, was zum Ziel führt, wir sind ja im Baugewerbe, nicht im Sozialkindergarten
11

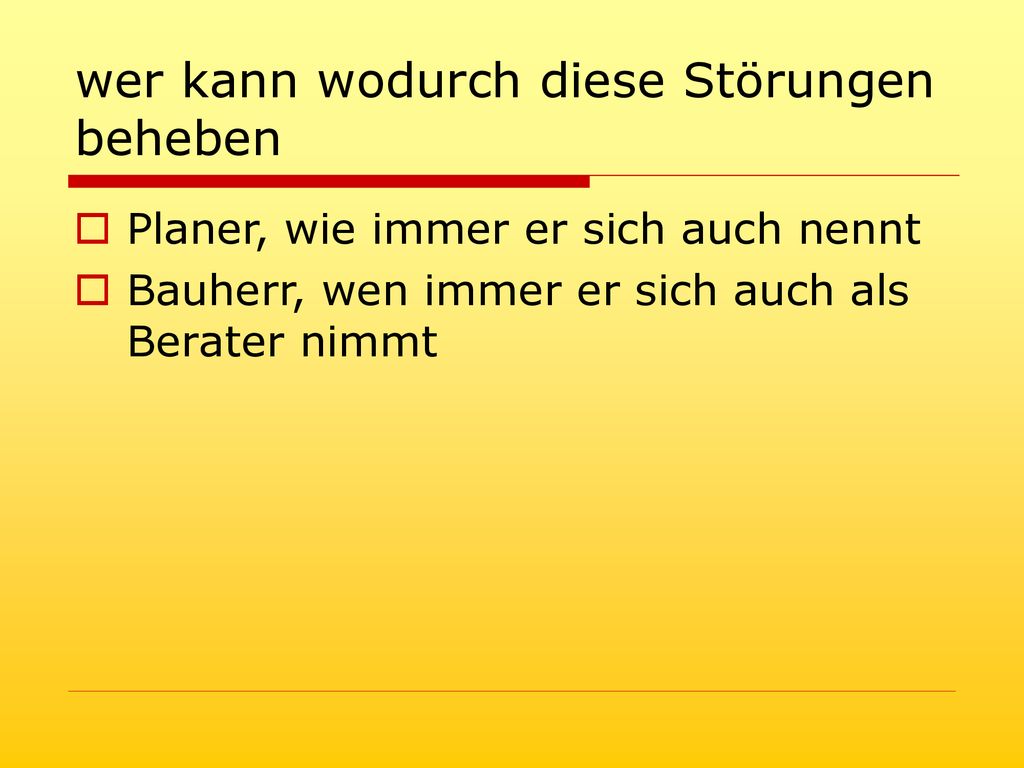

wer kann wodurch diese Störungen beheben
Planer, wie immer er sich auch nennt Bauherr, wen immer er sich auch als Berater nimmt
12

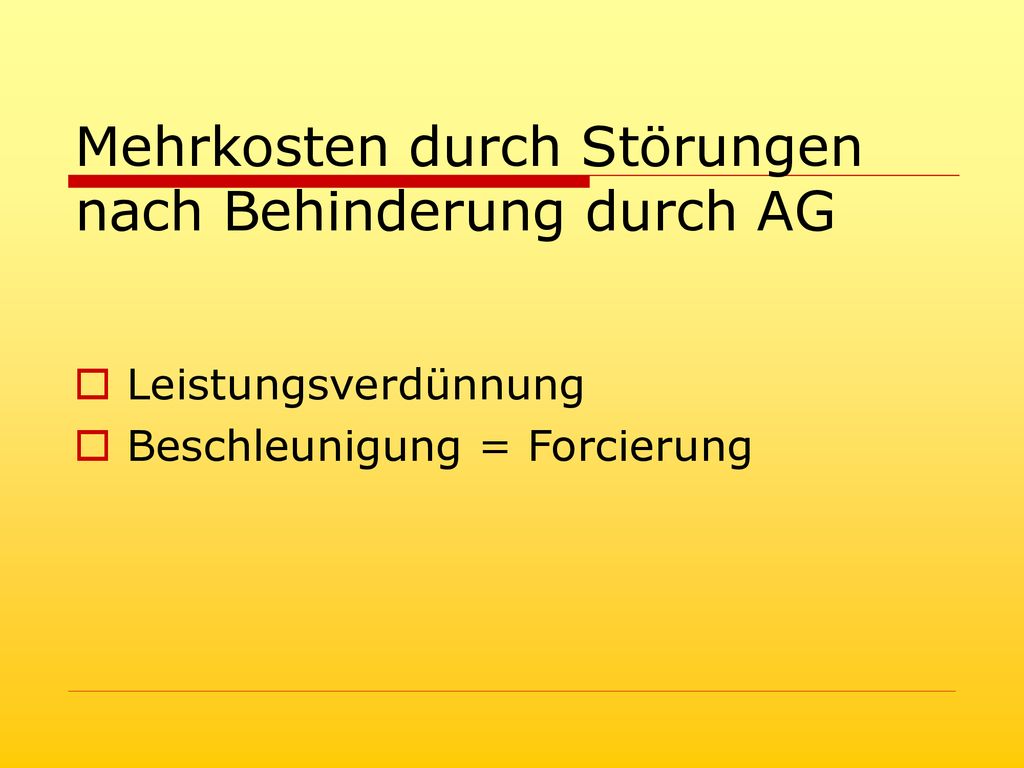

Mehrkosten durch Störungen nach Behinderung durch AG
Leistungsverdünnung Beschleunigung = Forcierung
