1 erstellt: Dieter Herrmann, DESY- MKK 16. Mai 2014
20. Coordination Meeting XHEXP1 “Installationen unter der Hallendecke XHEXP1“ erstellt: Dieter Herrmann, DESY- MKK 16. Mai 2014 How to edit the title slide Upper area: Title of your talk, max. 2 rows of the defined size (55 pt) Lower area (subtitle): Conference/meeting/workshop, location, date, your name and affiliation, max. 4 rows of the defined size (32 pt) Change the partner logos or add others in the last row. 20. Coordination Meeting XHEXP1 erstellt Dieter Herrmann, DESY- MKK

2 20. Coordination Meeting XHEXP1 TOP 1. Aktueller Bautenstand

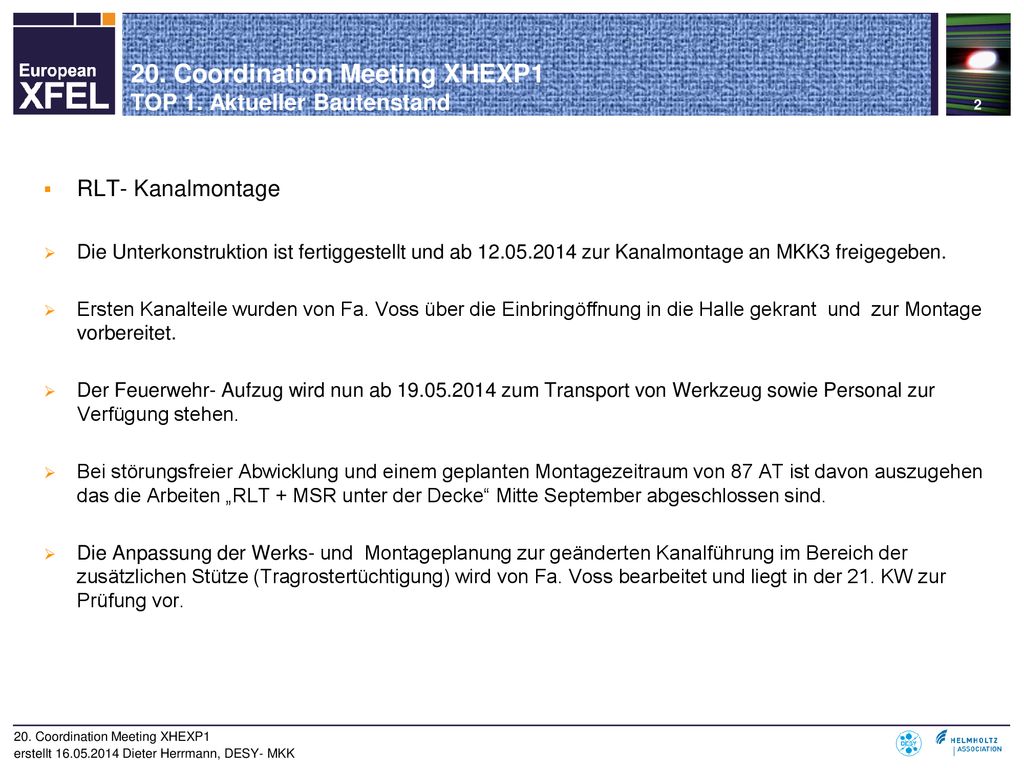

RLT- Kanalmontage Die Unterkonstruktion ist fertiggestellt und ab zur Kanalmontage an MKK3 freigegeben. Ersten Kanalteile wurden von Fa. Voss über die Einbringöffnung in die Halle gekrant und zur Montage vorbereitet. Der Feuerwehr- Aufzug wird nun ab zum Transport von Werkzeug sowie Personal zur Verfügung stehen. Bei störungsfreier Abwicklung und einem geplanten Montagezeitraum von 87 AT ist davon auszugehen das die Arbeiten „RLT + MSR unter der Decke“ Mitte September abgeschlossen sind. Die Anpassung der Werks- und Montageplanung zur geänderten Kanalführung im Bereich der zusätzlichen Stütze (Tragrostertüchtigung) wird von Fa. Voss bearbeitet und liegt in der 21. KW zur Prüfung vor. 20. Coordination Meeting XHEXP1 erstellt Dieter Herrmann, DESY- MKK

3 20. Coordination Meeting XHEXP1 TOP 1. Aktueller Bautenstand

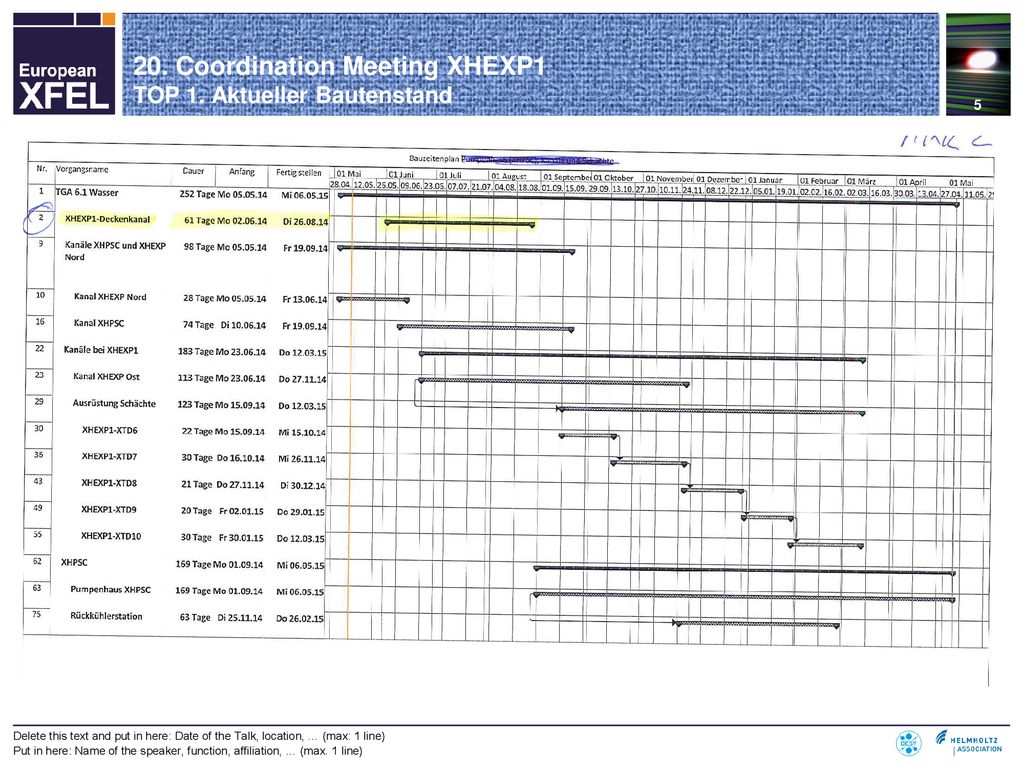

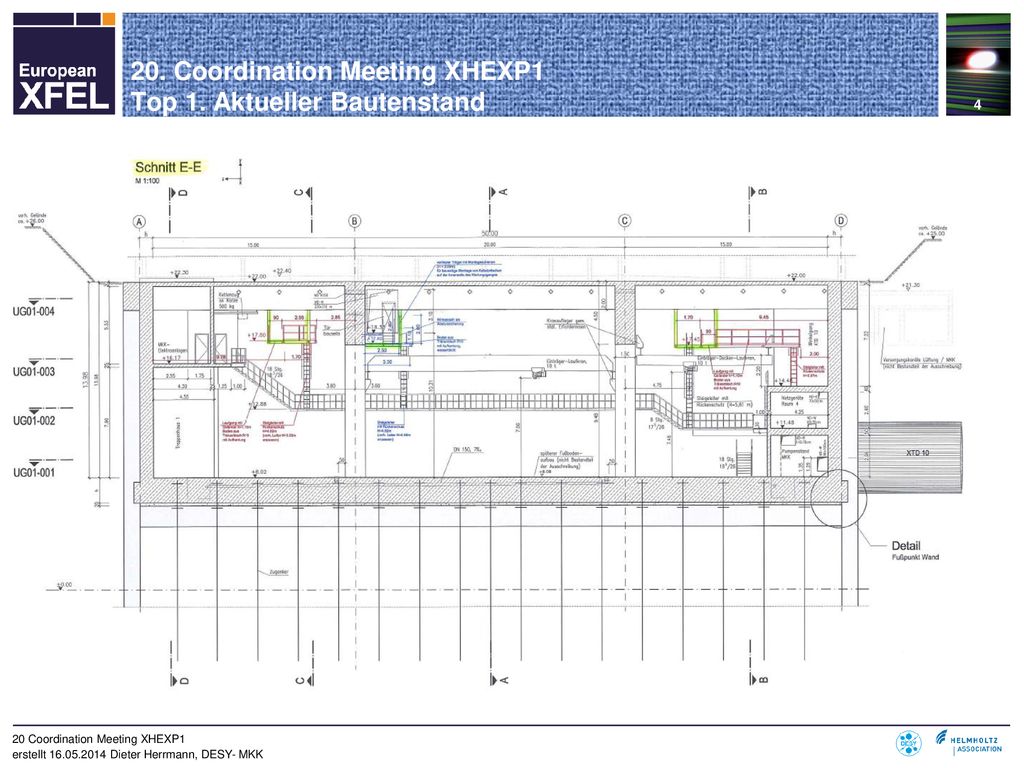

4 20. Coordination Meeting XHEXP1 TOP 1. Aktueller Bautenstand

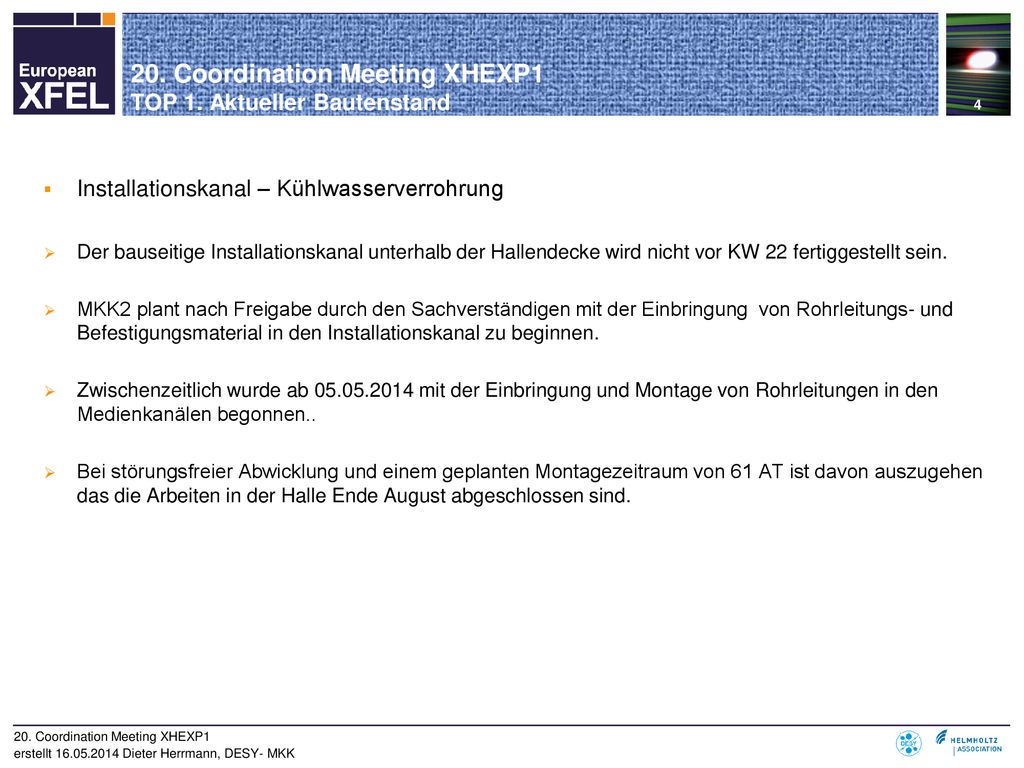

Installationskanal – Kühlwasserverrohrung Der bauseitige Installationskanal unterhalb der Hallendecke wird nicht vor KW 22 fertiggestellt sein. MKK2 plant nach Freigabe durch den Sachverständigen mit der Einbringung von Rohrleitungs- und Befestigungsmaterial in den Installationskanal zu beginnen. Zwischenzeitlich wurde ab mit der Einbringung und Montage von Rohrleitungen in den Medienkanälen begonnen.. Bei störungsfreier Abwicklung und einem geplanten Montagezeitraum von 61 AT ist davon auszugehen das die Arbeiten in der Halle Ende August abgeschlossen sind. 20. Coordination Meeting XHEXP1 erstellt Dieter Herrmann, DESY- MKK

5 20. Coordination Meeting XHEXP1 TOP 1. Aktueller Bautenstand
Delete this text and put in here: Date of the Talk, location, … (max: 1 line) Put in here: Name of the speaker, function, affiliation, … (max. 1 line)

6 20. Coordination Meeting XHEXP1 TOP 1. Aktueller Bautenstand

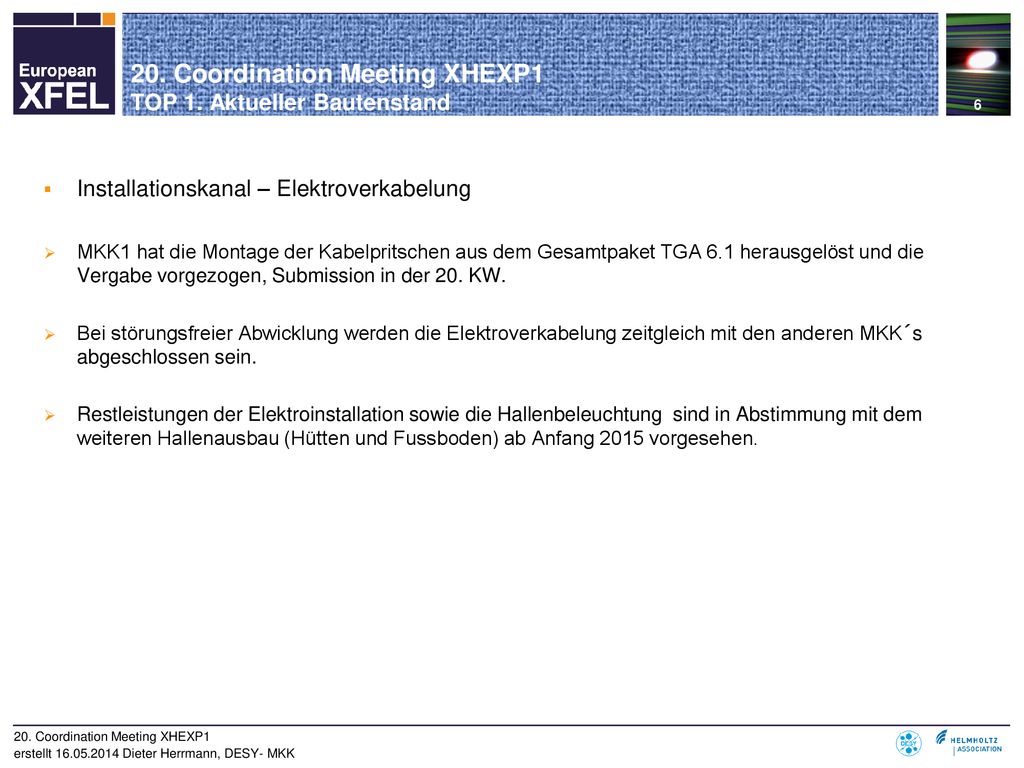

Installationskanal – Elektroverkabelung MKK1 hat die Montage der Kabelpritschen aus dem Gesamtpaket TGA 6.1 herausgelöst und die Vergabe vorgezogen, Submission in der 20. KW. Bei störungsfreier Abwicklung werden die Elektroverkabelung zeitgleich mit den anderen MKK´s abgeschlossen sein. Restleistungen der Elektroinstallation sowie die Hallenbeleuchtung sind in Abstimmung mit dem weiteren Hallenausbau (Hütten und Fussboden) ab Anfang 2015 vorgesehen. 20. Coordination Meeting XHEXP1 erstellt Dieter Herrmann, DESY- MKK

7 20. Coordination Meeting XHEXP1 Top 1. Aktueller Bautenstand

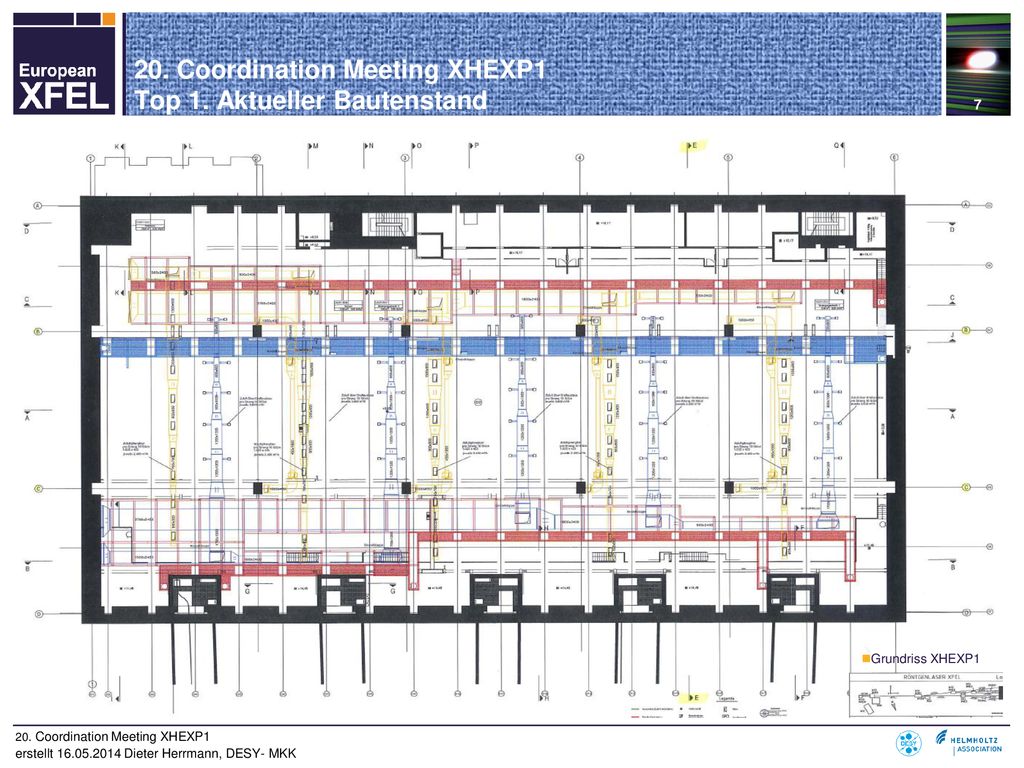

Grundriss XHEXP1 20. Coordination Meeting XHEXP1 erstellt Dieter Herrmann, DESY- MKK

8 20. Coordination Meeting XHEXP1 Top 1. Aktueller Bautenstand
erstellt Dieter Herrmann, DESY- MKK
