Präsentation herunterladen
Die Präsentation wird geladen. Bitte warten
1
3. FAIR - Technische Realisierung
FAIR Project Leader Dr. Jürgen Henschel
2
Projektstruktur und Projektteam Übersicht der Maschinen

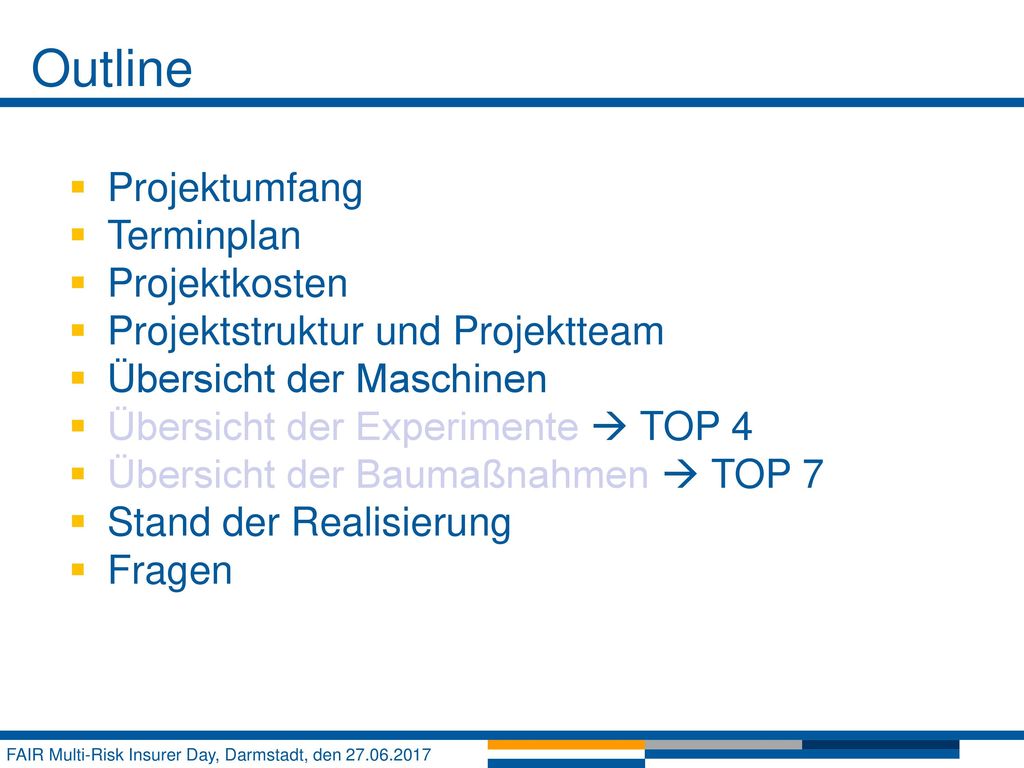

Outline Projektumfang Terminplan Projektkosten Projektstruktur und Projektteam Übersicht der Maschinen Übersicht der Experimente TOP 4 Übersicht der Baumaßnahmen TOP 7 Stand der Realisierung Fragen FAIR Multi-Risk Insurer Day, Darmstadt, den
3
Projektumfang – 20 Gebäude
FAIR Multi-Risk Insurer Day, Darmstadt, den
4

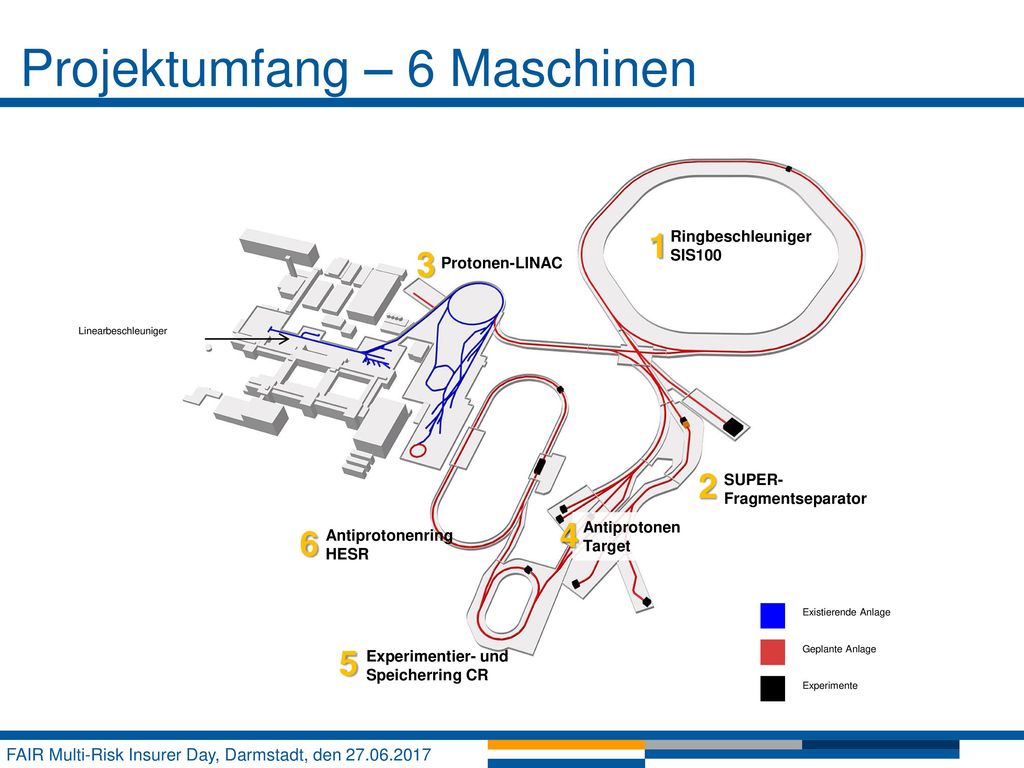

Projektumfang – 6 Maschinen
Ringbeschleuniger SIS100 Antiprotonenring HESR Experimentier- und Speicherring CR Linearbeschleuniger Protonen-LINAC Existierende Anlage Geplante Anlage Experimente 1 3 2 SUPER-Fragmentseparator 4 6 Antiprotonen Target 5 FAIR Multi-Risk Insurer Day, Darmstadt, den
5
Projektumfang – 4 Experimente
Ringbeschleuniger SIS100 Antiprotonenring Experimentier- und Speicherring Linearbeschleuniger Existierende Anlage Geplante Anlage Experimente Protonen-LINAC CBM: Relativistic nuclear collision NUSTAR: Radioactive ion beams PANDA: Antiproton beams APPA: Ions, antiprotons FAIR Multi-Risk Insurer Day, Darmstadt, den
6

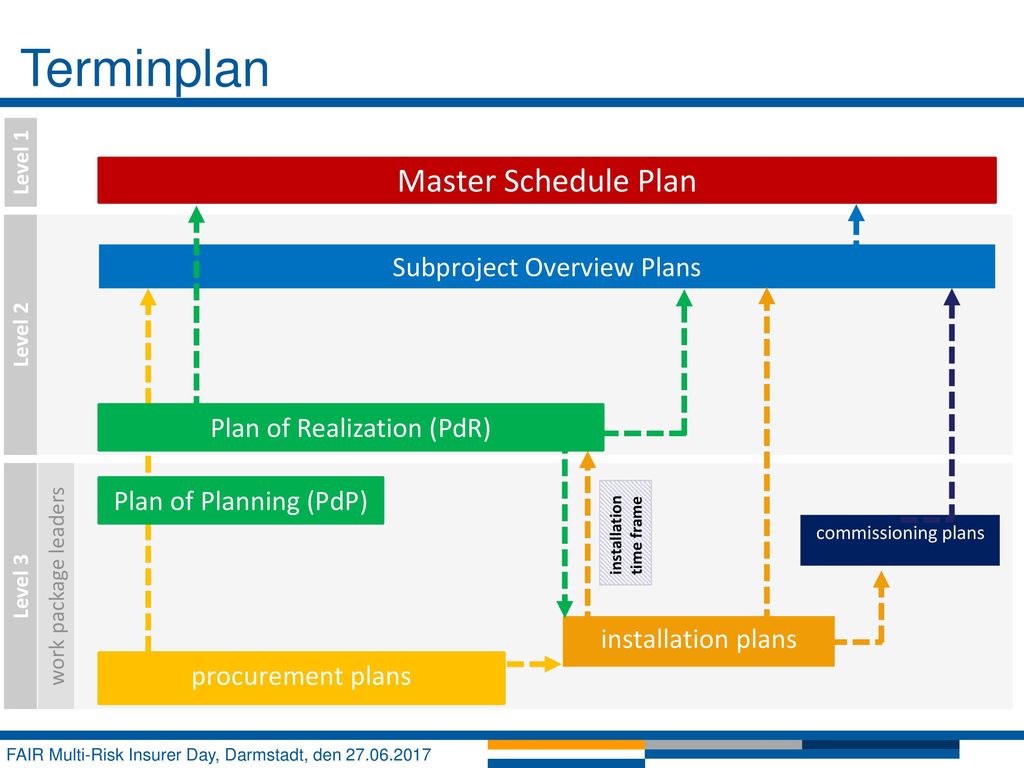

Terminplan Master Schedule Plan Subproject Overview Plans
Level 1 Master Schedule Plan Level 2 Subproject Overview Plans Plan of Realization (PdR) Level 3 work package leaders Plan of Planning (PdP) installation time frame commissioning plans installation plans procurement plans FAIR Multi-Risk Insurer Day, Darmstadt, den
7
Terminplan – Master Schedule Plan
FAIR Multi-Risk Insurer Day, Darmstadt, den
8

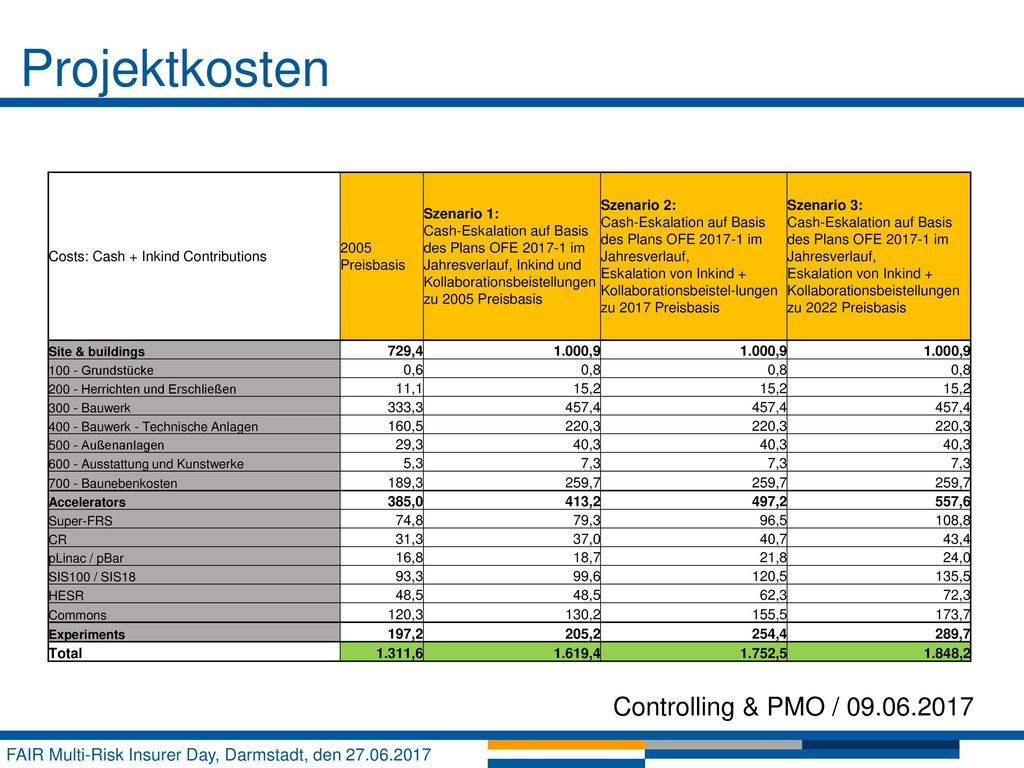

Projektkosten Controlling & PMO / 09.06.2017
Costs: Cash + Inkind Contributions 2005 Preisbasis Szenario 1: Cash-Eskalation auf Basis des Plans OFE im Jahresverlauf, Inkind und Kollaborationsbeistellungen zu 2005 Preisbasis Szenario 2: Cash-Eskalation auf Basis des Plans OFE im Jahresverlauf, Eskalation von Inkind + Kollaborationsbeistel-lungen zu 2017 Preisbasis Szenario 3: Cash-Eskalation auf Basis des Plans OFE im Jahresverlauf, Eskalation von Inkind + Kollaborationsbeistellungen zu 2022 Preisbasis Site & buildings 729,4 1.000,9 100 - Grundstücke 0,6 0,8 200 - Herrichten und Erschließen 11,1 15,2 300 - Bauwerk 333,3 457,4 400 - Bauwerk - Technische Anlagen 160,5 220,3 500 - Außenanlagen 29,3 40,3 600 - Ausstattung und Kunstwerke 5,3 7,3 700 - Baunebenkosten 189,3 259,7 Accelerators 385,0 413,2 497,2 557,6 Super-FRS 74,8 79,3 96,5 108,8 CR 31,3 37,0 40,7 43,4 pLinac / pBar 16,8 18,7 21,8 24,0 SIS100 / SIS18 93,3 99,6 120,5 135,5 HESR 48,5 62,3 72,3 Commons 120,3 130,2 155,5 173,7 Experiments 197,2 205,2 254,4 289,7 Total 1.311,6 1.619,4 1.752,5 1.848,2 Controlling & PMO / FAIR Multi-Risk Insurer Day, Darmstadt, den
9

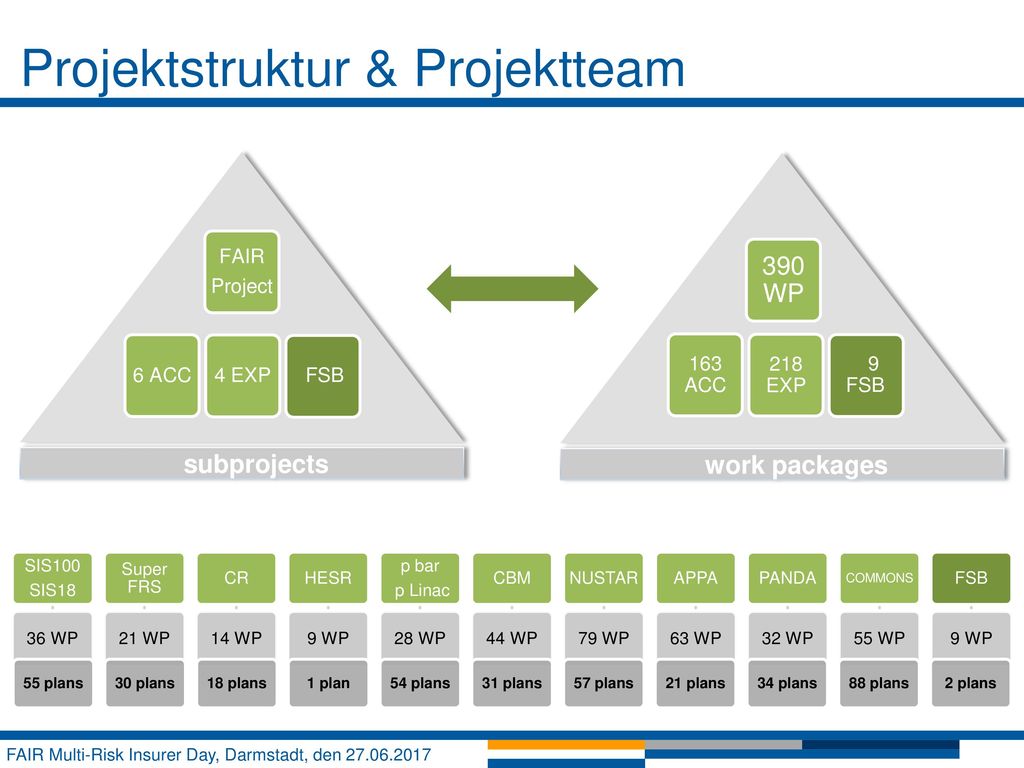

Projektstruktur & Projektteam
FAIR Multi-Risk Insurer Day, Darmstadt, den
10

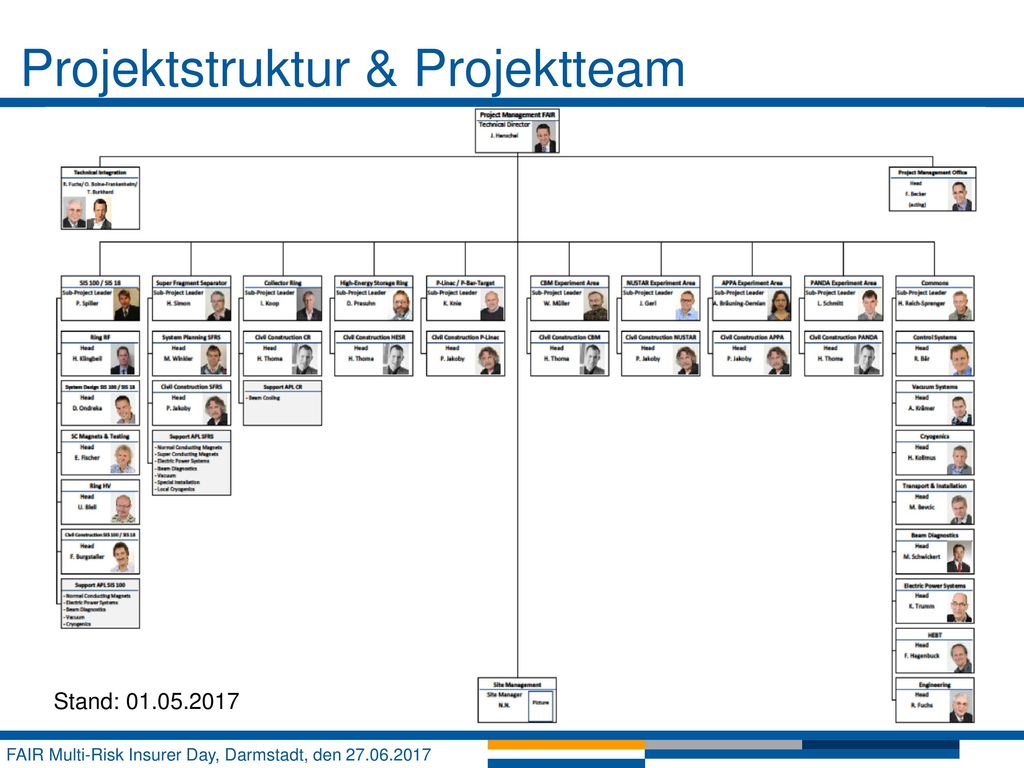

Projektstruktur & Projektteam
Stand: FAIR Multi-Risk Insurer Day, Darmstadt, den
11
Projektstruktur & Projektteam
FAIR Project 390 WP 6 ACC 4 EXP FSB 163 ACC 218 EXP 9 FSB subprojects work packages SIS100 SIS18 36 WP Super FRS 21 WP CR 14 WP HESR 9 WP p bar p Linac 28 WP CBM 44 WP NUSTAR 79 WP APPA 63 WP PANDA 32 WP COMMONS 55 WP FSB 55 plans 30 plans 18 plans 1 plan 54 plans 31 plans 57 plans 21 plans 34 plans 88 plans 2 plans FAIR Multi-Risk Insurer Day, Darmstadt, den
12

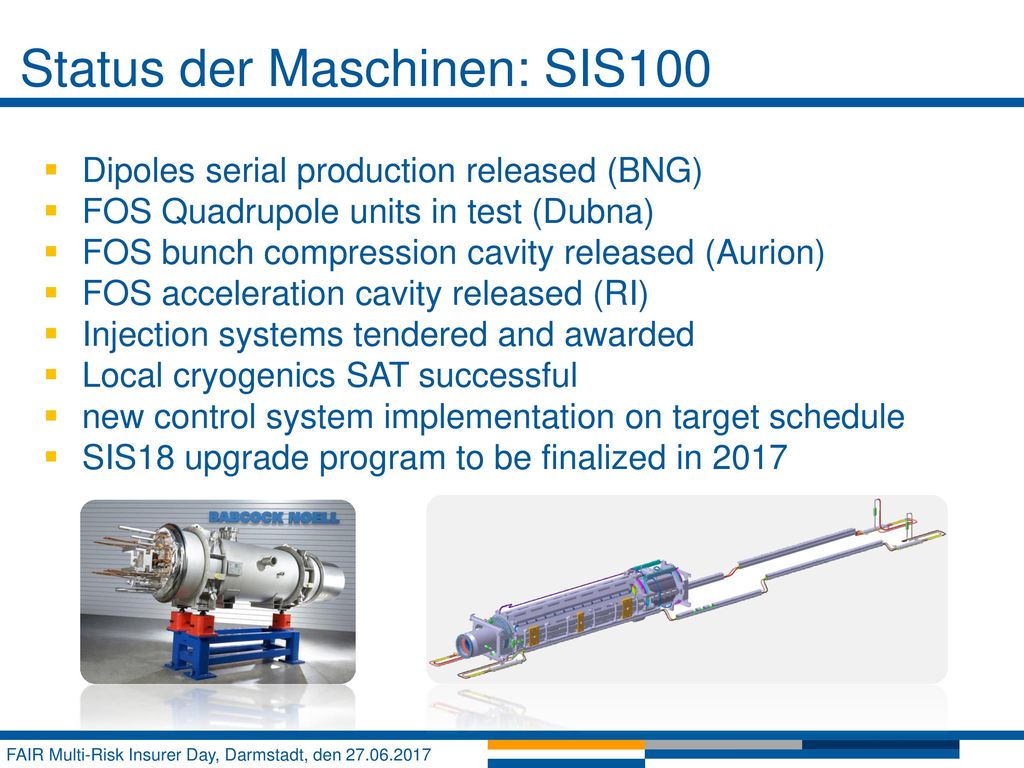

Status der Maschinen: SIS100
Dipoles serial production released (BNG) FOS Quadrupole units in test (Dubna) FOS bunch compression cavity released (Aurion) FOS acceleration cavity released (RI) Injection systems tendered and awarded Local cryogenics SAT successful new control system implementation on target schedule SIS18 upgrade program to be finalized in 2017 FAIR Multi-Risk Insurer Day, Darmstadt, den
13

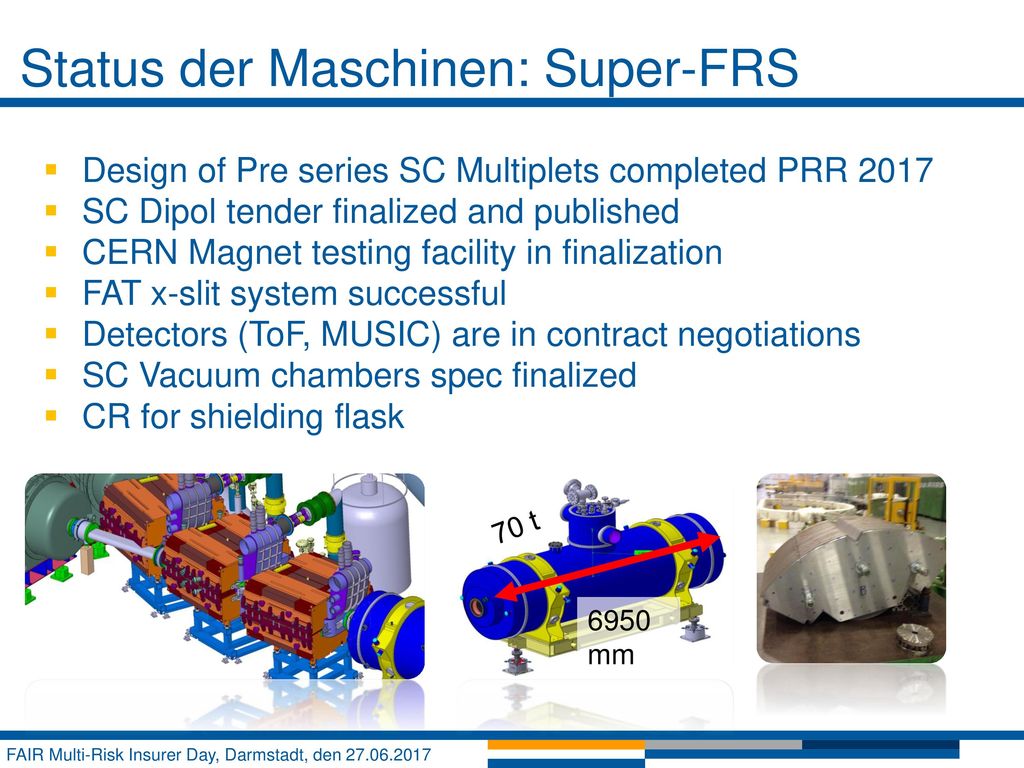

Status der Maschinen: Super-FRS
Design of Pre series SC Multiplets completed PRR 2017 SC Dipol tender finalized and published CERN Magnet testing facility in finalization FAT x-slit system successful Detectors (ToF, MUSIC) are in contract negotiations SC Vacuum chambers spec finalized CR for shielding flask 6950 mm 70 t FAIR Multi-Risk Insurer Day, Darmstadt, den
14

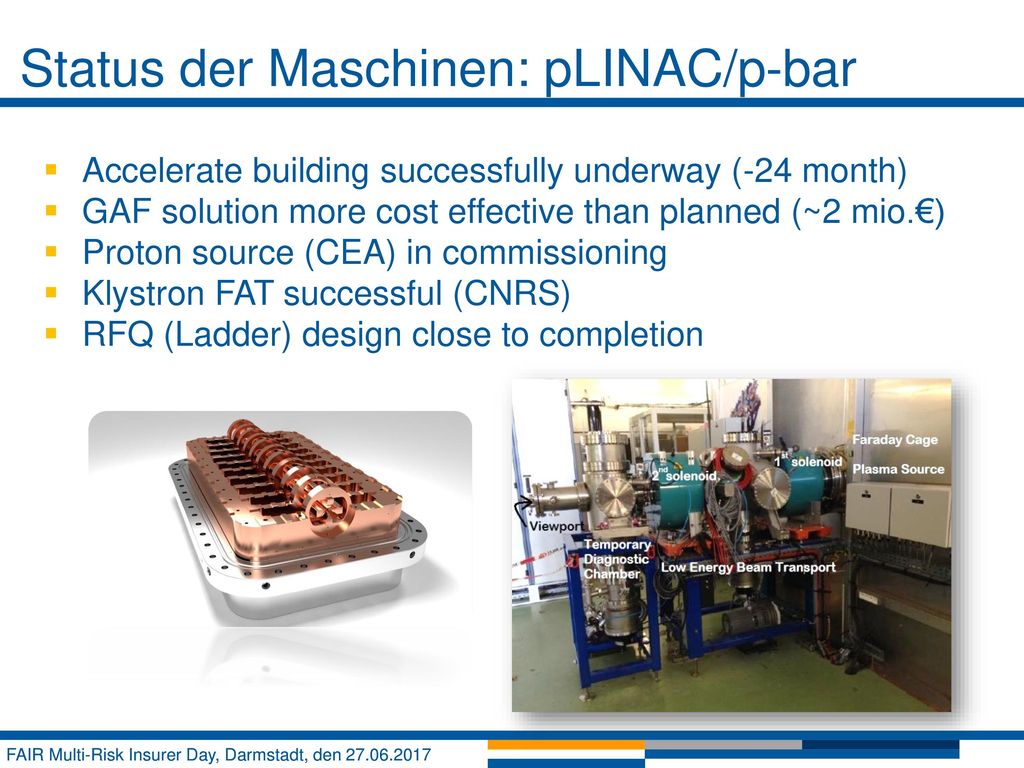

Status der Maschinen: pLINAC/p-bar
Accelerate building successfully underway (-24 month) GAF solution more cost effective than planned (~2 mio.€) Proton source (CEA) in commissioning Klystron FAT successful (CNRS) RFQ (Ladder) design close to completion FAIR Multi-Risk Insurer Day, Darmstadt, den FAIR Multi-Risk Insurer Day, Darmstadt, den
15

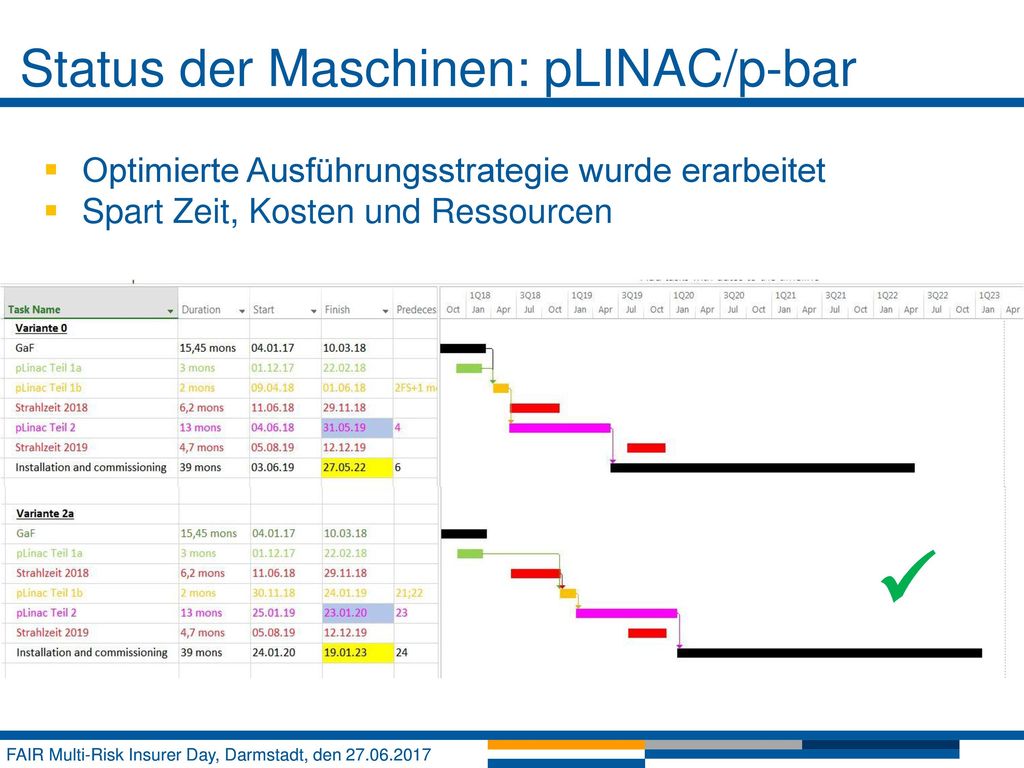

Status der Maschinen: pLINAC/p-bar
Optimierte Ausführungsstrategie wurde erarbeitet Spart Zeit, Kosten und Ressourcen FAIR Multi-Risk Insurer Day, Darmstadt, den FAIR Multi-Risk Insurer Day, Darmstadt, den
16

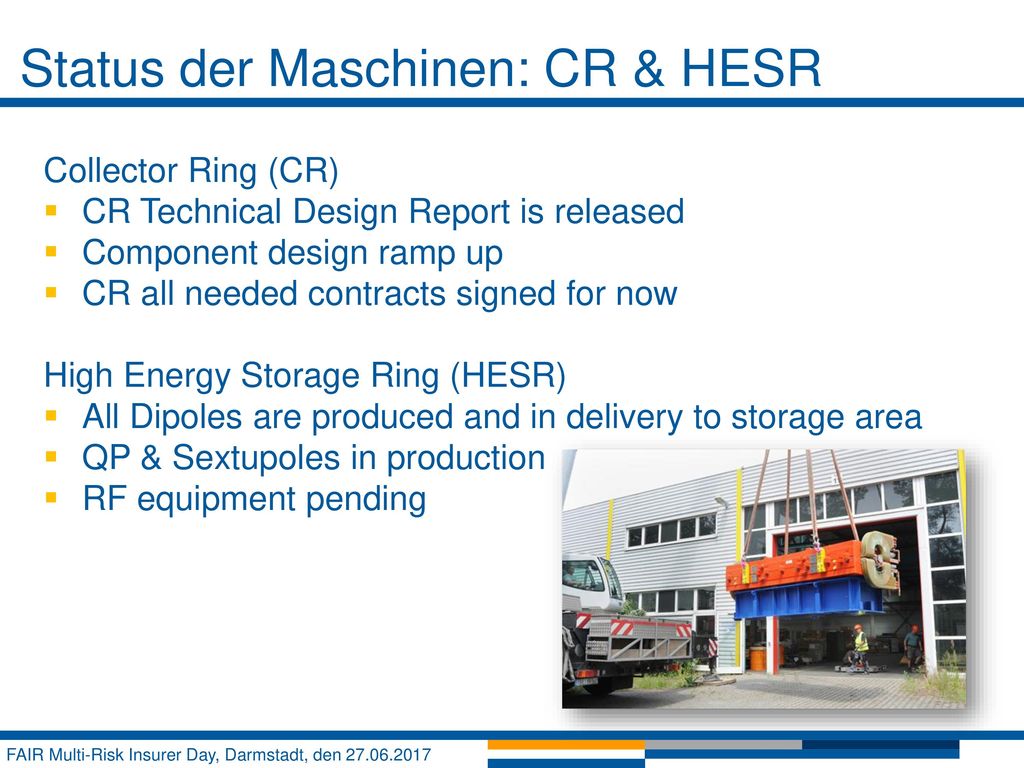

Status der Maschinen: CR & HESR
Collector Ring (CR) CR Technical Design Report is released Component design ramp up CR all needed contracts signed for now High Energy Storage Ring (HESR) All Dipoles are produced and in delivery to storage area QP & Sextupoles in production RF equipment pending FAIR Multi-Risk Insurer Day, Darmstadt, den
17

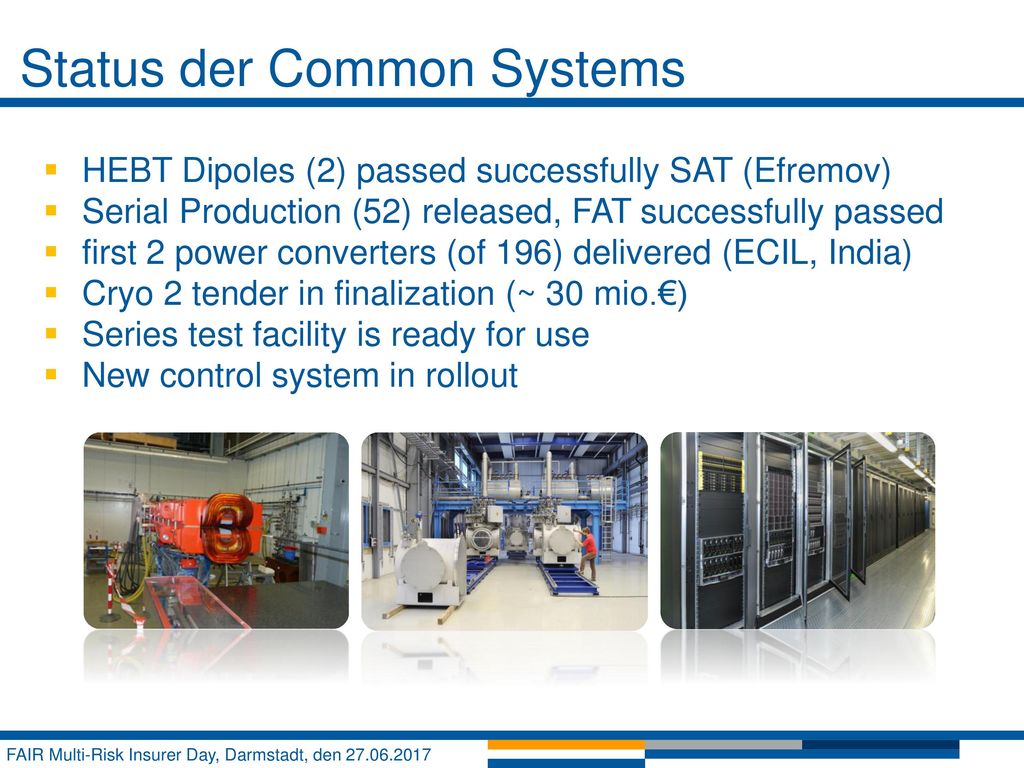

Status der Common Systems
HEBT Dipoles (2) passed successfully SAT (Efremov) Serial Production (52) released, FAT successfully passed first 2 power converters (of 196) delivered (ECIL, India) Cryo 2 tender in finalization (~ 30 mio.€) Series test facility is ready for use New control system in rollout FAIR Multi-Risk Insurer Day, Darmstadt, den
18
Stand der Realisierung - Progress
Projektumfang Terminplan Projektkosten Projektstruktur und Projektteam Übersicht der Maschinen Übersicht der Experimente TOP 4 Übersicht der Baumaßnahmen TOP 7 Stand der Realisierung Fragen FAIR Multi-Risk Insurer Day, Darmstadt, den
19

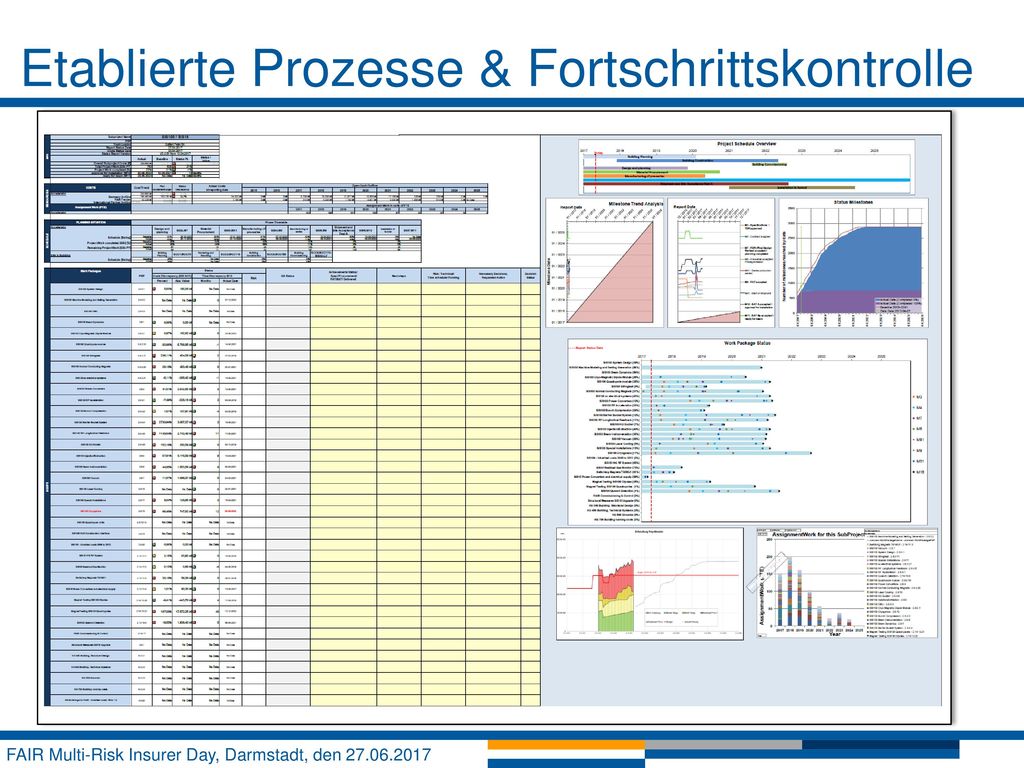

Etablierte Prozesse & Fortschrittskontrolle
FAIR Multi-Risk Insurer Day, Darmstadt, den
20
Fragen ... FAIR Multi-Risk Insurer Day, Darmstadt, den
