Tino Höwler :: GFA/ATK/Vermessung :: Paul Scherrer Institut
Alignment Group SwissFEL Commissioning Workshop, 21 March 2016 FHNW Campus Brugg-Windisch 1
2
Vermessung Hauptaufgaben der Vermessung

Schnittstellen und Abhängigkeiten Status Vermessung Injektor Pendenzen und Zeitplanung für Comissioning Injektor ( ) Status Vermessung Linac, T&U und FE ( ) Allgemeine Hinweise Page 2 2
3
Aufgaben der Vermessung

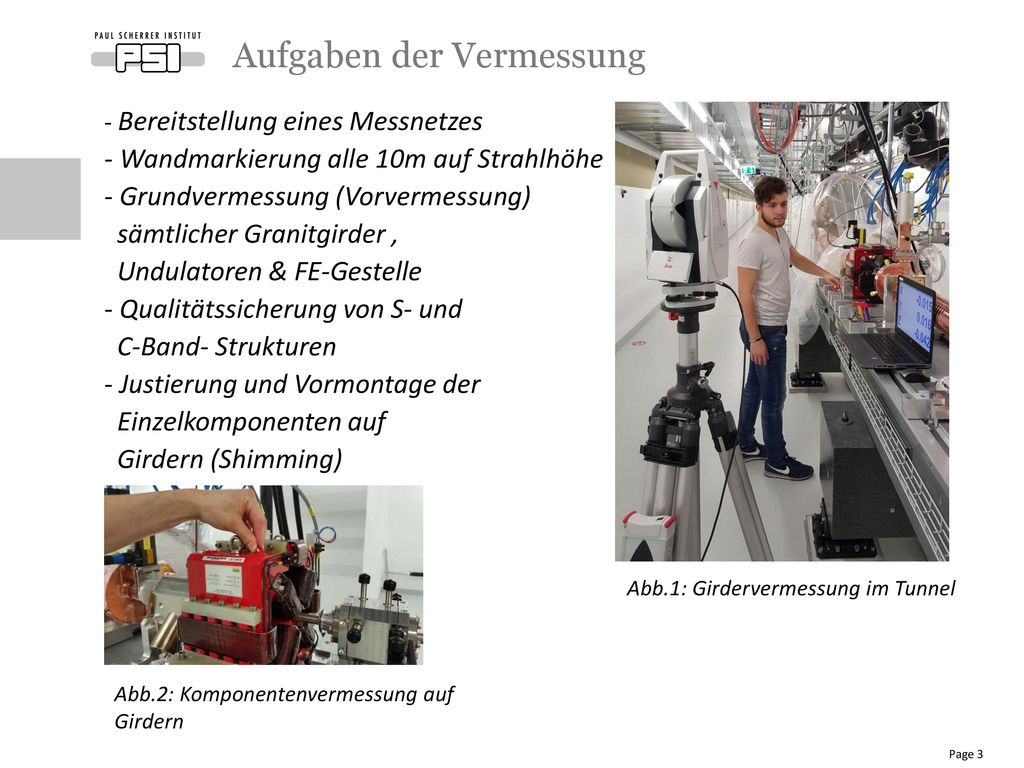

- Bereitstellung eines Messnetzes - Wandmarkierung alle 10m auf Strahlhöhe - Grundvermessung (Vorvermessung) sämtlicher Granitgirder , Undulatoren & FE-Gestelle - Qualitätssicherung von S- und C-Band- Strukturen - Justierung und Vormontage der Einzelkomponenten auf Girdern (Shimming) Abb.1: Girdervermessung im Tunnel Abb.2: Komponentenvermessung auf Girdern Page 3 3
4
Aufgaben der Vermessung

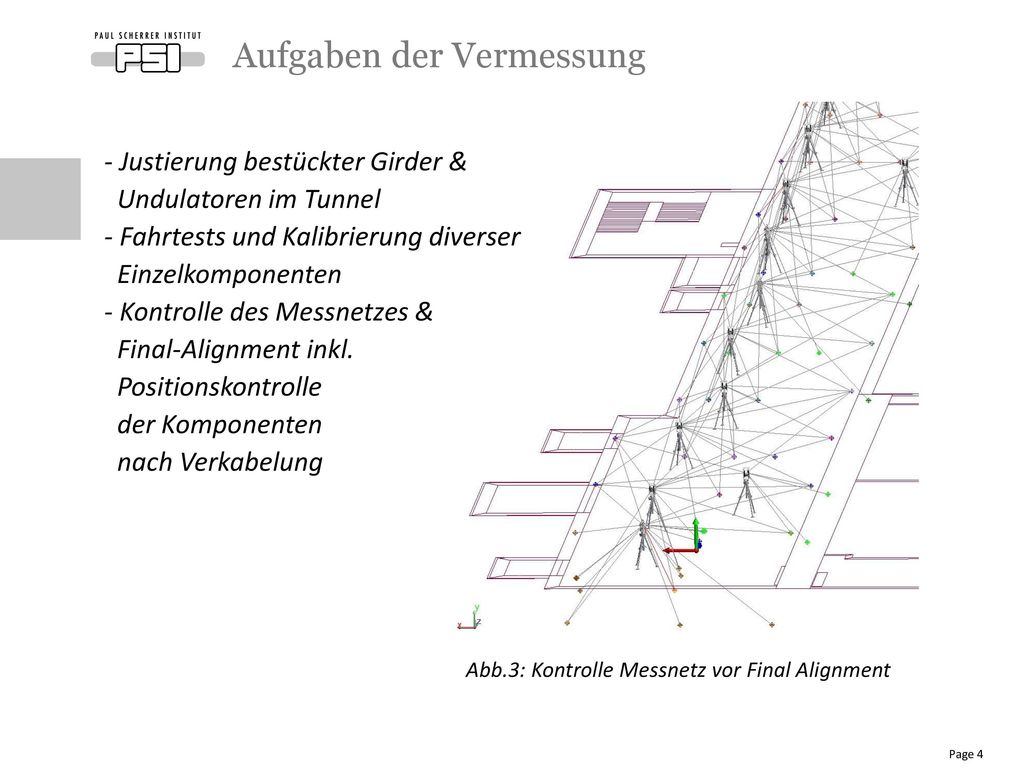

- Justierung bestückter Girder & Undulatoren im Tunnel - Fahrtests und Kalibrierung diverser Einzelkomponenten - Kontrolle des Messnetzes & Final-Alignment inkl. Positionskontrolle der Komponenten nach Verkabelung Abb.3: Kontrolle Messnetz vor Final Alignment Page 4 4
5
Schnittstellen & Abhängigkeiten

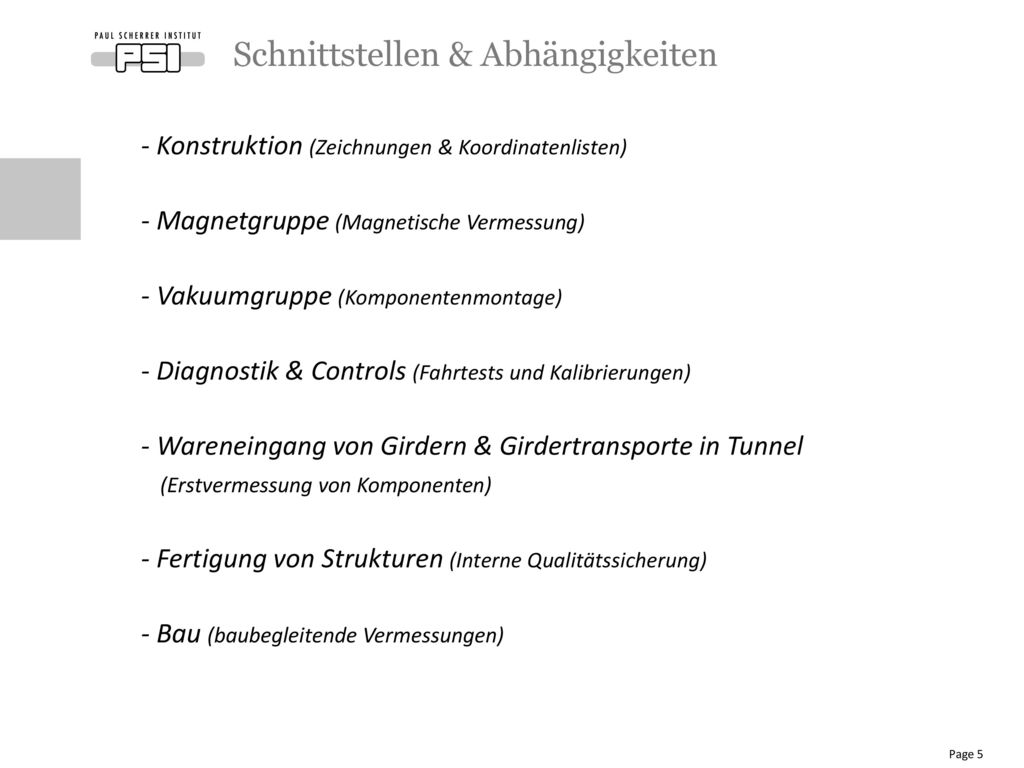

- Konstruktion (Zeichnungen & Koordinatenlisten) - Magnetgruppe (Magnetische Vermessung) - Vakuumgruppe (Komponentenmontage) - Diagnostik & Controls (Fahrtests und Kalibrierungen) - Wareneingang von Girdern & Girdertransporte in Tunnel (Erstvermessung von Komponenten) - Fertigung von Strukturen (Interne Qualitätssicherung) - Bau (baubegleitende Vermessungen) Page 5 5
6
Status Vermessungstätigkeiten Injektor

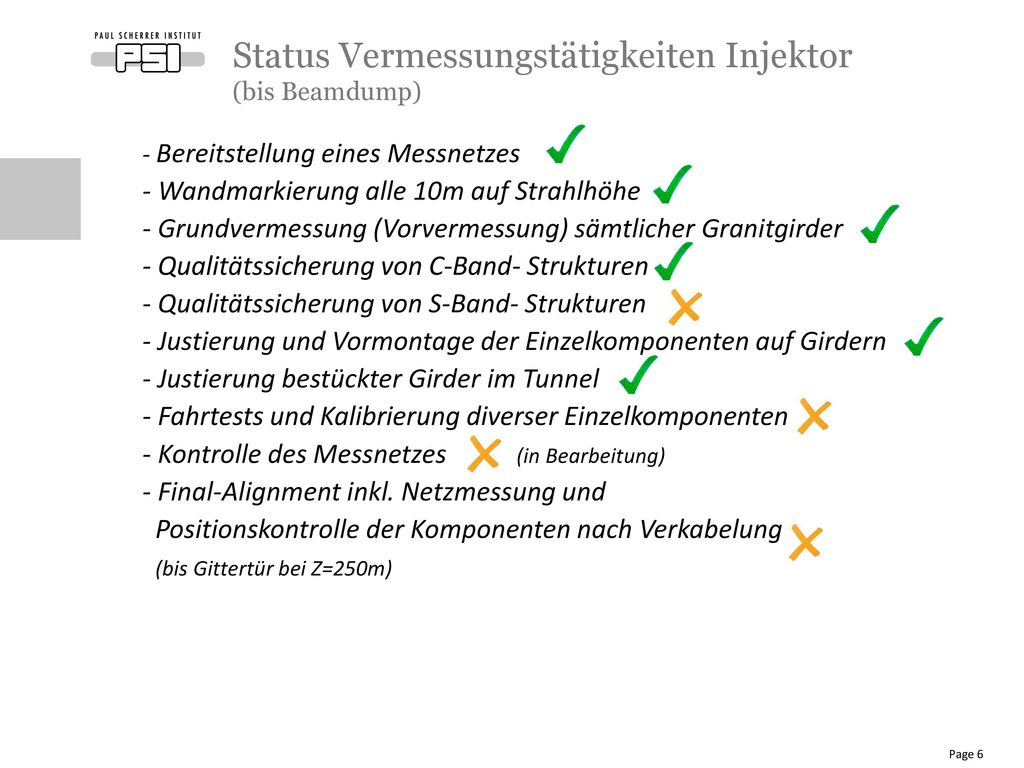

(bis Beamdump) - Bereitstellung eines Messnetzes - Wandmarkierung alle 10m auf Strahlhöhe - Grundvermessung (Vorvermessung) sämtlicher Granitgirder - Qualitätssicherung von C-Band- Strukturen - Qualitätssicherung von S-Band- Strukturen - Justierung und Vormontage der Einzelkomponenten auf Girdern - Justierung bestückter Girder im Tunnel - Fahrtests und Kalibrierung diverser Einzelkomponenten - Kontrolle des Messnetzes (in Bearbeitung) - Final-Alignment inkl. Netzmessung und Positionskontrolle der Komponenten nach Verkabelung (bis Gittertür bei Z=250m) Page 6 6
7
Pendenzen für Inbetriebnahme Injektor

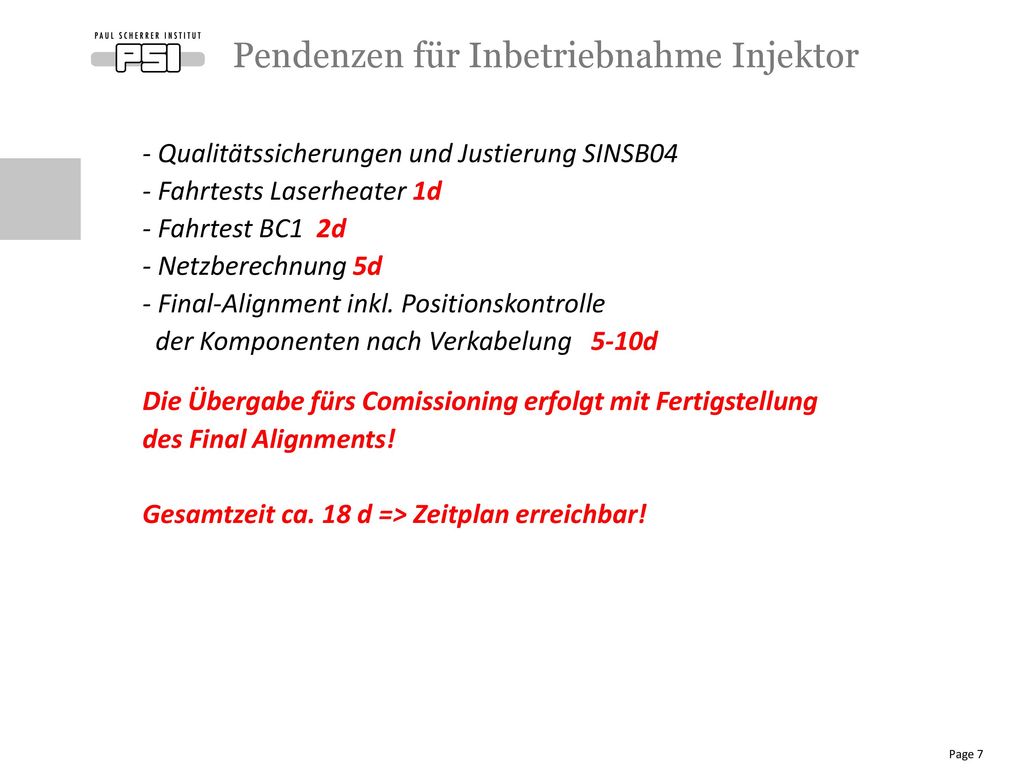

- Qualitätssicherungen und Justierung SINSB04 - Fahrtests Laserheater 1d - Fahrtest BC1 2d - Netzberechnung 5d - Final-Alignment inkl. Positionskontrolle der Komponenten nach Verkabelung d Die Übergabe fürs Comissioning erfolgt mit Fertigstellung des Final Alignments! Gesamtzeit ca. 18 d => Zeitplan erreichbar! Page 7 7
8
Status Vermessung Linac, T&U und FE

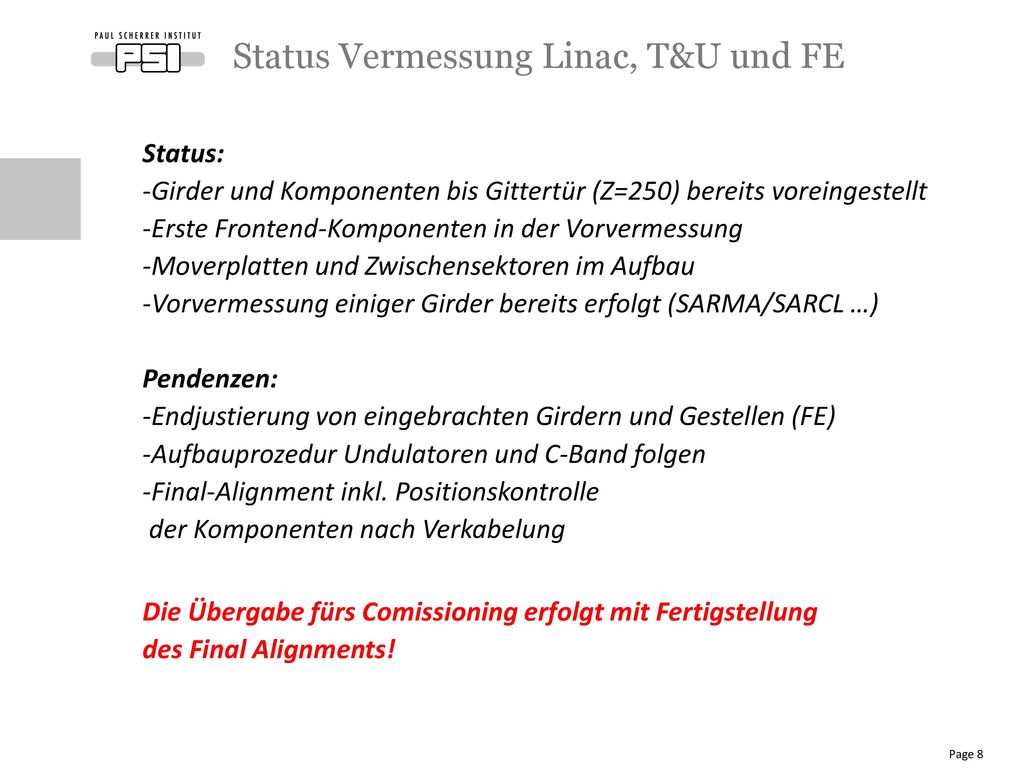

-Girder und Komponenten bis Gittertür (Z=250) bereits voreingestellt -Erste Frontend-Komponenten in der Vorvermessung -Moverplatten und Zwischensektoren im Aufbau -Vorvermessung einiger Girder bereits erfolgt (SARMA/SARCL …) Pendenzen: -Endjustierung von eingebrachten Girdern und Gestellen (FE) -Aufbauprozedur Undulatoren und C-Band folgen -Final-Alignment inkl. Positionskontrolle der Komponenten nach Verkabelung Die Übergabe fürs Comissioning erfolgt mit Fertigstellung des Final Alignments! Page 8 8
9
Allgemeine Hinweise Zur Erreichung der Endtermine sind wir auf

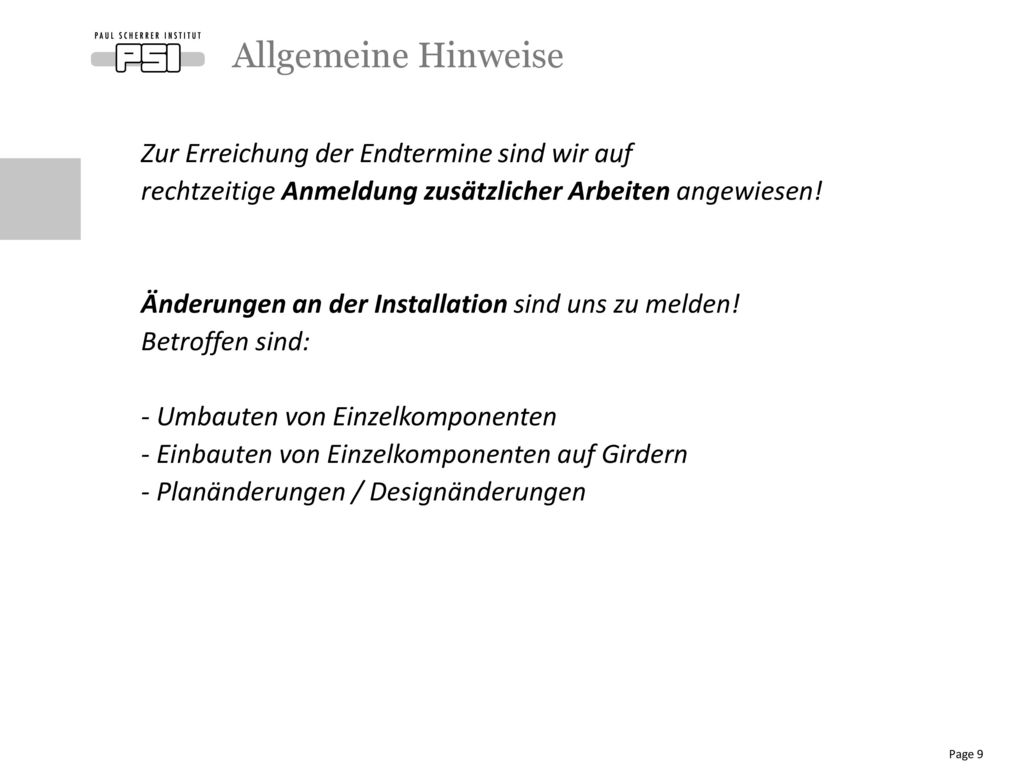

rechtzeitige Anmeldung zusätzlicher Arbeiten angewiesen! Änderungen an der Installation sind uns zu melden! Betroffen sind: - Umbauten von Einzelkomponenten - Einbauten von Einzelkomponenten auf Girdern - Planänderungen / Designänderungen Page 9 9
10
Wir schaffen Wissen – heute für morgen
Danke für Ihre Aufmerksamkeit! Noch Fragen? Page 10 10
