1
Zwischenpräsentation Kommunikationsgruppe
von Leonie Mattes, Christina Müller & Manuela Happle
2

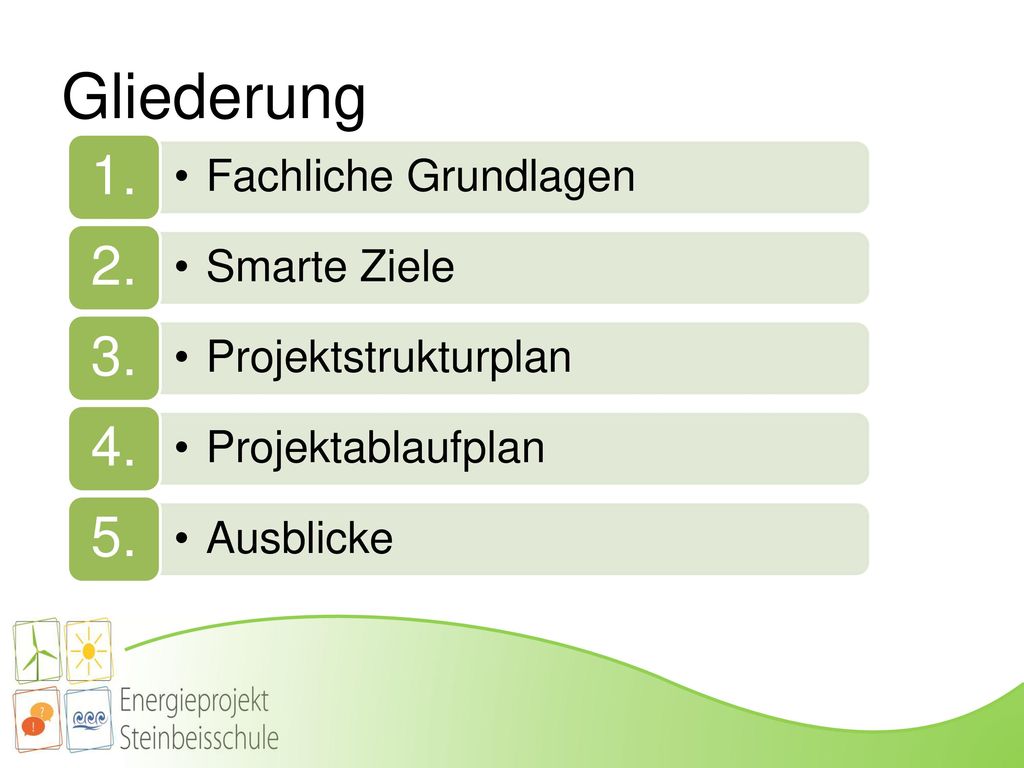

Gliederung 1. 2. 3. 4. 5. Fachliche Grundlagen Smarte Ziele
Projektstrukturplan 3. Projektablaufplan 4. Ausblicke 5.
3

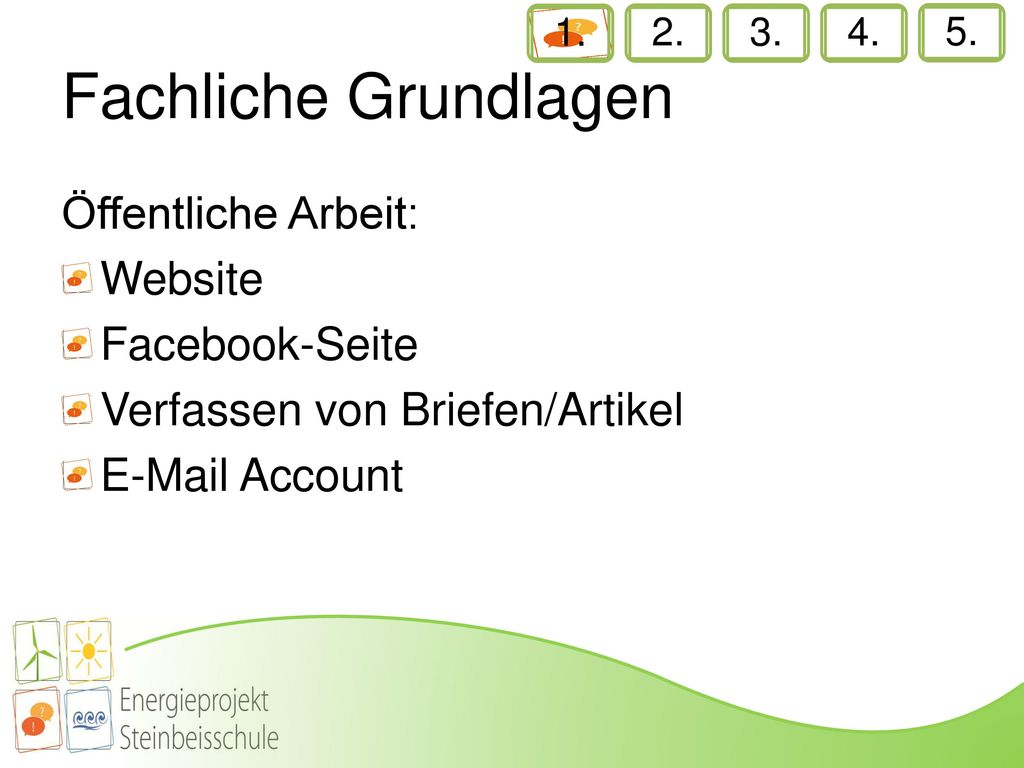

Fachliche Grundlagen Öffentliche Arbeit: Website Facebook-Seite
1. 2. 3. 4. 5. Fachliche Grundlagen Öffentliche Arbeit: Website Facebook-Seite Verfassen von Briefen/Artikel Account
4

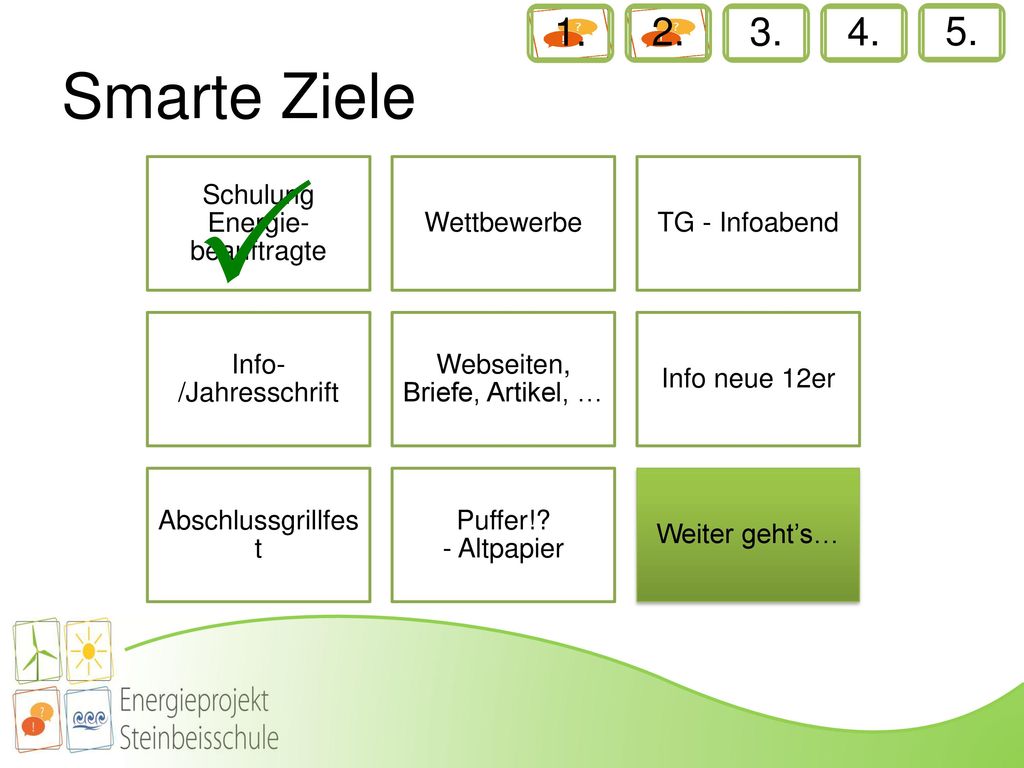

Smarte Ziele 1. 2. 3. 4. 5. Schulung Energie- beauftragte Wettbewerbe
TG - Infoabend Info- /Jahresschrift Webseiten, Briefe, Artikel, … Info neue 12er Abschlussgrillfest Puffer!? Altpapier Weiter geht’s…
5
Smarte Ziele 1. 2. 3. 4. 5. Schulung Energie- beauftragte
Wettbewerbe TG - Infoabend Info- /Jahresschrift Webseiten, Briefe, Artikel, … Info neue 12er Abschlussgrillfest Puffer!? Altpapier Weiter geht’s…
6

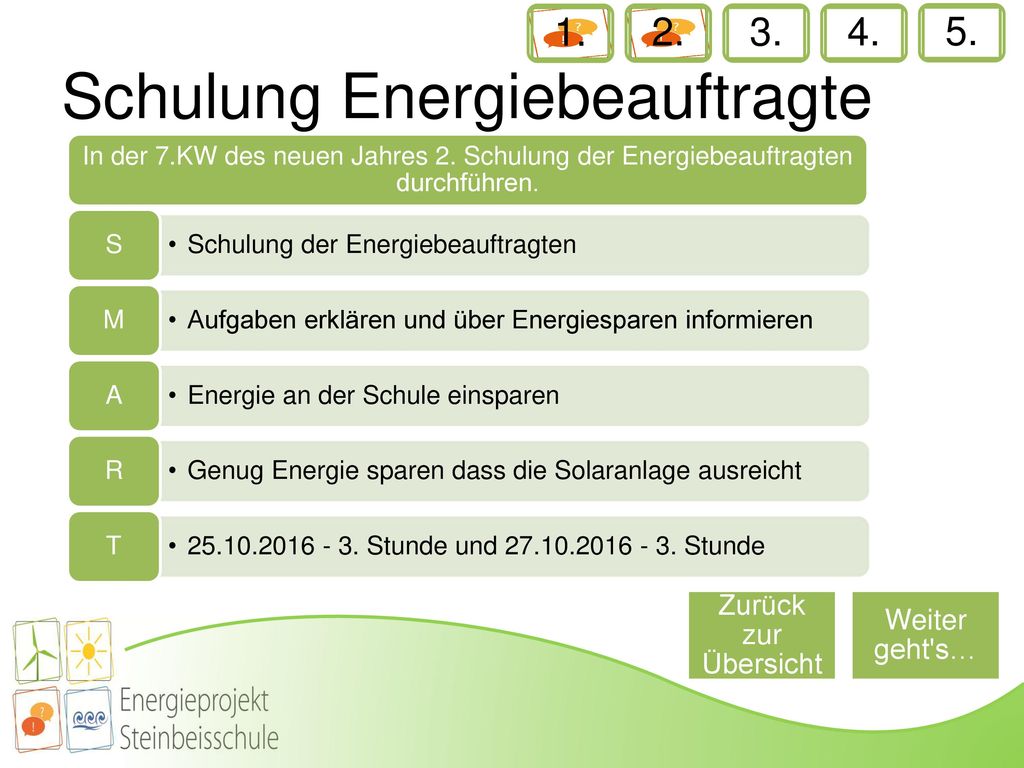

Schulung Energiebeauftragte
1. 2. 3. 4. 5. Schulung Energiebeauftragte In der 7.KW des neuen Jahres 2. Schulung der Energiebeauftragten durchführen. Schulung der Energiebeauftragten S Aufgaben erklären und über Energiesparen informieren M Energie an der Schule einsparen A Genug Energie sparen dass die Solaranlage ausreicht R Stunde und Stunde T Zurück zur Übersicht Weiter geht's…
7

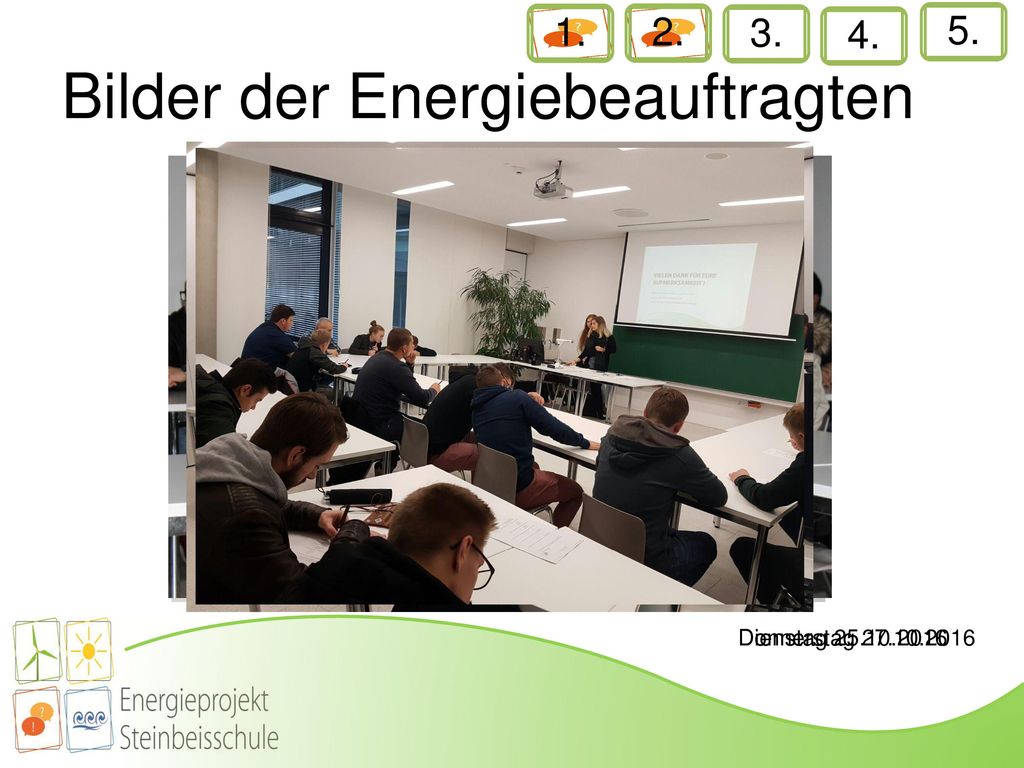

Bilder der Energiebeauftragten
1. 2. 3. 4. 5. Bilder der Energiebeauftragten Dienstag Donnerstag
8

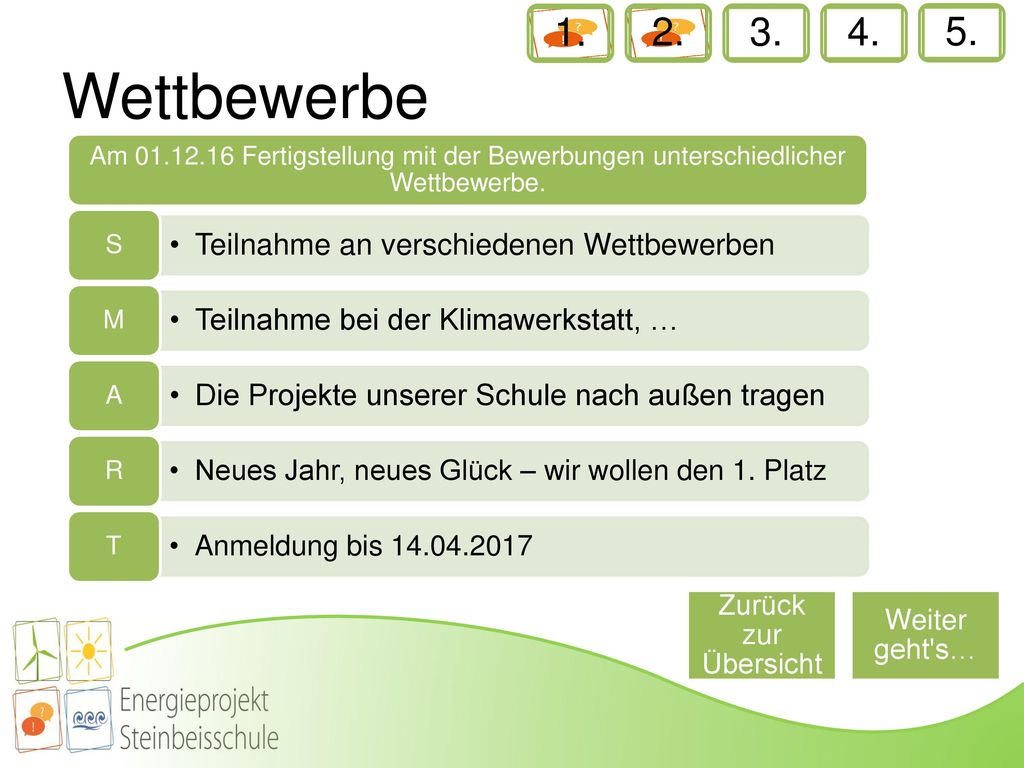

Wettbewerbe 1. 2. 3. 4. 5. Teilnahme an verschiedenen Wettbewerben
Am Fertigstellung mit der Bewerbungen unterschiedlicher Wettbewerbe. Teilnahme an verschiedenen Wettbewerben S Teilnahme bei der Klimawerkstatt, … M Die Projekte unserer Schule nach außen tragen A Neues Jahr, neues Glück – wir wollen den 1. Platz R Anmeldung bis T Zurück zur Übersicht Weiter geht's…
9
TG – Infoabend 1. 2. 3. 4. 5. Zurück zur Übersicht Weiter geht's…
Den TG-Infoabend vorbereiten bis zum , dass wir noch eine Woche Puffer haben. Den Seminarkurs vorstellen & für ihn werben S Veranschaulichen was wir machen – Projekte vorstellen M Künftige Mitschüler für den Seminarkurs und die Schule begeistern A Jede Gruppe gibt einen Einblick in ihr Projekt R T Zurück zur Übersicht Weiter geht's…
10

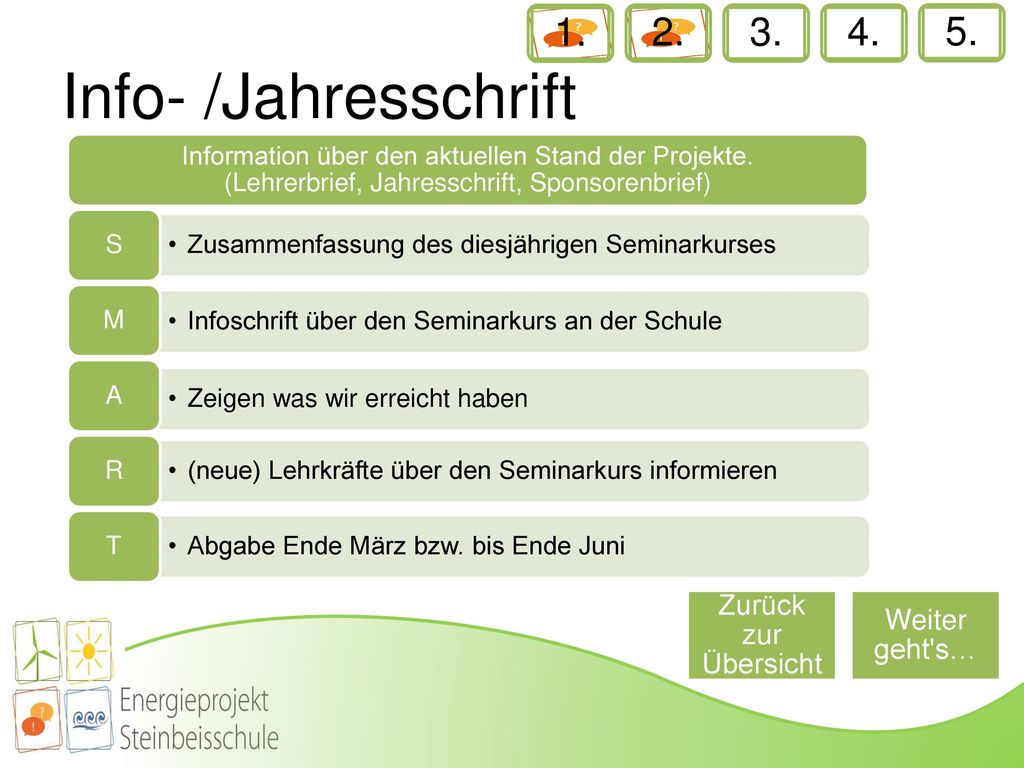

Info- /Jahresschrift 1. 2. 3. 4. 5. Zurück zur Übersicht
Information über den aktuellen Stand der Projekte. (Lehrerbrief, Jahresschrift, Sponsorenbrief) Zusammenfassung des diesjährigen Seminarkurses S Infoschrift über den Seminarkurs an der Schule M Zeigen was wir erreicht haben A (neue) Lehrkräfte über den Seminarkurs informieren R Abgabe Ende März bzw. bis Ende Juni T Zurück zur Übersicht Weiter geht's…
11

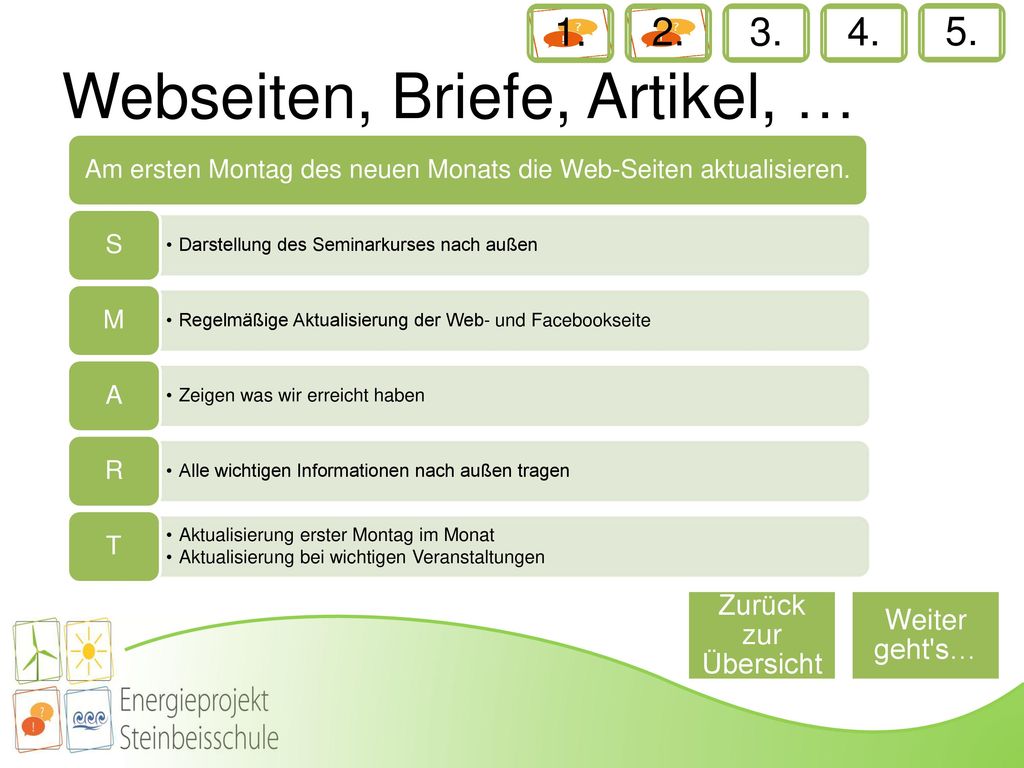

Webseiten, Briefe, Artikel, …
1. 2. 3. 4. 5. Webseiten, Briefe, Artikel, … Am ersten Montag des neuen Monats die Web-Seiten aktualisieren. Darstellung des Seminarkurses nach außen S Regelmäßige Aktualisierung der Web- und Facebookseite M Zeigen was wir erreicht haben A Alle wichtigen Informationen nach außen tragen R Aktualisierung erster Montag im Monat Aktualisierung bei wichtigen Veranstaltungen T Zurück zur Übersicht Weiter geht's…
12

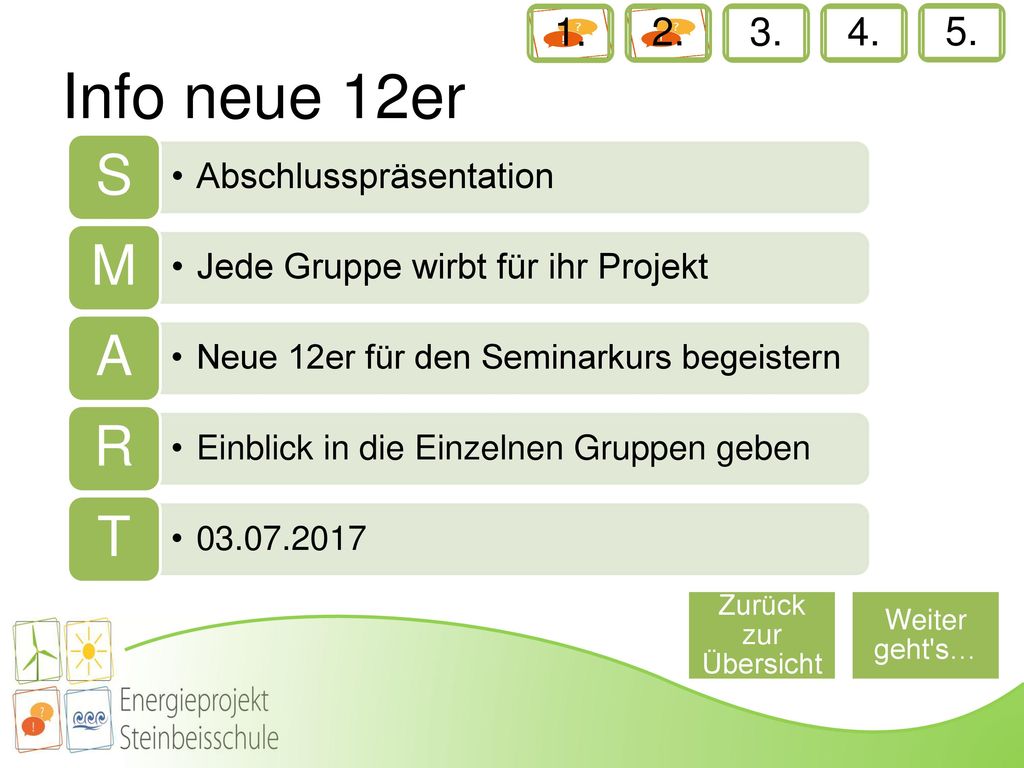

Info neue 12er S M A R T 1. 2. 3. 4. 5. Abschlusspräsentation
Jede Gruppe wirbt für ihr Projekt M Neue 12er für den Seminarkurs begeistern A Einblick in die Einzelnen Gruppen geben R T Zurück zur Übersicht Weiter geht's…
13
Das Abschlussgrillfest bis Anfang Juli fertig planen.
1. 2. 3. 4. 5. Abschlussgrillfest Das Abschlussgrillfest bis Anfang Juli fertig planen. Grillnachmittag als Abschluss des Seminarkurses 2016/17 S Abschluss des Seminarkurses M Gemütliches zusammensitzen und grillen A Mit dem Seminarkurs und wichtigen Helfern R T Zurück zur Übersicht Weiter geht's…
14

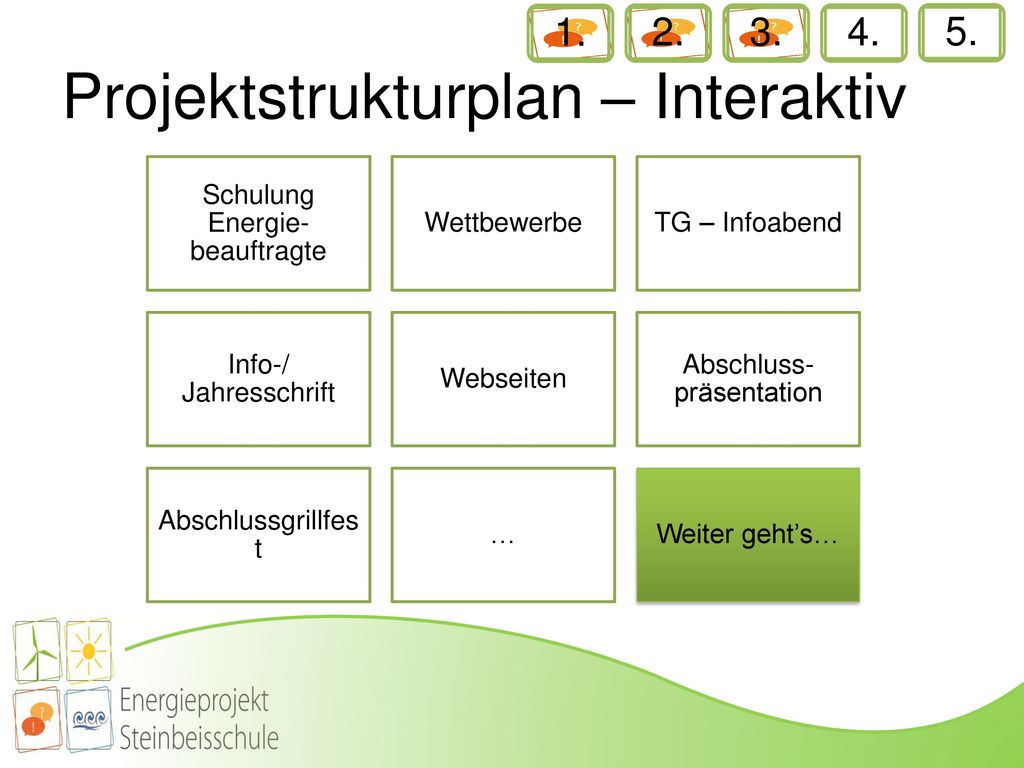

Projektstrukturplan – Interaktiv
1. 2. 3. 4. 5. Projektstrukturplan – Interaktiv Schulung Energie- beauftragte Wettbewerbe TG – Infoabend Info-/ Jahresschrift Webseiten Abschluss- präsentation Abschlussgrillfest … Weiter geht’s…
15

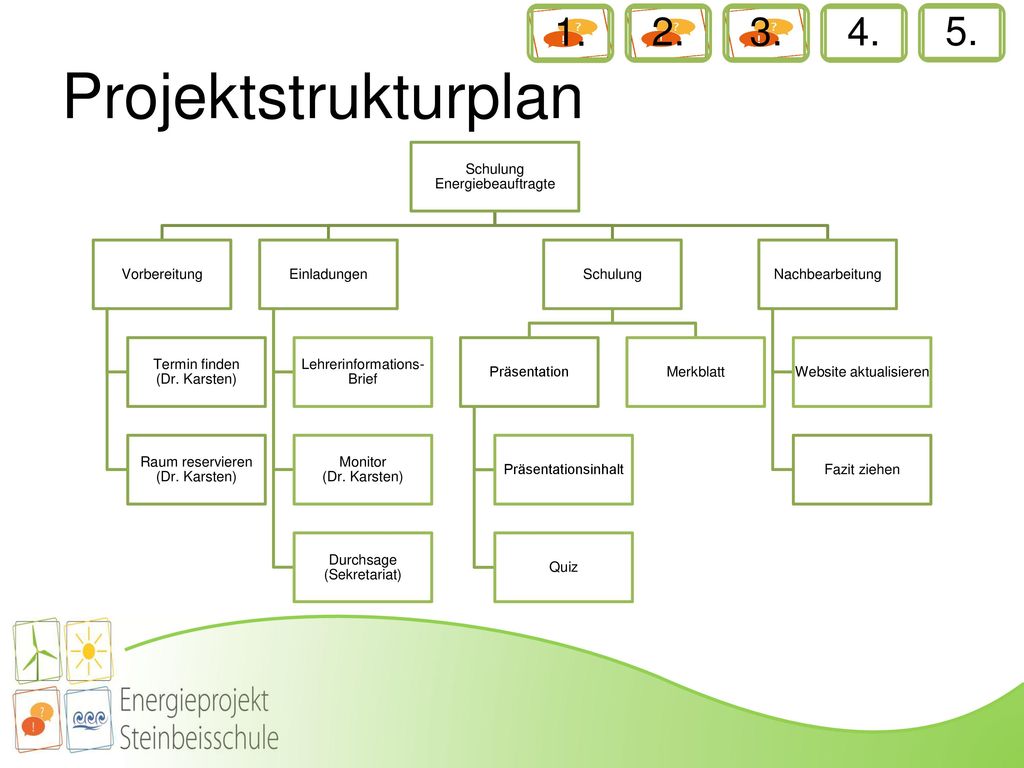

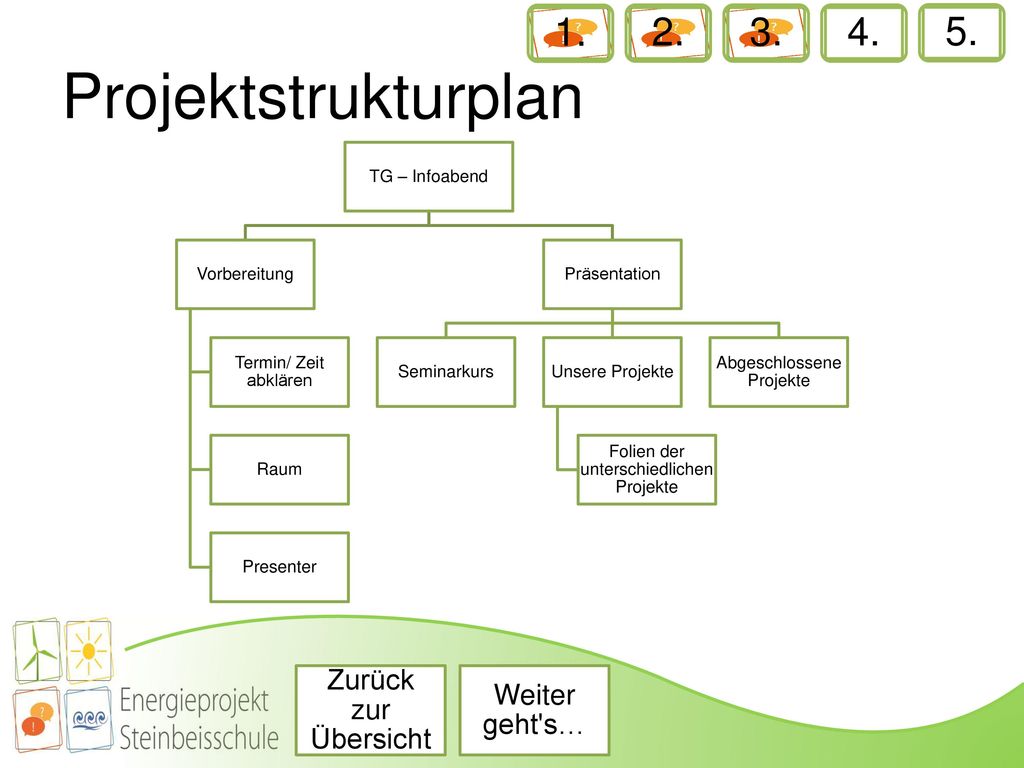

Projektstrukturplan 1. 2. 3. 4. 5. Schulung Energiebeauftragte
Vorbereitung Termin finden (Dr. Karsten) Raum reservieren (Dr. Karsten) Einladungen Lehrerinformations- Brief Monitor (Dr. Karsten) Durchsage (Sekretariat) Schulung Präsentation Präsentationsinhalt Quiz Merkblatt Nachbearbeitung Website aktualisieren Fazit ziehen
16
Projektstrukturplan 1. 2. 3. 4. 5. Zurück zur Übersicht Weiter geht's…
Wettbewerbe Geeignete Wettbewerbe finden Klimawerkstatt Informieren über andere Bewerbung Design Bericht Frist einhalten Hoffen auf den 1. Platz Zurück zur Übersicht Weiter geht's…
17
Projektstrukturplan 1. 2. 3. 4. 5. Zurück zur Übersicht Weiter geht's…
TG – Infoabend Vorbereitung Termin/ Zeit abklären Raum Presenter Präsentation Seminarkurs Unsere Projekte Folien der unterschiedlichen Projekte Abgeschlossene Projekte Zurück zur Übersicht Weiter geht's…
18
Projektstrukturplan 1. 2. 3. 4. 5. Zurück zur Übersicht Weiter geht's…
Info-/ Jahresschrift Vorarbeit Über formales Informieren Brief Seminarkurs Vorstellen Aktuelle Stand der Projekte Verteilen Ende März / Ende Juni Zurück zur Übersicht Weiter geht's…
19

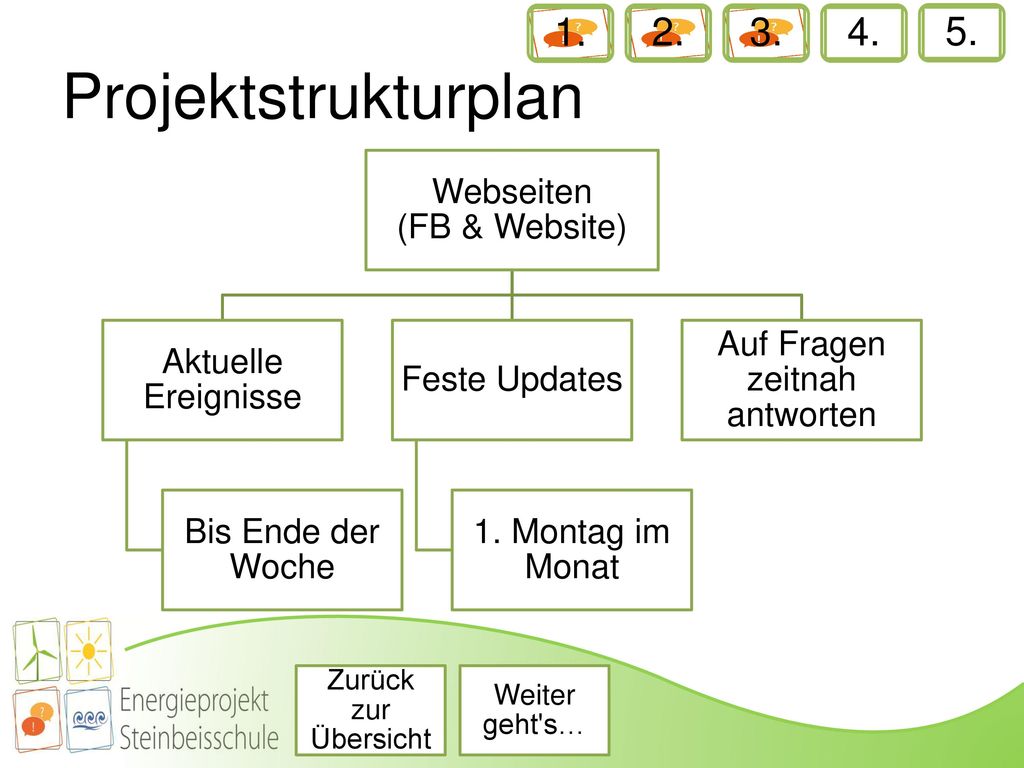

Projektstrukturplan 1. 2. 3. 4. 5. Webseiten (FB & Website)
Aktuelle Ereignisse Bis Ende der Woche Feste Updates 1. Montag im Monat Auf Fragen zeitnah antworten Zurück zur Übersicht Weiter geht's…
20
Projektstrukturplan 1. 2. 3. 4. 5. Zurück zur Übersicht Weiter geht's…
Abschlusspräsentation Vorbereitung Raum organisieren (Dr. Karsten) Stuhlen (Hausmeister) Präsentation Seminarkurs?! Kommunikation- Gruppe Zurück zur Übersicht Weiter geht's…
21
Grillplatz frei (Hausmeister)
1. 2. 3. 4. 5. Projektstrukturplan Abschlussgrillfest Einkaufen Finanzierung Wünsche Getränke Grillgut Einladungen Seminarkurs Dr. Karsten … Sonstiges Grillplatz frei (Hausmeister) Zurück zur Übersicht Weiter geht's…
22
1. 2. 3. 4. 5. Projektablaufplan
23
Zusammenarbeit Herr Dr. Karsten Frau Braun-Henle & Herr Krause
1. 2. 3. 4. 5. Zusammenarbeit Herr Dr. Karsten Frau Braun-Henle & Herr Krause Ingo (SK 2015/16) Andere Seminarkursgruppen
24

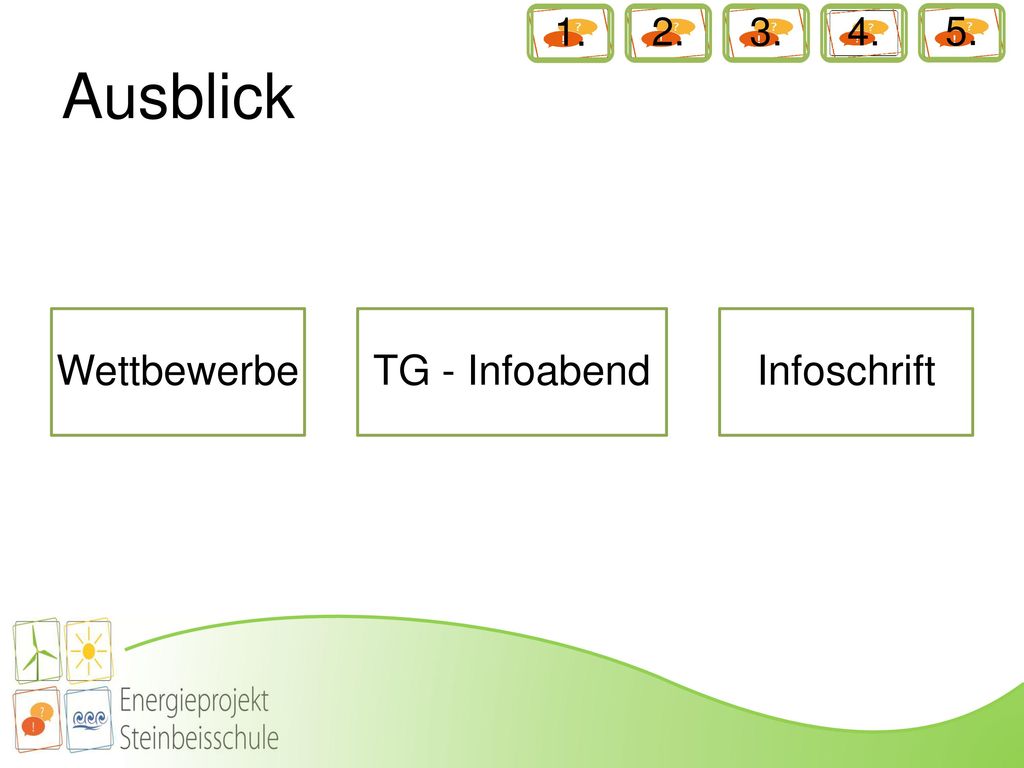

1. 2. 3. 4. 5. Ausblick Wettbewerbe TG - Infoabend Infoschrift
25

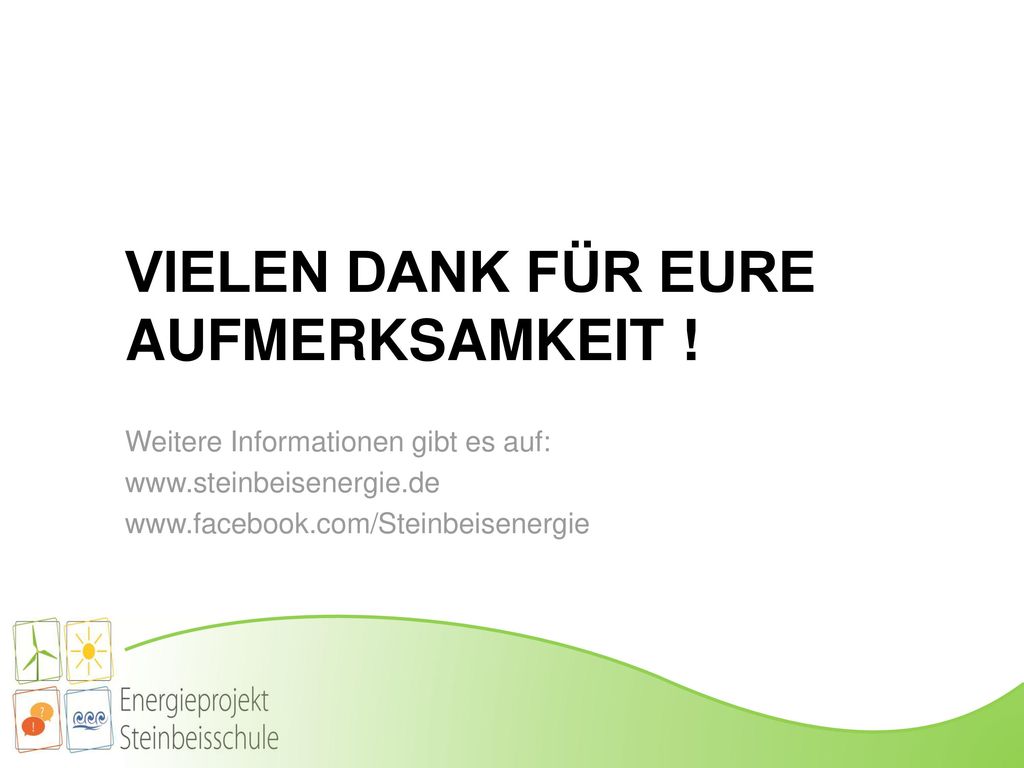

Vielen Dank für eure Aufmerksamkeit !
