1 SBB Rosenbergtunnel Ersatz Flachdecke
Medienorientierung – Dienstag, 30. Juni 2015 René Bösch, Projektleiter, SBB Beat Rietmann, Stadtingenieur, Tiefbauamt Stadt St.Gallen 30. Juni 2015

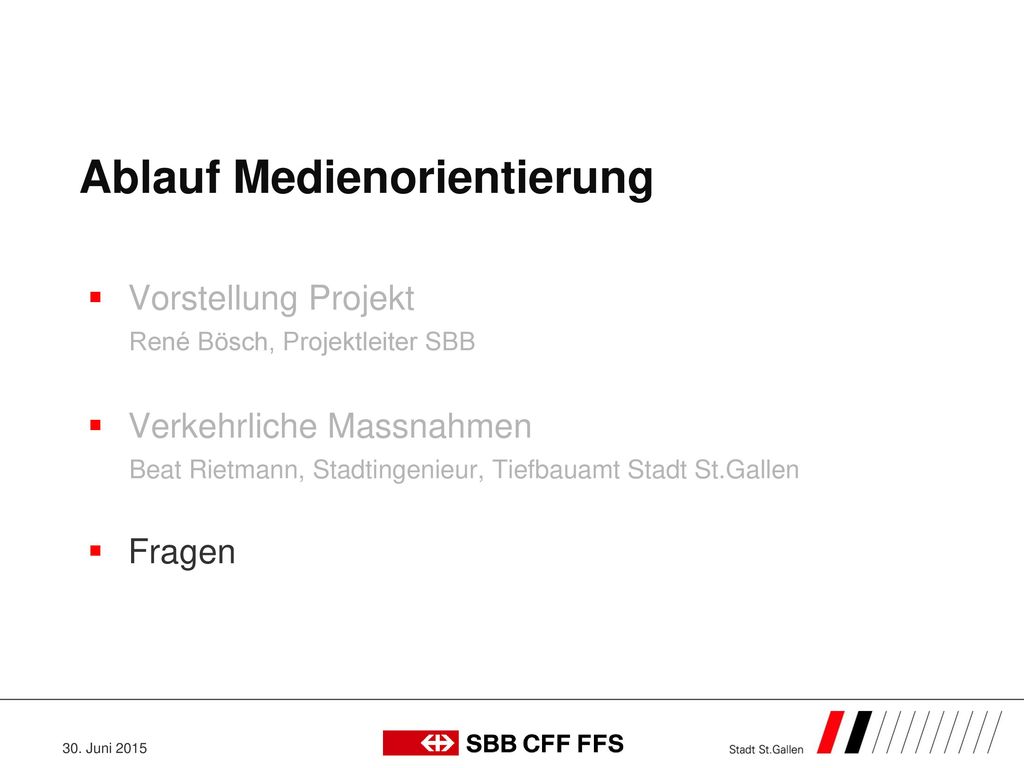

2 Ablauf Medienorientierung
Vorstellung Projekt René Bösch, Projektleiter SBB Verkehrliche Massnahmen Beat Rietmann, Stadtingenieur, Tiefbauamt Stadt St.Gallen Fragen 30. Juni 2015

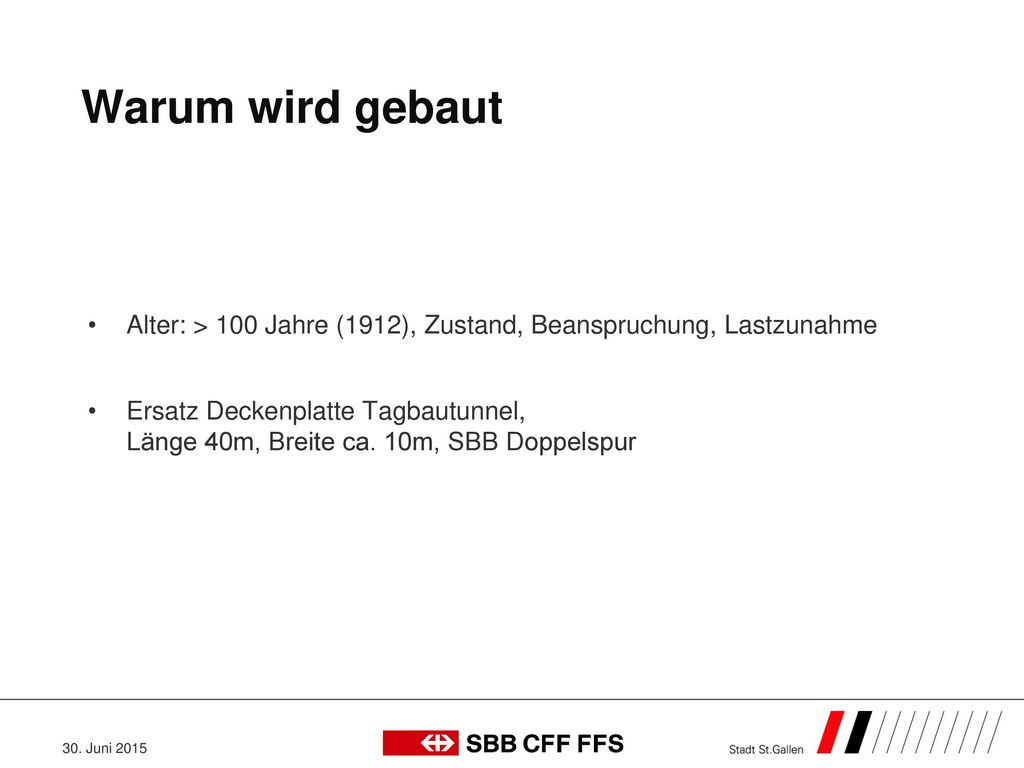

3 Warum wird gebaut Alter: > 100 Jahre (1912), Zustand, Beanspruchung, Lastzunahme Ersatz Deckenplatte Tagbautunnel, Länge 40m, Breite ca. 10m, SBB Doppelspur 30. Juni 2015

4 Wann wird gebaut Vorarbeiten Sommerferien 2014 1 Woche
Vorarbeiten SBB- Tunnel Wochen Hauptarbeiten Sommerferien Wochen Deckenersatz am Wochenende 30. Juni 2015

5 Was wird gebaut 30. Juni 2015

6 Wie wird gebaut Drei möglichst kurze, konzentrierte Interventionen
Intensiv, vorgefertigt, koordiniert In Sommerferien, damit Auswirkungen auf den Verkehr möglichst gering 30. Juni 2015

7 Kernstück, beanspruchte Flächen, Zugänge
30. Juni 2015

8 Hauptarbeiten Deckenersatz
30. Juni 2015

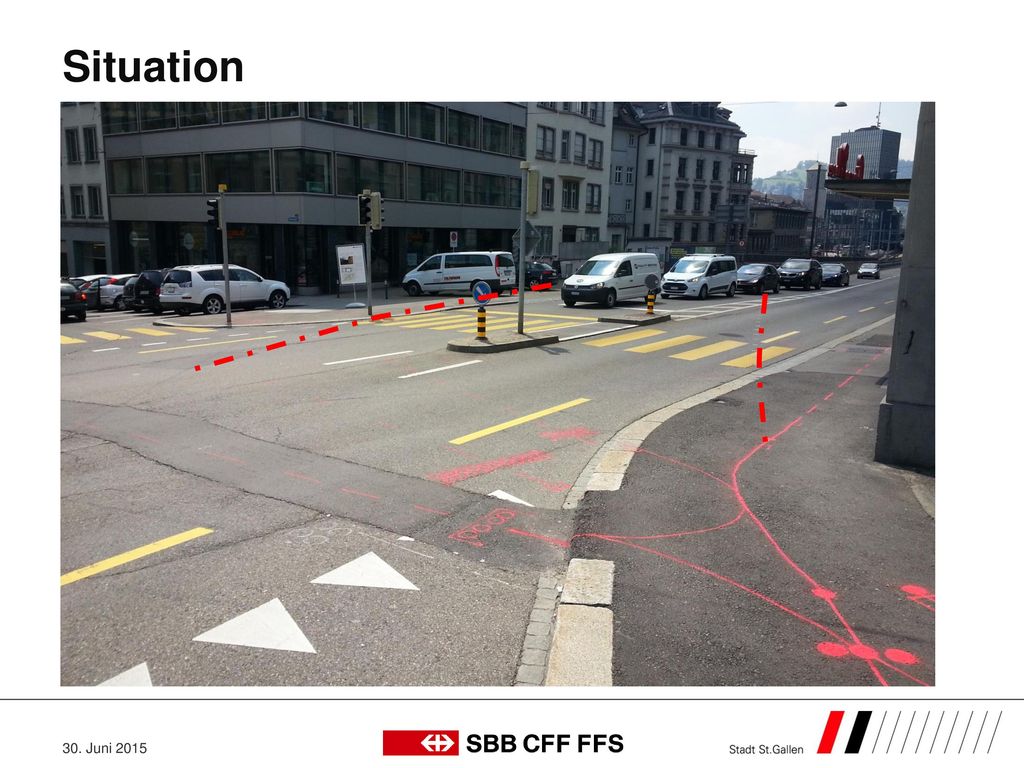

9 Situation 30. Juni 2015

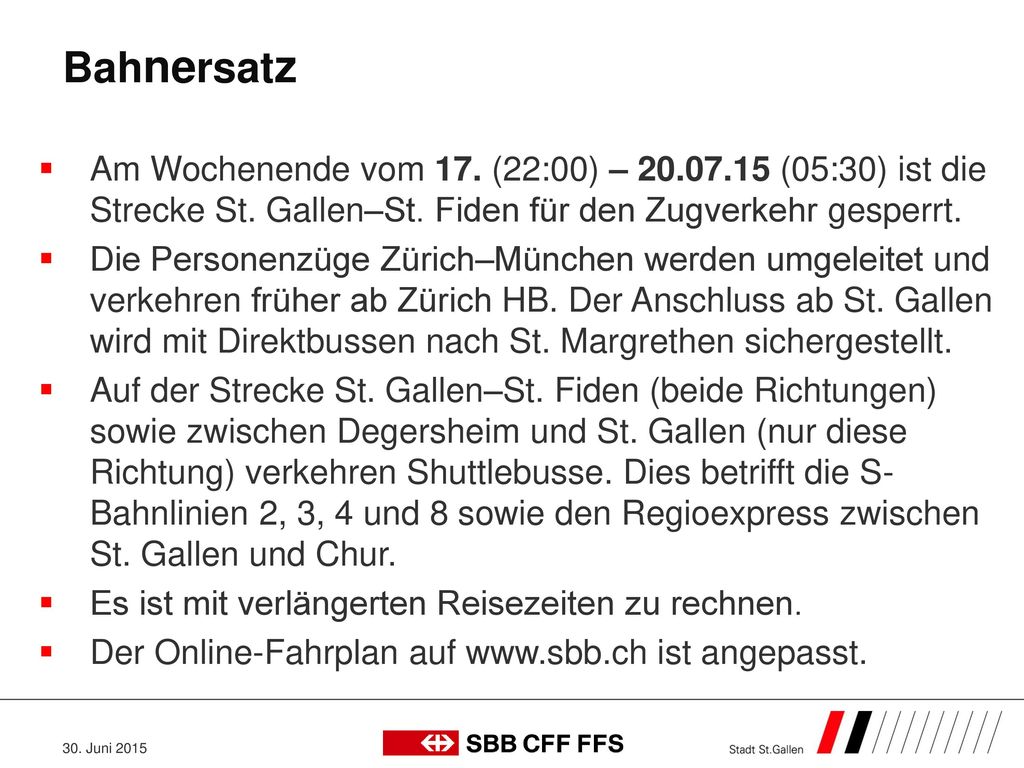

10 Bahnersatz Am Wochenende vom 17. (22:00) – (05:30) ist die Strecke St. Gallen–St. Fiden für den Zugverkehr gesperrt. Die Personenzüge Zürich–München werden umgeleitet und verkehren früher ab Zürich HB. Der Anschluss ab St. Gallen wird mit Direktbussen nach St. Margrethen sichergestellt. Auf der Strecke St. Gallen–St. Fiden (beide Richtungen) sowie zwischen Degersheim und St. Gallen (nur diese Richtung) verkehren Shuttlebusse. Dies betrifft die S-Bahnlinien 2, 3, 4 und 8 sowie den Regioexpress zwischen St. Gallen und Chur. Es ist mit verlängerten Reisezeiten zu rechnen. Der Online-Fahrplan auf ist angepasst. 30. Juni 2015

11 Baustellenbesichtigung Medien
Die SBB lädt interessierte Medienschaffende zu einem Besuch der Baustelle ein. Termin: 18. Juli 2015, 10 bis 12 Uhr Treffpunkt: Blumenbergplatz, Parkplatz Grabenhalle Bitte tragen Sie gutes Schuhwerk! Eine Einladung per folgt. Chance, Impressionen in der spektakulären Phase der Ausführung zu erhalten. 30. Juni 2015

12 Back-up 30. Juni 2015

13 Provisorische Massnahmen und Bauablauf
30. Juni 2015

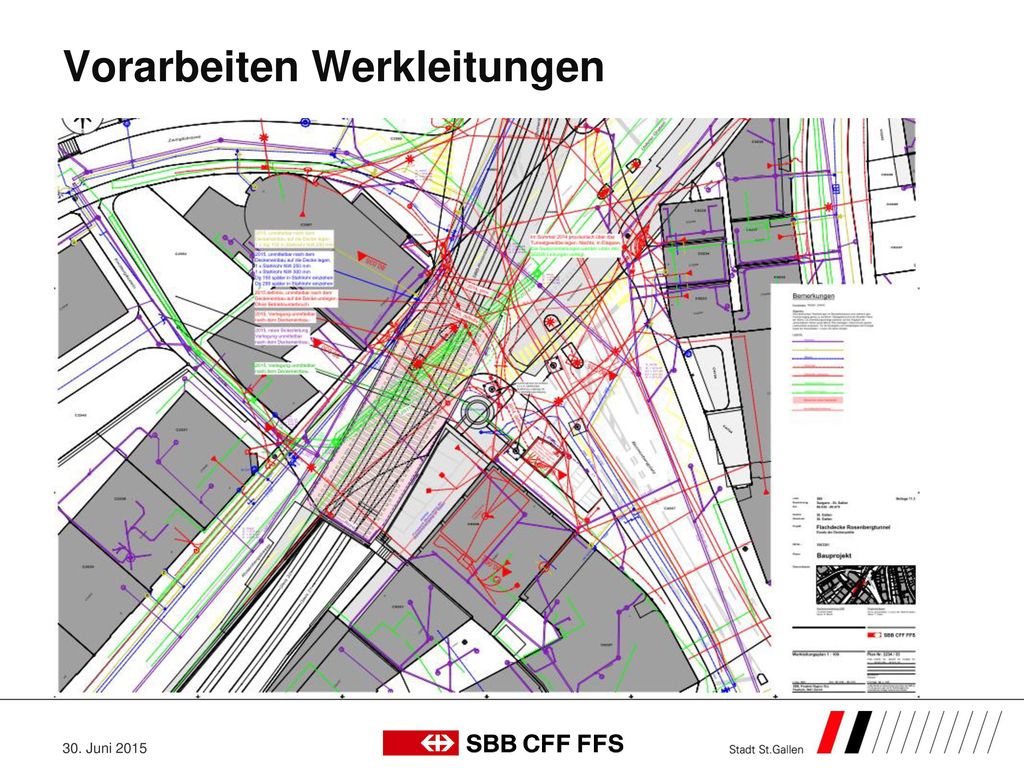

14 Vorarbeiten Werkleitungen
30. Juni 2015

15 Ablauf Medienorientierung
Vorstellung Projekt René Bösch, Projektleiter SBB Verkehrliche Massnahmen Beat Rietmann, Stadtingenieur, Tiefbauamt Stadt St.Gallen Fragen 30. Juni 2015

16 Ausgangslage Blumenbergplatz ist zentraler, hoch belasteter Knoten des innerstädtischen Verkehrsnetzes Route ist einzige Verbindung im übergeordneten Stras-sennetz zwischen westlichem und östlichem Teil der Stadt Flachdecke des SBB-Rosenbergtunnels befindet sich direkt unter der Rosenbergstrasse Instandstellung muss in offener Bauweise erfolgen Sperrung der westlichen Zufahrt zum Blumenbergplatz ist notwendig Verkehrliche Abklärungen – notwendige Vorbereitungen (Grobbeurteilung, Anpassungen der LSA-Steuerungen, Mikrosimulationen) 30. Juni 2015

17 Grossräumige Umfahrung
30. Juni 2015

18 2015 : 3 Wochen für Hauptarbeiten
Sperrungen 2015 : 3 Wochen für Hauptarbeiten Sperrungen nur in So-Ferien, Wochen 2, 3 oder 4 30. Juni 2015

19 Verkehrsumlagerungen
Stadtautobahn 25% Nördliches Strassennetz 20% Substitution : ÖV, LV, Verzicht 10% Ob. Graben/St.Leonhardstr. 40% Südliches Strassennetz 5% 30. Juni 2015

20 Massnahmen Blumen- bergplatz
30. Juni 2015

21 Massnahmen Parkierung
30. Juni 2015

22 Massnahmen Lichtsignalanlagen
30. Juni 2015

23 Massnahmen übriges Strassennetz
1 LKW-Fahrverbot 2 Wendemöglichkeit i Information 3 Veloweg 30. Juni 2015

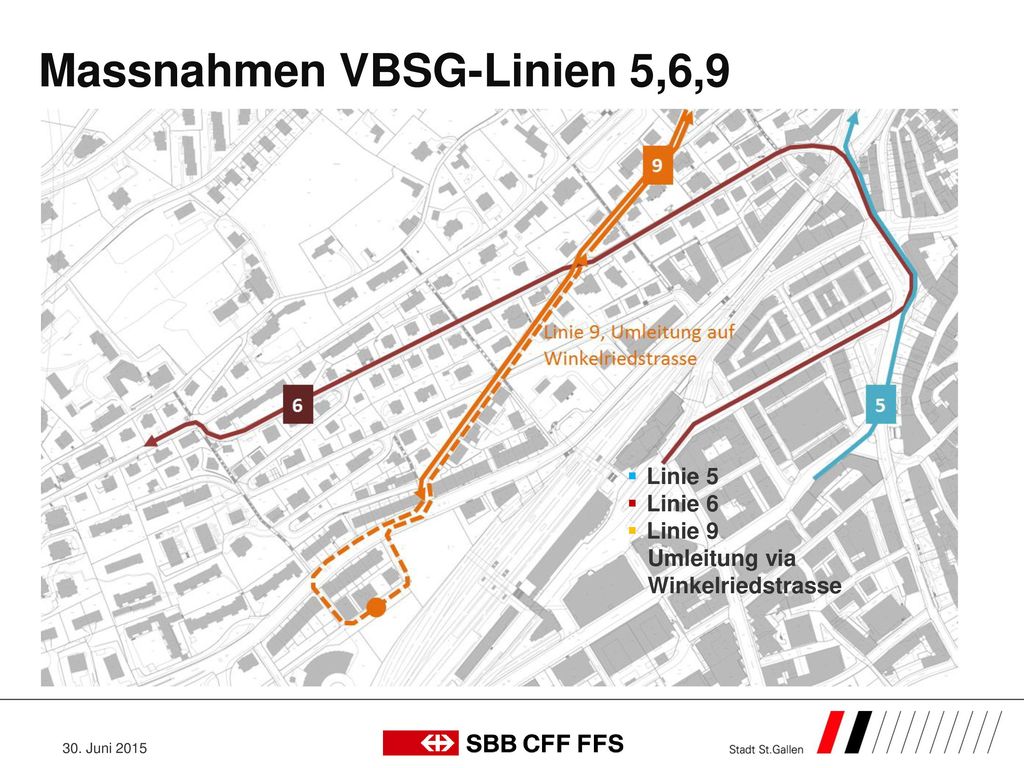

24 Massnahmen VBSG-Linien 5,6,9
Umleitung via Winkelriedstrasse 30. Juni 2015

25 Anlieferung Baustelle
30. Juni 2015

26 Massnahmen Kommunikation
Signalisation auf der Autobahn A1 (Überkopfanzeige) Information zur Sperrung via Radio, Presse, Internet Vorsignalisation/-information : Durchfahrt Blumenbergplatz von ... bis … erschwert Wegweisung für Umleitung mit Zusatzinformation Anwohnerinformation Lastwagenfahrverbot für Rosenberg- und Zwinglistrasse 30. Juni 2015

27 30. Juni 2015

28 Termine 2015 Hauptarbeiten, 3 Wochen :
Fr , bis Mo , 05.00 30. Juni 2015

29 Ablauf Medienorientierung
Vorstellung Projekt René Bösch, Projektleiter SBB Verkehrliche Massnahmen Beat Rietmann, Stadtingenieur, Tiefbauamt Stadt St.Gallen Fragen 30. Juni 2015

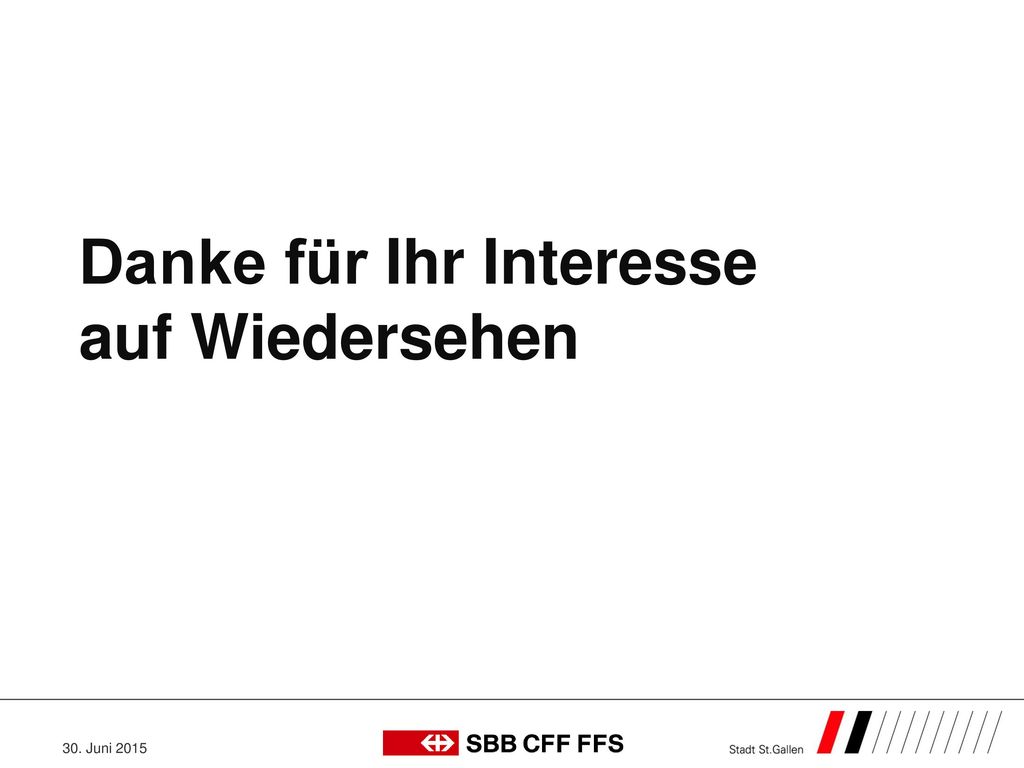

30 Danke für Ihr Interesse auf Wiedersehen
