1
XINFO – Scanner DS - Automic
2
Vorwort In dieser Datei verwenden wir den Begriff „Automic“ (früher „UC4“). Beispiele, Parameter, technische Ausdrücke könnten noch auf den alten Begriff „UC4“ anstatt „Automic“ verwenden.
3
Was ist XINFO? Ein umfassendes Cross-Referenz- und Reporting-Tool zur Analyse vielfältiger Systeme eines Rechenzentrums: XINFO Assembler, C, Cobol, PL/I, Java, … JCL, Script, CICS, DB2, IMS, SMF, … Automic, CA7, Control-M TWS, Zeke, …
4
Was ist XINFO? XINFO ist ein Informations- und Dokumentationssystem für Rechenzentren: XINFO analysiert Ihre Automic-Definitionen XINFO analysiert z/OS, UNIX und Windows Server: JCL, Scheduling Systeme, Programm-Sourcen, Dateiinhalt, Job- und Programmlaufzeiten, SAP und vieles mehr. Das Ergebnis der Analyse wird in eine Datenbank geladen. Für Abfragen gibt es Dialogprogramme (ISPF, Windows, Eclipse), mit denen Ergbnisse tabellarisch oder grafisch dargestellt werden können. RZ-Dokumentationen werden mit XINFO automatisch und fehlerfrei erstellt und stehen allen Benutzergruppen sofort zur Verfügung.
5
Database (DB2, ORACLE or MS-SQL)
Technische Übersicht z/OS JCL SMF JCL Scanner SMF Scanner Unix, Windows Automic Automic Scanner UNIX, Windows File- system File Scanner SAP Scanner z/OS, Windows COBOL, PL1,C, Java, etc. Source Code Scanner z/OS, UNIX, Windows Own Data Own Scanner zOS, UNIX or Windows XINFO Database (DB2, ORACLE or MS-SQL) PC-Client
6
Typische Fragestellungen
In der Produktion treten wiederholt typische Fragestellungen auf: Welche Nachfolger hat ein Job? Welche Jobs laufen auf welchen Agenten? Welche Jobs werden nicht mehr verwendet? Wo wird das Sync Objekt verwendet? Wann sind die Jobs zuletzt gelaufen? Welche Jobs sind inaktiv? Was ist der Kritische Pfad? …
7
Wer benutzt XINFO? XINFO ist das Informationssystem für alle Mitarbeiter, z.B. Produktionsplanung Administratoren Anwendungsentwicklung Fachabteilungen Projektgruppen …
8
XINFO Automic Architekturbeispiel
Unix/Windows Windows Oracle/MS-SQL Scanner Data Automic DBI (Database Interface) Oracle, MS-SQL oder DB2 z/OS XINFO Windows PC-Client Server
9
XINFO und Automic XINFO ist eine sinnvolle Automic Ergänzung und bietet u.a.: Durchgängige Jobnetzpläne über alle Jobpläne über alle Level. Damit können Sie alle Abhängigkeiten auf Jobebene analysieren und optimieren. Mächtige und schnelle Suchfunktion. Alle Attribute der Objekte können dabei beliebig kombiniert werden. Natürlich für z.B.: Adhoc-Auswertungen, z.B. welche Jobs laufen auf Server xyz? (auch wenn der Host-Name über Variable gesetzt wird) Automatische Kontrolle der eigenen Konventionen „unendliche“ Job-History bzw. –Laufzeitinformationen, ohne die UC4-DB zu belasten Gibt auch „nicht-Experten“ Einblick in die Produktion
10
XINFO und Automic Das Automic-Interface von XINFO analysiert folgende Daten: Objekt-Definitionen: JobPlan, Jobs, Filetransfer, Events, etc. für alle Plattformen Pre-Script, Script, Post-Script incl. Script-Funktionen und Variable (bei z/OS optional auch Ausgabe der JCL „wie der Job laufen wird“) Schedules Sync-Verwenden SAP-Verianten in Automic-Jobs Statistik, Runtimes (Joblaufzeiten) Forecast (Prognose, kein eigener XINFO-Forecast) Activities Revisions-Reports
11
Automic – Auswahl Cross-Referenz für Automic-Daten
Der PC-Client von XINFO bietet einfachsten Zugriff auf alle Daten: Cross-Referenz für Automic-Daten
12
Automic - Auswahl Job-Historie und Forecast
Der PC-Client von XINFO bietet einfachsten Zugriff auf alle Daten: Job-Historie und Forecast Graphische Netz- und Balkenpläne
13
Automic – Job Definitionen
Suche alle UNIX-Jobs mit Archive Key INET1.PO1
14
Automic – Job Definitionen
Die Jobs HOST und LOGIN werden auch aus Pre- Script ermittelt Archiv-Begriffe zu den Jobs
15
Automic – Filetransfers
16
Automic – Filetransfers
Welche Dateien werden vom Server XY übertragen ... und löschen die Quelle
17
Automic – Filetransfers
From-File To File
18
Automic – Filetransfers
Alle Attribute des Filetransfer-Objektes stehen zum Suchen zur Verfügung und können kombiniert werden.
19
Wo wird dieser Kalenderbegriff verwendet
Automic – Calendar Wo wird dieser Kalenderbegriff verwendet
20
Automic – Calendar ...diesen Kalenderbegriff In diesen Jobplänen ...
...verwenden diese Objekte (Jobs oder Jobpläne)
21
XINFO – Line Commands
22
XINFO – Line Commands In jeder XINFO Ergebnisanzeige können Sie mit „rechte Maus Klick“ zu anderen XINFO Daten „springen“
23
z.B. von den Job Definitionen zu Runtime, oder zu SAP oder zu JCL,...
XINFO – Line Commands z.B. von den Job Definitionen zu Runtime, oder zu SAP oder zu JCL,...
24
Automic – Runtime (Job History)
25
Automic – Runtime (Job History)
Wann sind im Januar die Backups gelaufen?
26
Automic – Runtimes (Job History)
Jobs, Pläne, Filetransfer etc. Start / End Status, Dauer, CPU-Time … Sie können diese Laufzeit Daten im XINFO länger halten als im Automic
27
Automic – Runtime Barchart (Job History)
28
Automic – Runtime Barchart (Job History)
Zeitachse Gelb: Aktivierung Grün: Laufzeit Rot: Error Jobs, Pläne, Filetransfer etc. Anzahl aktive
29
Mit „File save as“ können XINFO-Daten exportiert werden
30
txt, csv, htm, wmf, bmp, jpg, u.v.w.
XINFO – Daten Export Dateityp angeben: txt, csv, htm, wmf, bmp, jpg, u.v.w.
31
Automic – Table netplan
32
Automic – JobPlan Netzplan, die Objekte
Cluster, hier JobPlan SCRI Start EVNT End CALL JOBS JOBFiletransfer
33
Automic – JobPlan Netzplan
Detail-Informationen per Doppelklick. Diese können auch dem Symbol hinzugefügt werden (z.B. Host)
34
Automic – JobPlan Netzplan
Um Farben, Form, Inhalt der Symbole anzupassen … Auf Einstellungen klicken
35
Automic – JobPlan Netzplan
Optional Farben, Form, Inhalte der Symbole anpassen
36
Automic – JOB Netzplan Geben Sie hier den Jobplannamen an, von dem Sie alle „untergeordneten“ Jobs/Objekte sehen wollen.
37
Automic – JOB Netzplan Jobnetzplan mit allen Objekten des „Master-Plans“ plus alle Objekte der darin enthaltenen JobPläne
38
Option Cluster nach “JobPlan”
Automic – JOB Netzplan Option Cluster nach “JobPlan”
39
Automic – JOB Netzplan Plan-B „Master-Plan“ Plan-A Plan-C
40
Automic – JOB Netzplan, Pred/Succ-Level
„Rechte Maus“, Pred/Succ Netzplan
41
Automic – JOB Netzplan Ein Level Vorgänger und „alle“ Nachfolger
Planübergreifende Automic-Jobnetzpläne gibt es nur in XINFO !
42
Automic – JOB Netzplan drucken
XINFO Druckvorschau für JobPlan- übergreifende Netzpläne
43

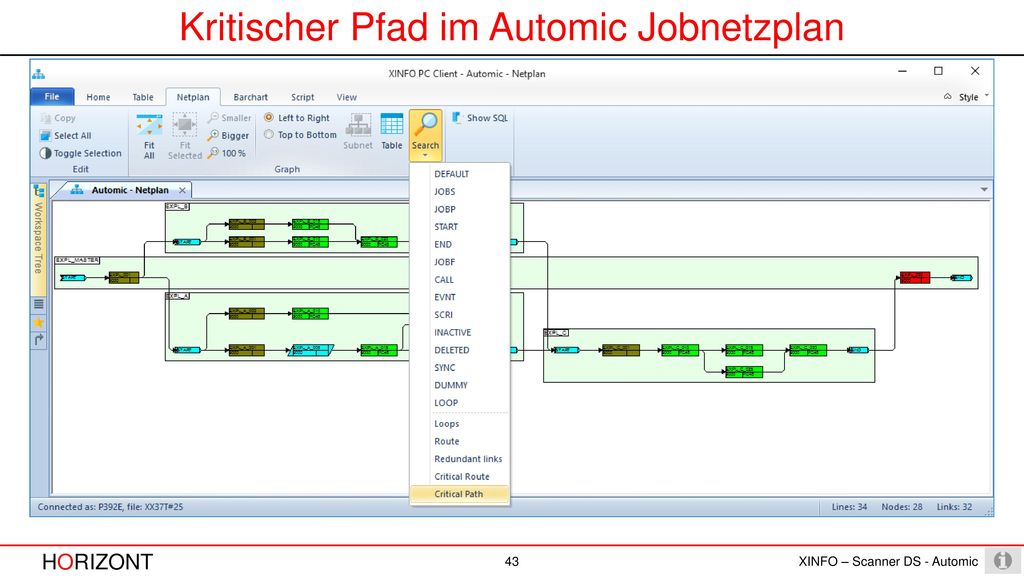

Kritischer Pfad im Automic Jobnetzplan
44
Kritischer Pfad im Automic Jobnetzplan
Dabei wird auf Basis der jeweiligen „ERT“ der längste Weg durch das Jobnetz ermittelt und die Gesamtzeit errechnet.
45
XINFO – Analysiert Automic Scriptbefehle
XINFO analysiert Scriptbefehle (auch in Includes) :INCLUDE Activate_UC_OBJECT :SET SYS-ACT_ME_NAME, GET_ATT, GET_UC_SYSTEM_NAME, SYS_ACT_PARENT_TYPE, SYS_ACT_JP, SYS_ACT_TOP_NAME, SYS_ACT_CLIENT, SYS_ACT_ME_TYPE, SYS_ACT_PARENT_NAME, STR_SUB, STR_CAT, STR_FIND, SUBSTR, STR_LENGTH, STR_FIND_REVERSE, ADD GET_VAR
46
XINFO – Analysierte Automic Scriptbefehle
XINFO analysiert Scriptbefehle (auch in Includes) Prep Process Var Get_process_line Get Var Terminate IF ELSE ENDIF
47
XINFO – Analysierte Automic Scriptbefehle
XINFO analysiert Scriptbefehle :PUT_ATT für Jobs, Events und Filetransfers HOST LOGIN Für File Transfers: FT_SRC_HOST FT_SRC_LOGIN FT_SRC_CODE FT_SRC_FILE FT_SRC_FILE_ATTRIBUTES FT_DST_HOST FT_DST_LOGIN FT_DST_CODE FT_DST_FILE FT_DST_FILE_ATTRIBUTES
48
XINFO – Analysiert Automic Scriptbefehle
XINFO analyiert Scriptbefehle :PSET and funtions GET_ATT,ADD, SYS_ACT_PARENT_NAME, SYS_ACT_PARENT_TYPE, SYS_ACT_JP, SYS_ACT_TOP_NAME
49
XINFO – Batch Interface
XINFO.EXE /CMD=BATCH.BIF /*********************************************************************/ /* */ /* Logon-Parameter */ CLOSE=ALL LOGON='C:\PROGRAMME\XINFO\LOGON_USER_MAX.LGN' /* Input and Output files */ LOAD_PRED=99 LOAD_SUCC=99 SELECTION_FILE='C:\PROGRAMME\XINFO\Selection_UC4.TXT' CREATE_JPG_FILE='C:\TEMP\GRAFIK_1.JPG' EXIT /* Exit XINFO */ Logon-Daten verschlüsselt Eine gespeicherte Abfrage Ausgabe-Datei und Format
50
XINFO – Batch Interface
BIF Statements wie ARRANGE, IF, SCAN und GOTO sind verfügbar. Damit und mit den XINFO-Linecommands können Sie komplexe Reports und Dokumentationen erstellen.
51
XINFO – Automic Dokumentation
Dieses HTML-Dokument wurde mit dem PC-Client und BIF-Statements erstellt. Es enthält zusammenhängende Informationen zu Jobs, einschließlich graphischer Darstellung
52
Neu mit XINFO 3.7 Unterstützung von Automic Version 10.
Zahlreiche neue Tabellen: Script Definitionen Queue Definitonen Login Defintionen - (In welchem Login Object ist ein User x definiert) Variable Definitonen - (Suche nach VARA Inhalten) Agenten - (Welchen Mandanten sind Agenten zugeordnet) Transfered Files - (Welche Datei wurde wirkllich übertragen) Conditions/Actions Wiederholende Aufgaben
53
Neu mit XINFO 3.7 Vererbung von Werten mittels PSET vom Übergeordneten Objekt Schedules werden im Netzplan dargestellt Gelöschte Objekte werden mit einem eigenem Symbol im Netzplan dargestellt
54
