1 Operative Planungsprobleme
Kapitel 5 Operative Planungsprobleme

2 Operations Management
5.1. Prognoseverfahren Ziel  aus Vergangenheits-Daten Schlüsse über die zukünftige Nachfrage ziehen wichtig bei: bei Endprodukten, wenn man Make to Stock (und nicht Make to Order) betreibt wenn es sich um geringwertige Güter (Hilfsstoffe, Verschleißteile, C-Produkte, etc.) handelt, bei denen sich der Aufwand für andere Verbrauchsermittlungsverfahren nicht lohnen würde bei untergeordneten Erzeugnissen, die in sehr vielen übergeordneten Erzeugnissen eingehen, sodass der Bedarf einen sehr regelmäßigen Verlauf annimmt wenn die Daten für programmorientierte Verfahren nicht zur Verfügung stehen (z.B. Ersatzteilverbrauch) SS 2005 Operations Management

3 Operations Management
Verfahren Erklärende Prognosen: bringen den zukünftigen Verlauf in Zusammenhang mit anderen Zeitreihen (z.B. Konjunktur) eher für Branchen, nicht für einzelne Produkte geeignet u. U. von Interesse für langfristige Planung  Regression, OLS Univariate Prognosen: ermitteln mutmaßliche Nachfragewerte allein aufgrund vergangener Nachfragwerte des jeweiligen Produktes besonders wichtig für Mittelfristplanung  Zeitreihenprognose SS 2005 Operations Management

4 Operations Management
Verfahren II singuläre Ereignisse: Kenntnisse über künftige Ereignisse, die man nicht aus den Vergangenheitswerten der Zeitreihe entnehmen kann, die jedoch den Nachfragverlauf nachhaltig beeinflussen. z.B. Steigerung des Bierverbrauchs aufgrund einer bevorstehenden Milleniumsfeier, Marketingaktionen, Gesetztesänderungen, etc. werden meist als einfacher Zuschlag berücksichtigt Wir werden uns hier vorrangig mit Zeitreihenprognosen (II) befassen. SS 2005 Operations Management

5 Operations Management
Zeitreihenprognose Gegeben: Zeitreihen {r:  = 1,…t}, d.h. die Daten von r1 bis rt-1 und der aktueller Wert rt Prognoseaufgabe: vom Gegenwartszeitpunkt  = t aus Prognosen pt+k = rt(t+k) für einen zukünftigen Wert in Periode t + k erstellen. Der Index gibt den Zeitpunkt an, bis zu dem die Daten vorliegen, der Wert in der Klammer den Zeitpunkt für den die Prognose abgegeben wird. Wenn nun für die Perioden t+1 bis t+k Prognosen pt+1, ... , pt+k abgegeben werden, so ergibt sich durch Vergleich mit der sich dann tatsächlich realisierenden Nachfrage rt+1, ... , rt+k jeweils ein Prognosefehler et+1, ... , et+k, wobei e = r - p SS 2005 Operations Management

6 Zeitreihenprognose II
Ferner kann man in der gewählten bzw. ermittelten Formel für pt+k auch k < 0 wählen und so ex-post Prognosen für die Zeitpunkte 1, ... t berechnen, ebenso wie die ex-post Prognosefehler e1, ... , et. Letzteres z.B. um die Güte diverser Prognoseverfahren zu bewerten. Zeitpunkte 1 2 t t+1 t+k Beobachtungen r1 r2 rt Prognose pt+1 pt+k Prognosefehler et+1 et+k ex-post-Prognose p1 p2 pt ex-post Prognosefehler e1 e2 et SS 2005 Operations Management

7 Zeitreihenprognose III
Maßzahlen für die Güte einer Prognose stellen Mittelwert  und Streuung  der Prognosefehler dar. Für die ex-post Prognosefehler gilt: bzw. Diese einfachen und aus Mathematik bzw. Statistik wohlbekannten Größen haben durchaus große Aussagekraft. Dennoch wird in der betrieblichen Praxis häufig die scheinbar leichter zu verstehende Größe MAD (mean absolute deviation, mittlere absolute Abweichung) verwendet: sowie die Spannweite die deutlich weniger Information bieten. SS 2005 Operations Management

8 Zeitreihenprognose IV
Wir besprechen einige einfache univariate Prognoseverfahren, die auf Zeitreihen mit: (1) konstantem Verhalten (2) trendförmigem Verhalten (3) saisonalem Verhalten angewandt werden. SS 2005 Operations Management

9 5.1.1 Zeitreihen mit konstantem Verhalten
Zeitreihen mit konstantem Verhalten weisen weder Trend noch Saisonalität auf und sind am einfachsten zu behandeln. Dabei sind folgende Vorgangsweisen denkbar: naive Prognose, Letztwert - Prognose Man nimmt an, dass sich die Nachfrage in Zukunft wie in der Gegenwart entwickeln wird, d.h. die Vergangenheit wird ignoriert. Falls die Nachfragewerte aber doch um einen Mittelwert schwanken, ist es sinnvoller, Vergangenheitswerte mit einzubeziehen (Mittelbildung). SS 2005 Operations Management

10 5.1.1.2 Gleitender Durchschnitt
Der gleitende Durchschnitt prognostiziert die Zeitreihe einfach als Mittelwert (Durchschnitt) der Nachfrage über einem „Träger“ der letzten n Nachfragewerte rt-n+1, ... , rt: wobei der Schätzwert Mt der Zeitreihe im Zeitpunkt t wie folgt definiert ist. „Gleitend“ ist der Durchschnitt insofern, als bei einer Prognose im nächsten Zeitpunkt t+1 der älteste Wert rt-n+1 durch den neuen Wert rt+1 „verdrängt“ wird. SS 2005 Operations Management

11 Gleitender Durchschnitt II
Wesentlich für die Güte der Prognose ist die Wahl des Zeitraums n: n zu klein  man reagiert zu stark auf nichtsystematische (d.h. stochastische) Schwankungen. n zu groß  man kann temporäre systematische Schwankungen nicht mehr erfassen. Nachteil des Verfahrens ist die Tatsache, dass zunächst alte Vergangenheitswerte als gleich­wertig mit dem neuesten Nachfragewert behandelt werden und dann plötzlich überhaupt ignoriert werden. Dieser Nachteil wird im folgenden Verfahren behoben, in dem Vergangenheitswerte „langsam in Vergessenheit geraten“ bzw. ihre Relevanz verlieren. SS 2005 Operations Management

12 5.1.1.3 einfache Exponentielle Glättung
Man prognostiziert: wobei der Schätzwert Gt das mit  gewichtete arithmetische Mittel aus altem Schätzwert Gt-1 (aus den Beobachtungen bis zum Zeitpunkt t-1) und neuer Information rt ist: mit Startwert G1 = r1 Man kann die Beziehung für t-1 einsetzen: Man erhält auf diese Weise: SS 2005 Operations Management

13 Exponentielle Glättung II
Dies gilt sofern die Zeitreihe wirklich  lange in die Vergangenheit zurückverfolgt werden kann. Für großes  ist der Faktor (1-) allerdings verschwindend klein, sodass praktisch kein Fehler begangen wird wenn nur eine endliche Summe betrachtet wird. Der Schätzwert ergibt sich durch "exponentielle" Gewichtung der Vergangenheitswerte.  Name "exponentielle Glättung" „Glättung“ bedeutet, dass die geglättete Zeitreihe {Gt} weniger Schwankungen aufweist, als die ursprüngliche, {rt} Die Rekursionsformel für die Gt läßt sich auch schreiben als: d.h. die neue Schätzung unterscheidet sich von der alten um den durch  gewichteten (vor­herigen) Schätzfehler rt – Gt-1. SS 2005 Operations Management

14 Exponentielle Glättung III
Die Wahl von  ist ähnlich kritisch wie die von n beim gleitenden Durchschnitt:  = 0  Gt = Gt-1 und die Schätzung reagiert überhaupt nicht auf die neue Zeitreiheninformation  = 1  es zählt nur der Gegenwartswert rt In der Praxis wählt man häufig  = 0,1 bis  = 0,3. Oft wird auch  durch Simulation optimiert. Wichtig: Achten sie daruf, dass genügend Vergangenheitswerte vorhanden sind, bzw. dass ein guter Anfangswert G1 bekannt ist. SS 2005 Operations Management

15 Exponentielle Glättung IV
Beispiel: folgende Nachfragedaten: t 1 2 3 4 5 6 rt 15 21 17 18 22 27 α = 0,2 G2 = 18 z.B. Mittelwert der ersten beiden Werte G3 = 0,2 * ,8 * 18 = 17,8 G4 = 0,2 * ,8 * 17,8 = 17,84 G5 = 0,2 * ,8 * 17,84 = 18,67 G6 = 0,2 * ,8 * 18 ,67 = 20,34 Offensichtlich schwankt die geglättete Zeitreihe {Gt} weniger als die ursprüngliche, {rt}. SS 2005 Operations Management

16 5.1.2 Zeitreihen mit trendförmigem Verhalten
Lineare Regression (OLS) – Methode der kleinsten Quadrate Man approximiert die Werte rt durch eine möglichst gut passende Gerade Rt = α + βt und die Prognose erfolgt über Dabei werden  und  so bestimmt, dass die Summe der Quadrate der Abweichungen rt - Rt minimal wird: SS 2005 Operations Management

17 Operations Management
Lineare Regression II Als Ergebnis dieser einfachen Optimierungsaufgabe erhält man (wenn die Beobachtungen zu den Zeitpunkten 1, 2, ... , t vorliegen): und Mittelwert der Zeitpunkte (der erklärenden Variablen). Bei äquidistanten Beobachtungen der erklärenden Variablen (wie bei Zeitpunkten meist gegeben) gilt: = (erster Zeitpunkt + letzter Zeitpunkt)/2 wobei der Mittelwert der Beobachtungen ist und der SS 2005 Operations Management

18 Lineare Regression III
Also gilt: Randbemerkung: Bei nicht-äquidistanten Beobachtungen 1, ... n der erklärenden Variablen t bzw. Beobachtungspunkten (1, r1), ... , (n, rn) ist die Formel leicht abzuändern: und , wobei SS 2005 Operations Management

19 Operations Management
Lineare Regression IV Klarerweise ist diese Formel für  äquivalent mit Darstellungen in der Literatur, wo der Zähler von  durch bzw. der Nenner von  durch ersetzt ist. Dieses Verfahren wird in Fällen angewandt, falls mehrer Einflussgrößen vorhanden sind (hier: Spezialfall einer Zeitreihe), wobei keine Unterscheidung aufgrund des Alters einer Beobachtung gemacht wird. Falls das Alter doch eine Rolle spielt, kann eine abgeänderte Form der exponentiellen Glättung angewendet werden. SS 2005 Operations Management

20 5.1.2.2 trendbereinigte Exponentielle Glättung
Diese entspricht der einfachen exponentiellen Glättung wobei ein Korrekturterm für den Trend verwendet wird: wobei Dabei ist T der Betrag, um den die Nachfrage im Durchschnitt pro Periode steigt.  Da T zumeist nicht bekannt ist, wird T selbst mittels exponentieller Glättung bestimmt: ... Schätzwert für den Trend T basierend auf den Daten r0 bis rt SS 2005 Operations Management

21 Trendbereinigte Exponentielle Glättung II
Schritt 1  bestimme den neuen Schätzwert für den Absatz: Schritt 2  bestimme den neuen Schätzwert für den Trend: Schritt 3  bestimme den Prognosewert für t+k: SS 2005 Operations Management

22 Trendbereinigte Exponentielle Glättung III
Beispiel: folgende Nachfragedaten: t 1 2 3 4 5 6 7 8 9 10 11 12 rt 15 21 17 18 22 27 23 29 32 28 25 ersten 3 Beobachtungen  Startwert für den Trend T3 = 1 Startwert für den Schätzwert B3 = 18 wir wählen α = β = 0.2 Schätzwert für Periode 4: B4 = 0,2 * ,8 * [18+1] = 18,8 T4 = 0,2 * 0,8 + 0,8 * 1 = 0,96 Prognose (für k=1): r‘4(5) = 18,8 + 0,96 = 19,76 Prognose (für k=2): r‘4(6) = 18,8 + 2*0,96 = 20,72 SS 2005 Operations Management

23 Trendbereinigte Exponentielle Glättung IV
Schätzwert für Periode 5: B5 = 0,2 * ,8[18,8 + 0,96] = 20,21 T5 = 0,2 * 1,41 + 0,8 * 0,96 = 1,05 Prognose (für k=1): r‘5(6) = 20,21 + 1,05 = 21,26 Schätzwert für Periode 6: B6 = 0,2 * ,8 [20,21 + 1,05] = 22,41 T6 = 0,2 * 2,2 + 0,8 * 1,05 = 1,28 Prognose (für k=1): r‘6(7) = 22,41 + 1,28 = 23,69 SS 2005 Operations Management

24 Trendbereinigte Exponentielle Glättung V
Schätzwert für Periode 7: B7 = 0,2 * ,8[ 22,41 + 1,28] = 23,55 T7 = 0,2 * 1,14 + 0,8 * 1,28 = 1,25 Prognose (für k=1): r‘7(8) = 23, ,25 = 23,69 T 1 2 3 4 5 6 7 8 9 10 11 12 Rt 15 21 17 18 22 27 23 29 32 28 25 Bt 18,8 20,21 22,41 23,55 25,64 28,05 29,33 29,71 31,22 Tt 0,96 1,05 1,28 1,25 1,41 1,62 1,55 1,32 1,35 19,76 21,26 23,69 24,8 27,06 29,67 30,88 31,02 SS 2005 Operations Management

25 5.1.3 Zeitreihen mit saisonalem Verhalten
für die mittelfristige Planung von besonderer Bedeutung (Zeitraum von ein bis zwei Jahren): bei vielen Produkten sind jahreszeitliche Schwankungen typisch. Zunächst berechnet man sog. momentane Saisonkoeffizienten: wobei Mt wieder der gleitende Mittelwertschätzer ist. Mittelt man St noch über L + 1 Saison­koeffizienten (den gegenwärtigen und L vergangene) gleicher Phase so erhält man den Zeitreihenschätzwert: SS 2005 Operations Management

26 Zeitreihe mit Saisonalem Verhalten II
Dabei gibt  die Länge der Saison an (z.B. bei monatlichen Zeitreihen und Jahressaison ist  = 12). Als Prognose erhält man: wobei man den zur Phase t+k passenden letzten Schätzwert des Saisonkoeffizienten S‘t+k- verwendet. (Ist k > , so benutzt man S‘t+k-2 bzw. S‘t+k-3 usw.). SS 2005 Operations Management

27 Zeitreihe mit Saisonalem Verhalten III
Beispiel: folgende Nachfragedaten (halbjährlich,  = 2): Per. 1/98 2/98 1/99 2/99 1/00 2/00 1/01 2/01 t 1 2 3 4 5 6 7 8 rt 10 9 11 13 Offensichtlich ist im ersten Halbjahr die Nachfrage im Normalfall niedriger. SS 2005 Operations Management

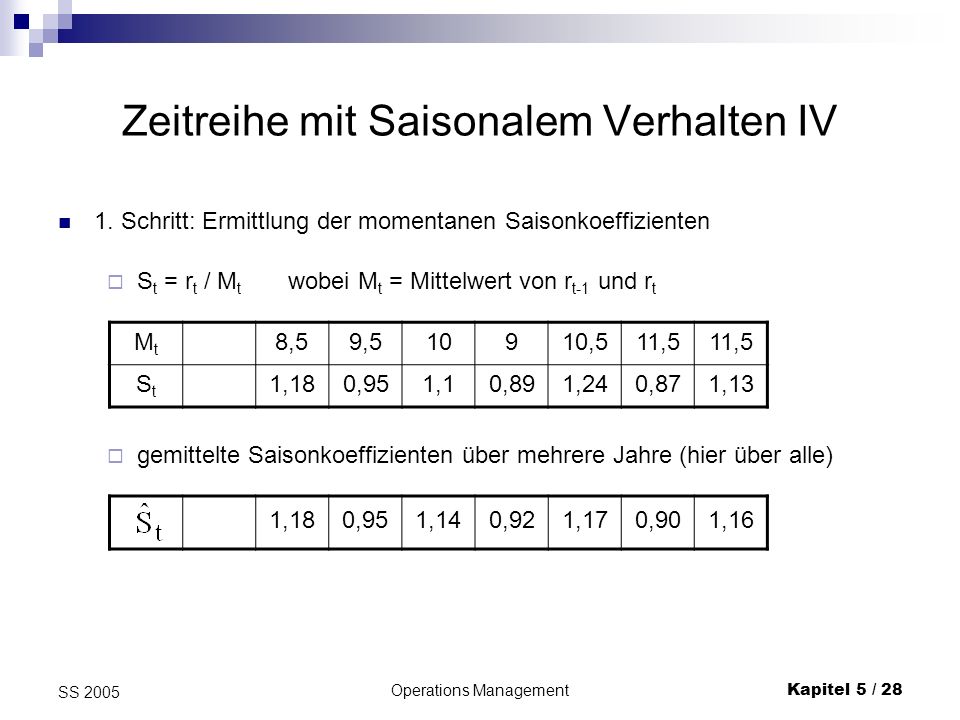

28 Zeitreihe mit Saisonalem Verhalten IV
1. Schritt: Ermittlung der momentanen Saisonkoeffizienten St = rt / Mt wobei Mt = Mittelwert von rt-1 und rt Mt 8,5 9,5 10 9 10,5 11,5 St 1,18 0,95 1,1 0,89 1,24 0,87 1,13 gemittelte Saisonkoeffizienten über mehrere Jahre (hier über alle) 1,18 0,95 1,14 0,92 1,17 0,90 1,16 SS 2005 Operations Management

29 Zeitreihe mit Saisonalem Verhalten V
Zusatz: oft werden die gemittelten Saisonfaktoren so korrigiert, dass die Summe über einen saisonalen Zyklus  ergibt. Die Saisonfaktoren für 2001 wären also wie folgt: Schätzwert und Einschrittprognose 10,0 9,03 11,4 8,28 12,3 10,4 13,3 11,2 9,5 10,3 9,66 13,5 SS 2005 Operations Management

30 5.1.4 Zeitreihen mit Trend und Saisonalität
ebenfalls für die mittelfristige Planung von besonderer Bedeutung Grundidee dieses Prognoseverfahrens: 1. Ermittlung der Saisonkoeffizienten 2. Saisonbereinigte Zeitreihe: Beobachtung / Saisonkoeffizienten 3. lineare Regression (oder exp. Glättung) der saisonbereinigten Zeitreihe 4. Prognose = Wert der Regressionsgerade * Saisonkoeffizienten Obiges Beispiel: Saisonbereinigte Zeitreihe (Saisonkoeffizienten 0,9 bzw. 1,16) 7,77 8,62 70 9,48 8,88 11,2 11,1 SS 2005 Operations Management

31 Zeitreihe mit Trend und Saisonalität II
Diese Werte seien nun die rt, die mittels Regression analysiert werden sollen. Der Mittelwert der Beobachtungen ist: = (7,77+8, ,48+8,88+11,2+11,1+11,2)/8 = 78,25/8 = 9,78 Mittelwert der Zeitpunkte ist: = 4,5 = - (7,77*3,5) - (8,62*2,5) - (10*1,5) - (9,48*0,5) + (8,88*0,5) + (11,2*1,5) + (11,1*2,5) + (11,2*3,5) = 19,705 = (3,52 + 2,52 + 1,52 + 0,52)*2 = 42 SS 2005 Operations Management

32 Zeitreihe mit Trend und Saisonalität III
Es ist ein Trend nach oben zu erkennen:  = 19,705/42= 0,47,  = 9,78 - 0,47*4,5 = 7,67 für n = 1 bzw. n = 2, ... z.B. SS 2005 Operations Management

33 5.2 mittelfristige Produktionsprogrammplanung
5.2.1 mittelfristige Produktionsprogrammplanung mittels LP dynamische Produktionsprogrammplanung besitzt 2 Stufen: Beschäftigungsglättung (aggregierte Gesamtplanung), d.h. Ausgleich der Kapazitätsbeanspruchung über das Jahr. Diese mittelfristigen Über-legungen erfolgen auf aggregiertem Niveau (Produktgruppen, Monats-basis) unter Verwendung von Nachfrageprognosen. kapazitierte Hauptproduktionsprogrammplanung (master production schedule), sprich kurzfristige detaillierte Festlegung der konkreten Produktmengen in den einzelnen Perioden (Hauptprodukte auf Wochen-basis) unter Verwendung der Vorgabe der Beschäftigungsglättung und detaillierterer Nachfrageprognosen. SS 2005 Operations Management

34 Mittelfristige PPP mittels LP II
Ziel: Erstellung eines mehrperiodigen Produktionsprogramms auf der Basis eines LP-Modells. In diesem Fall erfolgt der Ausgleich zwischen den einzelnen Perioden durch Lagerbildung.  dadurch wird eine gewisse Unabhängigkeit zwischen Produktion und Nachfrage geschaffen („Emanzipation“). dabei gilt die Lagerbilanzgleichung: yjt = yj,t-1 + xjt - djt wobei: xjt Produktionsmenge von Produkt j in Periode t, (Variable) yjt Lagerbestand des Produktes j am Ende der Periode t, (Variable) djt Bedarf an Produkt j in Periode t (Prognose) (Parameter) SS 2005 Operations Management

35 Mittelfristige PPP mittels LP III
Zur Vermeidung von Kapazitätsengpässen kann nicht nur vorproduziert werden, sondern auch Zusatzkapazität in Anspruch genommen werden.  einfachste Kapazitätsrestriktion: wobei: uit genutzte Zusatzkapazität von Segment i in Periode t, (Variable) bit Produktionskapazität von Segment i in Periode t, (Variable) aij ... durch Produkt j verursachte Kapazitätsbeslastung von Segement i (Parameter) SS 2005 Operations Management

36 Mittelfristige PPP mittels LP IV
Schwieriger ist der Fall, wenn Vorlaufperioden zu betrachten sind, in diesem Fall ist: aijv ... durch Produkt j verursachte Kapazitätsbelastung von Segment i in Vorlaufperiode Vj Anzahl der Vorlaufperioden von Produkt j Kapazitätsrestriktion: ferner definiert man: T … Anzahl der Perioden n … Anzahl der Produkte m … Anzahl der Segmente hj … Lagerkosten pro Einheit von Produkt j und Periode zi … Zusatzkosten in Segment i pro Einheit genutzter Zusatzkapazität Uit … maximal mögliche Zusatz-kapazität in Segment i in Periode t SS 2005 Operations Management

37 Mittelfristige PPP mittels LP V
Lager + Zusatzkosten yjt = yj,t-1 + xjt - djt für j = 1,...,n und t = 1,...,T für i = 1,...,m und t = 1,...,T für j = 1,...,n und t = 1,...,T uit  Uit xjt, yjt, uit  0 für i = 1,...,m, j = 1,...,n und t = 1,...,T yj0 gegeben für j = 1,...,n Anfangslagerbestände SS 2005 Operations Management

38 Mittelfristige PPP mittels LP VI
Beispiel (aus Kapitel 8.3, Günther und Tempelmeier, Produktion & Logistik) Dabei sind 2 Endprodukte A und B herzustellen, die aus Baugruppen C, D und E bestehen, wobei dort wieder Einzelteile F und G eingehen (jeweils 1 Einheit). Dies ist in nebenstehender Abbildung illustriert: Im Segment 1 werden also die Endprodukte erzeugt, in Segment 2 die Baugruppen C und D sowie in Segment 3 die übrigen Vorprodukte. SS 2005 Operations Management

39 Mittelfristige PPP mittels LP VII
Der Kapazitätsbedarf pro Stück im entsprechenden Segment sei aus den Arbeitsplänen bekannt und in folgender Tabelle angegeben (z.B. in Stunden): Erzeugnis A B C D E F G Kapazitätsbedarf pro Stück 1 2 3 4 Die beiden Endprodukte verursachen also in den 3 Segmenten folgende Kapazitätsbelastung unter Berücksichtigung der Vorlaufperioden. Endprodukt A Endprodukt B Produktionssegment Vorlaufperiode 1 - 2 4 3 SS 2005 Operations Management

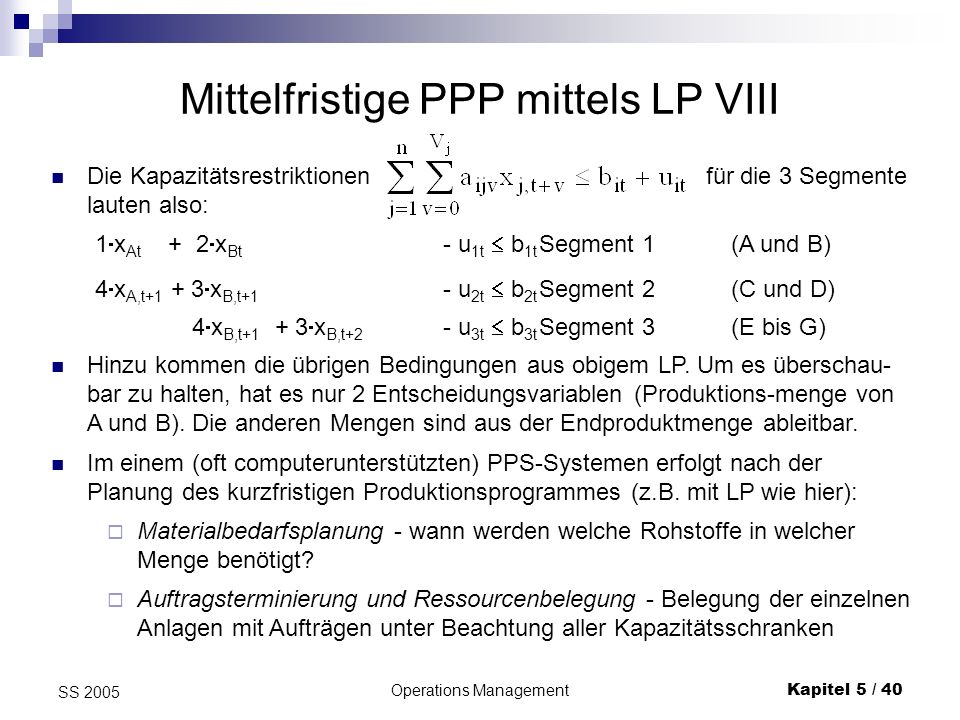

40 Mittelfristige PPP mittels LP VIII
Die Kapazitätsrestriktionen für die 3 Segmente lauten also: 4xA,t+1 + 3xB,t u2t  b2t Segment 2 (C und D) 4xB,t xB,t+2 - u3t  b3t Segment 3 (E bis G) 1xAt xBt - u1t  b1t Segment 1 (A und B) Hinzu kommen die übrigen Bedingungen aus obigem LP. Um es überschau-bar zu halten, hat es nur 2 Entscheidungsvariablen (Produktions-menge von A und B). Die anderen Mengen sind aus der Endproduktmenge ableitbar. Im einem (oft computerunterstützten) PPS-Systemen erfolgt nach der Planung des kurzfristigen Produktionsprogrammes (z.B. mit LP wie hier): Materialbedarfsplanung - wann werden welche Rohstoffe in welcher Menge benötigt? Auftragsterminierung und Ressourcenbelegung - Belegung der einzelnen Anlagen mit Auf­trägen unter Beachtung aller Kapazitätsschranken SS 2005 Operations Management

41 5.2.2 mittelfristige Programmplanung ohne LP
Unter der Voraussetzung linearer Produktionszusammenhänge ist das LP ein geeignetes Verfahren, um bereits recht komplexe Situationen der mittelfristigen Planung optimal zu gestalten. Da die Berechnung für mehrere Perioden und Produkte bzw. Produktgruppen allerdings schon aufwendig sein kann, sind noch andere (einfachere) Planungsverfahren üblich. Die Idee (etwa gleichzeitig mit LP in fünfziger Jahren) stammt aus der Regelungstheorie und beruht im Prinzip auf denselben Überlegungen wie die exponentielle Glättung. Mittelfristplanung bedeutet, einen prognostizierten Nachfrageverlauf so gut wie möglich zu erfüllen  man versucht, die Produktion so „einzuregeln“, dass sie Abweichungen von der Nachfrageprognose zum Anlaß nimmt, die Produktion zu korrigieren. SS 2005 Operations Management

42 Mittelfristige PPP ohne LP II
Im einfachsten Falle folgt man z.B. der linearen Rekursionsbeziehung wobei: ... “Richt-Lagerbestand“ ,  Glättungskonstanten. Je größer  und  desto stärker führen Abweichungen zu Korrekturen. Lineare Entscheidungsregeln sind ähnlich ausbaufähig wie LP-Modelle. Nachteil: es ist nicht möglich, strikte Ressourcenbeschränkungen zu berücksichtigen (oft kein großes Problem, da nur Grobplanung). Vorteil: reagieren glatter auf stochastische Schwankungen als LPs aufgrund der glatteren Periodenverknüpfung  geringere Nervosität. SS 2005 Operations Management

43 5.3 Losgrößenplanung - Lagerhaltung
Bei Lagerhaltungsmodellen unterscheidet man: deterministische Modelle (Nachfrage wird als bekannt vorausgesetzt) – stochastische Modelle (Wahrscheinlichkeitsverteilungen über die Nachfragemengen bekannt) – z.B. Newsboy, Servicegrade, ... statische Modelle (konstante Nachfrage - Betrachtung einer typischen Bestellperiode) – z.B. EOQ (Wurzelformel) dynamische Modelle (Nachfrage variiert mit der Zeit) – z.B. Wagner-Whitin Ein-Produktmodelle - z.B. EOQ, Wagner-Whitin, Newsboy Mehr-Produktmodelle, wobei hier zu unterscheiden ist: – mit unabhängigem Bedarf (aber z.B. gemeinsamer Kapazitäts beschränkung) – mit abhängigem Bedarf (z.B. Vorprodukte bei mehrstufiger Produktion) SS 2005 Operations Management

44 5.3.1 Mehrstufige dynamische Mehrproduktmodelle
Erzeugnisorientierte Dekomposition ohne Kostenanpassung Die einfachste Vorgangsweise, die in der Praxis weit verbreitet und in vielen PPS-Systemen implementiert ist, ignoriert die Kostenwirkungen der Losgrößenentscheidung für ein Produkt auf die Vorgängerprodukte. Die grundsätzliche Vorgangsweise ist wie folgt. Beginne mit dem Endprodukt und plane es mittels Einprodukt-Heuristik oder WW-Verfahren. (Allgemeiner wird nach den Dispositionsstufen vorgegangen und mit den Endprodukten begonnen) Plane die unmittelbaren Vorgängerprodukte, wobei sich der Bedarf für diese Vorgänger­produkte aus den Losgrößenentscheidungen der übergeordneten Produkte ergibt, usw. (Allgemeiner: wenn eine Dispositionsstufe abgearbeitet ist, gehe zur nächsten) SS 2005 Operations Management

45 Erzeugnisorientierte Dekomposition II
Beispiel: N = 2 Produkte, T = 4 Perioden, a12 = 1, Bedarf, Rüstkosten und Lagerkosten wie folgt: Produkt t = 1 t = 2 t = 3 t = 4 Si hi i = 1 - 120 10 i = 2 100 11 Planung über erzeugnisorientierte Dekomposition ohne Kostenanpassung: Zunächst wird das Endprodukt i = 2 geplant. Nach Silver-Meal ergeben sich folgende Lose: t = 1: 100/1 < [ 10]/2 = 105 d.h. q21 = 10, u.s.w. also keine Losbildung  q22 = 10, q23 = 10, q24 = 10. Es ergibt sich somit folgender Sekundärbedarf für das Vorprodukt 1: Produkt t = 1 t = 2 t = 3 t = 4 Si hi i = 1 10 120 SS 2005 Operations Management

46 Erzeugnisorientierte Dekomposition III
Nach Silver-Meal ergeben sich folgende Lose: t = 1: 120/1 > [ 10]/2 = 110, aber 110 < [  210]/3 = 140 d.h. Losbildung: q11 = , q12 = 0. t = 3: 120/1 > 110, d.h. Losbildung: q13 = , q14 = 0. Die Gesamtkosten sind dann 840: Produkt 2: 4  Rüsten, also Produkt 1: 2  Rüsten, 2  Lagern, also = 440 Zum Vergleich: Losbildung schon beim Endprodukt: q21 = 20, q22 = 0, q23 = 20, q24 = 0 Dies ergibt Bedarfsmengen für das Vorprodukt 1: Produkt t = 1 t = 2 t = 3 t = 4 Si hi i = 1 20 120 10 SS 2005 Operations Management

47 Erzeugnisorientierte Dekomposition IV
Nach Silver-Meal ergeben sich folgende Lose: t = 1: 120/1 > [ ]/2 = 60, aber 60 < [ 220]/3 = 173,3 d.h. Losbildung: q11 = 20, q12 = 0. t = 3: analoge Losbildung: q13 = 20, q14 = 0. Die Gesamtkosten sind dann 660: Produkt 2: 2  Rüsten, 2  Lagern, also = Produkt 1: 2  Rüsten, also 240 Die Lösung aus dem vorigen Abschnitt lässt sich also um über 20% verbessert! Die Losbildung beim Endprodukt sollte nämlich berücksichtigen, dass die hier getroffenen Entscheidungen die Kosten bei den untergeordneten Produkten beeinflussen. Dies führt zur Idee der Kostenanpassung, d.h. man versucht durch systematische Erhöhung der Lagerkosten und/oder Rüstkosten die Folgekosten bei den untergeordneten Produkten schon bei der Losbildung mittels Einproduktmodell zu berücksichtigen. SS 2005 Operations Management

48 Operations Management
Erzeugnisorientierte Dekomposition mit Kostenanpassung bei konvergierender Produktstruktur Annahme: Vorliegen einer konvergierenden Produktstruktur (d.h. jedes Produkt (bis auf die Endprodukte) hat einen eindeutig bestimmten Nachfolger) Es gibt verschiedene Ansätze die zumeist wie folgt vorgehen: Bei Ermittlung der modifizierten Kosten wird von konstanten Primär-bedarfsmengen ausgegangen, wobei wir hier nur Primärbedarfsmengen für das Endprodukt n = N zulassen wollen, also Bedarf/Periode = (Endprodukt); Bedarf pro Periode = 0 sonst. Multiplikatoren i ermittelt, die angeben, wie oft (im Schnitt) ein Los des Nachfolgerproduktes n(i) während eines Zyklus von Produkt i aufgelegt wird. Bei geschachtelten Politiken muss also immer i  1 gelten, Auf Basis von i werden dann (ausgehend von den untergeordneten Produkten) die Lager­kosten und/oder Rüstkosten modifiziert. SS 2005 Operations Management

49 Operations Management
Varianten Variante 1: motiviert durch Überlegungen zum ELSP mit konvergierender Produktstruktur werden folgende Multiplikatoren ermittelt sodann werden die Rüstkosten korrigiert: wobei die Lagerkosten hj nicht verändert werden. Im obigen Beispiel: Silver-Meal für Endprodukt 2: q21 = 20, q22 = 0, q23 = 20, q24 = 0, denn 204,35/1 > [204, 10]/2 = 157,18 < [204, ]/3 = 178,12 SS 2005 Operations Management

50 Operations Management
Varianten II Variante 2: ähnlich wie Variante 1, berücksichtigt aber i  1, also Variante 3: berücksichtigt auch noch die Ganzzahligkeit der i, usw. Es gibt auch Formulierungen über den systemweiten Lagerbestand. All diese Verfahren sind zwar etwas rascher als das folgende Verfahren von Afentakis, liefern aber in der Regel schlechtere Lösungen. SS 2005 Operations Management

51 5.3.1.4 Verfahren von Afentakis
Es gibt eine Vielzahl an Heuristiken, die man nach folgendem Gesichtspunkt einteilen kann: erzeugnisorientierte Dekomposition: man betrachtet unabhängige Einproduktmodelle, die dann eventuell (z.B. durch Kostenanpassung) gekoppelt werden; periodenorientierte Dekomposition: man betrachtet simultan alle Produkte und erweitert schrittweise den Planungshorizont Ein typischer Vertreter der letzteren Gruppe ist das Verfahren von Afentakis (1987). Dabei wird schrittweise für t = 1, 2, ... , T eine näherungsweise optimale Lösung Q(t) für das Planungsintervall [1, t] ermittelt. SS 2005 Operations Management

52 Operations Management
Afentakis II Wir gehen davon aus, dass nur für das Endprodukt N ein Primärbedarf dNt vorliegt. Startlösung Wir erläutern den Schritt von t-1  t: Ausgangspunkt: wobei Ferner sei i,t-1 die letzte Produktionsperiode von Produkt i, also die letzte Periode mit positiver Losgröße. SS 2005 Operations Management

53 Operations Management
Afentakis III Es wird nun die Politik Q(t), also für alle i ermittelt. Dabei bleiben alle Produktionsperioden erhalten, und der Bedarf an Produkt i der Periode t wird entweder durch Erhöhung der Produktionsmenge in i,t-1 gedeckt oder durch Neuauflage eines Loses an Produkt i in einer der Perioden i,t-1 + 1, ... , t. Es stehen also t i,t-1 mögliche Perioden zur Verfügung, in denen der Bedarf der Periode t produziert werden kann. Ferner soll die Politik geschachtelt sein, d.h. es wird nur dann ein Los für i aufgelegt, wenn für alle direkten (und damit auch indirekten) Nachfolger ein Los aufgelegt wird: xit = 1  xn(i),t = 1. Diese Eigenschaft ist bei jeder optimalen Politik erfüllt, sodass es sinnvoll ist, sie auch im Rahmen der Heuristik zu verlangen. Unter allen Politiken, die a) und b) erfüllen, ermittle man die kostengünstigste Variante. SS 2005 Operations Management

54 Operations Management
Afentakis IV Beispiel: T = 3, N = 3. Endprodukt 3 und Vorprodukte 1 und 2 wobei a13 = a23 = 1 und aij = 0 sonst. Rüstkosten S1 = 8, S2 = 10, S3 = 5. Lagerkosten h3 = 3, h1 = h2 = 1 (bzw. systemweite Kosten H1=H2=H3=1). Primärbedarfsmengen für Endprodukt 3: d31 = 5, d32 = 9, d33 = 8. Zu Beginn und am Ende seien alle Lagerbestände = 0. Startlösung t=1: jedes Produkt in t=1 produzieren. also mit Kosten = 23 SS 2005 Operations Management

55 Operations Management
Afentakis V Iteration t = 1: Es bestehen 5 potentielle Politiken, wobei nicht geschachtelte bereits weggelassen wurden: 23 + 9(1+1+1) = 50 23 + 9(1+1) + 5 = 46 = 45 = 47 = 46 Lösung: Kosten: SS 2005 Operations Management

56 Operations Management
Afentakis VI Iteration t = 2: Es bestehen 8 potentielle Politiken: Kosten: Lösung: 45 +8(1+2+1) = 77 45 + 8(1+2) + 5 = 74 45+ 8 = 74 = 68 Kosten: Lösung: = 68 46 + 8(1+1) + 5 = 67 = 67 46 + 8(1+1+1) = 70 SS 2005 Operations Management

57 Operations Management
Afentakis VII Näherungsweise optimale Politik für Zeitraum [1, ..., 3]: oder Die zugehörigen Losgrößenentscheidungen sind: oder SS 2005 Operations Management

58 5.3.2 LP-Modelle für mehrstufige dynamische Modelle ohne Kapazitätsbeschränkungen
LP-Modell mit „normalen“ Lagerbeständen i ... Index für die Vorprodukte (i = 1,...,N-1) N ... Index des Endproduktes t ... Index für die Perioden (t = 1,...,T) hi ... Lagerhaltungskostensatz für Produkt i Si Rüstkosten für Produkt i dit ... Effektive Nachfrage nach Produkt i in Periode t (Primärbedarf) qit ... Losgröße des Produkts i in Periode t yit ... Lagerbestand des Produkts i am Ende der Periode t N(i) ... Menge der direkten Nachfolger des Produktes i SS 2005 Operations Management

59 LP-Modell mit „normalen“ Lagerbeständen II
aij ... Direktbedarfskoeffizient, d.h. Menge an Produkt i, die direkt in 1 Einheit Produkt j eingeht (Zahl bei Pfeil i  j im Gozintographen) Weiters sei eine Binärvariable, die Losauflage anzeigt Annahme: die Produktion der Periode t steht zur Befriedigung der Nachfrage t zur Verfügung und dass keine Fehlmengen zugelassen sind. Da die gesamte Nachfrage befriedigt werden muss, ist die gesamte Produktionsmenge vorgegeben, weshalb die konstanten variablen Produktionskosten weggelassen werden können. Beispiel: N = 3 1 Einheit Endprodukt 3 besteht aus 1 Teil Vor-produkt 1 und aus 2 Teilen Vorprodukt 2. In Vor-produkt 1 steckt noch 1 Einheit von Vorprodukt 2. N(1) = {3} N(2) = {1, 3} N(3) = {} SS 2005 Operations Management

60 Operations Management
LP-Formulierung Kosten Lager-bilanzen Rüstkosten-verrechnung: wobei M eine große Zahl ist. Nicht-Negativität: Binärvariable: SS 2005 Operations Management

61 5.3.2.2 LP-Modell mit „systemweiten“ Lagerbeständen
statt den obigen Formulierungen wird der systemweite Lagerbestand verwendet: ... systemweiter Lagerbestand des Produkts i am Ende der Periode t, d.h. jene Menge an Bauteil i, die als Bauteil i oder eingebaut in übergeordnete Produkte im Lager vorrätig ist, dabei ist vij ... Verflechtungs(Gesamt-)bedarfskoeffizient an Produkt i bzgl. Produkt j, d.h. Menge an Produkt i, die direkt oder indirekt in 1 Einheit Produkt j eingeht, und N*(i) ... Menge aller (auch indirekten) Nachfolger Die Rückrechnung von Yit zu yit erfolgt über SS 2005 Operations Management

62 LP mit „systemweiten“ Lagerbeständen II
analog definiert man: ... systemweiter Lagerhaltungs kostensatz für Produkt i , wobei V(i) ... Menge aller direkten Vorgänger des Produktes i Obiges Beispiel: N*(i) = N(i) hier z.B.: a23 = 2, v23 = = 3 Also Y2t = y2t + 1y1t + 3y3t V(1) = {2}, V(3) = {1, 2} Wenn z.B. h1 =2, h2 = 1, h3 = 6, dann H2 = 1, H1 = = 1, H3 = 6 - 12 - 21 = 2 SS 2005 Operations Management

63 Operations Management
LP - Formulierung Kosten Lager-bilanzen: keine Fehlmengen: Rüstkosten-verrechnung: wobei M eine große Zahl ist. Nicht-Negativität: Binärvariable: SS 2005 Operations Management

64 5.3.3 konvergierende Produktionsstruktur
Falls jedes Produkt (bis auf das Endprodukt) genau einen Nachfolger besitzt (konvergierende Produktstruktur, Montageprozeß), so vereinfachen sich die obigen Formeln etwas. In der ersten Formulierung kann man durch ersetzen, wobei n(i) der einzige Nachfolger von i ist, also N(i) = {n(i)}. In der Formulierung mit systemweitem Lagerbestand ergibt sich folgende Vereinfachung: keine Fehlmengen SS 2005 Operations Management

65 konvergierende Produktionsstruktur II
Im Rahmen der Kostenanpassung findet der systemweite Ansatz ebenfalls Verwendung: Variante 4: hier wird von systemweiten Lagerkosten Hi ausgegangen und die i werden etwas anders ermittelt: sodann werden die Kosten wie folgt korrigiert: und SS 2005 Operations Management

66 5.3.3 Weiterführende Bemerkungen zu Kapazitätsbeschränkungen
Im Rahmen der LP-Modelle lassen sich Kapazitätsbeschränkungen natürlich leicht formal berücksichtigen. Bei den Heuristiken verursacht die Tatsache Schwierigkeiten, dass man infolge von Kapazitätsengpässen in der Zukunft eventuell schon jetzt mehr (als scheinbar kostengünstig ist) produzieren muss, und eventuell auch nur Teile von Periodenbedarfen in einer Vorperiode auf Lager produzieren muss. Bei einstufigen Problemen nennt man diese Klasse von Problemen CLSP (capacitated lot sizing problem) und das bekannteste Verfahren ist das von Dixon und Silver. Bei mehrstufigen Problemen (MLCLSP, multi level CLSP) werden oft allgemeine heuristische Ansätze wie Simulated Annealing eingesetzt; siehe z.B. Domschke -Scholl - Voß (1993). SS 2005 Operations Management

67 Operations Management
5.4. Maschinenbelegung Maschinenbelegungsprobleme (scheduling) befassen sich mit der zeitlichen Zuordnung von Aufträgen zu Arbeits­trägern bzw. Maschinen und umgekehrt unter Beachtung vorgegebener Zielsetzungen und Restriktionen. Dabei ist zu beachten, dass zu jedem Zeitpunkt jede Maschine höchstens einen Auftrag bearbeiten und jeder Auftrag nur von höchstens einer Maschine gleich­zeitig bearbeitet werden kann. SS 2005 Operations Management

68 Operations Management
5.4.1 Begriffe Bei einem Maschinenbelegungsproblem sind n Aufträge oder Jobs (j = l,...,n) auf m Maschinen (Mi für i = l,...,m) zu bearbeiten. Dazu sind für jeden Auftrag j in der Regel folgende Daten gegeben: aj Auftragsfreigabe- oder Bereitstellungszeitpunkt bzw. - termin (release date) des Auftrags j Stehen alle Aufträge zum Zeitpunkt aj = 0 zur Bearbeitung bereit, bezeichnet man das Problem als statisch, ansonsten als dynamisch. fj gewünschter Fertigstellungstermin (due date) des Auftrags j tji Bearbeitungszeit (oder -dauer, processing time) von Auftrag j auf Maschine i Werden alle oben erwähnten Größen als bekannt vorausgesetzt, so liegen deterministische Modelle vor; andernfalls (stochastische Ankunftszeitpunkte oder Bearbeitungszeiten) spricht man von stochastischen Modellen. SS 2005 Operations Management

69 Operations Management
Reihenfolgearten Ein Auftrag j läßt sich in gj verschiedene Arbeitsgänge Aj1,...,Ajgj unterteilen, die in einer fest vorgegebenen Reihenfolge zu bearbeiten sind. Diese Reihenfolge bezeichnen wir als Arbeitsgangfolge. Sie ist in der Regel technologisch determiniert. Läßt sich jedem Arbeitsgang Ajh eines Auftrags j eindeutig eine Maschine jh zuordnen, so bezeichnet man die zeitliche Reihenfolge, in der die einzelnen Arbeitsgänge von j die Maschinen zu durchlaufen haben, als Maschinenfolge j = (j1,...,jgj)von j. Die Maschinenfolgen sind damit ebenfalls durch technologische Erfordernisse festgelegt. Die Reihenfolge, in der die einzelnen Aufträge auf einer Maschine i zu bearbeiten sind, heißt Auftragsfolge von i. Dabei können mehrere Aufträge gleichzeitig um dieselben Maschinen konkurrieren. Die Auftragsfolge ist nicht vorgegeben, sondern Gegenstand der Planung. Eine zeitliche Zuordnung von Arbeitsgängen zu Maschinen heißt (zulässiger) Ablaufplan, falls alle Reihenfolgebedingungen sowie weitere Restriktionen eingehalten werden. SS 2005 Operations Management

70 5.4.2 Darstellungsmöglichkeiten
Beispiel: statisches Jobshop-Problem mit 3 Maschinen und 3 Aufträgen: jeder Auftrag besteht aus gj = 3 Arbeitsgängen diese Aufträge sind in Reihenfolge Aj1, Aj2, Aj3 zu bearbeiten Maschine μj1 Arbeitsgang Ajh j\i 1 2 3 4 j\h 1 2 3 der erste AG (auf M2) nimmt 3 ZE in Anspruch Auftrag 2 wird also zuerst auf M2, dann auf M3 und zuletzt auf M1 bearbeitet Auftrag Auftrag Bearbeitungszeit tji Maschinennummer μjh SS 2005 Operations Management

71 5.4.2.2 Maschinenfolgegraph, Ablaufgraph
Die Vorgaben hinsichtlich der Arbeitsgang- und der Maschinenfolgen lassen sich in folgendem Maschinenfolgegraphen veranschaulichen. Jede Knotenbezeichnung entspricht der Maschine jh, die den Arbeitsgang h des Auftrags j auszuführen hat. Maschinenfolgegraph: Angabe jeder Knoten entspricht einer Maschine i = jh SS 2005 Operations Management

72 Operations Management
Ablaufgraph II Bei der Bestimmung von Auftragsfolgen ist für jede Maschine i festzulegen, in welcher Reihen­folge die einzelnen Aufträge j = 1, 2, 3 auf ihr zu bearbeiten sind. Dabei sind innerhalb des Maschinen­folgegraphen jeweils die Knoten mit derselben Maschinenbezeichnung i durch zusätzliche Pfeile, die jeweils genau einen Weg bilden, zu verbinden. Der entstehende Graph heißt Ablaufgraph. Ablaufgraph: Entscheidung Das nebenstehende Bild zeigt den Ablaufgraphen für obiges Problem, wenn die Aufträge auf der Maschine 1 in der Reihenfolge 1, 3, 2, auf der Maschine 2 in der Reihenfolge 3, 2, 1 und auf der Maschine 3 in der Reihenfolge 2, 1, 3 bearbeitet werden. SS 2005 Operations Management

73 Operations Management
Gantt-Diagramm Bei Gantt-Diagrammen werden die Bearbeitungszeiten über der Abszisse (Zeitachse) sowie die Maschinen bzw. die Aufträge über der Ordinate aufgetragen. Man unterscheidet eine maschinenorientierte (gebräuchlichere Variante) und eine auftragsorientierte Darstellung. 1 2 3 4 5 6 7 8 9 10 11 12 3 2 1 3 maschinenorientiertes Gantt-Diagramm 2 3 2 1 Leerzeit 1 Auftrag 1 3 2 SS 2005 Operations Management

74 Operations Management
Gantt-Diagramm II 1 2 3 4 5 6 7 8 9 10 11 12 3 2 1 3 auftragsorientiertes Gantt-Diagramm 2 2 3 1 1 Maschine 1 2 3 Wartezeit Hier sind alle Arbeitsgänge unter Berücksichtigung der Reihenfolgebeziehungen des Ablaufgraphen frühestmöglich eingeplant. Dabei entsprechen die schraffierten Felder den Leerzeiten der Maschinen bzw. den Wartezeiten der Aufträge. Da die Maschinen unterschiedliche Auftrags­folgen aufweisen, handelt es sich um einen normalen Ablaufplan, aber um keinen Permutationsplan. SS 2005 Operations Management

75 5.4.3 Semiaktive und aktive Ablaufpläne
Semiaktive Ablaufpläne haben die Eigenschaft, dass der Beginn keines AG zeitlich vorgezogen werden kann, ohne eine Maschinenfolge zu verletzen oder eine Auftragsfolge zu ändern. Beispiel: (maschinenorientiertes Gantt-Diagramm) nicht semiaktiv 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 Auftrag 1 semiaktiv Auftrag 1 2 1 3 4 5 6 7 8 9 10 11 12 13 14 15 SS 2005 Operations Management

76 Semiaktive und aktive Ablaufpläne
Zu jedem zulässigen Ablaufplan existiert ein zugehöriger semiaktiver Ablaufplan, der leicht zu ermitteln ist: man verschiebt einfach alles so weit wie möglich nach links. Offensichtlich ist obiger Ablaufplan zwar semiaktiv, aber dennoch sehr schlecht. Aktive Ablaufpläne: kein AG kann zeitlich vorgezogen werden, ohne den Beginn mindestens eines anderen AGs zu verzögern es darf nur die Auftragsfolge verändert werden Klarerweise ist jeder aktive Ablaufplan auch semiaktiv. SS 2005 Operations Management

77 Operations Management
Aktive Ablaufpläne Obiges Beispiel: Auftragsfolge an Maschine 2 ändern nicht aktiv Auftrag 1 2 1 3 4 5 6 7 8 9 10 11 12 13 14 15 aktiv Auftrag 1 2 1 3 4 5 6 7 8 9 10 11 12 13 14 15 SS 2005 Operations Management

78 Operations Management

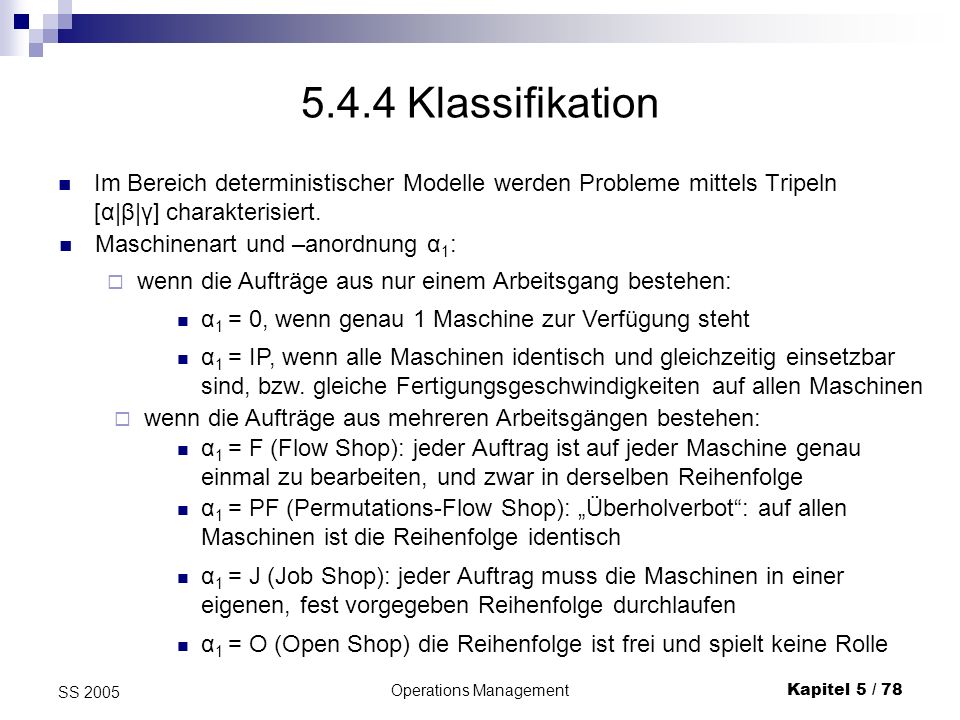

5.4.4 Klassifikation Im Bereich deterministischer Modelle werden Probleme mittels Tripeln [α|β|γ] charakterisiert. Maschinenart und –anordnung α1: wenn die Aufträge aus nur einem Arbeitsgang bestehen: α1 = 0, wenn genau 1 Maschine zur Verfügung steht α1 = IP, wenn alle Maschinen identisch und gleichzeitig einsetzbar sind, bzw. gleiche Fertigungsgeschwindigkeiten auf allen Maschinen wenn die Aufträge aus mehreren Arbeitsgängen bestehen: α1 = F (Flow Shop): jeder Auftrag ist auf jeder Maschine genau einmal zu bearbeiten, und zwar in derselben Reihenfolge α1 = PF (Permutations-Flow Shop): „Überholverbot“: auf allen Maschinen ist die Reihenfolge identisch α1 = J (Job Shop): jeder Auftrag muss die Maschinen in einer eigenen, fest vorgegeben Reihenfolge durchlaufen α1 = O (Open Shop) die Reihenfolge ist frei und spielt keine Rolle SS 2005 Operations Management

79 Operations Management
Klassifikation II Maschinenzahl α2: wird nichts angegeben, so wird eine beliebige Anzahl betrachtet. F|*|* = ? Flow Shop mit beliebig viel Maschinen J2|*|* = ? Job Shop mit 2 Maschinen Auftragszahl β1: J| |* ein Job Shop mit beliebig vielen und J|3|* eins mit 3 Aufträgen Unterbrechbarkeit β2: Wird nichts angegeben, dürfen die Aufträge nicht unterbrochen werden pmtn Unterbrechung ist möglich no wait es sind keine Unterbrechungen (bzw. keine Zwischenlager- oder Wartezeiten) zwischen den Arbeitsgängen erlaubt. SS 2005 Operations Management

80 Operations Management
Klassifikation III Reihenfolgebeziehungen β3: Wird nichts angegeben, dürfen die Aufträge beliebig gereiht werden prec Reihenfolgebeziehung entspricht einem gerichteten, zyklenfreien Graphen tree Reihenfolgebeziehung wird in Form eines gerichteten Baumes betrachtet Auftragsfreigabetermine und Nachlaufzeiten β4: Wird nichts angegeben, liegt ein statisches Problem vor aj unterschiedliche Auftragsfreigabetermine aj nj Nachlaufzeiten: nach der Bearbeitung benötigt der Auftrag j noch min. nj ZE bevor er fertig ist oder weiterverarbeitet werden kann SS 2005 Operations Management

81 Operations Management
Klassifikation IV Die restlichen Untergruppen betreffen: β5 Bearbeitungszeiten β6 reihenfolgeabhängige Rüstzeiten bzw. Rüstkosten β7 Ressourcenbeschränkungen β8 Fertigstellungstermine SS 2005 Operations Management

82 Operations Management
Klassifikation V Zielsetzungen γ: zmax symbolisiert eine zu minimierende maximale Zeitdauer (Minimax-Zielsetzung); zj steht für eine zu minimierende (ggf. gewichtete) Summe von Zeitgrößen. z# verwenden wir zur Bestimmung einer zu minimierenden (ggf. gewichteten) Anzahl von Aufträgen mit bestimmten Eigenschaften (z.B. Verspätung). Durchlaufzeitbezogene Ziele Fertigstellungszeitpunkt Fj (realiserte Fertigstellung von Auftrag j) Wartezeit: Wji bezeichnet die Wartezeit von j auf Mi und ist die gesamte Wartezeit des Auftrags j Durchlaufzeit Dj = Fj – aj Bearbeitungszeitspanne eines Auftrags SS 2005 Operations Management

83 Durchlaufzeitbezogene Ziele
Minimierung der Summe der Durchlaufzeiten bzw. der mittleren Durchlaufzeit: → min bzw. D/n → min. (äquivalent, da n konstant] Minimierung der maximalen Durchlaufzeit: → min. Minimierung der Summe der Wartezeiten: → min. SS 2005 Operations Management

84 Kapazitätsorientierte Ziele
Zykluszeit: Gesamtbearbeitungszeit Leerzeit: von Maschine i ist die Summe aller Zeiten, zu denen i keinen Auftrag bearbeitet.  Offensichtlich ist die Minimierung der Zykluszeit äquivelent mit der Minimierung der Summe der Leerzeiten. Kapazitätsauslastung (ebenfalls äquivalent): → min. SS 2005 Operations Management

85 Terminorientierte Ziele
Terminabweichung: Tj = Fj – fj (effektiver minus geforderter Endzeitpunkt) Tj > 0  Strafkosten Tj < 0  Kapitalbindung Verspätung: Vj = max {0,Tj} Terminüberschreitung Kapitalbindung wird hier ignoriert gebräuchliche terminorientierte Ziele: Minimierung der maximalen Terminabweichung / Verspätung Minimierung der maximalen Verspätung Minimierung der Summe aller Verspätungen Minimierung der verspäteten Aufträge SS 2005 Operations Management

86 Operations Management
Zielbeziehungen Äquivalenz zweier Ziele wenn die Zielfunktionen durch lineare Umwandlungen mittels konstanter Parameter ineinander überführbar sind heißen sie äquivalent.  es ist äquivalent die Summe oder den Mittelwert von Zielgrößen zu optimieren  bei statischen Problemen (d.h. alle Aufträge werden zum Zeitpunkt 0 freigegeben) sind die Ziele F und D, bzw. Z und Dmax äquivalent.  die Zielsetzungen Minimierung von Z, Lmax, L und L sowie die Maximierung der durchschnittlichen Maschinenauslastung sind äquivalent.  die Zielsetzungen D, F, W und T sind äquivalent (gilt auch für die gewichteten Größen) SS 2005 Operations Management

87 Dilemma der Ablaufplanung
Zwischen den Zielen D und Z existiert keine der genannten Zielbeziehungen. Diese beiden Ziele sind in der Regel (bei Mehrmaschinenproblemen) zueinander konkurrierend, d.h. mit der Verbesserung des eines Zieles nimmt man zumeist eine Verschlechterung des anderen in Kauf. [Beispiel in Übung] Da Z zur Zielsetzung L der Leerzeitminimierung (Kapazitätsausnutzung) äqui­valent ist, sind auch D und L zueinander konkurrierend. Dieser Sachverhalt wird als Dilemma der Ablaufplanung bezeichnet. SS 2005 Operations Management

88 5.4.5 Grundlegende Entscheidungs- und Prioritätsregeln
Maschinenprobleme sind meist NP-schwer und in der Praxis müssen rasch Lösungen gefunden werden  Heuristiken (sog. Prioritätsverfahren) Schritt 1 : Sortiere die Aufträge nach einer vorzugebenden Prioritätsregel. Schritt 2 : Plane die Aufträge in Sortierreihenfolge auf den Maschinen ein. bekanntesten Prioritätsregeln: Shortest Processing Time - Regel Sortierung nach wachsenden Bearbeitungszeiten (mittlere Durchlaufzeit) Longest Processing Time - Regel Sortierung nach fallenden Bearbeitungszeiten (Zykluszeit) Shortest Remaining Processing Time - Regel Sortierung nach wachsenden Restbearbeitungszeiten  bei Aufträgen mit mehreren Arbeitsgängen SS 2005 Operations Management

89 Entscheidungs- und Prioritätsregeln II
Longest Remaining Processing Time - Regel Sortierung nach fallenden Restbearbeitungszeiten Earliest Due Date - Regel Sortierung nach wachsenden gewünschten Fertigstellungsterminen  auch als Jackson-Regel bekannt  minimiert Verspätungen Earliest Release Date – Regel („first come, first serve“) Sortierung nach wachsenden Bereitstellungsterminen Diese Verfahren dienen bei schwierigen Probleme zur Ermittlung suboptimaler (Start-)Lösungen. Bei eher einfachen Problemen können sie als exakte Verfahren eingesetzt werden. SS 2005 Operations Management

90 5.4.6 Probleme mit zwei Aufträgen
Wir betrachten Flow Shop und Job Shop-Probleme mit 2 Aufträgen (Ziel : Minimierung der Zykluszeit): Beispiel: [aus Domschke, Scholl und Voß (1993)] statisches Flow Shop mit vier Maschinen, Maschinenfolgen 1 = 2 = (1, 2, 3, 4) und folgenden Bearbeitungszeiten: j 1 2 3 4 t1j t2j Das Problem läßt in einem zweidimensionalen Koordinatensystem veranschaulichen, bei dem eine Achse jeweils einem der beiden Aufträge entspricht. Der Koordinatensprung Q = (0,0) repräsentiert den Zeitnullpunkt (Freigabezeitpunkt). SS 2005 Operations Management

91 Probleme mit zwei Aufträgen II
Sj: = i tji bezeichnet den frühestmöglichen Fertigstellungszeitpunkt des Auftrags j, wenn er - beginnend im Zeitpunkt 0 - ohne Unterbrechung gefertigt wird. Die Punkte Q und S = (S1,S2) spannen ein Rechteck (Operationsfeld) auf. Das Intervall [0,S1] läßt sich in m disjunkte Intervalle unterteilen, die aufgrund der Maschinen­folge 1 des ersten Auftrags in der Reihenfolge i = 1,...,1m angeordnet sind. Die Länge der Intervalle ist jeweils die Bearbeitungszeit t1j Analog ist [0, S2] unterteilbar. Für jede Maschine i wird durch die beiden Intervalle ein Rechteck definiert, das als Konfliktfeld bezeichnet wird. In der folgenden Abbildung sind die Konfliktfelder für das obige Beispiel grau eingezeichnet. Für die gesuchte minimale Zykluszeit Z* lassen sich Z = max {S1, S2} als untere Schranke und als triviale obere Schranke angegeben. In unserem Beispiel gilt Z = 8 und SS 2005 Operations Management

92 Operations Management
Verfahren nach Akers S = (S1,S2) S2 Das Verfahren von Akers bestimmt im Operationsfeld einen kürzesten Weg zwischen Ursprung Q und Punkt S unter den Nebenbedingungen, dass M1 M2 M3 M4 i = 4 i=3 keines der (gelben) Konfliktfelder durchlaufen wird) i=2 der Weg nur aus senkrechten, waagrechten und diagonalen Abschnitten besteht. i = 1 Q = (0,0) M1 M2 M3 M4 S1 Z = 11 Z = 11 Z = 10 SS 2005 Operations Management

93 Verfahren nach Akers II
Unter diagonalen Abschnitten verstehen wir Strecken mit Steigung 1; sie bedeuten eine gleichzeitige Bearbeitung beider Aufträge auf verschiedenen Maschinen. Waagerechte Abschnitte bedeuten die alleinige Bearbeitung des Auftrags 1 und senkrechte die des Auftrags 2. Die Länge eines Weges von Q nach S ergibt sich dadurch, dass jede Bewegung eine Einheit nach rechts und/oder nach oben eine verstrichene Zeiteinheit bedeutet.  mehrere Wege möglich (in unserem Beispiel 3). Während die beiden Wege der Länge Z = 11 Permutationsplänen entsprechen, gilt dies für den optimalen Plan mit Z = 10 nicht, da ein Überholen der Aufträge stattfindet, was man auch in den Gantt-Diagramm sieht: SS 2005 Operations Management

94 Verfahren nach Akers III
2 1 Zeit Auftrag Maschine 2 1 Zeit 4 3 j = 1 2 i = 2 1 i = 3 4 1 j = 2 2 i = 1 3 i = 4 j = 2 1 2 j = 1 Es ist nötig, die einzubeziehenden Wege zwischen Q und S systematisch abzuarbeiten  Dazu wird ein gerichteter Graph G = (V, e, c) konstruiert. Seine Knotenmenge V umfasst die Quelle Q, die Senke S sowie für jede Maschine Nordwest- und die Südostecke des jeweiligen Konfliktfeldes. Seine Pfeilmenge E, deren Bewertungen c sowie die kürzeste Entfernung von Q nach S werden simultan durch den unten angegebenen Algorithmus ermittelt. SS 2005 Operations Management

95 Verfahren nach Akers IV
Ausgehend von jedem von Q aus bereits erreichten Knoten p = (p1, p2) mit (aktuell) kürzester Entfernung von dp von Q, schreitet man so lange diagonal in Richtung S vorwärts, bis entweder der Rand des Operationsfeldes getroffen wird; dann führt man einen Pfeil (p, S) ein oder das Konfliktfeld einer Maschine i getroffen wird. Dann sind zur Umgehung des Konfliktfeldes i ein Pfeil von p zur Nordwestecke q von i und ein Pfeil von p zur Südostecke r von i einzuführen. Als Bewertung dient die verstrichene Zeit, also das Maximum der x- bzw. y-Distanzen. SS 2005 Operations Management

96 Operations Management
Verfahren nach Akers V Beispiel: Job Shop-Problem [J5n = 2Z]. Die Bearbeitungszeiten und Maschinenfolgen sind in den folgenden beiden Tableaus angegeben. Die Numerierung der Maschinen erfüllt bereits die Voraussetzungen des Algorithmus. i 1 2 3 4 5 t1i t2i h 1 2 3 4 5 t1i t2i Durch Addition der Bearbeitungszeiten erhält man S = (17, 15). Nun werden die Konfliktfelder der Maschinen gemäß den Auftragsfolgen eingetragen, wobei sie bei Job Shop Probleme nicht mehr „diagonal“ angeordnet sind. SS 2005 Operations Management

97 Verfahren nach Akers VI
M1 M2 M3 M4 M5 4 7 10 13 15 S 2 M4 5 M1 8 M3 13 M2 G F 17 M5 E D C B A Q SS 2005 Operations Management

98 Verfahren nach Akers VII
Die Anwendung des Verfahrens liefert: 8 4 5 11 9 12 2 6 7 C D E Lösung: S Q B A F G SS 2005 Operations Management

99 Verfahren nach Akers VIII
2 1 Zeit Auftrag 4 7 10 13 15 18 21 2 i = 1 i = 1 3 i = 4 Maschine 2 1 Zeit 4 3 5 7 10 13 15 18 21 j = 1 j = 2 j = 1 j = 2 D F j = 1 j = 2 B j = 2 j = 1 j = 2 j = 1 SS 2005 Operations Management

100 Verfahren nach Akers IX
M1 M2 M3 M4 M5 4 7 10 13 15 S Das Akers-Verfahren lässt sich auch anwenden, falls Auftrags-freigabetermine aj  0 vorgegeben sind (Konfliktfelder nach NO verschieben) bzw. auch falls andere Zielfunktionen berücksichtigt werden, z.B. Dmax und Wmax (durch geeignetes Umdefinieren der Pfeilbewertungen). 2 M4 5 M1 8 M3 13 M2 G F 17 M5 E D C B A Q SS 2005 Operations Management
