1 Die prüfbare Honorarschlussrechnung - Anleitungsschritte und typische Fehler in der Praxis (Seminarveranstaltung des BDB Köln) 04. September 2007 in Köln RA Dr. Jörg Schudnagies Kaiser-Wilhelm Ring Köln Tel.: Fax: Seminar © RA Dr. Jörg Schudnagies, Köln

2 A.Überblick über die HOAI B.1. Schritt: Abrechnung nach HOAI oder Pauschalhonorarvereinbarung I. Abrechnung nach HOAI II. Pauschalhonorarvereinbarung III. Bindungswirkung der Pauschalhonorarvereinbarung C.2. Schritt: Verwendung der richtigen Kostenermittlung Inhalte - 1 © RA Dr. Jörg Schudnagies, Köln

3 D.3. Schritt: Angabe des Honorarsatzes E.4. Schritt: Angabe der Honorarzone F.5. Schritt: Angabe des erbrachten Leistungsumfangs G. 6. Schritt: Besondere Leistungen H.Anforderungen des Bundesgerichtshofs an eine prüfbare Schlussrechnung Inhalte - 2 © RA Dr. Jörg Schudnagies, Köln

4 A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

5 Rechtsnatur der HOAI Öffentliches Preisrecht zwingend zu beachtendes Preisrecht kein Vertragsrecht Verordnung, die im Gegensatz zur VOB/B ohne Vereinbarung Vertragsbestandteil wird, wenn der Anwendungsbereich eröffnet ist A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

6 Anwendungsbereich -persönlicher Anwendungsbereich (Frage nach dem Personenkreis) -sachlicher Anwendungsbereich (Frage nach der erbrachten Leistung) A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

7 persönlicher Anwendungsbereich Für welchen Personenkreis findet die HOAI Anwendung? Fallbeispiel: Ein Nichtarchitekt (z.B. Architekturstudent, Bauunternehmer, Handwerker) erbringt typische Leistungen für eine Gebäudeplanung. Finden die Vorschriften der HOAI Anwendung? A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

8 Ja! Die HOAI ist auch auf Berufsfremde anwendbar. Berufsbild des Architekten muss nicht erfüllt sein. Für den Anwendungsbereich der HOAI kommt es somit allein darauf an, dass Leistungen erbracht werden die in der HOAI geregelt sind (sachlicher Anwendungsbereich). A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

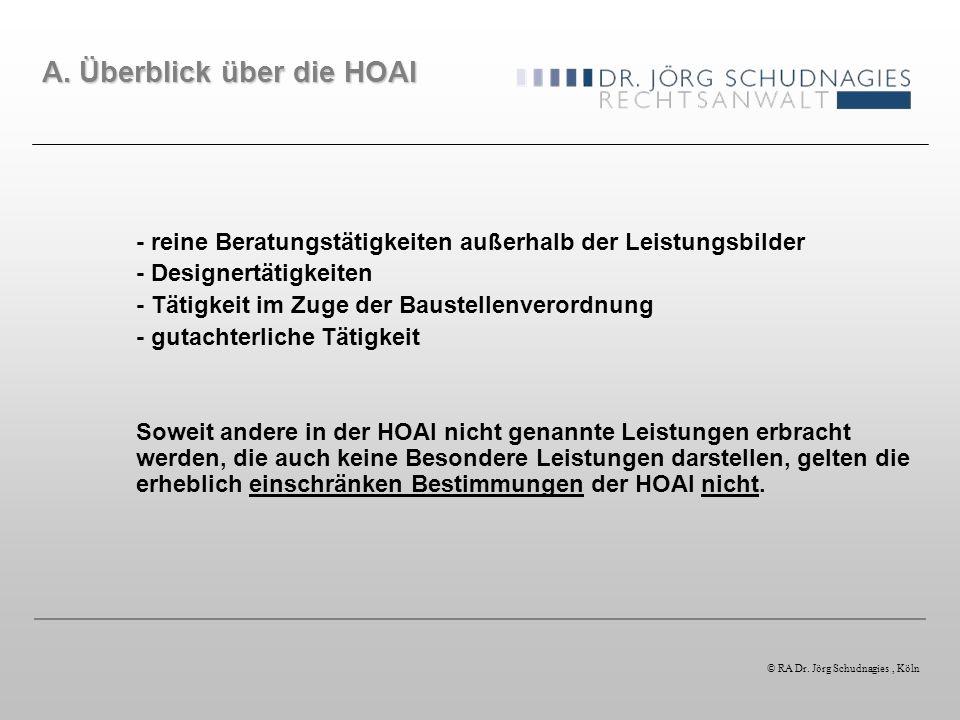

9 sachlicher Anwendungsbereich Die HOAI gilt nach § 1 HOAI für die Berechnung der Entgelte für die Leistungen..., soweit sie durch Leistungsbilder oder andere Bestimmungen dieser Verordnung erfasst werden. Für folgende Tätigkeiten finden die Vorschriften der HOAI daher keine Anwendung: A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

10 - reine Beratungstätigkeiten außerhalb der Leistungsbilder - Designertätigkeiten - Tätigkeit im Zuge der Baustellenverordnung - gutachterliche Tätigkeit Soweit andere in der HOAI nicht genannte Leistungen erbracht werden, die auch keine Besondere Leistungen darstellen, gelten die erheblich einschränken Bestimmungen der HOAI nicht. A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

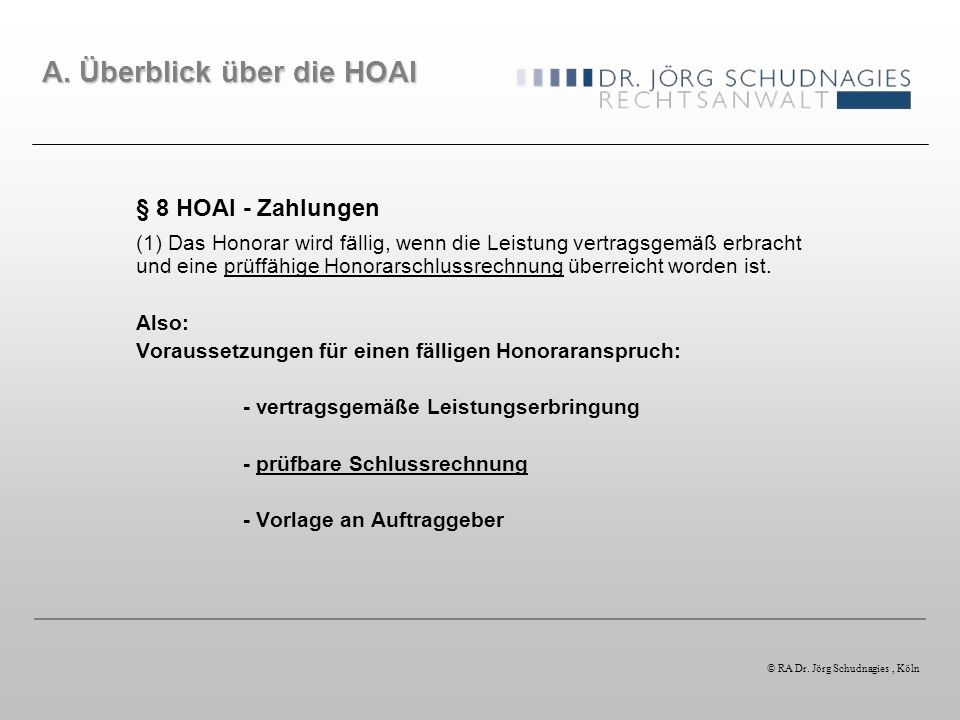

11 § 8 HOAI - Zahlungen (1) Das Honorar wird fällig, wenn die Leistung vertragsgemäß erbracht und eine prüffähige Honorarschlussrechnung überreicht worden ist. Also: Voraussetzungen für einen fälligen Honoraranspruch: - vertragsgemäße Leistungserbringung - prüfbare Schlussrechnung - Vorlage an Auftraggeber A. Überblick über die HOAI © RA Dr. Jörg Schudnagies, Köln

12 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

13 Der fällige Honoraranspruch und die Honorarberechnung richten sich entscheidend nach der Honorarvereinbarung. Im Grundsatz kommt eine Abrechnung nach den - Parametern der HOAI sowie -ein Pauschalhonorar in Betracht. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

14 Die Honorarvereinbarung richtet sich nach § 4 HOAI: § 4 HOAI - Vereinbarung des Honorars (1) Das Honorar richtet sich nach der schriftlichen Vereinbarung, die die Vertragsparteien bei Auftragserteilung im Rahmen der durch diese Verordnung festgesetzten Mindest- und Höchstsätze treffen. (2) Die in dieser Verordnung festgesetzten Mindestsätze können durch schriftliche Vereinbarung in Ausnahmefällen unterschritten werden. (3)... (4) Sofern nicht bei Auftragserteilung etwas anderes schriftlich vereinbart worden ist, gelten die jeweiligen Mindestsätze als vereinbart. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

15 I. Abrechnung nach HOAI Die Abrechnung nach Maßgabe der Parameter der HOAI setzt folgende Anforderungen an die Honorarvereinbarung voraus (§ 4 Abs.1 HOAI): -Schriftform - Vereinbarung bei Auftragserteilung -Honorar innerhalb der Mindest- und Höchstsätze Soweit eine Voraussetzung nicht erfüllt, kann der Architekt nur nach Mindestsätzen abrechnen (§ 4 Abs.4 HOAI). 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

16 Problem der verdeckten Mindestsatzunterschreitung Eine unzulässige Unterschreitung des Mindestsatzes kann in vielfältiger Weise geschehen, so z. B.: - durch Einordnung in eine falsche Honorarzone - durch Vereinbarung zu niedriger anrechenbarer Kosten - durch Ansatz zu niedriger Prozentsätze aus den Leistungsbildern Rechtsfolge: - Honorar liegt nicht mehr innerhalb der Mindest- und Höchstsätze - Verstoß gegen den Mindestpreischarakter der HOAI daraus folgt: Abrechnung nach den Mindestsätzen (§ 4 Abs.4 HOAI) 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

17 Fallbeispiel Im Zuge eines Architektenvertrages setzen die Parteien anrechenbare Kosten für die Honorarermittlung in Höhe von EUR ,00 fest. Des weiteren wird die Erbringung der Vollarchitektur beauftragt. Für die vollständig zu erbringende Leistungsphase 8 wird ein Prozentanteil in Höhe von 16% vereinbart. Tatsächlich wird ein Betrag in Höhe von EUR ,00 verbaut. Der Architekt fragt nach der Rechtslage. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

18 - Die Vereinbarung zu niedriger Baukosten sowie unzutreffender Prozentanteile führt zu einer Mindestsatzunterschreitung - das Honorar liegt somit nicht mehr innerhalb der Mindest- und Höchstsätze im Sinne des § 4 Abs.1 HOAI - Verstoß gegen den Mindestpreischarakter der HOAI Ergebnis: Abrechnung nach den Mindestsätzen (§ 4 Abs.4 HOAI) 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

19 Sind die Parameter der HOAI jedoch wirksam vereinbart worden, so sind für das Erstellen einer prüfbaren Schlussrechnung u.a. folgende Positionen anzugeben: -Angabe der anrechenbaren Kosten - Angabe der Honorarzone -Angabe des Honorarsatzes und der Honorartafel -Angabe der übertragenen und erbrachten Leistungen -Angabe der Zuschläge und Nebenkosten - Angabe der Abschlagszahlungen 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

20 II. Pauschalhonorarvereinbarung Die Pauschalhonorarvereinbarung ist nur wirksam, wenn folgende Punkte berücksichtigt wurden: - das Pauschalhonorar liegt innerhalb der Mindest- und Höchstsätze - schriftliche Honorarvereinbarung - bei Auftragserteilung Fallbeispiele: 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

21 Oberlandesgericht Hamburg, Urteil vom Problem / Sachverhalt: Die Parteien schlossen einen mündlichen Architektenvertrag über Planungs- und Überwachungsleistungen ab. Es wurde mündlich eine unterhalb der Mindestsätze der HOAI liegende Pauschalvergütung in Höhe von EUR ,00 vereinbart. In seinen Abschlagsrechnungen wies der Architekt die Pauschalvergütung jeweils aus. Nach Abschluss der Arbeiten beruft sich der Architekt auf die Unwirksamkeit der Honorarvereinbarung und klagt ausstehendes Honorar auf Basis der Mindestsätze in Höhe von EUR ,00 ein. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

22 Kammergericht Berlin, Urteil vom Problem / Sachverhalt: Der Architekt rechnet den höheren Mindestsatz ab, obwohl er mit dem Bauherrn eine schriftliche Pauschalhonorarvereinbarung unterhalb der Mindestsätze abgeschlossen hatte, was beiden Parteien auch bewusst war. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

23 Lösung: Beide Instanzgerichte gaben jeweils den klagenden Architekten Recht. Denn: Die Pauschalhonorarvereinbarung unterschritt in beiden Fällen die Mindestsätze der HOAI. Zudem erfolgte die Vereinbarung im ersten Fall nicht schriftlich im Sinne des § 4 Abs.1 HOAI. Eine mündliche Pauschalhonorarvereinbarung ist im Grundsatz unwirksam. Die Architekten konnten ihr Honorar erfolgreich auf Basis der Mindestsätze nach § 4 Abs.4 HOAI abrechnen. An die Honorarvereinbarungen waren sie nicht gebunden. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

24 Ist ein Pauschalhonorar jedoch wirksam vereinbart, so sind für das Erstellen einer prüfbaren Schlussrechnung nur drei Positionen anzugeben: -Angabe des Pauschalhonorars - Angabe der Abschlagszahlungen -Angabe der Mehrwertsteuer 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

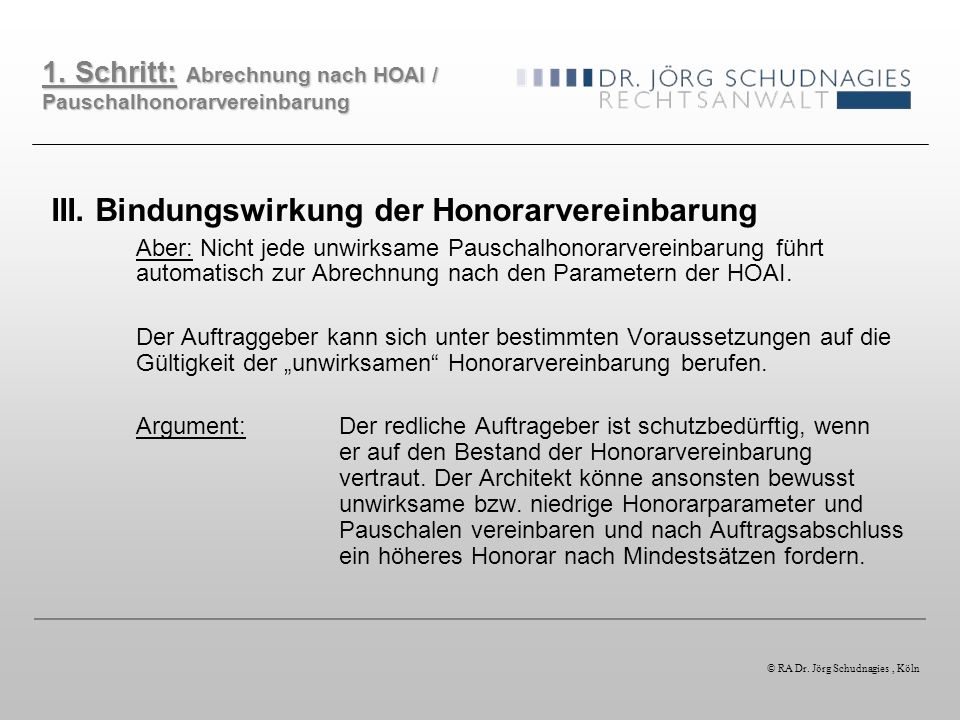

25 III. Bindungswirkung der Honorarvereinbarung Aber: Nicht jede unwirksame Pauschalhonorarvereinbarung führt automatisch zur Abrechnung nach den Parametern der HOAI. Der Auftraggeber kann sich unter bestimmten Voraussetzungen auf die Gültigkeit der unwirksamen Honorarvereinbarung berufen. Argument:Der redliche Auftrageber ist schutzbedürftig, wenn er auf den Bestand der Honorarvereinbarung vertraut. Der Architekt könne ansonsten bewusst unwirksame bzw. niedrige Honorarparameter und Pauschalen vereinbaren und nach Auftragsabschluss ein höheres Honorar nach Mindestsätzen fordern. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

26 Unter folgenden besonderen Umständen entsteht nach Auffassung des Bundesgerichtshof eine Bindungswirkung der Honorarvereinbarung, wenn folgende Anforderungen kumulativ vorliegen: - Der Auftraggeber muss auf die Wirksamkeit der Honorarvereinbarung vertraut haben. - Der Auftraggeber durfte auf die Wirksamkeit vertrauen. - Der Auftraggeber hat sich auf die Honorarvereinbarung, beispielsweise finanziell eingerichtet. - Dem Auftraggeber sind Nachforderungen nach Treu und Glauben nicht zumutbar? Fallbeispiel: 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

27 Oberlandesgericht Oldenburg, Urteil vom Oberlandesgericht Saarbrücken, Urteil vom Problem / Sachverhalt: Die Parteien schlossen einen Generalplanervertrag über den Neu- und Umbau von drei Autohäusern ab. Es wurde ein Pauschalhonorar unterhalb der Mindestsätze der HOAI in Höhe von DM ,00 vereinbart. Auf Wunsch des spanischen Bauherrn kam es zu zahlreichen Umplanungen. Als der Rohbau fertiggestellt war, kündigte der Bauherr den Vertrag ohne wichtigen Grund nach § 649 BGB. Der Architekt rechnet sein Honorar auf Basis der Mindestsätze der HOAI ab, insgesamt DM , Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

28 Der Bauherr wendet ein, - er habe auf die Wirksamkeit der Honorarvereinbarung vertraut, - eine Abrechnung nach den Mindestsätzen sei daher nicht zumutbar, - ferner habe er seine Finanzierung auf die Honorarvereinbarung eingestellt - zudem sei er als spanischer Staatsbürger, der deutschen Sprache nur unzureichend mächtig - das Verhalten des Architekten verstoße daher gegen den Grundsatz von Treu und Glauben 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

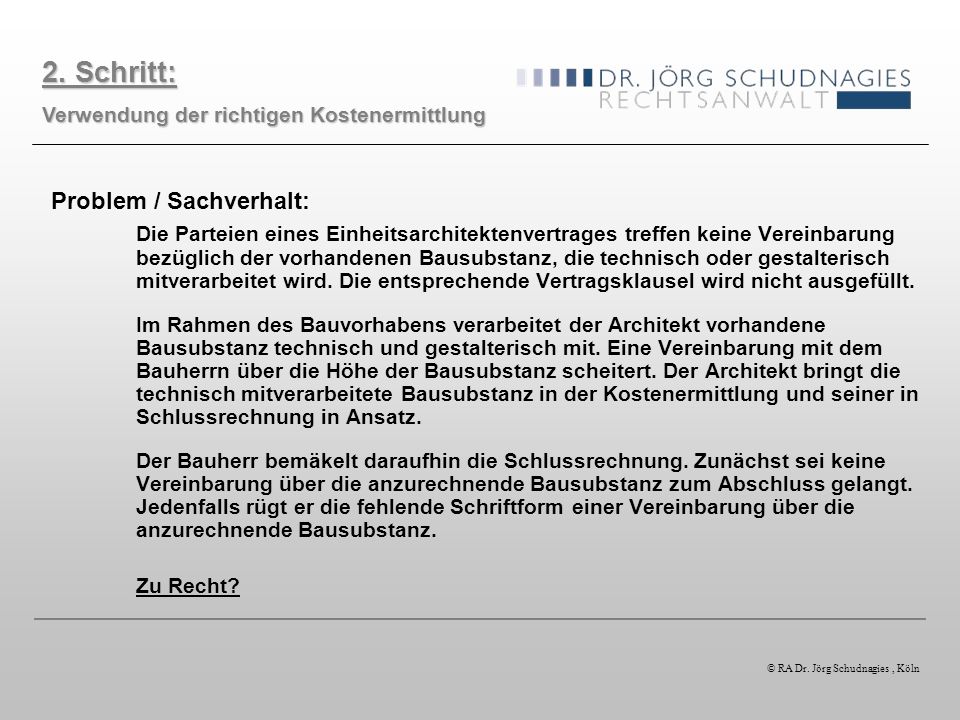

29 Das Landgericht spricht dem Architekten nur einen Teilbetrag zu. Im Gegensatz hierzu bekam der Architekt vor dem OLG Recht. Der Bauherr wurde zur Zahlung verurteilt. Das öffentliche Preisrecht der HOAI geht einer Parteivereinbarung vor. Der Bauherr hatte sich zwar auf die Honorarvereinbarung finanziell eingestellt und auf deren Wirksamkeit vertraut. Die weitere Honorarzahlung war ihm jedoch durchaus zuzumuten, da die Abrechnung der Mindestsätze für ihn nicht schlechthin untragbar seien. 1. Schritt: Abrechnung nach HOAI / Pauschalhonorarvereinbarung © RA Dr. Jörg Schudnagies, Köln

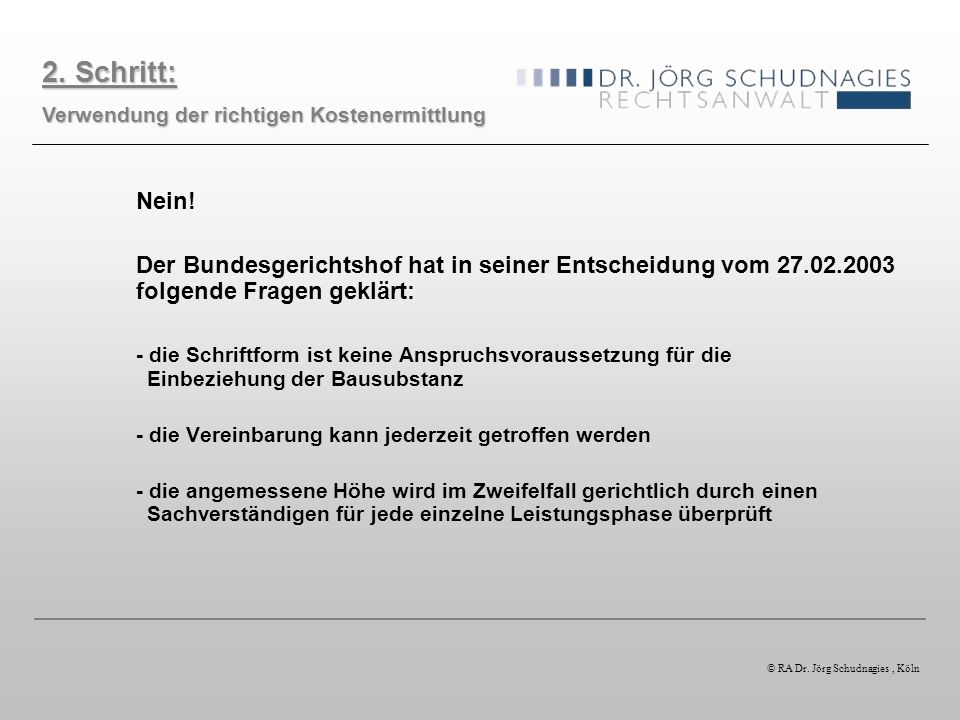

30 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

31 § 10 Abs.2 HOAI Leistungsphasen 1-4-Kostenberechnung Leistungsphasen 5-7-Kostenanschlag Leistungsphasen 8-9-Kostenfeststellung Die anrechenbaren Kosten sind jeweils nach Maßgabe der DIN 276 in der Fassung 1981 zu erstellen. Fallbeispiel: 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

32 Problem / Sachverhalt: Der Architekt berechnet sein Honorar nach Maßgabe der DIN 276 in der Fassung Der Bauherr rügt die unzutreffende Fassung der DIN außergerichtlich und gerichtlich. Lösung: Der Architekt hat die Kostenermittlung auf die DIN 276 in der Fassung 1981 umzustellen. Der Bundesgerichtshof hält die Verweisung in § 10 Abs.2 HOAI für statisch. Die Schlussrechnung ist auf Basis der DIN 276 zur Zeit nicht prüfbar. Die Umstellung ist zwingend erforderlich, um ein klageabweisendes Urteil zu vermeiden. 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

33 Anrechenbare Bausubstanz § 10 Abs.3a HOAI Vorhandene Bausubstanz, die technisch oder gestalterisch mitverarbeitet wird, ist bei den anrechenbaren Kosten angemessen zu berücksichtigen; der Umfang der Anrechnung bedarf der schriftlichen Vereinbarung. Fallbeispiel: 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

34 Problem / Sachverhalt: Die Parteien eines Einheitsarchitektenvertrages treffen keine Vereinbarung bezüglich der vorhandenen Bausubstanz, die technisch oder gestalterisch mitverarbeitet wird. Die entsprechende Vertragsklausel wird nicht ausgefüllt. Im Rahmen des Bauvorhabens verarbeitet der Architekt vorhandene Bausubstanz technisch und gestalterisch mit. Eine Vereinbarung mit dem Bauherrn über die Höhe der Bausubstanz scheitert. Der Architekt bringt die technisch mitverarbeitete Bausubstanz in der Kostenermittlung und seiner in Schlussrechnung in Ansatz. Der Bauherr bemäkelt daraufhin die Schlussrechnung. Zunächst sei keine Vereinbarung über die anzurechnende Bausubstanz zum Abschluss gelangt. Jedenfalls rügt er die fehlende Schriftform einer Vereinbarung über die anzurechnende Bausubstanz. Zu Recht? 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

35 Nein! Der Bundesgerichtshof hat in seiner Entscheidung vom folgende Fragen geklärt: - die Schriftform ist keine Anspruchsvoraussetzung für die Einbeziehung der Bausubstanz - die Vereinbarung kann jederzeit getroffen werden - die angemessene Höhe wird im Zweifelfall gerichtlich durch einen Sachverständigen für jede einzelne Leistungsphase überprüft 2. Schritt: Verwendung der richtigen Kostenermittlung © RA Dr. Jörg Schudnagies, Köln

36 3. Schritt: Angabe des Honorarsatzes © RA Dr. Jörg Schudnagies, Köln

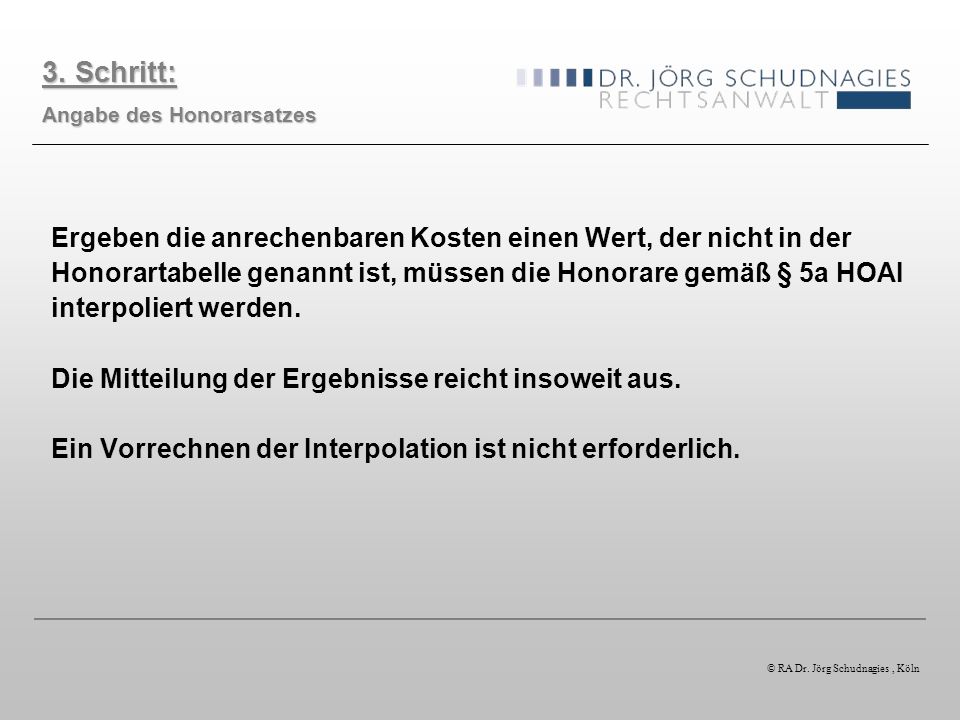

37 Ergeben die anrechenbaren Kosten einen Wert, der nicht in der Honorartabelle genannt ist, müssen die Honorare gemäß § 5a HOAI interpoliert werden. Die Mitteilung der Ergebnisse reicht insoweit aus. Ein Vorrechnen der Interpolation ist nicht erforderlich. 3. Schritt: Angabe des Honorarsatzes © RA Dr. Jörg Schudnagies, Köln

38 4. Schritt: Angabe der Honorarzone © RA Dr. Jörg Schudnagies, Köln

39 Die meisten Leistungsbilder der HOAI kennen verschiedene Honorarzonen (Schwierigkeitsstufen). Oftmals kennen die Leistungsbilder Regelbeispiele, die gewissen Honorarzonen zugeordnet sind. Für das Erstellen einer prüfbaren Honorarrechnung ist nur die Angabe einer Honorarzone und die entsprechenden Paragraphen anzugeben. Honorarzonen sind der freien Parteivereinbarung entzogen. Fallbeispiel: 4. Schritt: Angabe der Honorarzone © RA Dr. Jörg Schudnagies, Köln

40 Bundesgerichtshof, Urteil vom Problem / Sachverhalt: Die Parteien streiten über die wirksame Festlegung von Honorarzonen. Im Architektenvertrag wurde die Honorarzone III für die Gebäudeplanung sowie Honorarzone II für die Planung der Nebengebäude festgelegt. Die Mindestsätze waren vereinbart. Der Architekt hält sich jedoch nicht an diese Vereinbarung. Vielmehr legt er seiner Honorarschlussrechnung einheitlich die Honorarzone III zugrunde. Er fordert einen zusätzlichen Betrag in Höhe von DM ,03. Das Land- und Oberlandesgericht wiesen die Klage des Architekten als unbegründet ab. Daraufhin legt der Architekt Revision beim Bundesgerichtshof ein. 4. Schritt: Angabe der Honorarzone © RA Dr. Jörg Schudnagies, Köln

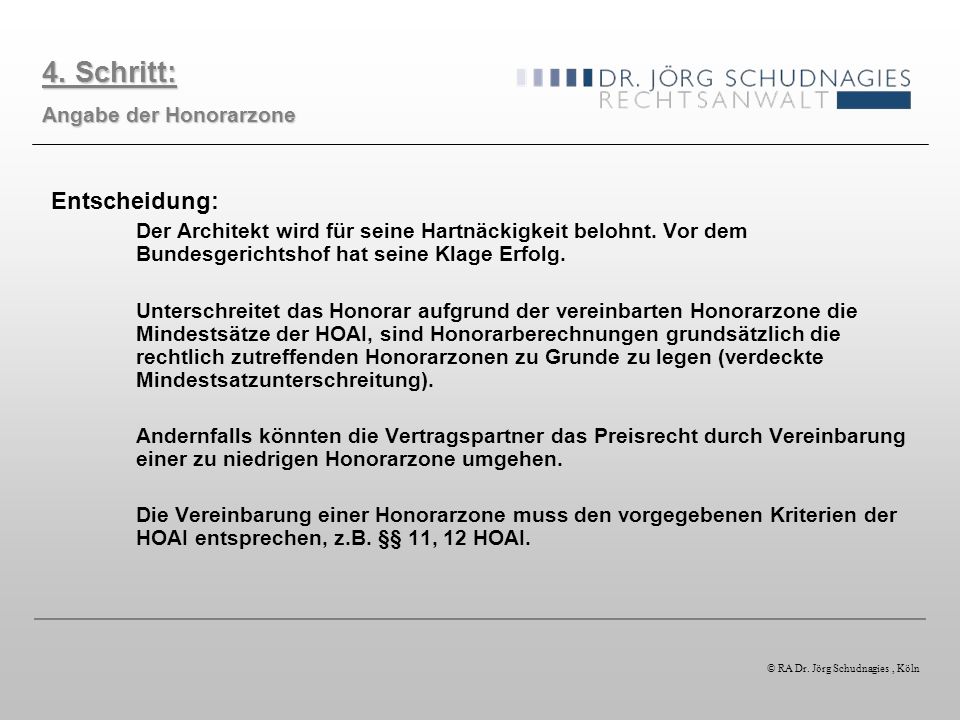

41 Entscheidung: Der Architekt wird für seine Hartnäckigkeit belohnt. Vor dem Bundesgerichtshof hat seine Klage Erfolg. Unterschreitet das Honorar aufgrund der vereinbarten Honorarzone die Mindestsätze der HOAI, sind Honorarberechnungen grundsätzlich die rechtlich zutreffenden Honorarzonen zu Grunde zu legen (verdeckte Mindestsatzunterschreitung). Andernfalls könnten die Vertragspartner das Preisrecht durch Vereinbarung einer zu niedrigen Honorarzone umgehen. Die Vereinbarung einer Honorarzone muss den vorgegebenen Kriterien der HOAI entsprechen, z.B. §§ 11, 12 HOAI. 4. Schritt: Angabe der Honorarzone © RA Dr. Jörg Schudnagies, Köln

42 5. Schritt: Angabe des erbrachten Leistungsumfangs © RA Dr. Jörg Schudnagies, Köln

43 Die HOAI ordnet den verschiedenen Leistungsphasen in den jeweiligen Leistungsbildern eine bestimmte Prozentzahl von 100% der Gesamtleistungen zu. Sinnvoll ist es daher, wenn eine Gegenüberstellung der prozentualen Bewertung der nach der HOAI vorgeschriebenen vollen und der vom Planer davon prozentual erbrachten Leistungen erfolgt. Fraglich ist hierbei, wie es sich auf den abzurechnenden Leistungsumfang auswirkt, wenn der Planer nicht sämtliche Teilleistungen einer Grundleistungen erbracht hat. Fallbeispiel: 5. Schritt: Angabe des erbrachten Leistungsumfangs © RA Dr. Jörg Schudnagies, Köln

44 Bundesgerichtshof, Urteil vom Problem / Sachverhalt: Die Parteien haben die Erbringung der Vollarchitektur nach Maßgabe des Einheitsarchitektenvertrages vereinbart. Die Leistungspflichten orientieren sich nach der Vereinbarung ausdrücklich an den Grundleistungen des § 15 HOAI. Bei der Schlussabrechnung kommt es zum Streit. Der Auftraggeber bemäkelt, dass die Zusammenstellung der Vorplanungsergebnisse vom Architekten nicht erbracht worden sei. Das Oberlandesgericht kürzt die Honorarforderung des Architekten deshalb um 0,3 Prozentpunkte. Dies mit der Begründung, der Architekt habe einen Teil der Grundleistung der Leistungsphase 2 des § 15 HOAI nicht erbracht (Zusammenstellen aller Vorplanungsergebnisse). 5. Schritt: Angabe des erbrachten Leistungsumfangs © RA Dr. Jörg Schudnagies, Köln

45 Entscheidung: Haben die Parteien die HOAI und deren Grundleistungen zu Leistungspflichten erhoben, so sind im Regelfall die erforderlichen Arbeitsschritte als Teilerfolge des geschuldeten Gesamterfolgs zu erbringen. Erbringt der Architekt einen entsprechenden Teilerfolgt nicht, ist sein Werk mangelhaft. Denn die Parteien haben ihre vertragliche Vereinbarung an öffentliches Preisrecht und zwar an den Leistungsphasen des § 15 HOAI orientiert (sog. Teilerfolgsrechtsprechung). Der Auftraggeber kann das Honorar entsprechend nach den gängigen Bewertungstabellen (z.B. Steinford, Siemon) kürzen. 5. Schritt: Angabe des erbrachten Leistungsumfangs © RA Dr. Jörg Schudnagies, Köln

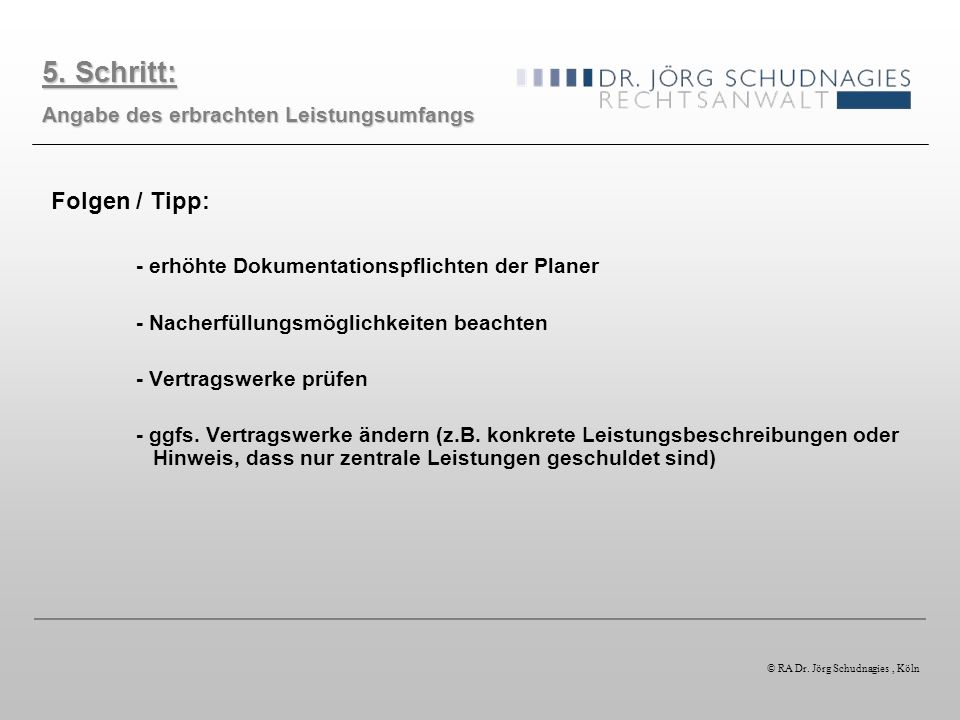

46 Folgen / Tipp: - erhöhte Dokumentationspflichten der Planer - Nacherfüllungsmöglichkeiten beachten - Vertragswerke prüfen - ggfs. Vertragswerke ändern (z.B. konkrete Leistungsbeschreibungen oder Hinweis, dass nur zentrale Leistungen geschuldet sind) 5. Schritt: Angabe des erbrachten Leistungsumfangs © RA Dr. Jörg Schudnagies, Köln

47 6. Schritt: Angabe Besonderer Leistungen © RA Dr. Jörg Schudnagies, Köln

48 Im Grundsatz sind drei verschiedene Arten der Besonderen Leistung zu unterscheiden: -grundleistungsergänzende Besondere Leistung -grundleistungsersetzende Besondere Leistung -isolierte Besondere Leistung Das Honorar für die grundleistungsergänzende Besondere Leistung muss nach § 5 Abs.4 HOAI schriftlich vereinbart werden. Andernfalls, d. h. bei nur mündlicher Beauftragung, besteht trotz abgerufener oder erbrachter Leistung überhaupt kein Honoraranspruch 6. Schritt: Angabe Besonderer Leistungen © RA Dr. Jörg Schudnagies, Köln

49 H. Anforderungen des Bundesgerichtshofs an eine prüfbare Schlussrechnung © RA Dr. Jörg Schudnagies, Köln

50 Die Schlussrechnung muss - entsprechend den Bestimmungen der HOAI aufgeschlüsselt sein - die Überprüfung der Rechnung auf ihre sachliche und rechnerische Richtigkeit rasch und sicher ermöglichen -eine Prüfung der Ermittlungsgrundlagen ermöglichen - Maßstab: berechtigte Kontroll- und Informationsinteresse des Bauherrn - die Prüfbarkeit ist kein Selbstzweck H. Anforderungen des BGH an eine prüfbare Schlussrechnung © RA Dr. Jörg Schudnagies, Köln

51 Nach der Entscheidung des Bundesgerichtshofs vom ist der Auftraggeber nach Treu und Glauben mit solchen Einwendungen gegen die Prüffähigkeit der Schlussrechnung ausgeschlossen, die er nicht spätestens innerhalb einer Frist von zwei Monaten nach Zugang der Rechnung vorgebracht hat. Einwendungen gegen die inhaltliche Richtigkeit sind nach Ablauf der Frist möglich. H. Anforderungen des BGH an eine prüfbare Schlussrechnung © RA Dr. Jörg Schudnagies, Köln
